本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-76坵塊營建混合物清運至住三R3-73坵塊暫置。
2. 住三R3-85坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-88坵塊營建廢棄物及垃圾清運。
4. RD15M-10箱涵細部修整。
5. RD7-6-2箱涵施工便道施作。
6. RD4-2-3莊泰路側溝開挖。
7. 公四公園共管開挖土方搬運至商二C2-9坵塊回填。
8. 10M園道(歐洲村)交通維持。
9. 領航路活動式半阻隔式圍籬缺口封閉。
10.領航路臨時斜坡道施作及澆置(按日計酬)。
11.領航路人行道抿石子鋪面施作。

排水工程
1. RD4-2-3轉RD7-8 Ua4023(0K+0~15.03)U溝底版及牆身模板組立;RD4-2-3 Ub8015(0K+0~20)U溝PC模板組立及澆置;RD4-2-3 Gb8015、Gb8033、Gb8035集水井PC澆置。
2. 10M園道Ua8028-1(0K+35~55)、Ua9016-1(0K+7.5~50.6)U溝牆身模板組立;Ua9016-1(0K+0~7.5)、Ua9018-3(0K+60~72.5)U溝蓋版鋼筋綁紮;土方搬運及整地;Pa9018-3 RCP管開挖。
3. RD10M-16-1 Bb820(0K+40~60)底版、RD10M-16-1~RD10M-16-2 Bb820~Bb821(0K+180~200)腹頂版鋼線網及模板組立。
4. RD4-2-3 Ub8001(0K+0~40)U溝蓋版路緣石模板組立;RD4-2-3 Ub8013(0K+60~123.01)U溝、RD4-2-3 Ub8002-1(0K+0~80)U溝、RD4-2-3 Gb8001集水井蓋版鋼筋綁紮、模板組立;RD4-2-3 Pb8001 RCP管回填。
5. RD5-2 Ba801(0K+0~20)底版鋼線網及模板組立。

共同管道工程
1. RD4-2-3,E_4-2_29~T_4-2_T1、T_4-2_T1~T_4-2_29光化箱TYPE P及TYPE P1,L側排管、模板組立及澆置;RD4-1-2,E_4-1_11~E_4-1_13 TYPE E,L側排管及澆置;RD4-2-3,E_4-2_29~T_4-2_29 TYPE J,L側、10M園道,T_65_16~RD15M-2,T_15M-2_08 TYPE H,轉彎段鋼筋綁紮、排管、模板組立;10M園道,T_65_24~RD15M-4,T_15M-4_10 TYPE H,轉彎段、RD4-1-2,_4-1_13~T_4-1_13 TYPE E,L側鋼筋綁紮;RD4-1-2,T_4-1_05、T_4-1_07、E_4-1_09、E_4-1_07分歧部吊放。
2. RD4-3-1,E_4-3_14~T_4-3_14、T_4-3_14~E_4-3_16 TYPE E,R側排管施作;T_4-3_05~E_4-3_07、E_4-3_07~T_4-3_07 TYPE E,L側、E_4-3_09~E_4-3_10橫交管TYPE G鋼筋綁紮、排管施作; E_4-3_02、T_4-3_02、T_4-3_03分歧部接地系統施作及吊放;RD10M-15-3橫交管開挖。
3. RD4-2-3,E_4-2_08~RD7-6,T_7-6_24 TYPE H,轉彎段、RD4-2-3,E_4-2_13~E_4-2_15 TYPE I,L側、E_4-2_15~E_4-2_16橫交管TYPE G,R側鋼筋綁紮。
4. RD7-8-1,T_7-8-1_08~三泰路側TYPE C,R側排管施作。
5. 預鑄分歧部材料進場。

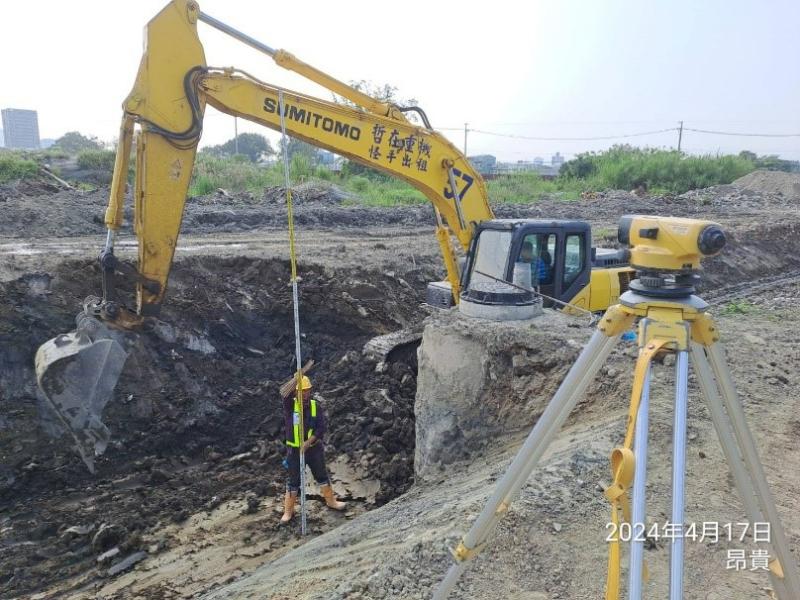

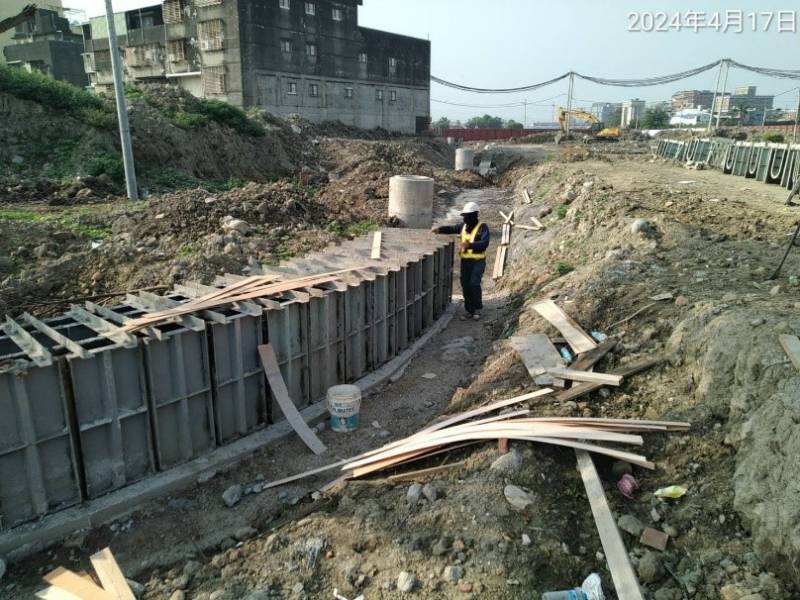

1130417工程現況4-2-3轉7-8 Ua4023(0K+0~15.03)U溝底版及牆身模板組立

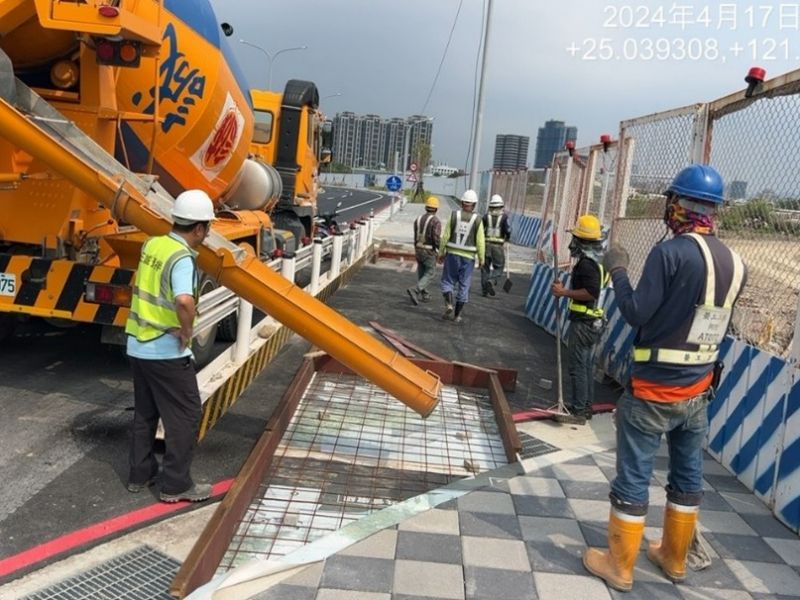

1130417工程現況領航路人行道臨時坡道澆置

1130417工程現況住三R3-85坵塊混凝土塊軋碎、集中堆置

1130417工程現況公四公園共管開挖

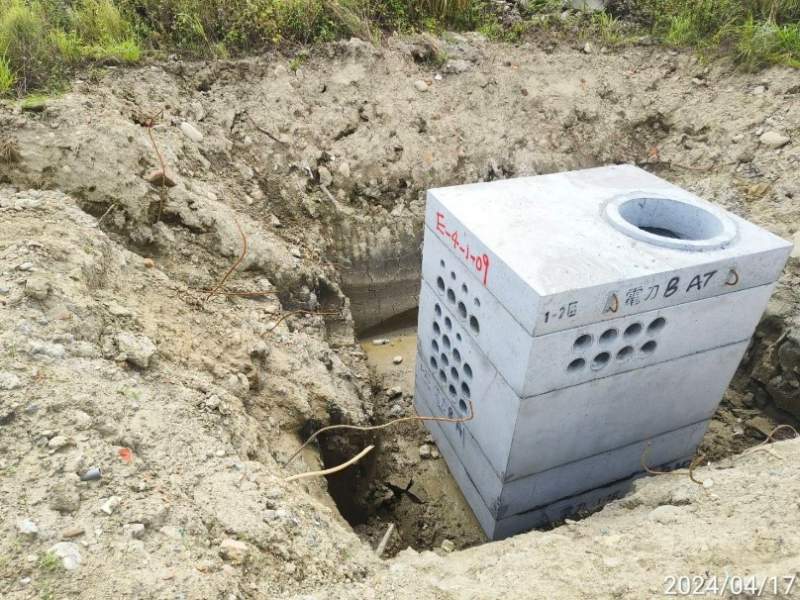

1130417工程現況4-1-2,E_4-1_09分歧部吊放完成
1130417工程現況
15M-10箱涵細部修整
