本日天氣:上午晴、下午晴
本日施作項目

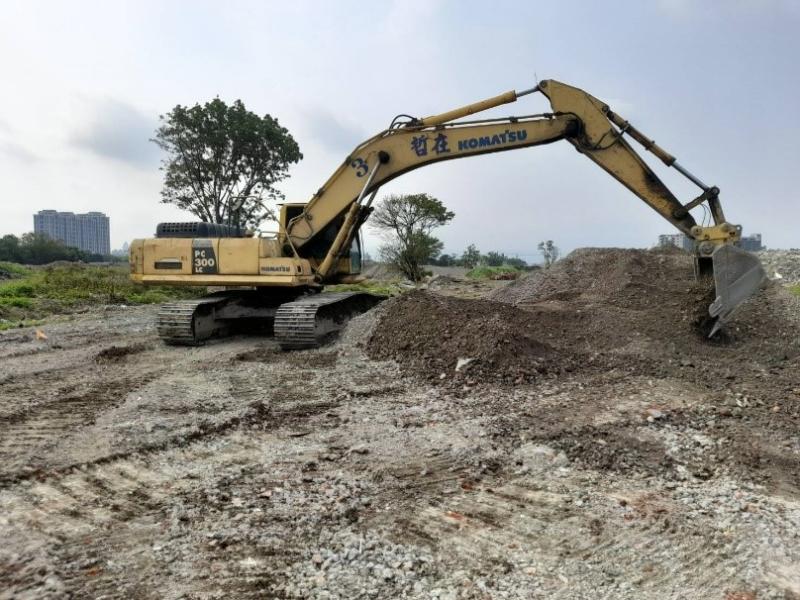

1. 住三R3-85坵塊混凝土塊軋碎、集中堆置。2. 住三R3-88坵塊營建廢棄物及垃圾清運。
3. RD4-3-2營建混合物集中堆置。
4. RD15M-9箱涵細部修整。

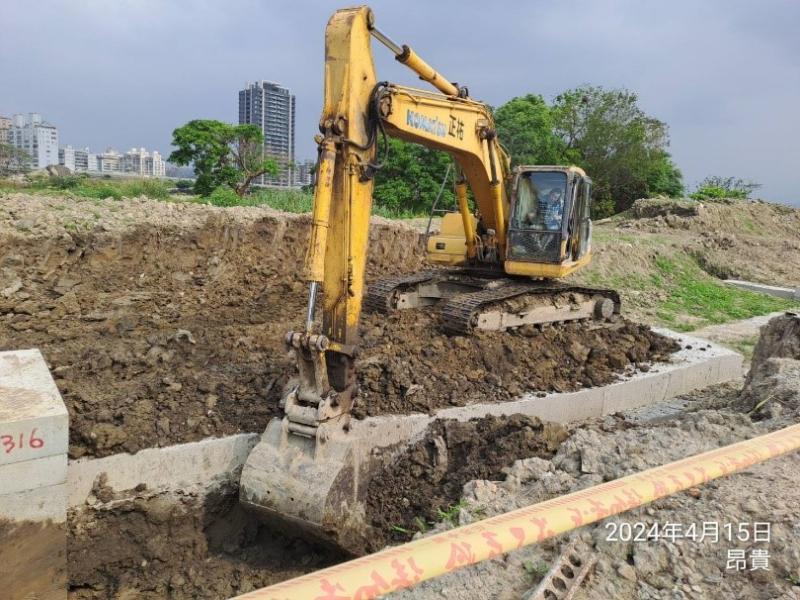

5. RD7-6-2箱涵開挖。
6. RD4-2-3莊泰路側溝開挖。

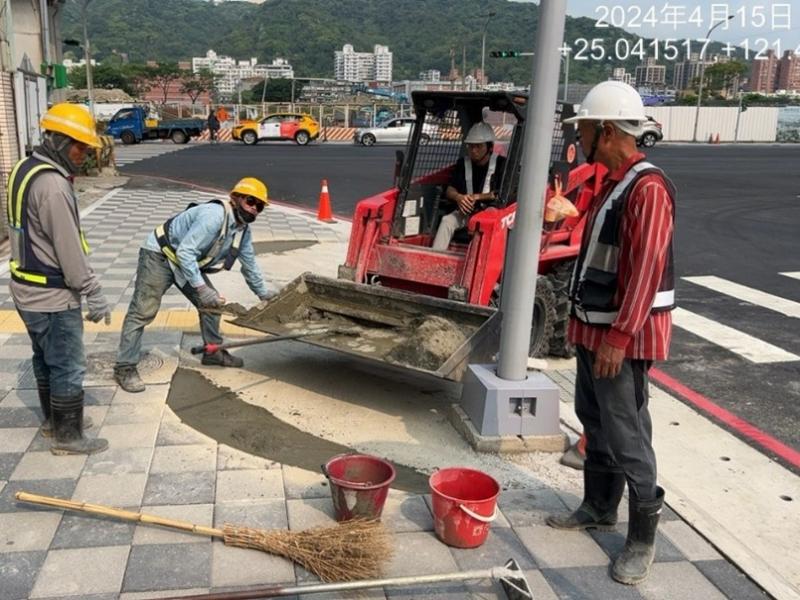

7. 領航路人行道抿石子鋪面施作。
8. 領航路無障礙坡道修整。
9. 領航路人行道地磚修補。
10.10M園道(歐洲村)交通維持。
排水工程
1. RD4-2-3 Gb8014集水井牆身、RD4-2-3轉RD7-8-2 Ub8030(0K+92~107.82)U溝底版及牆身、RD4-2-3 Ub8014(0K+0~20)U溝底版及牆身澆置;RD4-2-3轉RD7-8 Ua4023(0K+0~15.03)U溝底版及牆身模板組立。
2. Ba801(0K+0~19)底版鋼線網及模板組立。
3. 10M園道Ua9016-1(0K+27.5~47.5)、Ua8028-1(0K+35~55)U溝牆身模板組立;土方搬運。
4. RD10M-16-1 Bb820(0K+40~60)底版、RD10M-16-1~RD10M-16-2 Bb820~Bb821(0K+180~200)腹頂版鋼線網及模板組立。
5. RD4-2-3 Ub8001(0K+0~40)U溝、RD4-2-3 Ub8013(0K+60~123.01)U溝、RD4-2-3 Gb8001集水井蓋版鋼筋綁紮、模板組立;RD4-2-3 Ub8001(0K+40~80)U溝蓋版路緣石模板組立;RD4-2-3 Pb8001、Pb8033 RCP管開挖、埋設及PC澆置。

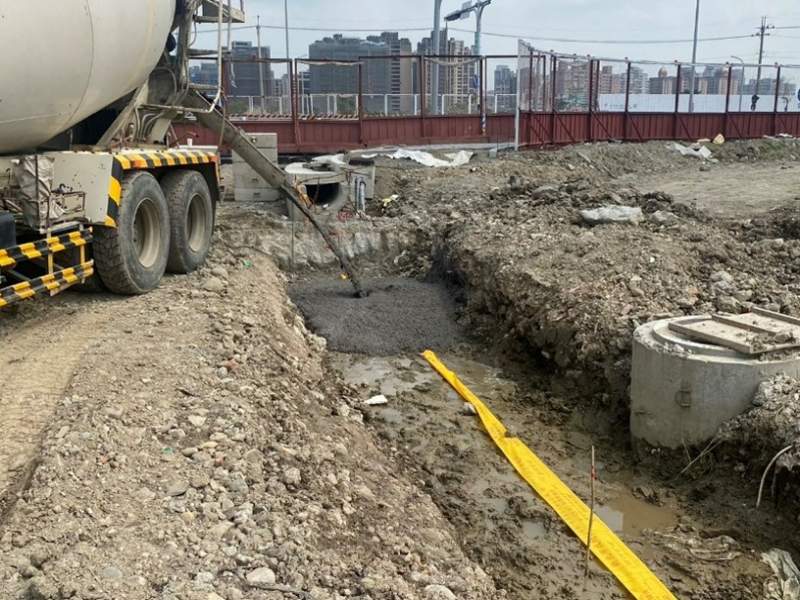

6. RD4-2-3(LT,STA.0K+980~1K+0)、RD4-2-3(RT、LT,STA.0K+720~740)CLSM澆置回填。
共同管道工程
10M園道,E_65_24~RD15M-4,T_15M-4_10 TYPE G,轉彎段排管及澆置;10M園道,T_65_22~RD15M-4,T_15M-4_09 TYPE H,轉彎段排管、模板組立及澆置;10園道,T_65_32~RD5-2,T_5_07 TYPE F,轉彎段(第一次)鋼筋綁紮;RD4-1-2,E_4-1_11~E_4-1_13 TYPE E,L側鋼筋綁紮、排管施作;RD4-2-3,E_4-2_29~T_4-2_29 TYPE I,L側、E_4-2_29 TYPE Q開挖及PC澆置。
2. RD4-3-1,T_4-3_09~E_4-3_09 TYPE E,L側澆置;RD7-3,E_7-3_09~T_7-3_09 TYPE J,L側排管、模板組立及澆置;RD4-3-1,T_4-3_07~E_4-3_09 TYPE E,L側排管施作;E_4-3_14~T_4-3_14、T_4-3_14過路段~E_4-3_16 TYPE E,R側擋土支撐施作及PC澆置;E_4-3_06~T_4-3_06 TYPE H,R側及PC澆置。
3. RD4-2-3,E_4-2_09、E_4-2_11 TYPE Q,L側、E_4-2_13~T_4-2_13、T_4-2_13~E_4-2_15 TYPE H,L側排管、模板組立及澆置;E_4-2_13 TYPE Q,L側鋼筋綁紮;E_4-2_16~E_4-2_15橫交管TYPE G,R側接管前置作業;E_4-2_02分歧部、E_4-2_06~E_4-2_05橫交管TYPE G,R側開挖及PC澆置;L側管道土方整理及回填。
4. RD7-8-1,T_7-8-1_07~RD7-8-2,T_7-8-2_01 TYPE H,L側排管施作;T_7-8-1_05~E_7-8-1_07、E_7-8-1_07~T_7-8-1_07 TYPE H,L側PC澆置。
4-2-3(RT、LT,STA.0K+720~740)CLSM澆置回填

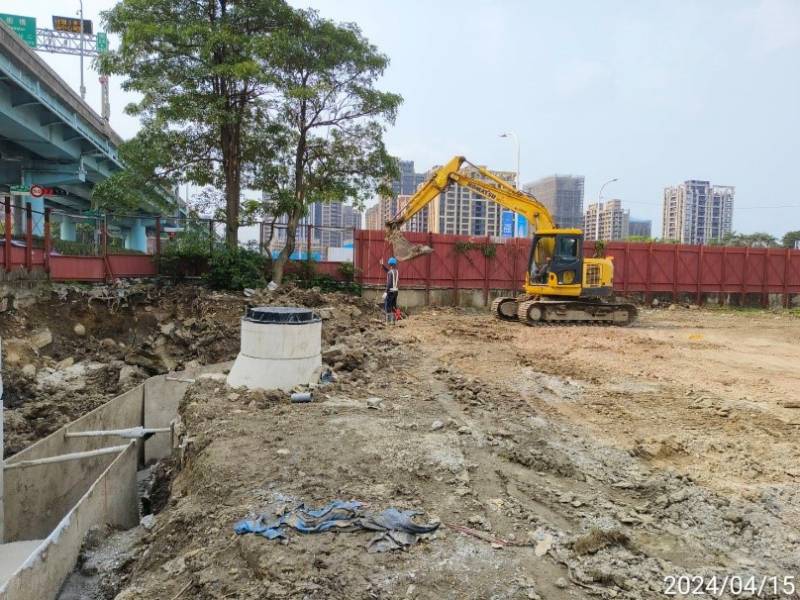

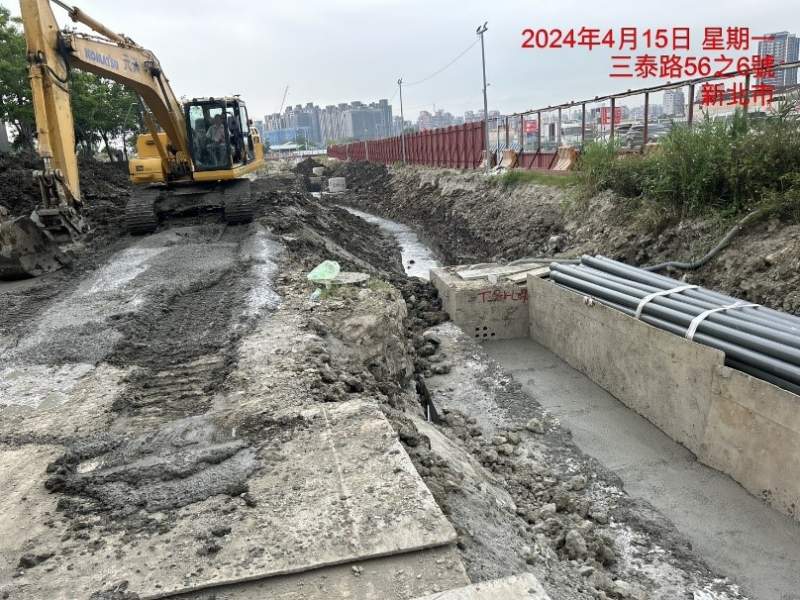

4-2-3莊泰路側溝開挖
4-3-2營建混合物集中堆置
領航路無障礙坡道修整
10M園道共同管道施作
7-8-1,TYPE H,L側PC澆置
