本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-74坵塊混凝土塊軋碎、集中堆置。2. RD4-3-2營建混合物清運至住三R3-83坵塊暫置。
3. 住三R3-88坵塊營建廢棄物及垃圾清運。
4. 公四公園第一層回填夯實。
5. 領航路人行道抿石子鋪面施作。
6. 領航路無障礙坡道澆置。
7. 領航路緣石修飾。
8. 領航路路燈及號誌手孔周邊修補;計畫道路路燈基礎座(預鑄)模板組立及澆置。
排水工程
1. RD4-2-3 Gb8014集水井牆身模板組立;RD4-2-3轉RD7-8 Ua4023(0K+0~15.03)、RD4-2-3轉RD7-8-2 Ub8030(0K+92~107.82)、RD4-2-3 Ub8014(0K+0~20)U溝底版及牆身模板組立;RD4-2-3 Pb8014 RCP管回填。
2. RD4-2-3 Ub8001(0K+40~80)U溝蓋版鋼筋綁紮、模板組立及澆置;RD4-2-3 Ub8013(0K+60~123.01)U溝蓋版鋼筋綁紮、模板組立。

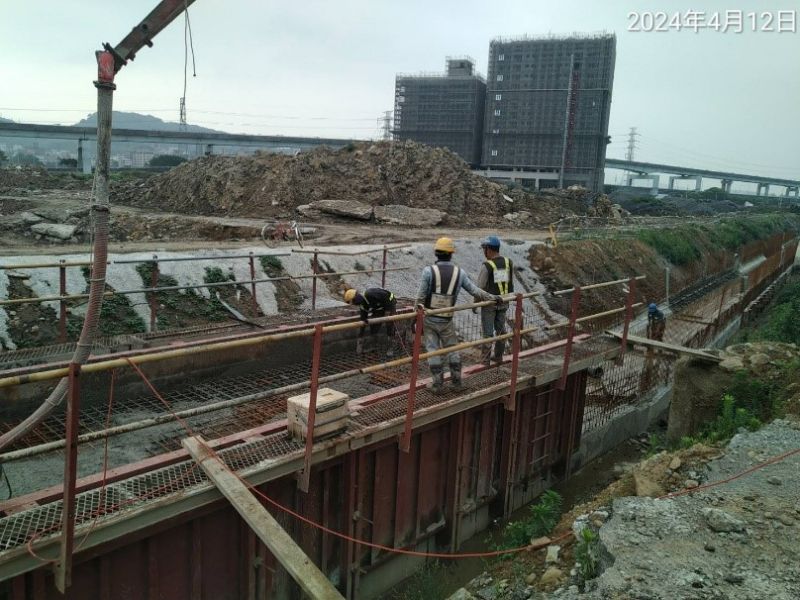

3. 10M園道Ua9016-1(0K+47.5~50.6)U溝底版、Ua9018-3(0K+60~72.5)U溝牆身、Ua9016-1(0K+0~7.5)U溝牆身澆置;Ua9016-1(0K+7.5~27.5)U溝牆身模板組立。
4. RD10M-16-1 Bb820(0K+160~180)底版、RD10M-16-2 Bb821(0K+200~220)腹頂版澆置。
5. RD15M-9箱涵淤泥清除及修整。
共同管道工程
1.RD4-2-3,E_4-2_29~E_4-2_B3台電基礎台TYPE M,L側、RD4-2-3,E_4-2_29~RD10M-63-1,T_10M-63-1_02 TYPE I,轉彎段鋼筋綁紮、排管、模板組立及澆置;RD4-2-3,T_4-2_27~E_4-2_29 TYPE J,L側、10M園道,E_65_32~T_65_32 TYPE F,轉彎段排管、模板組立及澆置;10M園道,T_65_32~RD5-2,T_5_07 TYPE F,轉彎段(第一次)擋土支撐施作及PC澆置;10M園道,T_65_22~RD15M-4,T_15M-4_09 TYPE H,轉彎段、10M園道,E_65_22~T_65_22 TYPE I、10M園道,T_65_20~E_65_22 TYPE J開挖及PC澆置。
2. RD4-3-1,E_4-3_09~T_4-3_09、T_4-3_09~E_4-3_11 TYPE E ,L側、T_4-3_08~E_4-3_10 TYPE E,R側排管及澆置;T_4-3_07~E_4-3_09 TYPE E,L側擋土支撐施作及PC澆置;T_4-3_12、E_4-3_14、T_4-3_14分歧部接地系統施作。
3. RD4-2-3,E_4-2_16、T_4-2_14分歧部接地系統施作;E_4-2_09 TYPE Q,L側、E_4-2_13~T_4-2_13、T_4-2_13~E_4-2_15 TYPE H,L側鋼筋綁紮;E_4-2_06~T_4-2_06 TYPE E,R側排管、模板組立及澆置。
10M-16-2 Bb821(0K+200~220)腹頂版澆置
4-2-3 Pb8014 RCP管回填
4-3-2營建混合物清運
領航路無障礙坡道澆置
10M園道共同管道施作
公四公園第一層回填夯實
