本日天氣:上午陰、下午晴
本日施作項目
1. 住三R3-74坵塊混凝土塊軋碎、集中堆置。
2. 住三R3-78坵塊無筋混凝土地坪敲除。
3. 住三R3-52坵塊餘方近運至公四坵塊暫置。
4. 住三R3-83坵塊營建混合物集中堆置。
5. 公四坵塊餘方土近運利用堆置。
6. RD4-3-1營建混合物清運至住三R3-83坵塊暫置。
7. RD4-2-3路基整理。
8. RD15M-10箱涵施工便道施作。
9. 貴子路67巷34號旁地面龜裂修補。
10.貴子路67巷35號門口排水管埋設。
11.RD4-3-1邊界線放樣。
12.磚雅厝路與中環路交叉口圍籬固定(按日計酬)。

排水工程
1. RD4-2-3 Ub8032(0K+60~115.68)U溝蓋版路緣石模板組立、澆置;RD4-2-3 Ub8031(0K+60~114.57)U溝蓋版鋼筋綁紮、模板組立;RD4-2-3轉RD7-8 Ua4024(0K+0~17.5)、RD4-2-3轉RD7-8-2 Ub8029(0K+50~65.52)PC模板組立及澆置。
2. RD10M-16-1 Bb820(0K+100~0K+120)底版、RD10M-16-2  Bb821(0K+240~0K+260)腹頂版澆置。
3. RD4-2-3 Gb8031集水井、RD4-2-3 Ub8033(0K+80~118.04)U溝蓋版鋼筋綁紮、模板組立及澆置。
4. RD4-2-3 Ub8002-1(0K+0~80)、RD4-2-3 Ub8003(0K+60~126.71)U溝底版及牆身鋼筋綁紮;RD4-2-3 Ub8013(0K+80~100)U溝底版及牆身模板組立、澆置;RD4-2-3 Ub8001(0K+0~20、0K+60~80)U溝底版及牆身澆置;RD4-2-3 Ub8003(0K+80~90)PC補料澆置。
5. 10M園道Ua9018-2(0K+0~39.5)、Ua9018-3(0K+0~60)U溝蓋版鋼筋綁紮、模板組立;Ua9016-1(0K+0~7.5)、Ua9018-3(0K+60~72.5)U溝牆身模板組立;Ua8028-1(0K+0~89)、Ga8028-1集水井、Ua9016-1(0K+30~50.2)、Ga9016-1集水井PC澆置;Ua8028-2(0K+0~54.7)既有水溝敲除。
6. RD4-2-3(RT、LT,STA.0K+940~980)路口轉彎段、RD4-2-3(RT,STA.0K+980~1K+30)CLSM澆置回填。

共同管道工程
1. RD4-1-2,E_4-1_05、T_4-1_05、E_4-1_07、T_4-1_07、E_4-1_09分歧部接地系統施作;10M園道,E_65_14、E_65_20、E_65_22 TYPE Q、E_65_18~E_65_20 TYPE I排管、模板組立;E_65_22~T_65_20 TYPE I鋼筋綁紮、排管施作;RD15M-2,T_15M-2_07~T_15M-2_08橫交管TYPE H,R側、E_15M-2_01~E_15M-2_02橫交管TYPE G,R側、T_15M-2_01~T_15M-2_02橫交管TYPE G,R側、T_15M-2_04橫交管TYPE H排管、模板組立;RD4-1-1,E_4-1_03分歧部開挖。
2. RD7-3,E_7-3_09~E_7-3_10橫交管TYPE G擋土支撐施作及PC澆置;E_7-3_05~T_7-3_05 TYPE I、E_7-3_05 TYPE Q開挖及PC澆置;T_7-3_T1光化箱TYPE P1,R側排管、模板組立;T_7-3_09~E_7-3_11 TYPE J,L側鋼筋綁紮。
3. RD4-2-3,E_4-2_07~E_4-2_05 TYPE E,L側過路段(第二次)、E_4-2_08~E_4-2_06 TYPE E,R側過路段(第二次)排管施作;E_4-2_13~T_4-2_13 TYPE E,L側、E_4-2_01~E_4-2_02橫交管TYPE G,L側、T_4-2_06~T_4-2_05橫交管TYPE H,R側鋼筋綁紮。

交通維持工程
1. 領航路R側全阻隔式圍籬防溢座模板組立。

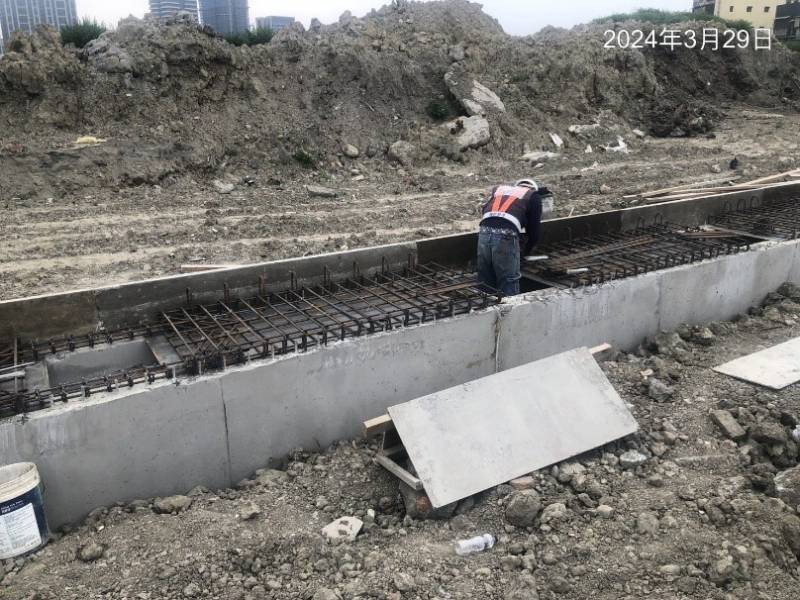

1130329工程現況4-2-3 Ub8031(0K+60~114.57)U溝蓋版鋼筋綁紮

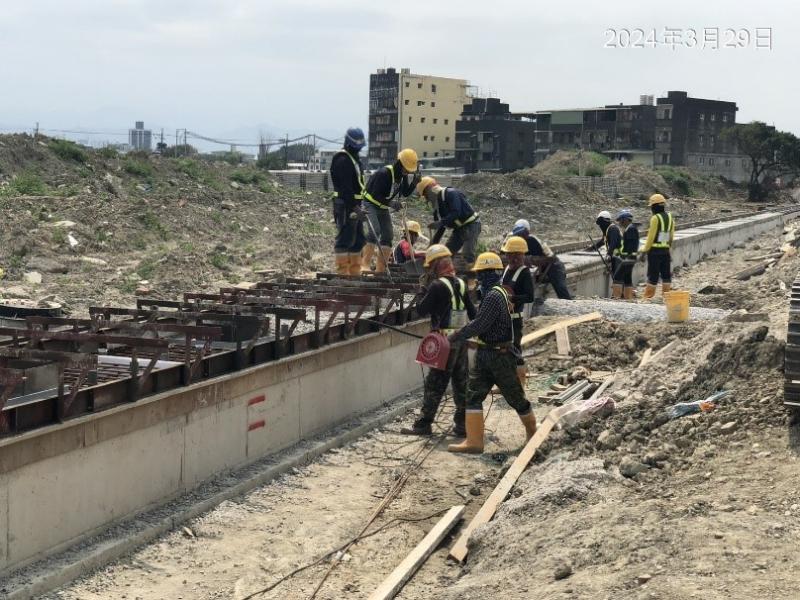

1130329工程現況4-2-3 Ub8033(0K+80~118.04)U溝蓋版澆置
1130329工程現況4-2-3 Ub8033(0K+80~118.04)U溝蓋版澆置

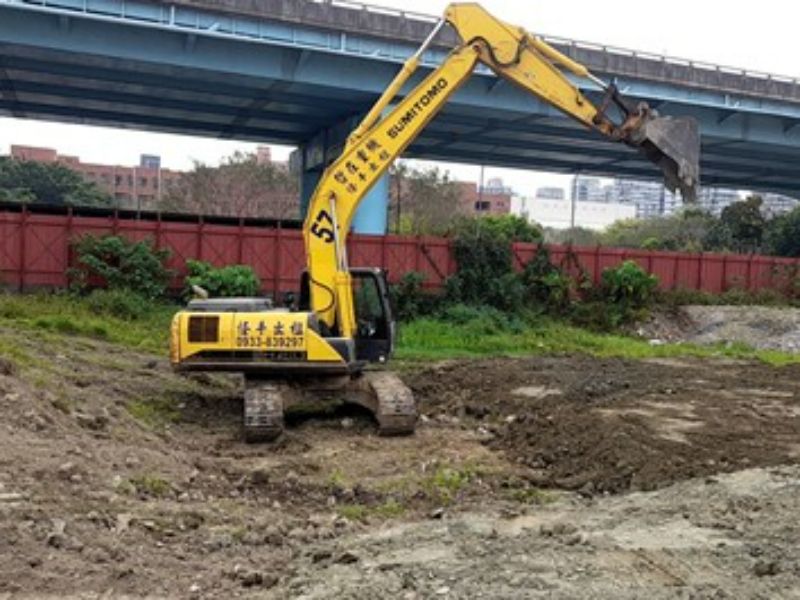

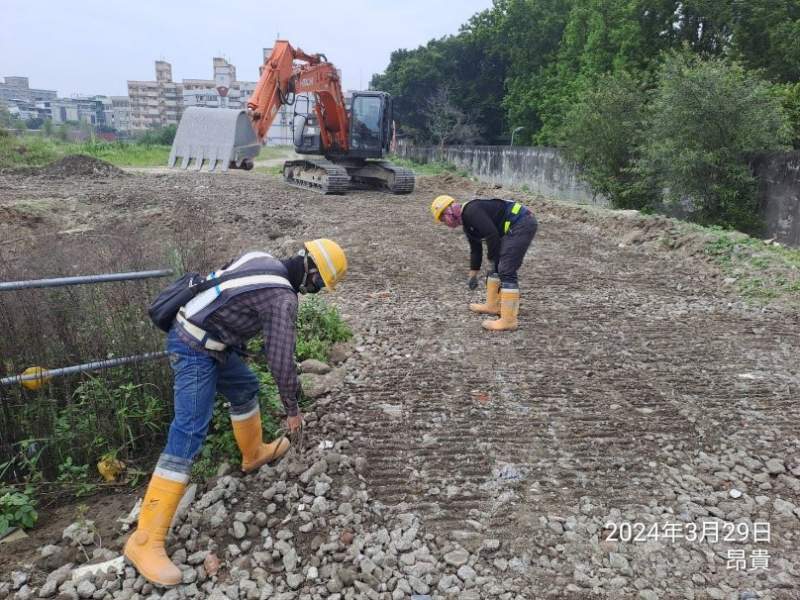

1130329工程現況15M-10箱涵施工便道施作

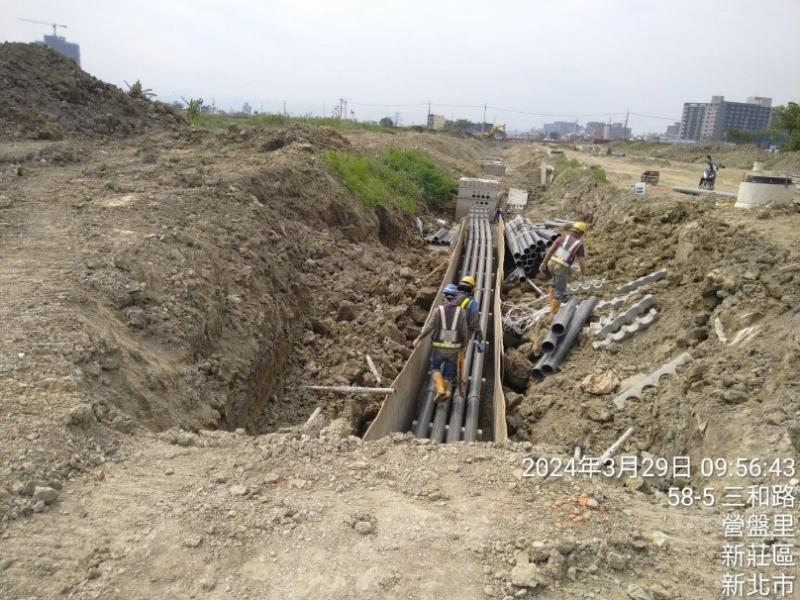

1130329工程現況4-2-3 TYPE E排管施作
1130329工程現況

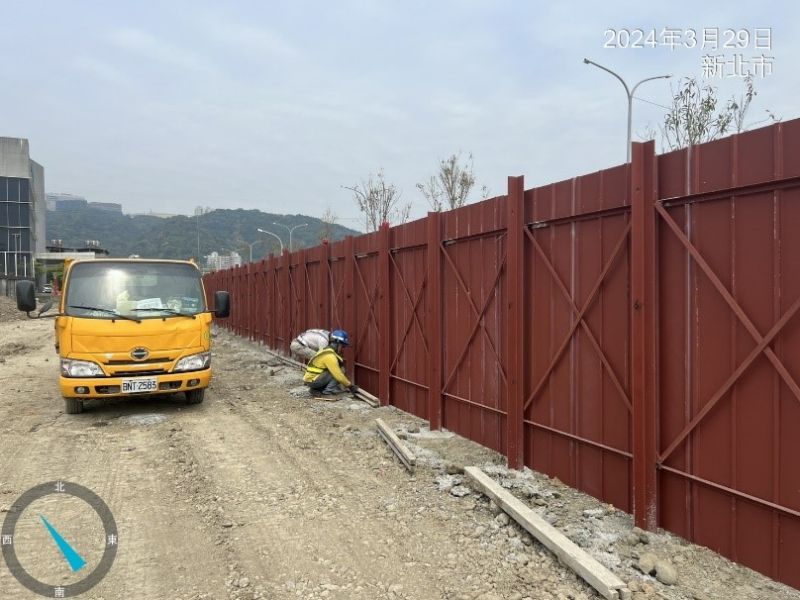

領航路R側全阻隔式圍籬防溢座模板組立
