本日天氣:上午雨、下午雨
本日施作項目
1. 住三R3-83坵塊混凝土塊軋碎、集中堆置。2. 住三R3-50坵塊鋼筋混凝土地坪敲除、混凝土塊破除。
3. 住三R3-48坵塊無筋混凝土地坪敲除、清除掘除。
4. RD4-4-1(0K+592~670)中央分隔島A型緣石背牆鋼筋綁紮、模板組立及澆置。
5. RD4-4-2(0K+100~150)中央分隔島A型緣石調整。
6. RD4-4-2人行道地磚鋪設。
7. RD4-4-2人行道行道樹種植。
8. RD4-4-1與RD4-4-2(R13~0K+399.3、L12~0K+399.3)路燈及號誌管道回填、號誌管線接至電力分歧部(E_4-4_05)CLSM澆置。
9. RD4-4-1與RD10M-15-4(輔醫開口)交叉路口過路段管道埋設、混凝土澆置回填,行人號誌基礎模板組立。
10.三泰路道路坑洞修補。
排水工程
1. RD10M-16-2 Bb821(0K+260~280、0K+220~240)底版鋼線網及模板組立。
2. RD4-2-3 Ub8033(0K+20~40、0K+60~80)U溝底版及牆身模板組立。
3. RD4-2-3 Bb838(1K+300~340)PC面整理及澆置、環境整理。
4. 10M園道Ga9018-3集水井底版及牆身、Ua9018-2(0K+0~39.51)U溝底版及牆身、Ua9018-3(0K+0~72.51)U溝底版及牆身鋼筋綁紮。
5. RD4-4-1 Ub8117(0K+4~13.6)、RD4-4-1 Ub8119(0K+0~20)U溝蓋版鋼筋綁紮及模板組立。
6. RD4-4-1 Gb8121-2連外RCP管混凝土澆置回填。
共同管道工程
1. 預鑄分歧部材料進場。
2. RD15M-2R側(E_15M-2_02)轉彎段TYPE H、R側(E_15M-2_02~T_15M-2_20)過路段TYPE H鋼筋綁紮,RD15M-2R側(E_15M-2_02~T_15M-2_02)TYPE G、RD4-2-3R側(E_4-2_28~T_4-2_28)過路段TYPE H(第二次)排管施作。
污水工程
1. D0098、D0099、D0100、D0101、D0102污水人孔CLSM澆置回填。

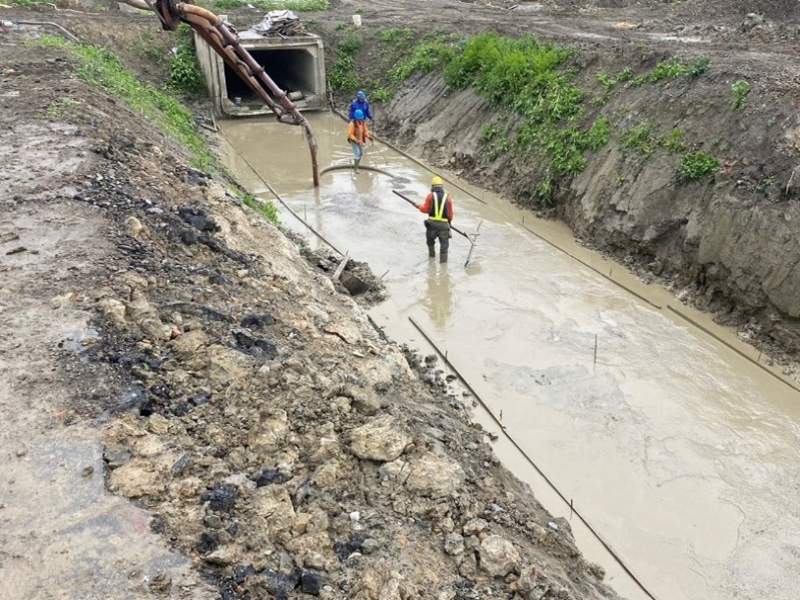

4-2-3 Ub8033 U溝底版及牆身模板組立

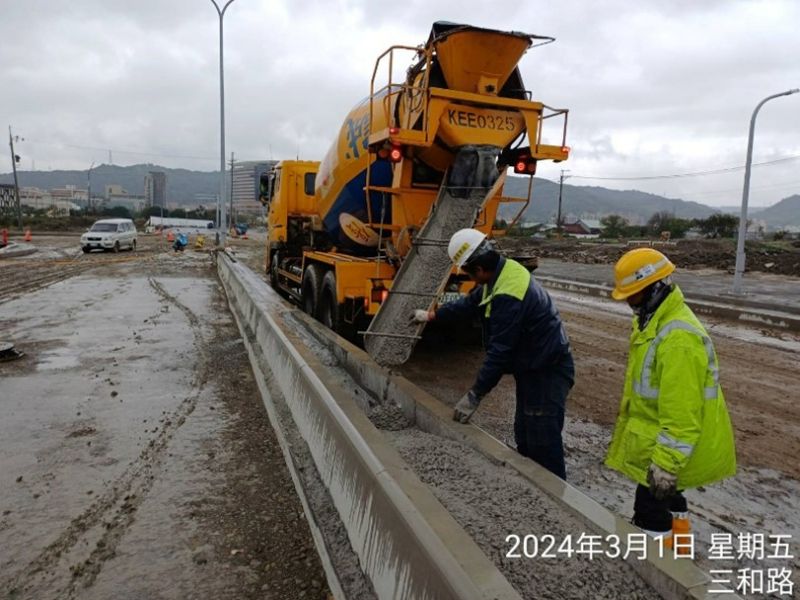

4-2-3 Bb838(1K+300~340)PC澆置

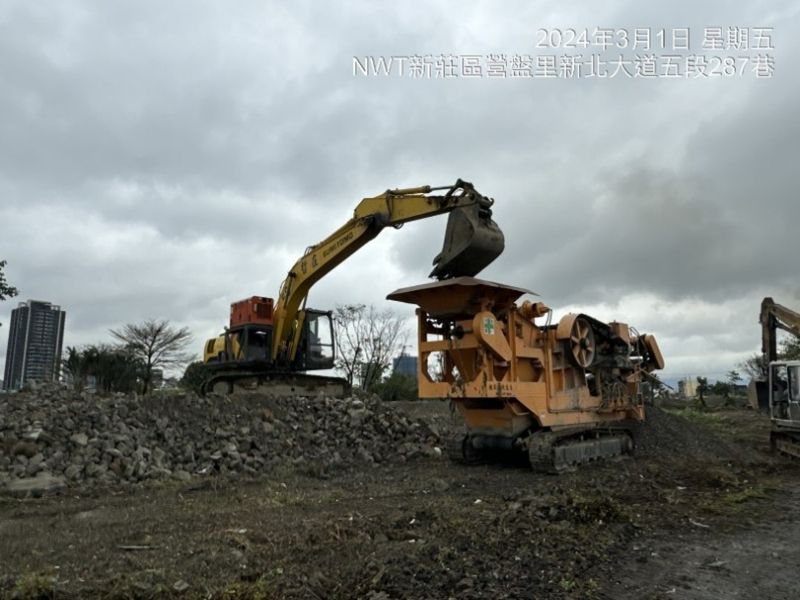

住三R3-83坵塊混凝土塊軋碎、集中堆置

4-4-2人行道行道樹種植

4-4-1(0K+592~670)中央分隔島A型緣石背牆澆置

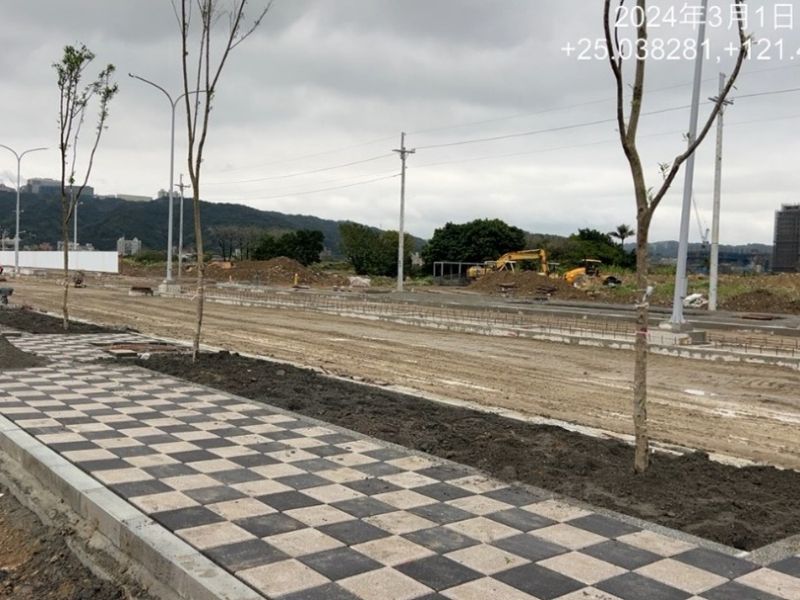

4-4-2人行道地磚鋪設
