本日天氣:上午晴、下午陰
本日施作項目
1. 住三R3-83坵塊混凝土塊軋碎、集中堆置。
2. 住三R3-50坵塊鋼筋混凝土地坪敲除。
3. 住三R3-47坵塊無筋混凝土地坪敲除。
4. RD4-4-2(0K+220~300、0K+360~409)第二層級配碎石鋪設及夯實。
5. RD4-4-1(0K+670~770)中央分隔島A型緣石背牆模板組立及澆置。
6. RD4-4-1(0K+620~722)中央分隔島A型緣石設置。
7. RD4-4-1人行道路基整理。
8. 海大王臨時停車場雜草及垃圾清除。

排水工程
1. RD4-4-2 Ua4034-1(0K+114~131.37)U溝、RD4-4-2 Ua4034-2(0K+111~131.56)U溝、RD4-4-2 Ga4034-1集水井、RD4-4-2 Ga4034-2集水井蓋版路緣石鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8117(0K+4~13.45)、RD4-2-3 Ub8034(0K+20~40)U溝底版及牆身模板組立、澆置。
2. RD4-2-3 Ub8033(0K+40~60、0K+80~100)U溝底版及牆身模板組立、澆置。
3. 10M園道Ga9018-3集水井底版及牆身、Ua9018-2(0K+0~39.51)U溝底版及牆身、Ua9018-3(0K+0~72.51)U溝底版及牆身鋼筋綁紮,Ua9016-1(0K+0~50.6)開挖。
4. RD4-2-3 Bb838(1K+300~340)箱涵開挖面細整、環境整理。

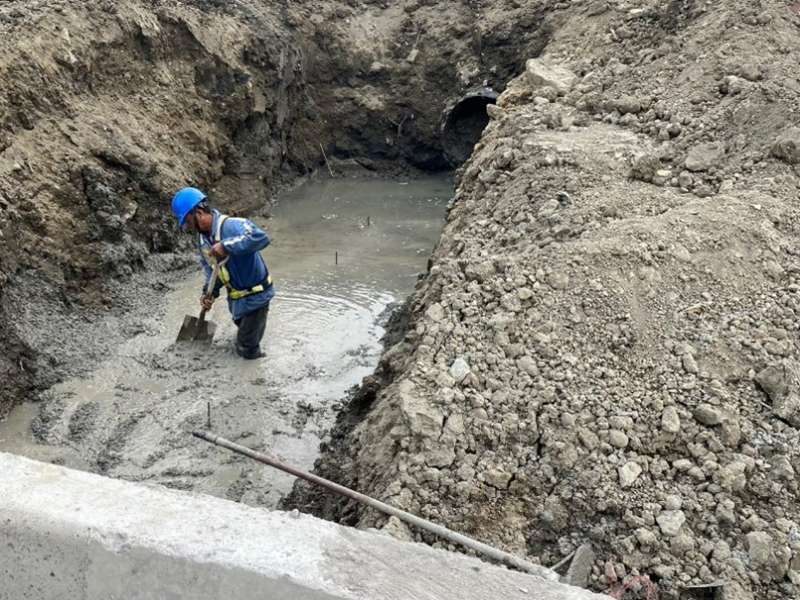

5. RD4-4-1 Gb8121-2連外RCP管PC澆置。

共同管道工程
1. RD4-4-1(T_4-4_T2)光化箱位置偏移修改。
2. RD15M-1(E_15-2_07~T_15-2_07)L側TYPE I排管、模板組立,RD4-2-3(E_4-2_28~T_4-2_28)R側過路段TYPE H(第二次)鋼筋綁紮,RD15M-2(T_15M-2_04~T_15M-2_06)R側TYPE H、RD4-2-3(E_4-2_29~E_4-2_30)TYPE G橫交管(第二次)鋼筋綁紮、排管、模板組立,RD15M-2(E_15M-2_02~T_15M-2_02)R側TYPE G擋土支撐施作。
3. RD7-3(STA.0K+36~61、0K+61~86、0K+86~111)R側TYPE I鋼筋綁紮、排管施作,(E_7-3_08~T_7-3_08)R側TYPE G排管,(E_7-3_02)過路段TYPE E擋土支撐施作,(T_7-3_08~E_7-3_08)R側TYPE H、(E_7-3_08)R側TYPE Q、(E_7-3_08)R側TYPE G橫交管鋼筋綁紮,(STA.0K+177~202)R側TYPE G澆置,(STA.0K+269~294)R側TYPE J PC澆置。
4. RD4-2-3(STA.0K+555~580)L側TYPE I、(STA.0K+422~450、0K+557~580)R側TYPE H、RD4-2-3(E_4-2_12)~RD10M-24(E_10M-24_14)TYPE E(第一次)排管、模板組立,RD4-2-3(T_4-2_08~E_4-2_08)R側TYPE H、(T_4-2_12~E_4-2_14)R側TYPE H、(E_4-2_13~T_4-2_11)L側TYPE I排管、模板組立,RD4-2-3(E_4-2_12)~RD10M-24(E_10M-24_14)R側TYPE E排管施作。

污水工程
1. D0098、D0099、D0100、D0101污水人孔導水槽澆置。
2. WA00601、WA01701、WA01702、WA01901、WA01903、WA02001、WA02003明挖施工。
1130229工程現況Gb8121-2連外RCP管PC澆置

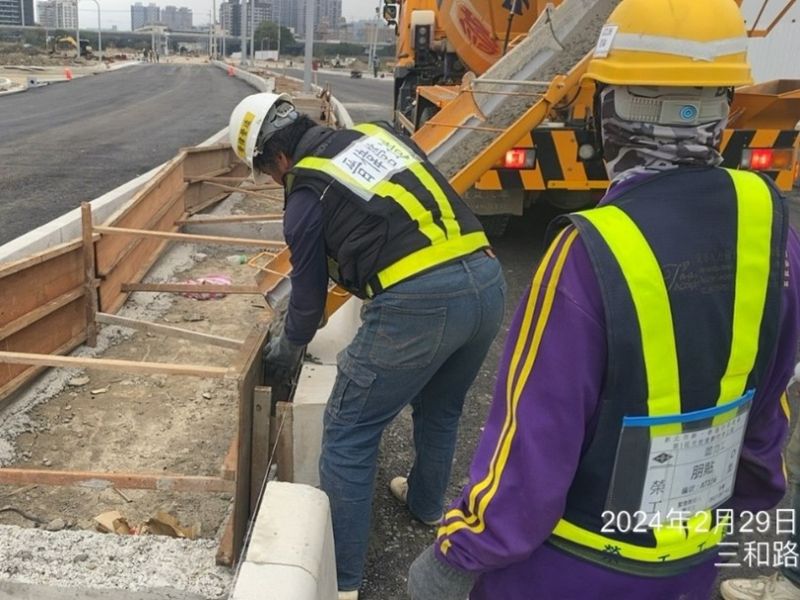

1130229工程現況4-4-1(0K+670~770)中央分隔島A型緣石背牆澆置

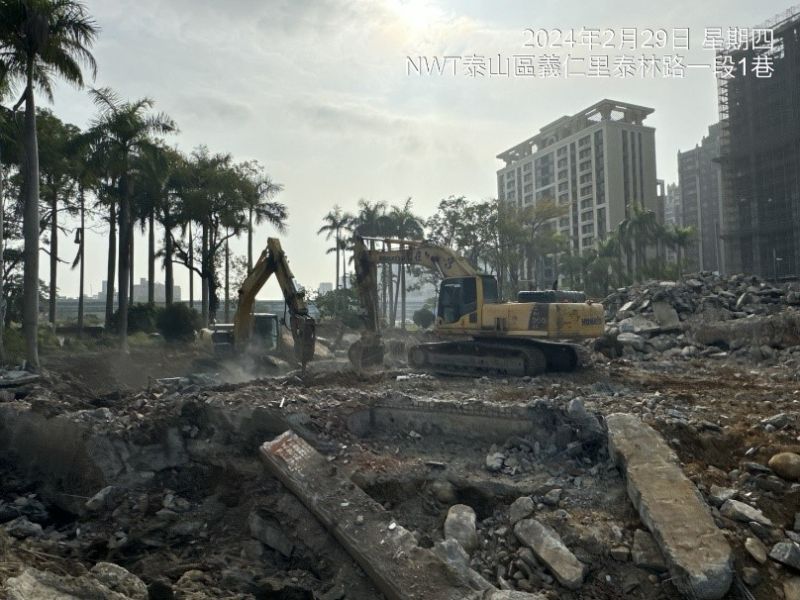

1130229工程現況住三R3-50坵塊鋼筋混凝土地坪敲除

1130229工程現況4-4-1人行道路基整理

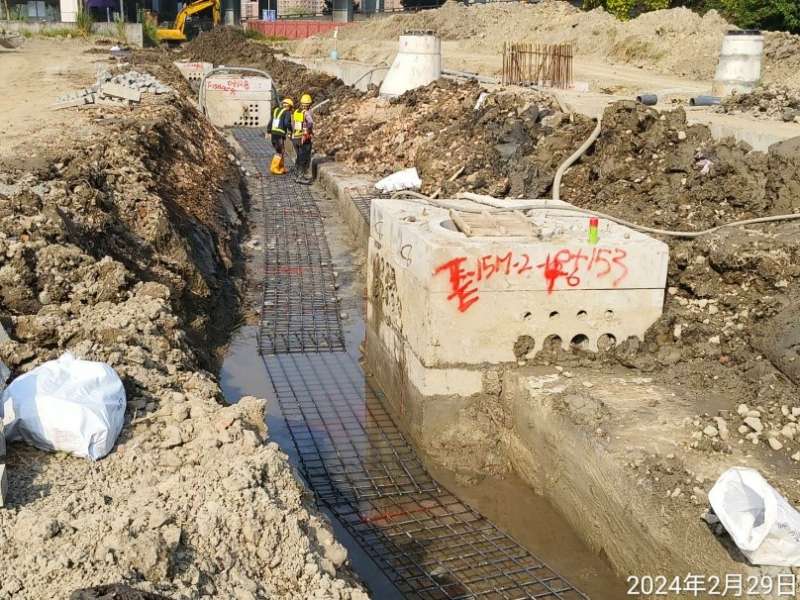

1130229工程現況15M-2(T_15M-2_04~T_15M-2_06)R側TYPE H鋼筋綁紮
1130229工程現況

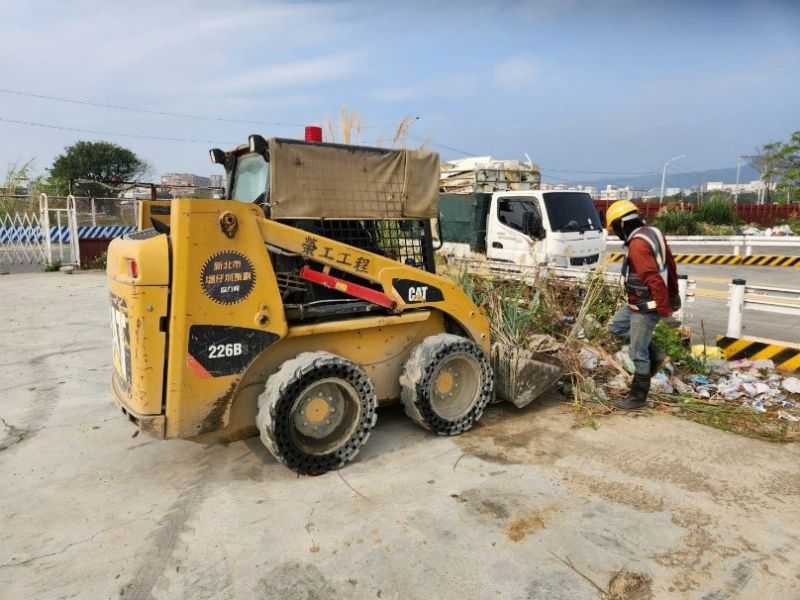

海大王臨時停車場雜草及垃圾清除
