本日天氣:上午雨、下午陰
本日施作項目
1. 住三R3-83坵塊混凝土塊軋碎、集中堆置。
2. 住三R3-50坵塊鋼筋混凝土地坪敲除。
3. 住三R3-47坵塊無筋混凝土地坪敲除。
4. RD4-4-2路基整理。
5. RD4-4-1中央分隔島回填。
6. RD4-4-2級配碎石鋪設。
7. RD4-4-2(0K+38~150)級配碎石鋪設及夯實。
8. RD4-4-2(0K+288.2~380)R側人行道紙模澆置。
9. RD4-4-2人行道地磚鋪設。
10.RD4-4-1(L1~L4)、RD4-4-2(R5~157.3、167.3~R7)路燈管道埋設CLSM澆置回填。
11.RD4-4-1(0K+510~770)AC鋪設。
12.輔大急診前地坪敲除。

排水工程
1. RD4-4-2 Ua4034-1(0K+114~131.37)、RD4-4-2 Ua4034-2(0K+111~131.56)U溝蓋版鋼筋綁紮、模板組立,RD4-4-1 Ub8119(0K+0~20)U溝底版及牆身模板組立及澆置。
2. RD4-4-1 Ub8035(0K+70~97.76)、RD4-4-1 Ub8036(0K+60~82.51)箱涵式側溝蓋版路緣石鋼筋綁紮、模板組立及澆置。
3. RD4-2-3 Ub8033(0K+40~118.04)U溝底版及牆身鋼筋綁紮。

共同管道工程
1. RD4-2-3(STA.0K+985~1K+20)R側過路段TYPE H、RD4-2-3(E_4-2_30)~RD15M-9(T_15M-9_04)R側轉彎段TYPE I鋼筋綁紮、排管施作,RD15M-2(STA.0K+178~203、0K+203~239)R側TYPE H排管、模板組立及澆置,RD4-2-3(STA.1K+20~1K+66)R側過路段TYPE E(第三次)鋼筋綁紮、排管、模板組立及澆置。
2. RD7-3(STA.0K+177~202)R側TYPE G鋼筋綁紮、排管施作,(STA.0K+202)R側TYPE G橫交管、(STA.0K+202)R側TYPE Q、(STA.0K+202~227)R側TYPE H、(STA.0K+152)L側過路段TYPE I開挖及PC澆置,RD7-3(STA.0K+202)R側TYPE G橫交管擋土支撐施作。
3. RD4-2-3(STA.0K+341~373)R側TYPE G、(STA.0K+242~316)L側TYPE I、RD4-2-3(E_4-2_12)~RD10M-24(E_10M-24_14)R側TYPE E鋼筋綁紮,RD4-2-3(STA.0K+535~555)L側TYPE I排管、模板組立及澆置。

污水工程
1. D0101污水人孔施作。
2. WA00601、WA01701、WA01702、WA01801、WA01802、WA01803、WA01904、WA01905、WA01906明挖施工。

1130227工程現況4-4-1 Ub8033(0K+40~118.04)U溝底版及牆身鋼筋綁紮

1130227工程現況4-4-1(0K+510~770)AC鋪設

1130227工程現況住三R3-47坵塊無筋混凝土地坪敲除

1130227工程現況4-4-2(0K+288.2~380)R側人行道紙模澆置

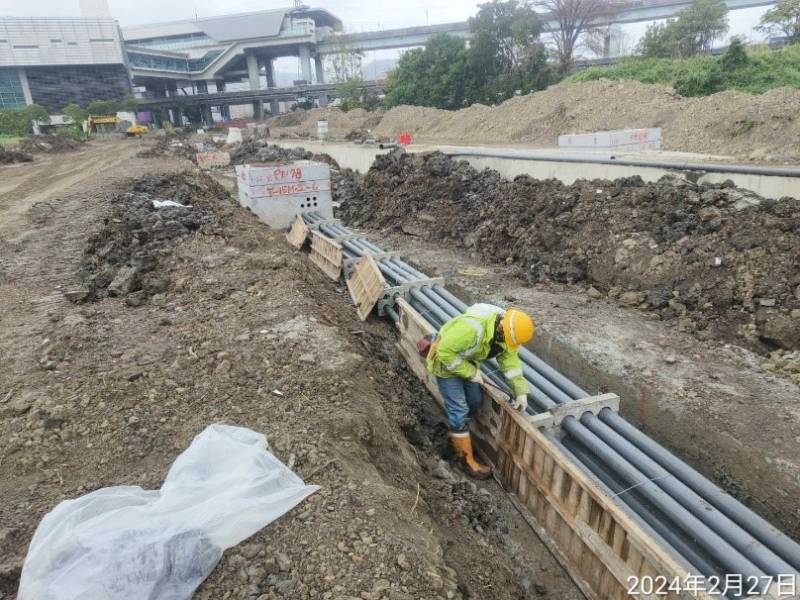

1130227工程現況15M-2(STA.0K+178~239)R側TYPE H排管、模板組立
1130227工程現況
污水明挖施工
