本日天氣:上午陰、下午陰
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。2. 住三R3-83坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-50坵塊鋼筋混凝土地坪敲除。

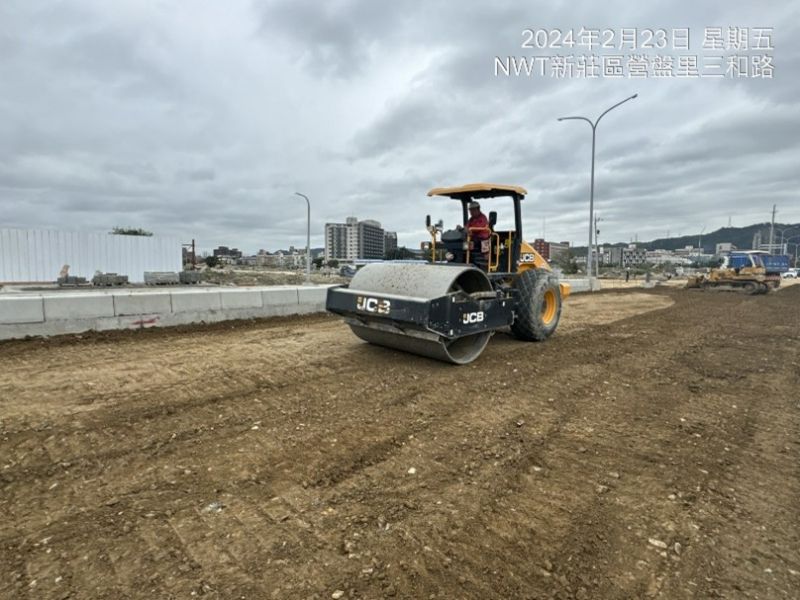

4. RD4-4-2(0K+0~140)級配碎石鋪設及夯實。
5. RD4-4-1級配碎石鋪設。
6. RD4-4-2路基整理。
7. RD4-4-1中央分隔島模板拆除、A型緣石調整。

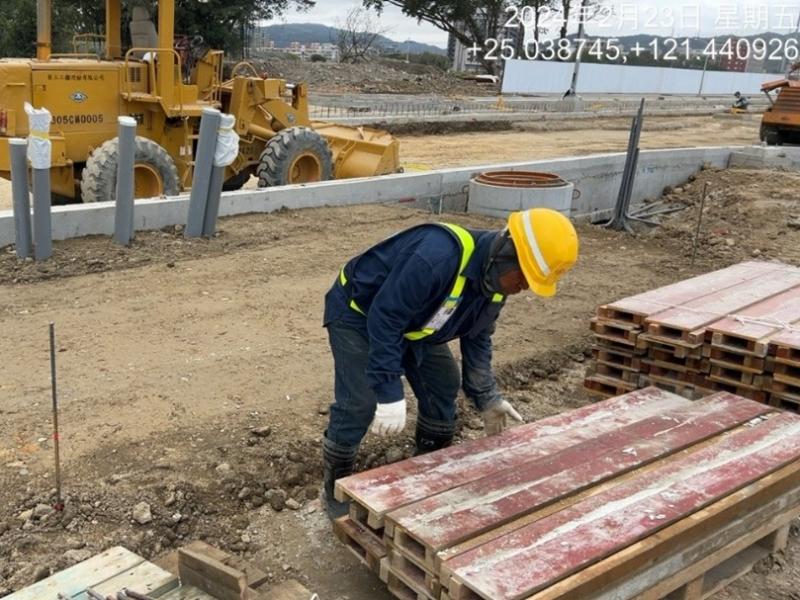

8. RD4-4-2人行道地磚鋪設。
9. RD4-4-1與RD4-4-2行人號誌基礎(預鑄)模板組立,RD4-4-2(L8~0K+278.2、R9~0K+278.2)路燈管道CLSM澆置回填。

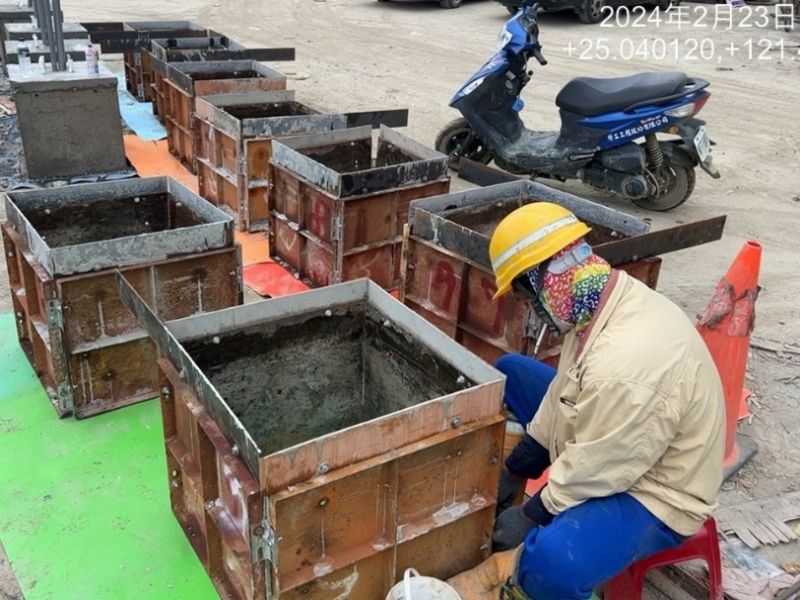

10. RD4-4-2人行道緣石PC模板組立。

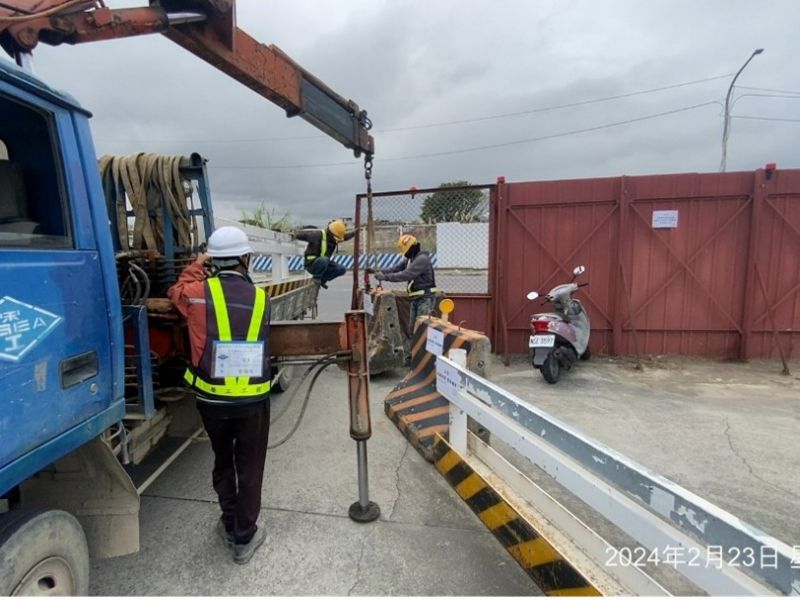

11. 三泰路(月明薑母鴨旁)型鋼式護欄吊離,三泰路海大王臨時停車場紐澤西護欄吊放封閉。
12.輔大急診室便道土渣清洗。
13.RD4-4-1施工道路清掃。
排水工程

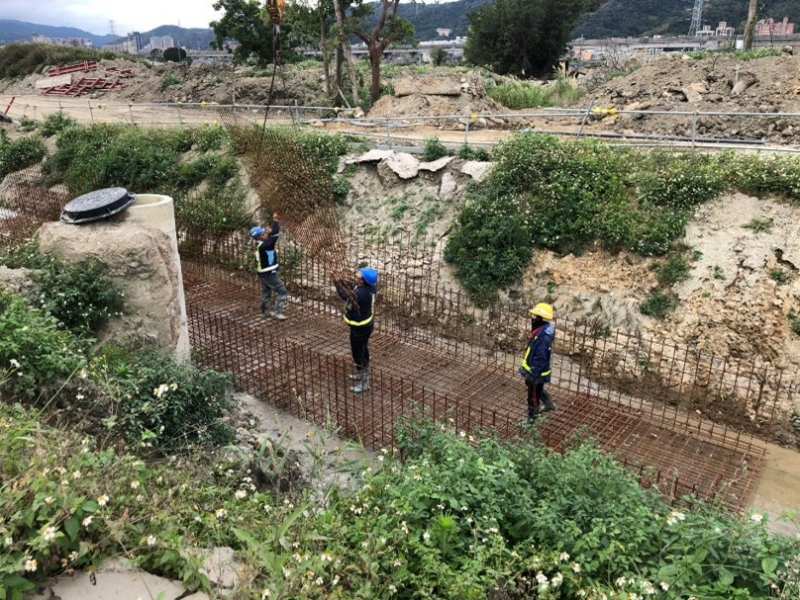

1. RD4-4-1 Gb8118-1、Gb8118-3集水井底版鋼筋綁紮、模板組立,RD4-2-3 Ub8034(0K+0~117.52)U溝底版及牆身鋼筋綁紮,RD4-4-2 Ua4034-1(0K+120~131.37)、RD4-4-2 Ua4034-2(0K+120~131.56)U溝蓋版鋼筋綁紮、模板組立。
2. RD4-4-1 Ub8121(0K+20~40)暗溝蓋版鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8035(0K+70~97.76)箱涵式側溝蓋版鋼筋綁紮、模板組立,RD4-4-1 Ub8121(0K+42~100)箱涵式側溝路緣石模板組立及澆置。
3. 10M園道Ga9018-3集水井、Ua9018-2(0+0~39.51)U溝、Ua9018-3(0K+0~72.51)U溝PC澆置。
4. RD4-4-1 Ub8033 PC模板拆除。
5. RD10M-16-2 Bb821(0K+240~260)底版鋼線網綁紮。
6. RD4-4-1(STA.0K+20~30)R側及L側CLSM澆置回填。
共同管道工程
1. RD15M-2(STA.0K+203~239)R側TYPE H鋼筋綁紮,RD4-2-3(STA.0K+985~1K+20)R側TYPE E鋼筋綁紮、排管、模板組立及澆置,RD15M-2(STA.0K+103~128、0K+128~153)L側TYPE J排管、模板組立,(STA.0K+103~153)R側TYPE G、(STA.0K+153~203)R側TYPE H開挖及PC澆置。
2. RD4-2-3(STA.0K+422~450)R側TPYE H、(STA.0K+450~475)R側TYPE I、(STA.0K+475~500)R側TYPE E鋼筋綁紮、排管施作。
3. RD7-3(E_7-3_01、E_7-3_03、T_7-3_01、T_7-3_03)分歧部開挖,RD7-3(STA.0K+202~227)R側TYPE G、(STA.0K+294~322、0K+323~344)R側及L側TYPE J鋼筋綁紮,(STA.0K+152)L側過路段TYPE H、RD7-3(E_7-3_05)~RD10M-15-1(T_10M-15-1_07)TYPE D2排管、模板組立,RD7-3(STA.0K+177~202)R側TYPE G擋土支撐施作。
4. 預鑄分歧部材料進場。
交通維持工程

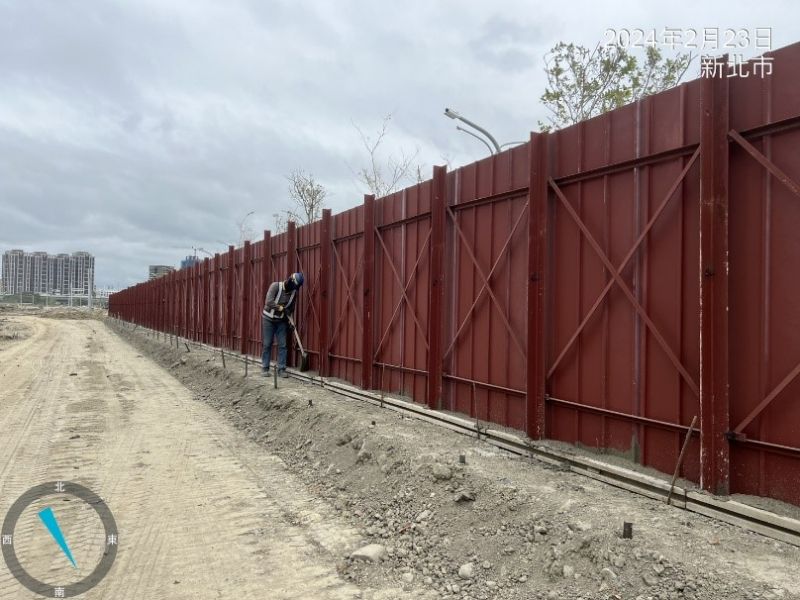

1. RD4-4-1(0K+215~290、0K+435~520)L側與(0K+630~700)R側圍籬防溢座澆置。
10M-16-2 Bb821(0K+240~260)底版鋼線網綁紮
行人號誌基礎(預鑄)模板組立
4-4-2(0K+0~140)級配碎石鋪設及夯實
4-4-2人行道緣石PC模板組立
三泰路海大王臨時停車場紐澤西護欄吊放封閉
4-4-1圍籬防溢座澆置
