本日天氣:上午晴、下午晴
本日施作項目

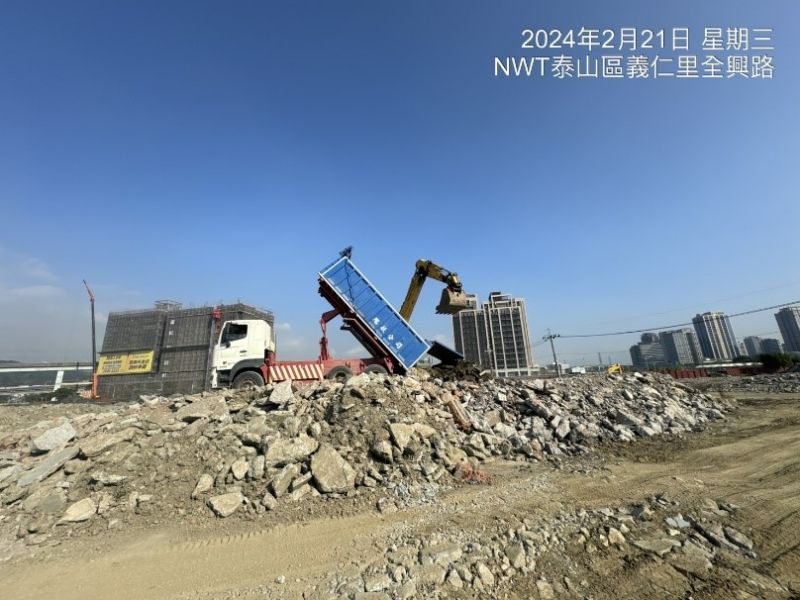

1. 住三R3-87坵塊混凝土塊軋碎料集中堆置。2. 住三R3-84坵塊營建混合物(混凝土塊)集中堆置。
3. 住三R3-47坵塊營建混合物(混凝土塊)清運至住三R3-47坵塊暫置。
4. 住三R3-47坵塊營建混合物(混凝土塊)集中堆置。

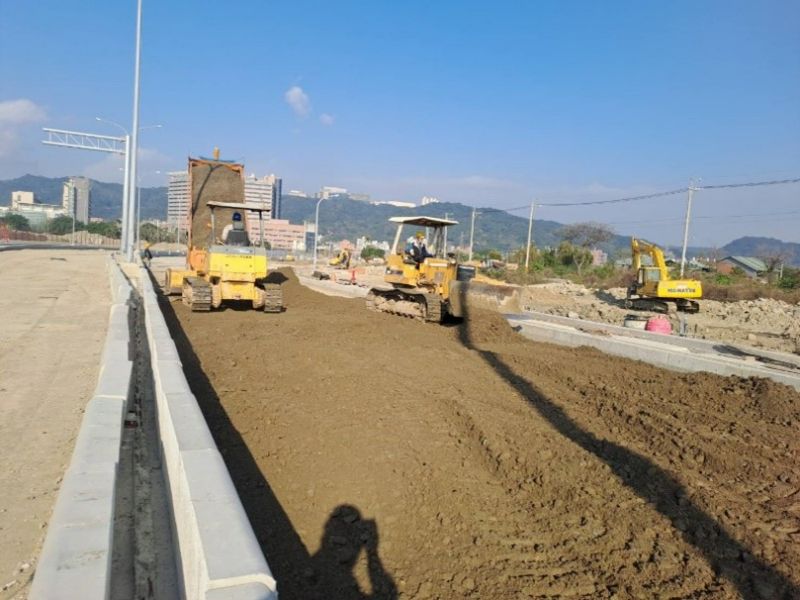

5. RD4-4-1路基整理。
6. RD4-4-1與RD4-4-2路基整理。
7. RD4-4-2第二層級配舖築。

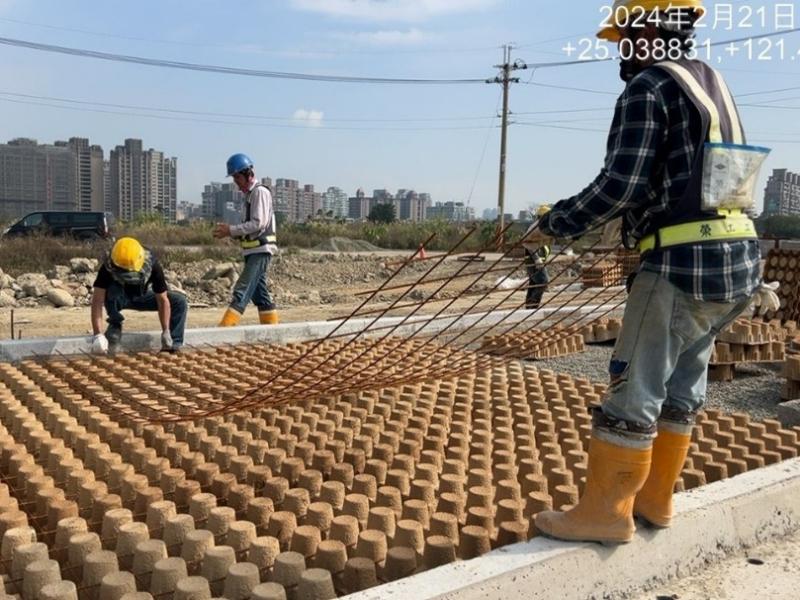

8. RD4-4-2(0K+30~150)L側人行道紙模鋪設及澆置。

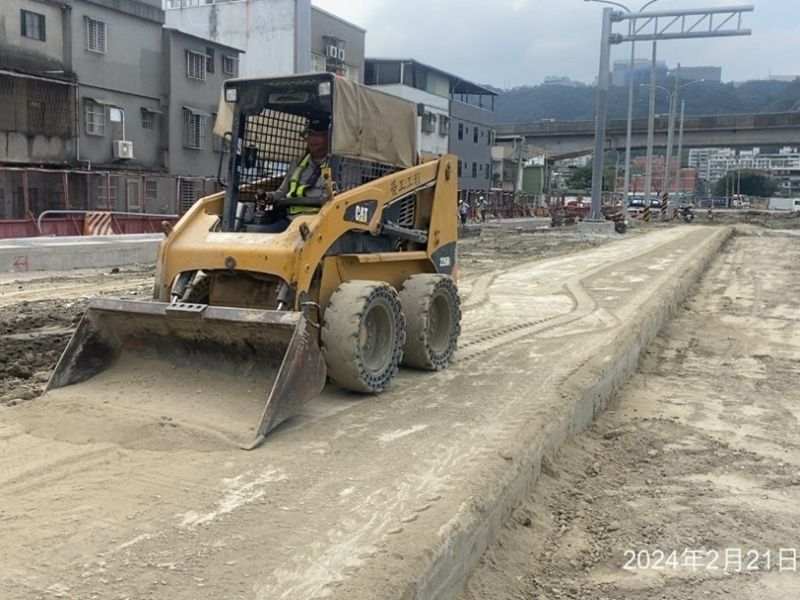

9. RD4-4-1人行道路基整理。
10.三泰路(月明薑母鴨旁)白線劃設。
11.RD4-4-1輔大急診室前土渣清理。
排水工程

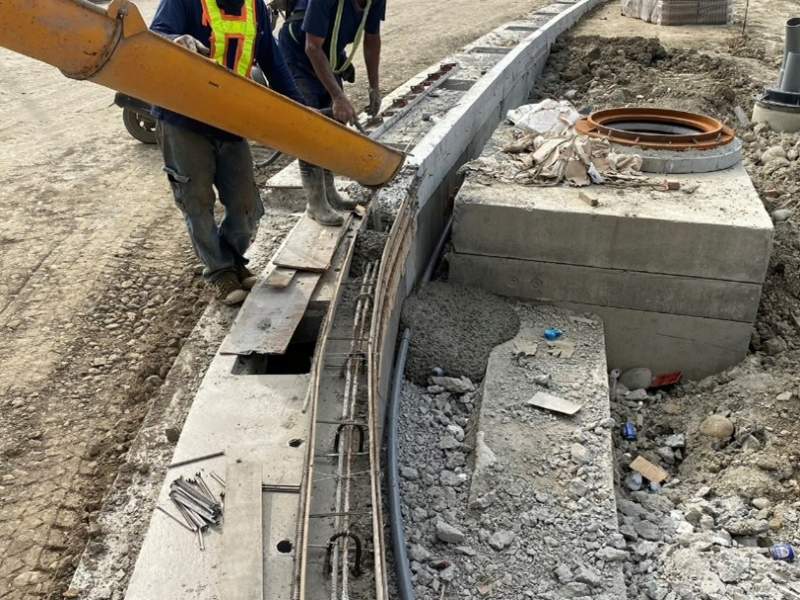

1. RD4-4-1 Ub8121(0K+0~20)、RD4-4-1 Ub8035(0K+70~97.76)、RD4-4-1 Ub8036(0K+60~82.51)箱涵式側溝蓋版鋼筋綁紮、模板組立。
2. RD4-4-1 Ub8117鋼模拆除。
3. RD10M-16-1 Bb820箱涵PC清洗。
4. RD4-4-1轉RD10M-22 Ub8076-1(0K+0~14.15)U溝蓋版及路緣石鋼筋綁紮、模板組立、澆置,RD4-4-1 Ub8039(0K+144.11~160.66)、RD4-4-1 Ub8040(0K+143.96~160.20)U溝蓋版路緣石澆置,RD4-2-3 Ub8034(0K+0~117.52)U溝PC模板組立及澆置。
污水工程
1. 工區整地、設備整修。
2. 工區人孔CCTV檢視作業。
共同管道工程
1. RD4-2-3(STA.0K+266~291)R側TYPE H、(STA.0K+291~316、0K+316~341)R側TYPE I排管、模板組立,(T_4-2_13、E_4-2_15)分歧部開挖。

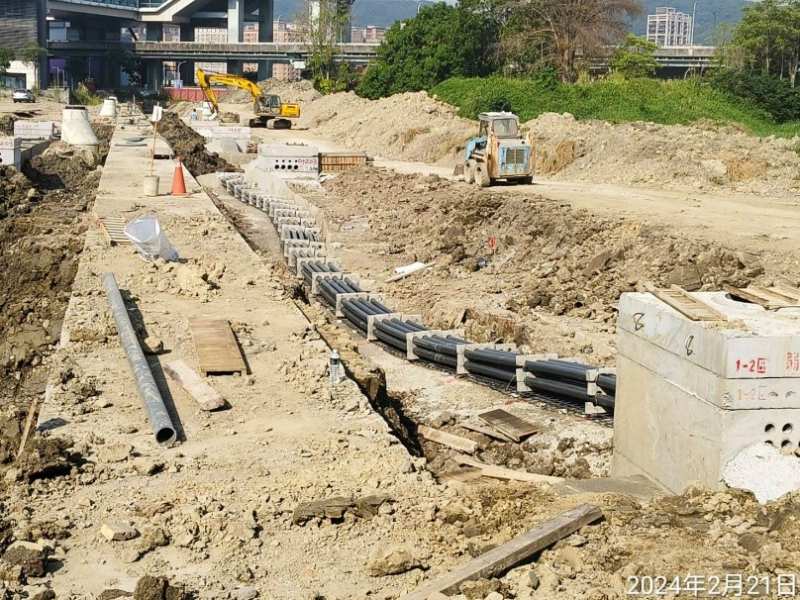

2. RD4-2-3(E_4-2_28)~RD15M-9(E_15M-9_03)R側轉彎段TYPE G鋼筋綁紮、排管施作,RD4-2-3(STA.1K+20~66)R側過路段TYPE H(第二次)鋼筋綁紮,RD15M-2(STA.0K+203~239)L側TYPE H排管、模板組立,10M園道(T_65_14、E_65_16、T_65_16、E_65_18、T_65_18、E_65_20、T_65_20、E_65_22、T_65_22)分歧部接地系統施作。
3. RD7-3(E_7-3_01、E_7-3_03、T_7-3_01、T_7-3_03)分歧部開挖,RD7-3(E_7-3_08)分歧部接地系統施作。
交通維持工程
1. 新北大道(RD4-4-1路口)圍籬拆除。
4-4-1 Ub8039(0K+144.11~160.66)U溝蓋版路緣石澆置
4-4-2(0K+30~150)L側人行道紙模鋪設及澆置
住三R3-47坵塊營建混合物(混凝土塊)集中堆置
4-4-2第二層級配舖築
15M-2(STA.0K+203~239)L側TYPE H排管、模板組立
4-4-1輔大急診室前土渣清理
