本日天氣:上午雨、下午陰
本日施作項目
1. 住三R3-87坵塊混凝土塊軋碎、集中堆置。
2. 住三R3-50坵塊鋼筋混凝土地坪敲除。
3. 住三R3-47坵塊混凝土塊破除。
4. 4-4-1級配碎石鋪設及夯實。
5. 4-4-2人行道3分清碎石及不織布鋪設。
6. 4-4-1中央分隔島鋼筋綁紮、模板組立及澆置。
7. 中央分隔島回填。
8. 4-4-2與4-2-3懸臂式標誌架桿柱吊運。
9. 4-4-2中央分隔島放樣。
10.4-4-2(L1~L4)路燈管道CLSM澆置回填、警示帶鋪設,4-4-1、4-4-2與4-2-3交叉路口號誌基礎座澆置,4-4-2與4-2-3交叉路口路燈及號誌過路管澆置回填。
11.三泰路交通錐調整、道路清掃、垃圾清除。

排水工程

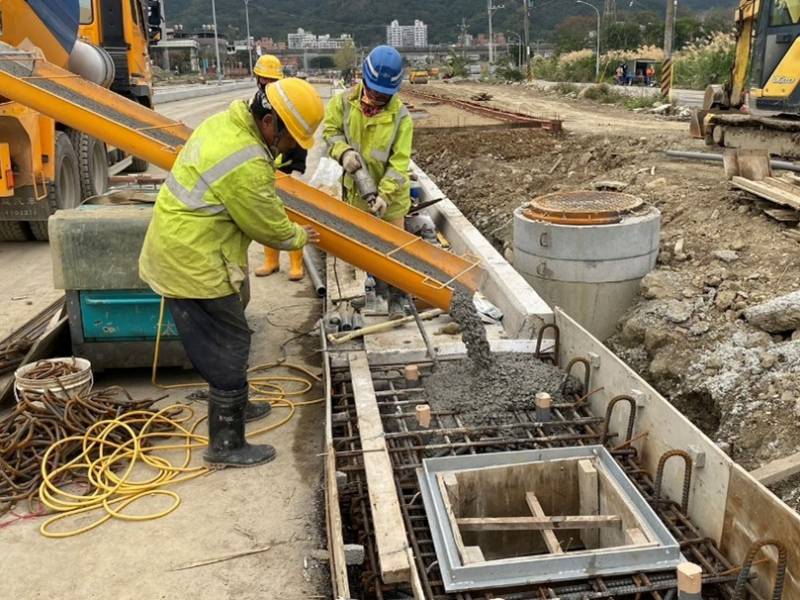

1. RD4-4-1 Gb8122集水井蓋版鋼筋綁紮、模版組立,RD4-4-1 Ub8122-3(0K+0~2.81)、RD4-4-1 Ub8122-1(0K+0~2.28)U型暗溝蓋版鋼筋綁紮、模版組立及澆置,RD4-4-2 Ua4034-1(0K+0~20)、RD4-4-2 Ua4034-2(0K+0~20)U溝蓋版鋼筋綁紮、模板組立及澆置,RD4-4-1轉RD6-2 Ub8080(0K+90.65~109.82)U溝蓋版路緣石鋼筋綁紮、模板組立及澆置。
2. RD4-4-1 Ub8125-1(0K+91.1~107.52)箱涵式側溝蓋版鋼筋綁紮、模版組立及澆置,RD4-4-1 Gb8121集水井牆身模版組立,RD4-4-1 Ub8035(0K+0~40)箱涵式側溝蓋版路緣石鋼筋綁紮、模版組立及澆置。

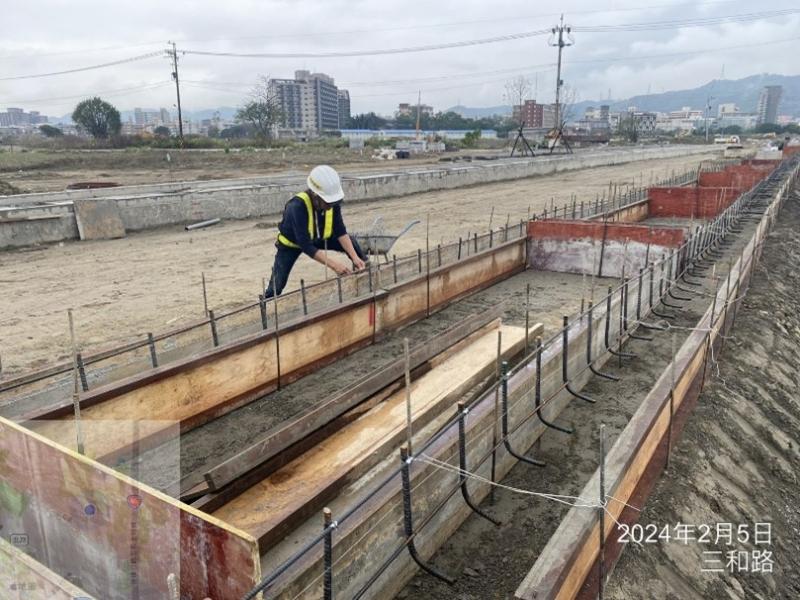

3. RD4-4-1 Ub8118(0K+60~80)U溝蓋版模板組立。

共同管道工程
1. RD15M-2(STA.0K+203~239)L側轉彎段TYPE G、(STA.0K+44~78)L側TYPE I、(過路段~STA.0K+44)L側TYPE H鋼筋綁紮、排管施作,RD4-2-3(STA.1K+20~66)R側過路段TYPE E(第二次)擋土支撐施作及PC澆置。
2. RD4-2-3(STA.0K+475~500)R側TYPE E擋土支撐施作及PC澆置,(STA.0K+535~555、0K+555~580)R側TYPE I開挖及PC澆置,(STA.0K+242~291)L側TYPE I、(STA.0K+291~343)R側TYPE H排管、模板組立。
3. RD7-3(STA.0K+61~86、0K+86~111)R側TYPE H、(STA.0K+152)L側過路段TYPE E、RD7-3(T_7-3_08)~RD10M-16-2(T_10M-16-2_02)R側TYPE J澆置。

污水工程
1. 工區跌落段施作。

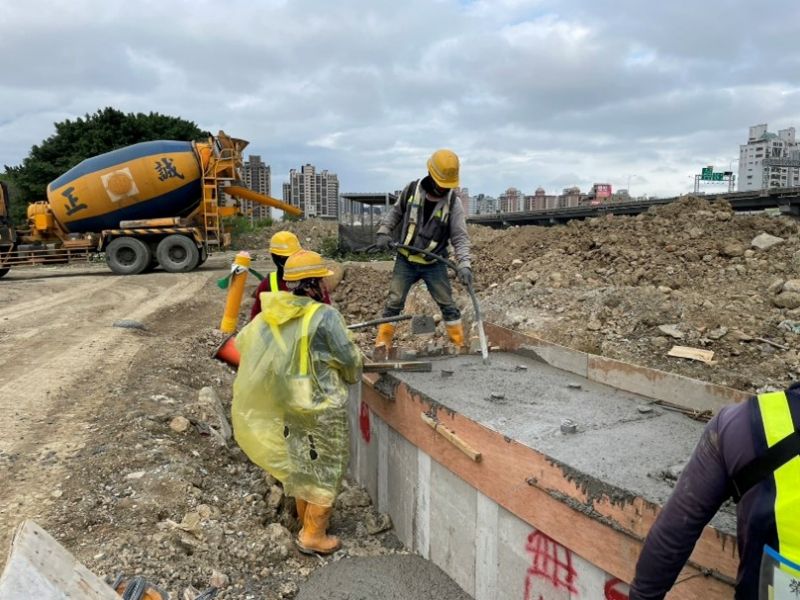

1130205工程現況4-4-1 Ub8125-1(0K+91.1~107.52)箱涵式側溝蓋版澆置

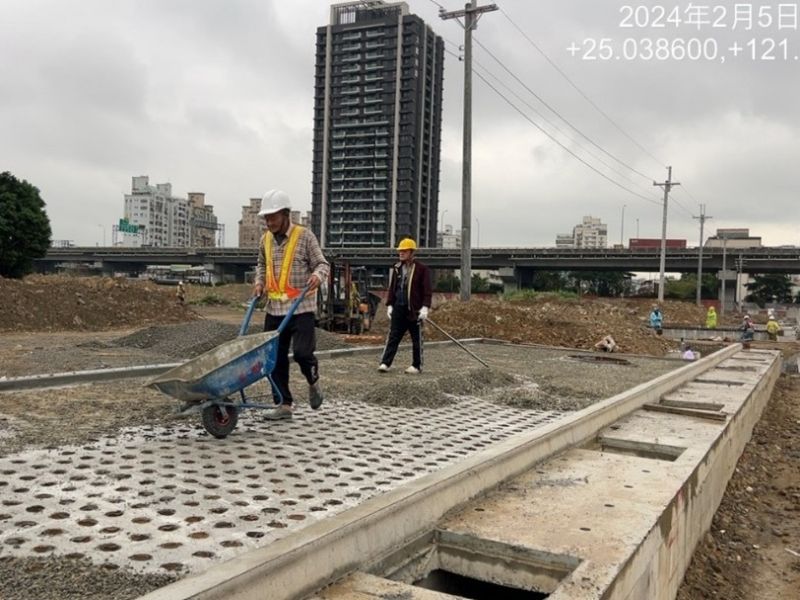

1130205工程現況RD4-4-2 Ua4034-2(0K+0~20)U溝蓋版澆置

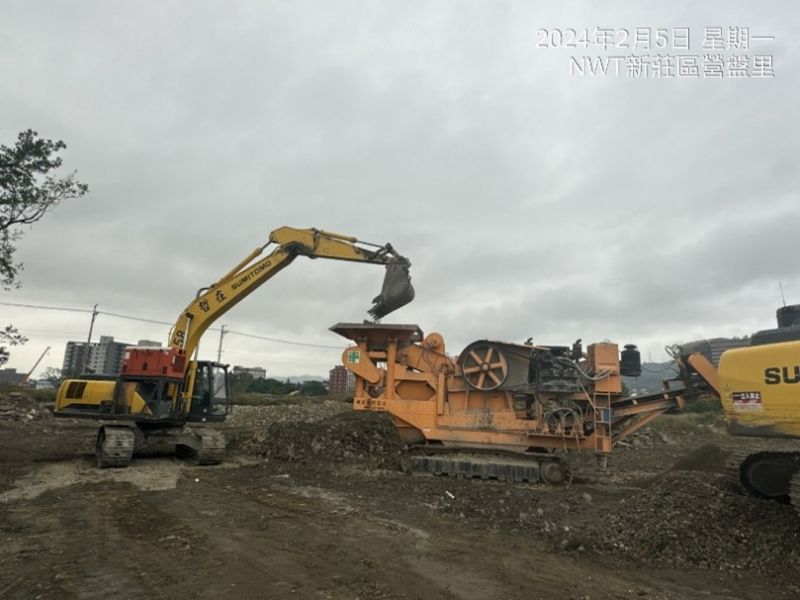

1130205工程現況住三R3-87坵塊混凝土塊軋碎、集中堆置
1130205工程現況4-4-2人行道3分清碎石鋪設

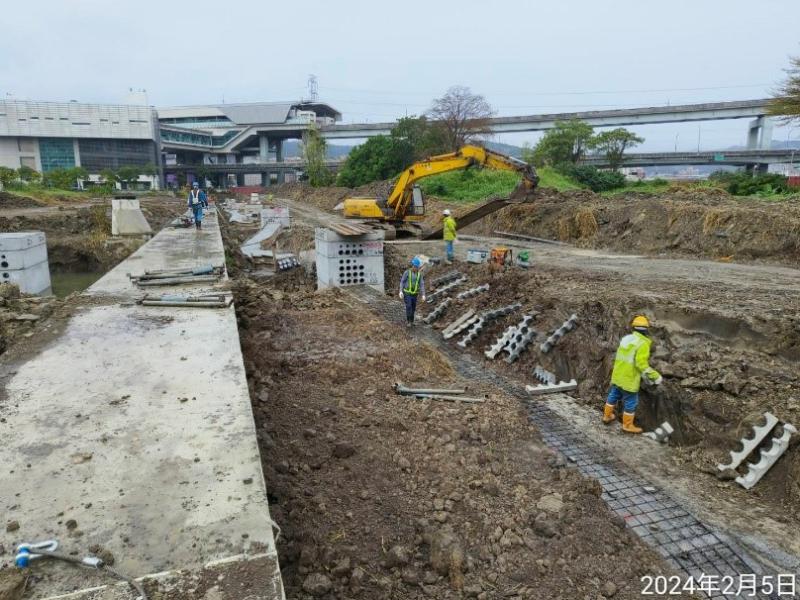

1130205工程現況15M-2共同管道鋼筋綁紮、排管施作
1130205工程現況
4-4-1中央分隔島鋼筋綁紮、模板組立
