本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-90坵塊整地、碎石級配料進場堆置。2. 住三R3-83營建混合物集中堆置。
3. 住三R3-47坵塊鋼筋混凝土(地坪、結構物)敲除。
4. 住三R3-47坵塊鋼筋混凝土地下結構物敲除。

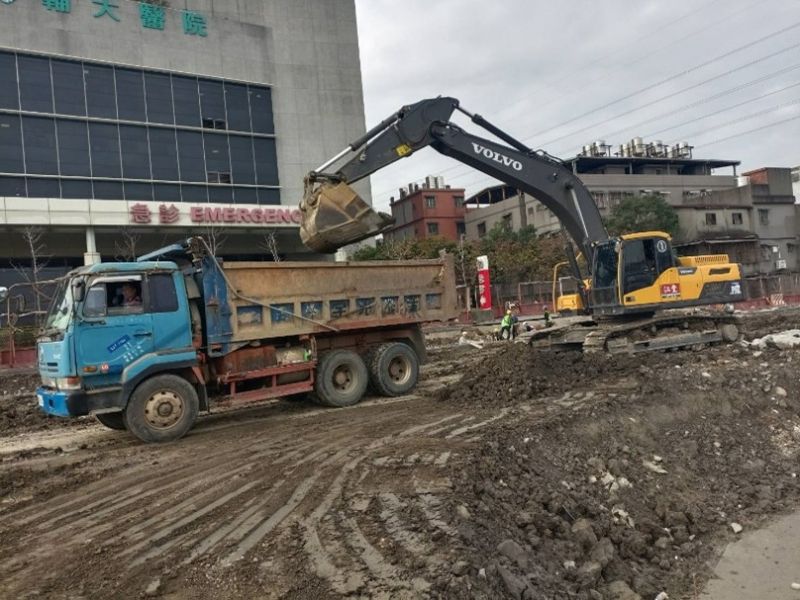

5. 住三R3-47坵塊餘方近運至公四坵塊暫置。
6. 公四坵塊基地及路幅填築、整地、營建混合物(混凝土塊)清運至住三R3-51坵塊暫置。
7. 4-4-1路基整理。
8. 4-4-1(7-8-1與6-2轉彎段)路基整理。
9. 4-4-1(0K+690~770)中央分隔島鋼筋綁紮、模板組立及澆置。

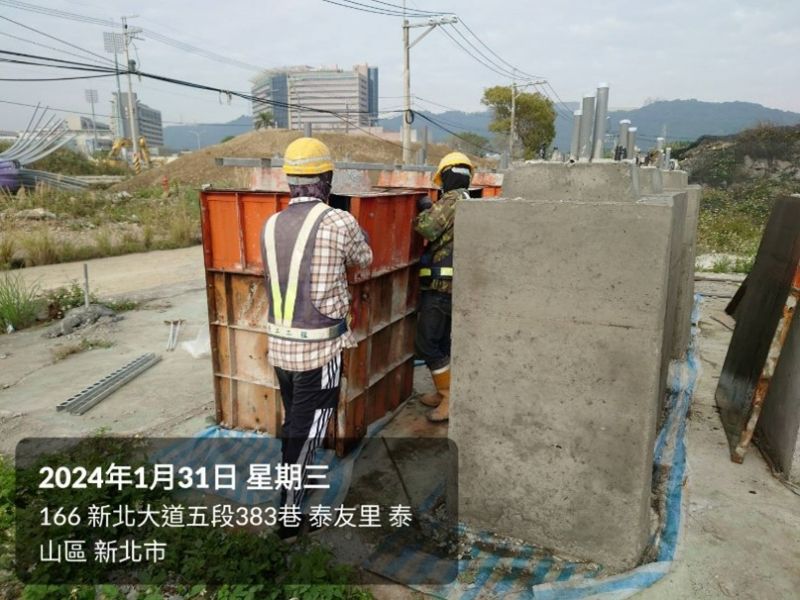

10.10M-15-1箱涵回填。

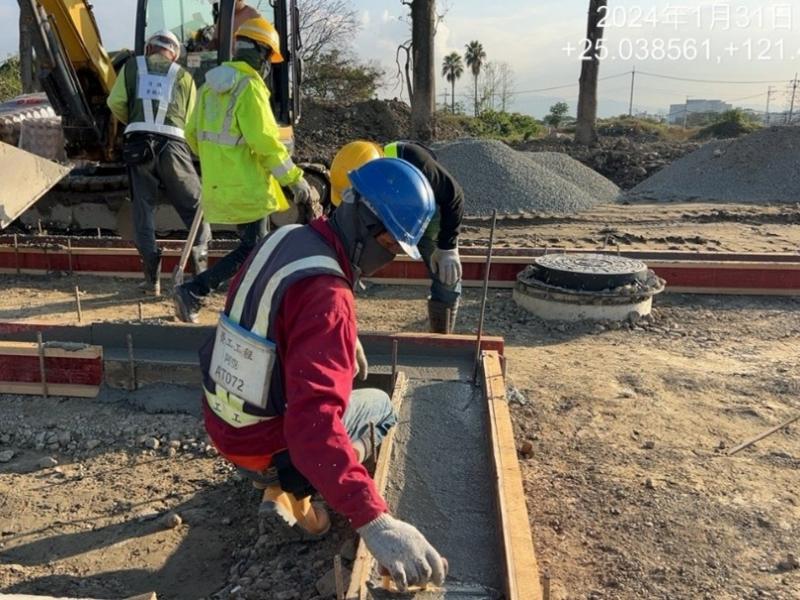

11.路燈基座施作及澆置,4-4-2(L10、L12)路燈基座PC面開挖。
12.4-4-2(0K+170~230)R側、(0K+200~260)L側人行道緣石PC模板組立及澆置。
13.4-4-1人行道路基整理。
排水工程

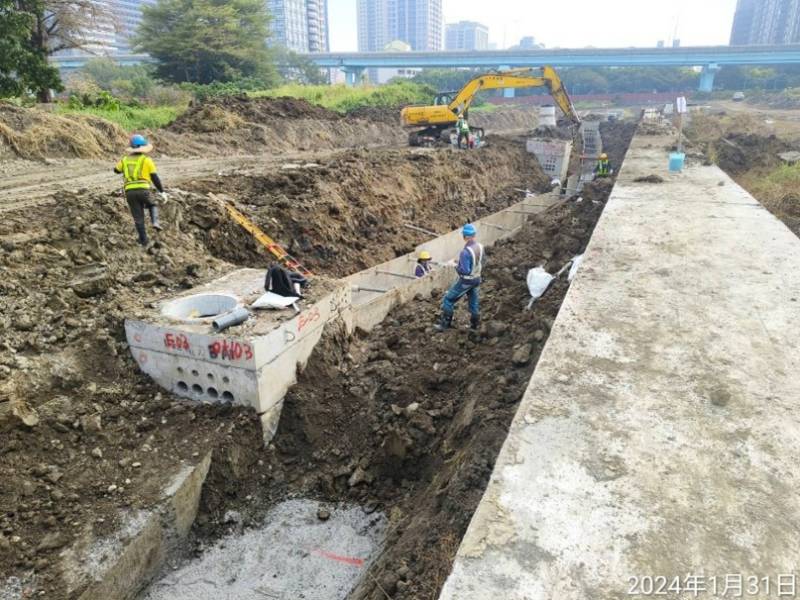

1. RD4-4-1 Ub8080(0K+92.65~109.82)U溝蓋版模板組立及澆置,RD4-4-1 Ub8074(0K+0~40)U溝蓋版路緣石模板組立及澆置,RD4-4-1 Ub8118(0K+0~10、0K+45~60)U型暗溝蓋版鋼筋綁紮、模板組立及澆置,RD4-4-1 Gb8120、RD4-4-1 Gb8118集水井底版鋼筋綁紮。
2. RD4-4-1 Ub8121(0K+100~177.40)箱涵式側溝蓋版路緣石模板組立,RD4-4-1 Ub8036(0K+40~60)箱涵式側溝蓋版模板組立。
3. 中環路暗溝牆身模板組立、收面澆置。
4. RD4-4-1 Ub8122-2 U溝蓋版模板整理。
5. RD4-2-3(RT及LT,STA.0K+720~850)警示帶鋪設、CLSM澆置回填。
共同管道工程
1. RD15M-2(STA.0K+103~153)L側TYPE G鋼筋綁紮、排管、模板組立及澆置,(STA.0K+44~103)L側TYPE H鋼筋綁紮,RD4-2-3(STA.1K+20)L側TYPE H橫交管、RD15M-2(STA.0K+153~203)L側TYPE G開挖及PC澆置。(開挖機*2、操作手*2、技術工*1、移工*8)
2. RD4-2-3(STA.0K+316~341)L側TYPE H排管、模板組立及澆置。
3. RD7-8-1鋼筋綁紮、鋼筋加工。
4. RD7-3(STA.0K+152~177)R側TYPE I、(STA.0K+152)R側TYPE Q、(STA.0K+202~227)L側TYPE J、RD7-3(E_7-3_06)~RD10M-15-2(E_10M-15-2)TYPE I排管、模板組立及澆置。
污水工程
1. 工區人孔修復作業。
2. CCTV檢視前施工便道整地。
交通維持工程
1. RD4-4-1(0K+340~520)R側全阻隔式圍籬防溢座澆置。

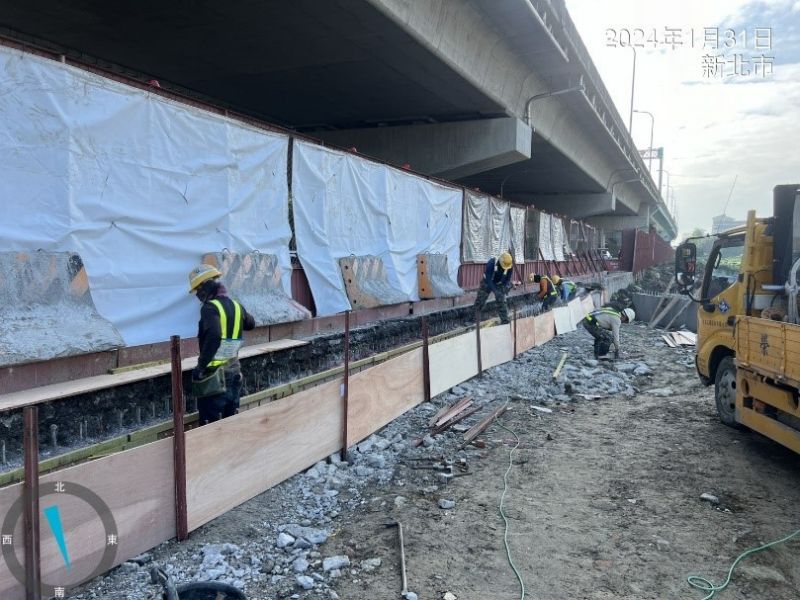

中環路暗溝牆身模板組立

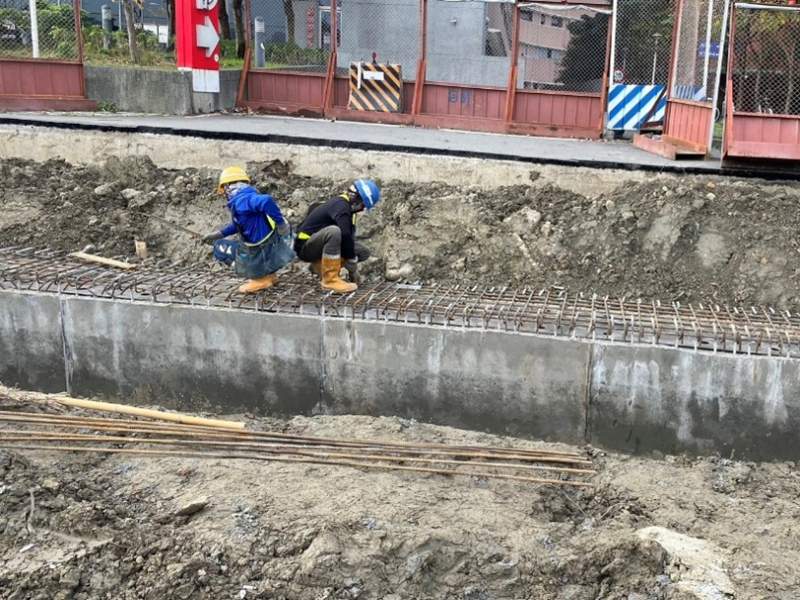

4-4-1 Ub8118 U型暗溝蓋版鋼筋綁紮
4-4-1路基整理
4-4-1(0K+260~400)中央分隔島模板組立
15M-2共同管道施作
路燈基座施作
