本日天氣:上午雨、下午晴
本日施作項目
1. 住三R3-90坵塊整地、碎石級配料進場堆置。2. 住三R3-87坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-74坵塊混凝土塊破除。
4. 住三R3-50坵塊無筋混凝土地坪敲除。
5. 住三R3-47坵塊無筋混凝土地坪敲除。
6. 4-3-1清除掘除、餘方土調運施作。
7. 4-4-2中央分隔島回填。
8. 4-2-3側溝開挖。
9. 4-4-2中央分隔島放樣。
10.4-4-1(0K+620~770)中央分隔島鋼筋綁紮、模板組立。
11.4-4-1(0K+260~400)中央分隔島模板組立。
12.4-4-1與4-2-3路口號誌管路配置,4-4-1路燈及號誌管道CLSM澆置回填,4-4-2路燈基礎PC澆置。
13.4-4-1人行道清碎石及不織布鋪設。
14.4-4-1人行道路基整理。
15.4-4-1人行道環境整理、填縫沙鋪設。

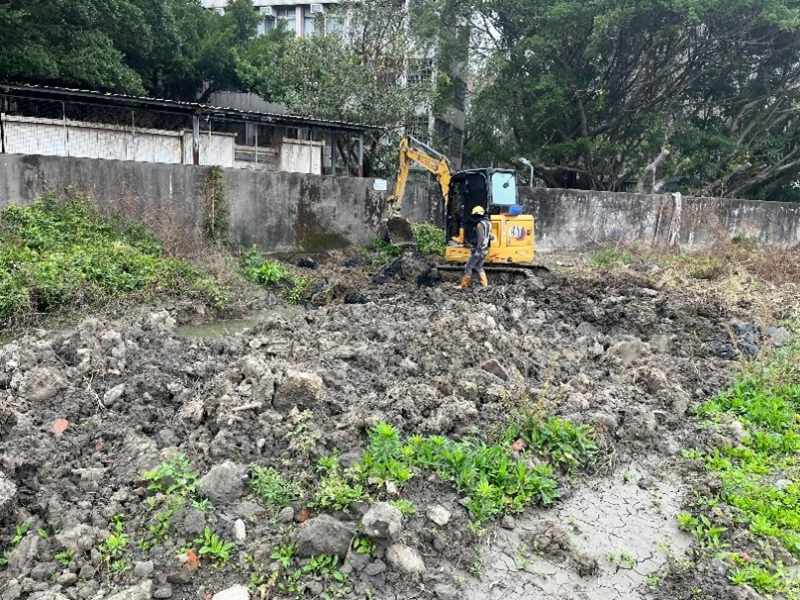

16.中正路508巷(輔大名廈圍牆邊)既有溝渠清淤、臨時排水溝渠改道施作。
17.10M-15-1箱涵回填。
18.新北大道五段圍籬封閉。
排水工程

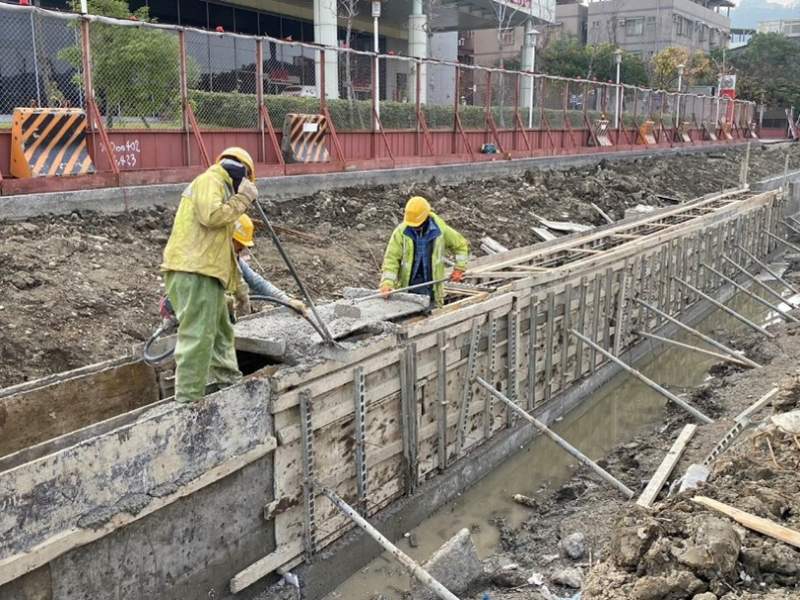

1. RD4-4-1轉RD10M-15-4 Ub8123(0K+80.51~92.11)U溝底版及牆身模板組立、澆置。
2. RD4-4-1 Ub8117(0K+20~44)U溝底版及牆身模板組立、澆置,RD4-4-1轉RD6-2 Ub8080(0K+90.65~109.82)U溝蓋版鋼筋及模板組立,RD4-4-1 Gb8118、RD4-4-1 Gb8120集水井PC澆置。
3. RD4-4-1 Ub8121(0K+0~20)箱涵式側溝牆身模板組立及澆置,RD4-4-1 Ub8036(0K+20~40)箱涵式側溝蓋版模板組立及澆置,RD4-4-1 Ub8125-1(0K+60~80)箱涵式側溝蓋版路緣石模板組立及澆置。
4. RD4-4-1 Ub8119模板整理。
共同管道工程
1. RD15M-2(STA.0K+103~158)L側TYPE G、(STA.0K+44~103)L側TYPE H開挖及PC澆置,(STA.0K+103~153)L側TYPE G擋土支撐施作,RD15M-2(STA.0K+44)~L側過路段TYPE G澆置,RD4-2-3(T_4-2_28)分歧部接地系統施作及吊放。
2. RD4-2-3(STA.0K+535~555、0K+555~580)L側TYPE H排管、模板組立及澆置。
3. RD7-8-1(STA.0K+165~227)R側TYPE H排管施作,(STA.0K+115~140)R側TYPE J排管、模板組立及澆置。
4. RD7-3(STA.0K+177~202)L側TYPE J、(STA.0K+227)TYPE H橫交管、(STA.0K+277)過路段TYPE H、RD7-3(T_7-3_06)~RD10M-16-2(T_10M-16-2_02)TYPE D2排管、模板組立及澆置,RD7-3(STA.0K+152~177)R側TYPE I、(STA.0K+152)R側TYPE Q、(STA.0K+202~227)L側TYPE J、RD7-3(E_7-3_05)~RD10M-15-1(E_10M-15-1_07)TYPE E'鋼筋綁紮,RD7-3(STA.0K+86~111)R側TYPE G、(STA.0K+36~61)R側TYPE H開挖及PC澆置。
5. 預鑄分歧部材料進場。
污水工程
1. 工區人孔修復作業。

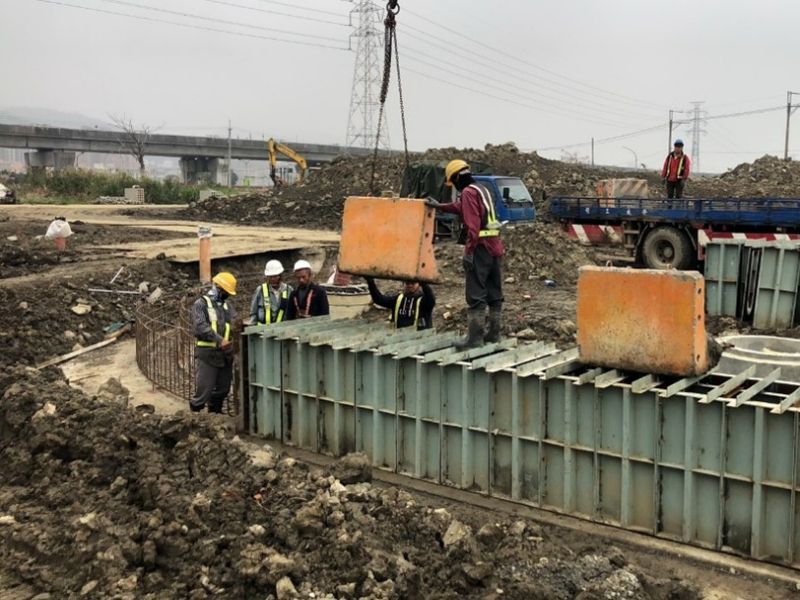

4-4-1 Ub8121(0K+0~20)箱涵式側溝牆身澆置
Ub8123(0K+80.51~92.11)U溝底版及牆身模板組立

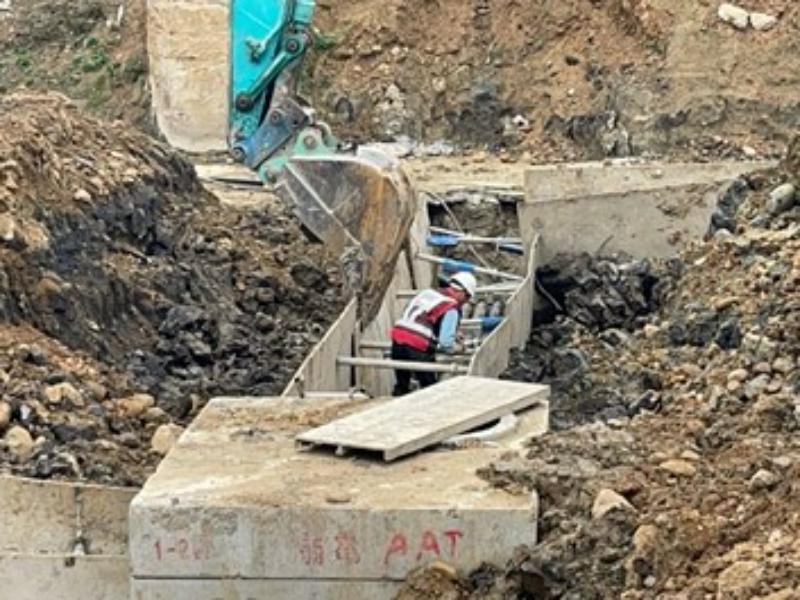

4-2-3側溝開挖

4-4-1(0K+260~400)中央分隔島模板組立
7-3共同管道施作
中正路508巷(輔大名廈圍牆邊)既有溝渠清淤
