本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-87坵塊混凝土塊軋碎及破除。2. 住三R3-73坵塊混凝土塊破除。
3. 住三R3-47坵塊無筋混凝土地坪敲除。
4. 住三R3-47坵塊餘方近運至公四坵塊暫置,住三R3-48坵塊營建混合物集中分類。

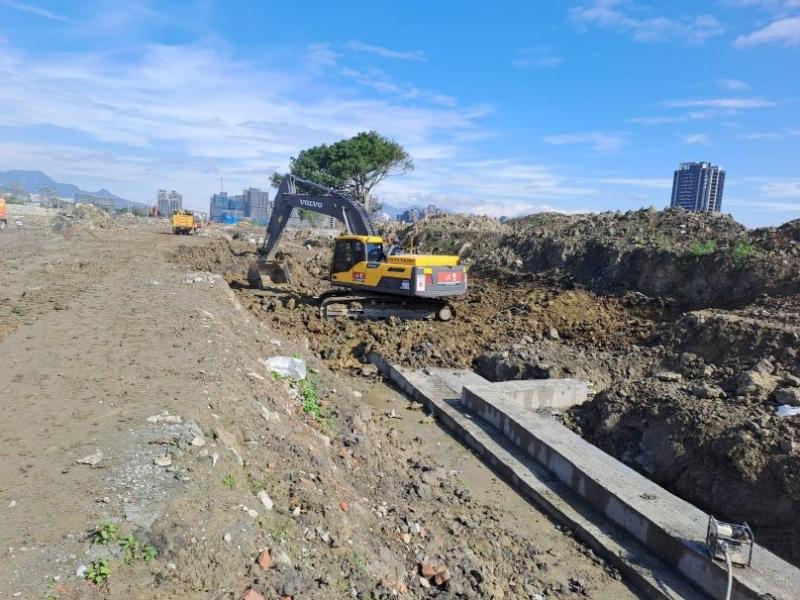

5. 公四坵塊基地及路幅填築、整地施作。
6. 4-3-1清除掘除、營建混合物(混凝土塊)清運至住三R3-73坵塊暫置。
7. 4-4-2路基整理。
8. 4-2-3側溝開挖。
9. 4-4-1中央分隔島鋼筋綁紮,4-4-1(0K+620~770)中央分隔島PC澆置。
10.4-4-1(0K+330~500)L側中央分隔島A型緣石背牆澆置。
11.4-4-1號誌基礎座開挖、模板組立,料場整理。
12.4-4-1人行道路基整理。
13.4-4-1人行道清碎石及紙模鋪設、紙模澆置。
14.4-2-3側溝抽水。
15.公四物料吊運。
排水工程
1. RD4-4-1 Ub8121(0K+20~40)箱涵式側溝牆身鋼筋綁紮、模板組立,RD4-4-1 Ub8036(0K+60~70)箱涵式側溝牆身模板組立,RD4-4-1 Ub8036(0K+0~20)箱涵式側溝蓋版鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8125-1(0K+0~60)箱涵式側溝蓋版路緣石澆置。
2. RD4-4-1 Ub8122-2(0K+0~20)U溝蓋版模板組立及澆置。
3. RD4-4-1 Ub8118(0K+20~40)、RD4-4-1 Ub8117(0K+40~52.63)U溝底版及牆身模板組立、澆置。
4. RD4-4-2 Ua4034-1(0K+0~20)模板整理。
共同管道工程
1. RD15M-2(STA.0K+44~103)L側TYPE G、RD15M-2(STA.0K+44)~L側過路段TYPE G鋼筋綁紮、排管、模板組立,RD15M-4(STA.32~57、0K+182~207、0K+207~232、0K+232~254)L側TYPE J排管、模板組立及澆置,RD4-2-3(T_4-2_28)分歧部開挖及PC澆置。
2. RD4-2-3(STA.0K+341~373)L側TYPE E鋼筋綁紮、排管施作,(STA.0K+266~291)R側TYPE H開挖、擋土支撐施作及PC澆置。

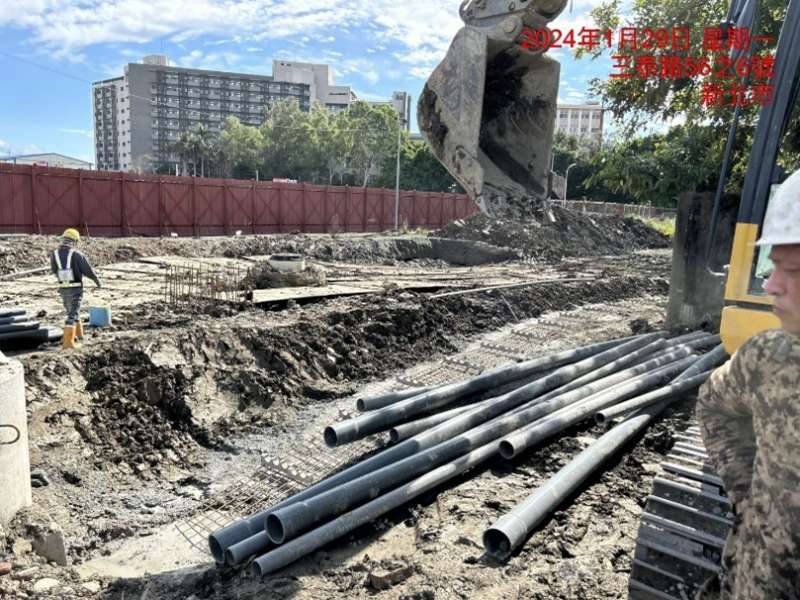

3. RD7-8-1(STA.0K+165~227)R側TYPE H鋼筋綁紮、排管施作。
污水工程
1. 工區人孔修復作業。

4-4-1 Ub8122-2(0K+0~20)U溝蓋版澆置

4-4-1人行道紙模澆置

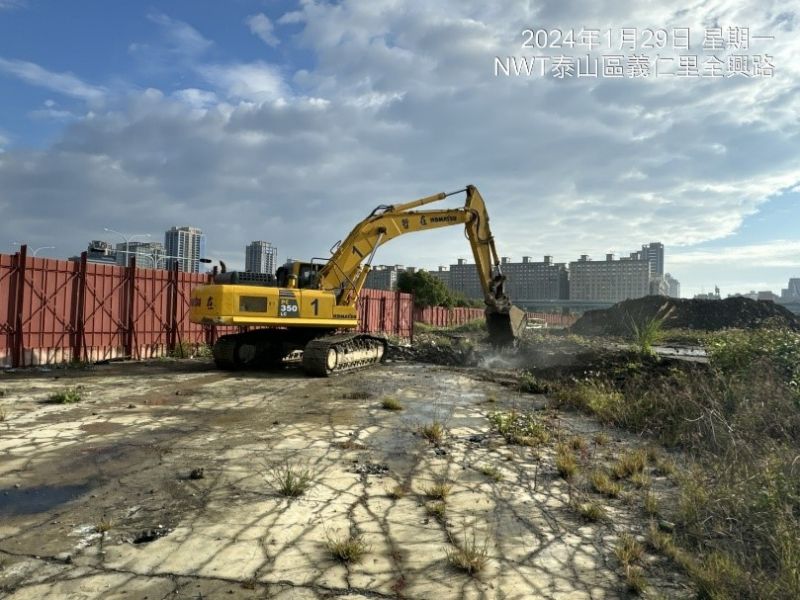

住三R3-47坵塊無筋混凝土地坪敲除

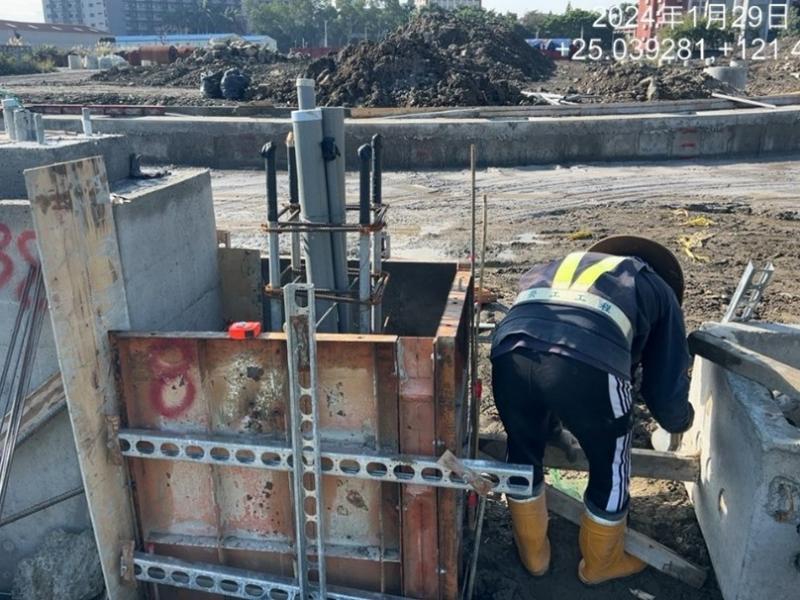

4-4-1號誌基礎座模板組立
7-8-1(STA.0K+165~227)R側TYPE H鋼筋綁紮、排管施作
4-2-3側溝開挖
