本日天氣:上午陰、下午陰
本日施作項目
1. 住三R3-87坵塊營建混合物集中分類堆置。2. 住三R3-73坵塊混凝土塊破除。
3. 10M-15-1箱涵回填。
4. 4-4-1路基整理。

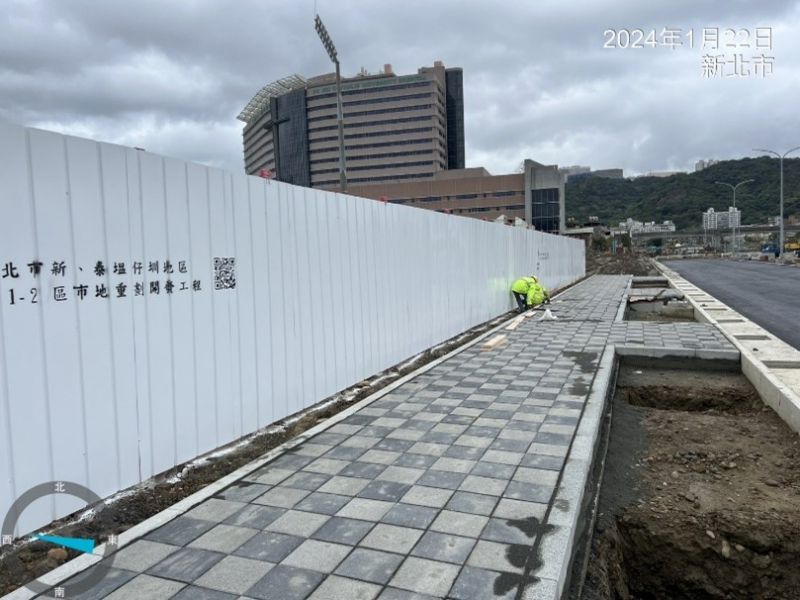

5. 4-4-2人行道整理。
6. 4-4-2環境整理。
7. 4-4-1中央分隔島A型緣石放置。
8. 4-4-1(0K+260~420)中央分隔島緣石位置放樣。
9. 4-4-1(0+420~550)L側人行道紙模澆置、(0K+610~730)R側人行道緣石PC澆置。
10.三泰路58號天主教台灣總修院院內枯木及落葉清除。
排水工程

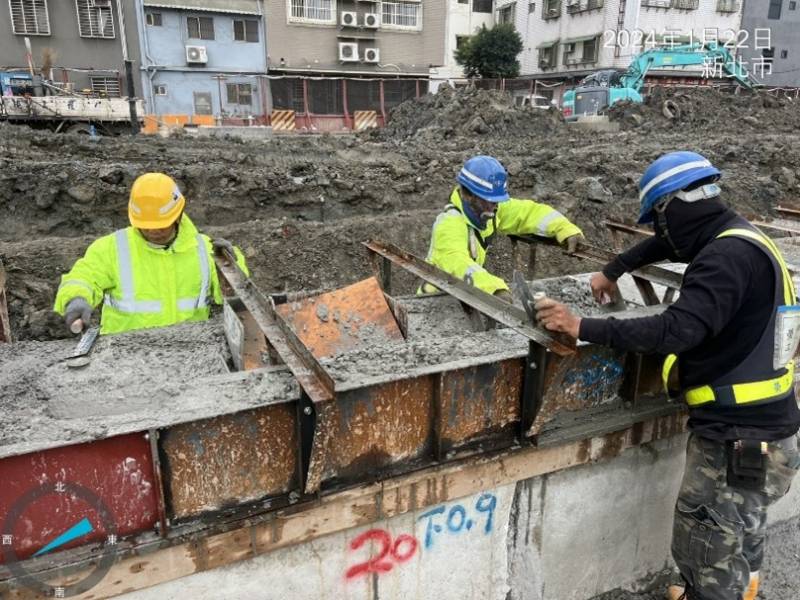

1. RD4-4-1 Ub8075(0K+132.8~149.69)U溝蓋版路緣石模板組立及澆置,RD4-4-1 Ub8074(0K+0~40)、RD4-4-1 Ub8077(0K+0~20)U溝蓋版鋼筋綁紮、模板組立及澆置,RD4-4-1 Gb8122集水井鋼筋綁紮及模板組立,RD4-4-1 Ub8122-1、RD4-4-1 Ub8122-3 U型暗溝鋼筋綁紮及模板組立。
2. RD4-4-1 Ub8120(0k+20~40)U溝蓋版鋼筋綁紮、模板組立及澆置。
3. RD4-4-1 Ub8077(0K+100~114.34)U溝蓋版鋼筋綁紮、模板組立、澆置,RD4-4-1 Ub8035(0K+20~40)箱涵式側溝蓋版鋼筋綁紮、模板組立、澆置,RD4-4-1 Ub8121(0K+0~20)箱涵式側溝底版及牆身鋼筋綁紮,RD4-4-1 Ub8121(0K+20~40)箱涵式側溝牆身模板組立,RD4-2-3 Bb841(1K+720~740)腹頂版鋼線網及模板組立。

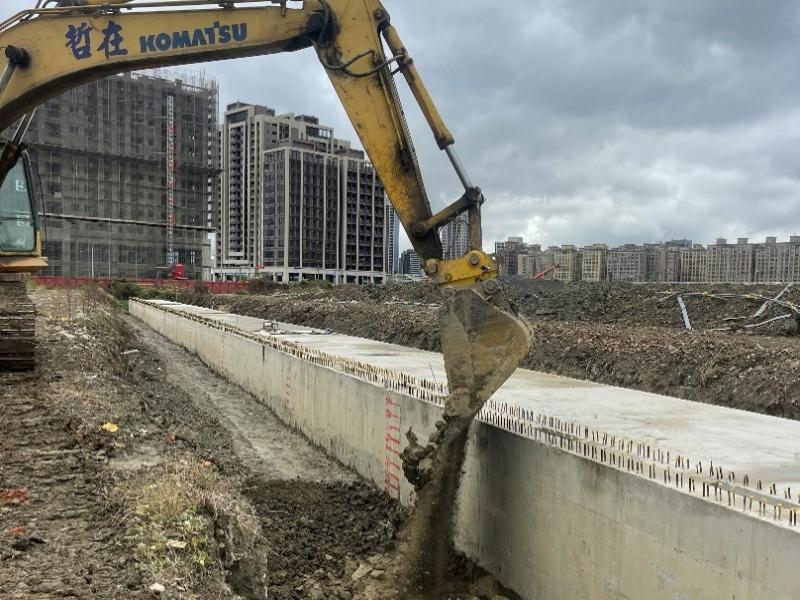

4. RD4-4-2 Ua4034-1(0K+0~20)、RD4-4-2 Ua4034-2(0K+0~20)U溝底版及牆身模板組立。
共同管道工程
1. RD4-2-3(STA.0K+422~450、0K+450~475)R側TYPE H鋼筋綁紮,(STA.0K+450~500)L側TYPE H排管、模板組立,(E_4-2_02、T_4-2_02)分歧部接地系統施作。

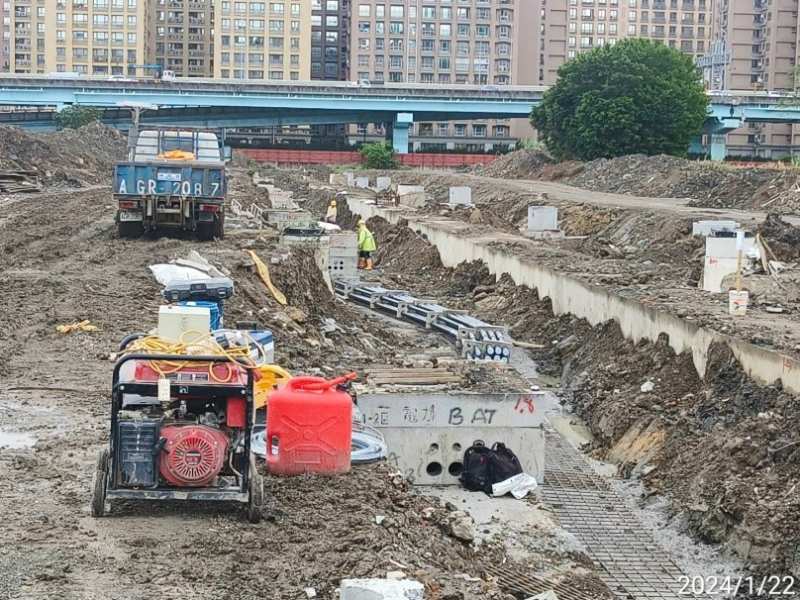

2. RD7-3(STA.0K+227)TYPE H橫交管、(STA.0K+227)R側過路段TYPE H、(STA.0K+294~323、0K+323~344)R側TYPE I、(STA.0K+323~344)L側TYPE I、(STA.0K+36~61、0K+61~86)TYPE G鋼筋綁紮、排管施作,RD7-3(T_7-3_08)~RD10M-16-2(T_10M-16-2_02)TYPE D2鋼筋綁紮,(STA.0K+177~202)L側TYPE I、(STA.0K+202)L側TYPE Q排管、模板組立。
3. RD15M-4(STA.0K+32~57)鋼筋綁紮,(STA.0K+57~107)L側TYPE H鋼筋綁紮、排管、模板組立及澆置,(STA.0K+107~157、0K+157~182、0K+232~254)L側TYPE I、(STA.0K+132、0K+182)L側TYPE Q開挖及PC澆置,RD15M-2(E_15M-2_01~E_15M-2_08、T_15M-2_01~T_15M-2_08)分歧部接地系統施作。
4. 預鑄分歧部材料進場。
污水工程
1. 工區人孔維修作業。
交通維持工程
1. 4-4-1圍籬防溢座模板組立。

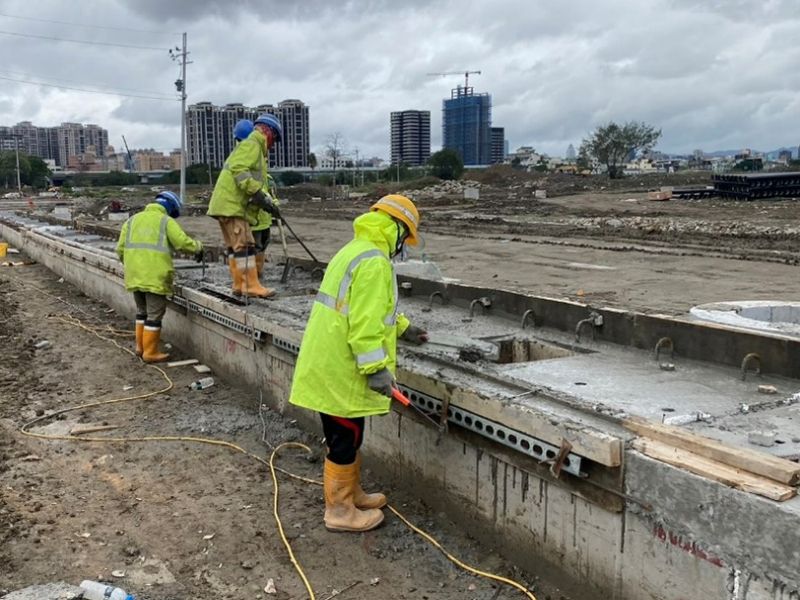

4-4-1 Ub8035(0K+20~40)箱涵式蓋版澆置
4-4-1 Ub8120(0k+20~40)U溝蓋版澆置
10M-15-1箱涵回填

4-4-1中央分隔島A型緣石放置
15M-4共同管道施作
4-4-1圍籬防溢座模板組立
