本日天氣:上午晴、下午晴
本日施作項目

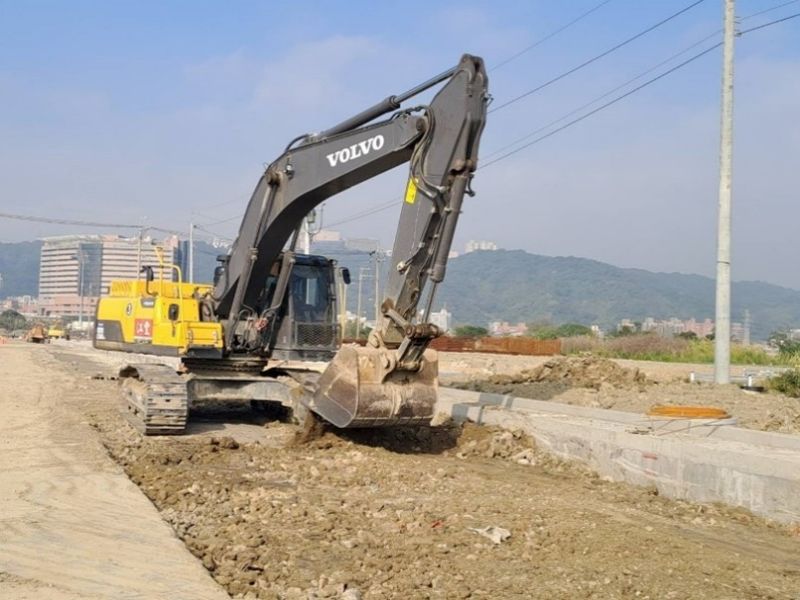

1. 住三R3-88坵塊營建廢棄物及垃圾清運。2. 住三R3-87坵塊混凝土塊軋碎、集中堆置。
3. 4-4-1路基整理。
4. 4-4-2路基整理。
5. 4-4-1(0K+400~510)級配碎石鋪設夯實。
6. 4-4-1中央分隔島鋼筋綁紮、模板組立及澆置。
7. 4-4-1、4-4-2懸臂式標誌架基座鋼筋綁紮、模板組立及澆置。
8. 6-2、10M-16-2箱涵環境整理。
9. 4-4-1圍籬修復。
10.4-4-1及6-2過路段路燈及號誌管道埋設、警示帶鋪設、澆置回填。
11.三泰路58號天主教台灣總修院內枯木及落葉清除。
排水工程

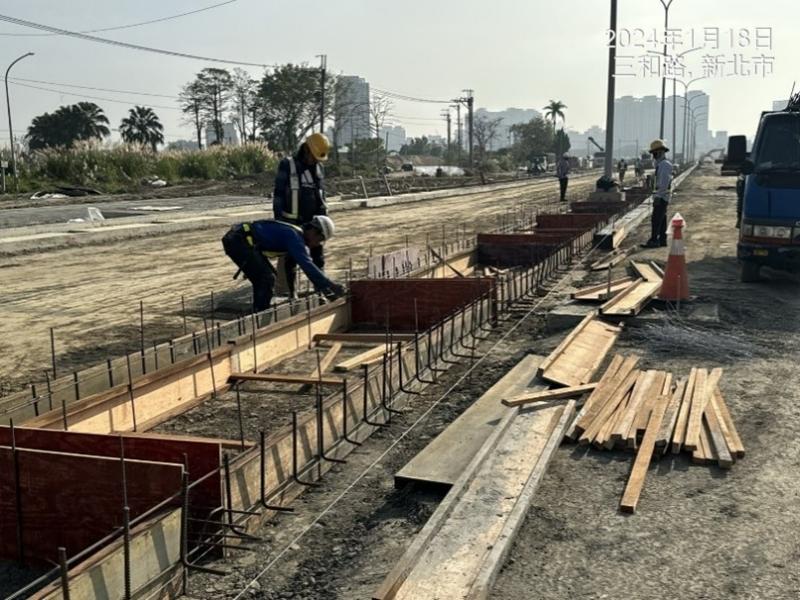

1. RD4-4-1 Ub8075(0K+132.8~149.69)U溝蓋版鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8074(0K+0~40)U溝蓋版鋼筋綁紮及模板組立,RD4-4-1 Ub8122-1U型暗溝鋼筋綁紮及模板組立,RD4-4-1 Gb8121集水井牆身模板組立及澆置。
2. RD4-4-1 Ub8121(0K+20~40)箱涵式側溝底版鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8121(0K+40~60)箱涵式側溝牆身模板組立,RD4-4-1 Ub8077(0K+80~100)U溝蓋版鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8035(0K+0~20)箱涵式側溝蓋版鋼筋綁紮及模板組立。
3. RD4-4-2 Ua4031(0k+150~162.01)U溝底版及牆身模板組立、澆置。
4. RD4-4-2 Ua4034-2 U溝蓋版模板拆除。

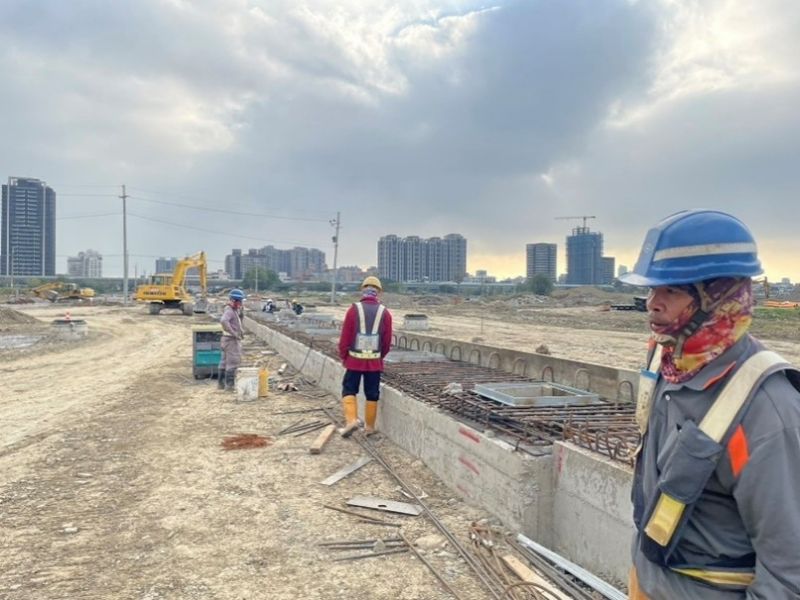

5. RD4-4-1 Ub8119(0K+20~40)U溝底版及牆身模板組立、澆置,RD4-4-1 Ub8118(0K+0~88.55)U溝底版及牆身鋼筋綁紮。
共同管道工程
1. RD4-2-3(STA.0K+422~475)R側TYPE H、(STA.0K+291~341)R側TYPE E排管施作。
2. RD7-3(STA.0K+177~227)L側TYPE H、RD7-3(T_7-3_07)~RD10M-16-1(T_10M-16-1_08)L側TYPE J排管、模板組立及澆置,RD7-3(E_7-3_06)~RD15M-2(T_15M-2_01)TYPE D2、RD7-3(STA.0K+152)R側過路段TYPE H開挖及PC澆置。
3. RD15M-4(STA.0K+182~207)L側TYPE H、(STA.0K+82~132)L側TYPE G鋼筋綁紮、排管、模板組立及澆置,RD15M-2(T_15M-2_02、E_15M-2_04、T_15M-2_04、E_15M-2_06、T_15M-2_06、E_15M-2_07、T_15M_2_07、E_15M-2_08)分歧部、RD15M-4(STA.0K+207~254)L側轉彎段TYPE H開挖及PC澆置,RD15M-4(STA.0K+32~82)L側TYPE G擋土支撐施作及PC澆置。
4. RD7-8-1(STA.0K+65~115)L側TYPE H、(STA.0K+192~227)R側TYPE G鋼筋綁紮、排管、模板組立及澆置,(STA.0K+65~90)L側TYPE I鋼筋綁紮。
5. 預鑄分歧部材料進場。
污水工程
1. 工區人孔修復作業。

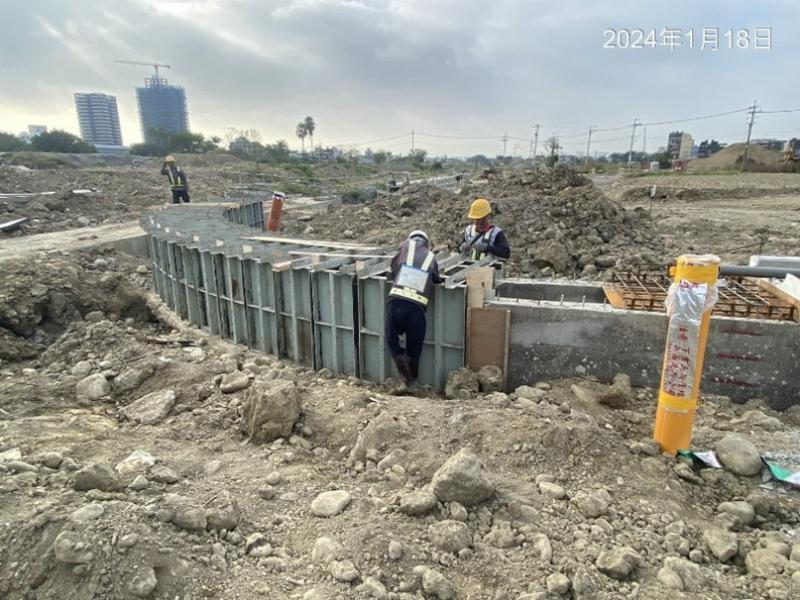

4-4-2 Ua4031(0k+150~162.01)U溝底版及牆身模板組立
4-4-1 Ub8035(0K+0~20)箱涵式側溝蓋版施作

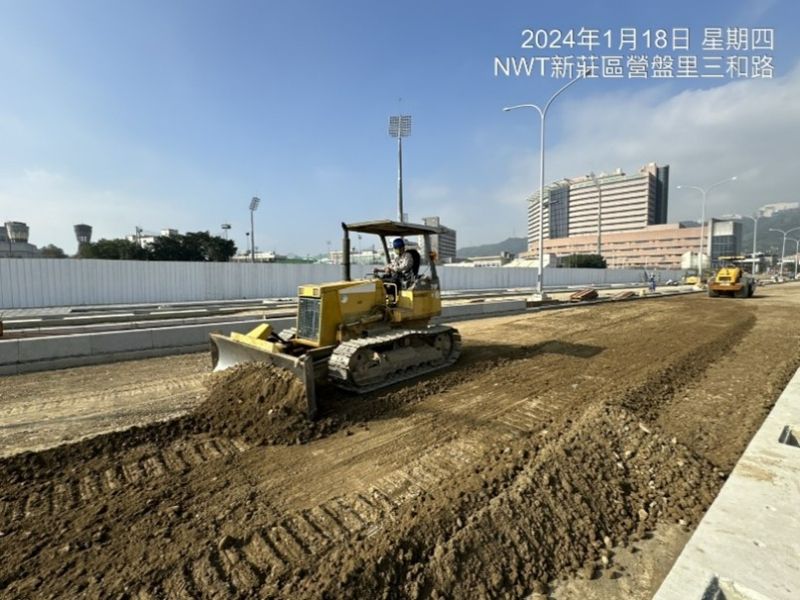

4-4-2路基整理
4-4-1級配碎石鋪設夯實

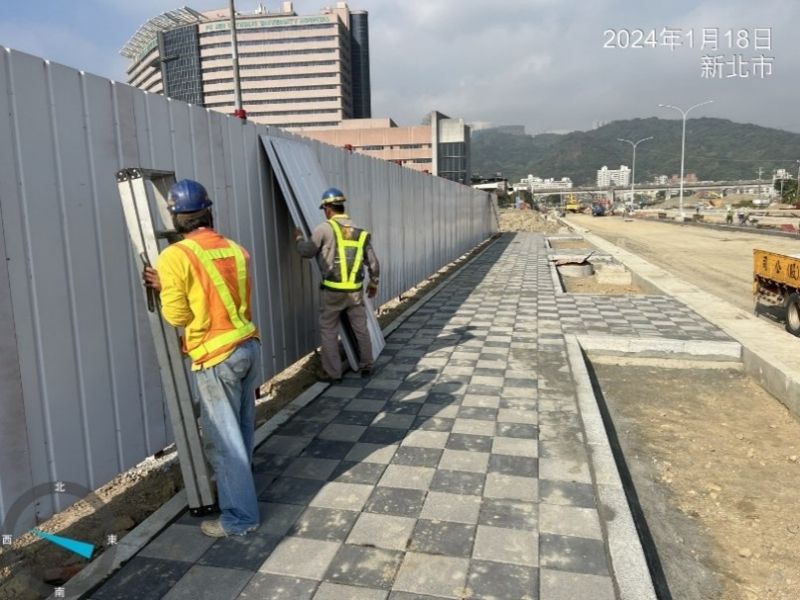

4-4-1圍籬修復
4-4-1中央分隔島鋼筋綁紮、模板組立
