本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-87坵塊混凝土塊破除。
2. 住三R3-84坵塊混凝土塊破除。
3. 4-3-1清除掘除、餘方土調運。
4. 4-4-1路基整理、餘土搬運。
5. 4-4-2路基整理。
6. 4-4-1(0K+260~400)級配碎石鋪設。
7. 6-2箱涵回填。
8. 4-4-1人行道地磚鋪設。
9. 4-4-2人行道紙模澆置。
10.4-4-1中央分隔島鋼筋綁紮、模板組立。
11.4-4-1(0K+360~420)中央分隔島澆置。
12.4-4-1、4-4-2懸臂式標誌架基座施作。
13.4-4-1過路段路燈及號誌管道開挖及配管。

排水工程
1. RD4-4-1 Ub8075(0K+133~149.69)、RD4-4-1 Ub8074(0K+0~40)U溝蓋版鋼筋綁紮及模板組立,RD4-4-1 Ub8122-2(0K+0~19.93)U溝底版及牆身模板組立、澆置,RD4-4-1 Gb8122-2集水井牆身模板組立。
2. RD4-4-2 Ua4031(0k+150~162.01)U溝底版及牆身模板組立。
3. RD4-4-1 Ub8121(0K+20~40)箱涵式側溝底版鋼筋綁紮、模板組立,RD4-4-1 Ub8121(0K+60~80)箱涵式側溝牆身模板組立及澆置,RD4-4-1 Ub8077(0K+80~100)U溝蓋版鋼筋綁紮、模板組立,RD4-4-1 Ub8121(0K+100~177.40)箱涵式側溝蓋版路緣石模板組立。
4. RD4-4-1 Ub8120(0K+0~66.20)U溝蓋版鋼筋綁紮及模板組立,RD4-4-1 Ub8119(0K+40~52.13)U溝底版及牆身模板組立、澆置,RD4-4-1 Ub8117(0K+20~47.51)U溝底版及牆身鋼筋綁紮。
5. RD4-4-2 Ua4034-2(0K+100~111)U溝蓋版鋼筋綁紮、模板組立及澆置。

共同管道工程
1. RD4-2-3(STA.0K+422~475)R側TYPE H、(STA.0K+291~341)R側TYPE E鋼筋綁紮、排管施作,(STA.0K+242~266、0K+422~450)L側TYPE H排管、模板組立及澆置。
2. RD7-3(E_7-3_02、E_7-3_04、T_7-3_02、T_7-3_04)分歧部接地系統施作,(E_7-3_02)分歧部吊放,(STA.0K+277)R側過路段TYPE G、(STA.0K+177~277)L側TYPE H、(STA.0K+152~177)R側TYPE H及TYPE D2、RD7-3(T_7-3_07)~RD10M-16-1(T_10M-16-1_08)L側TYPE J鋼筋綁紮、排管、模板組立,RD7-3(STA.0K+152)R側過路段TYPE G鋼筋綁紮、排管、模板組立及澆置。
3. RD15M-4(STA.0K+182~207、0K+207~232)L側TYPE H、(STA.0K+232~254)L側過路段TYPE G排管、模板組立及澆置,(STA.0K+132~157)L側TYPE G鋼筋綁紮、排管、模板組立及澆置,RD15M-2(E_15M-2_01、E_15M-2_03、E_15M-2_05、T_15M-2-01、T_15M-2_03、T_15M-2_05)分歧部開挖及PC澆置,RD15M-4(STA.0K+82~132)L側TYPE G擋土支撐施作、PC澆置。
4. RD7-8-1(STA.0K+227)L側TYPE H橫交管鋼筋綁紮、排管施作及澆置,(STA.0K+115~165)R側TYPE H排管、模板組立及澆置,(STA.0K+192~227)R側TYPE G開挖、擋土支撐施作及PC澆置。

污水工程
1. 工區人孔修復作業。
2. D0007、D0008人孔CCTV檢視作業。

1130117工程現況4-4-1 Ub8119(0K+40~52.13)U溝底版及牆身澆置

1130117工程現況4-4-2 Ua4034-2(0K+100~111)U溝蓋版澆置

1130117工程現況4-3-1清除掘除、餘方土調運

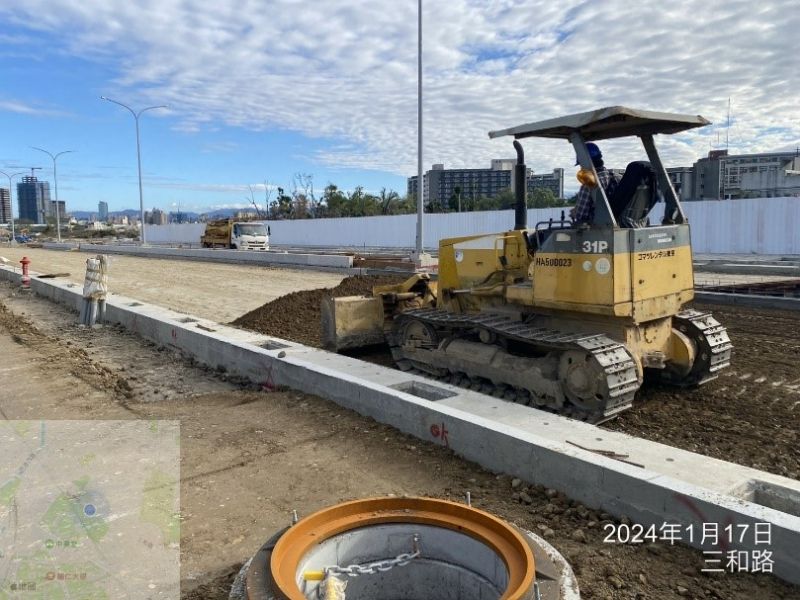

1130117工程現況4-4-1(0K+260~400)級配碎石鋪設

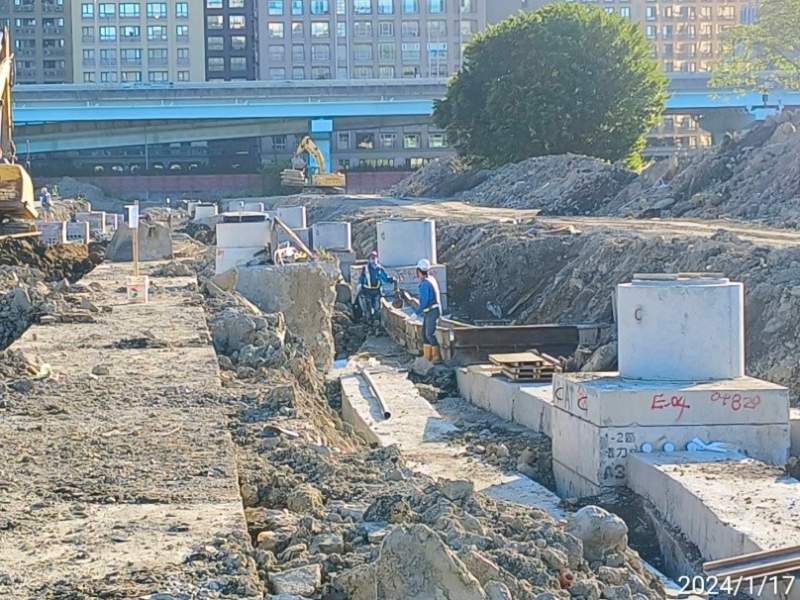

1130117工程現況15M-1共同管道鋼筋綁紮
1130117工程現況

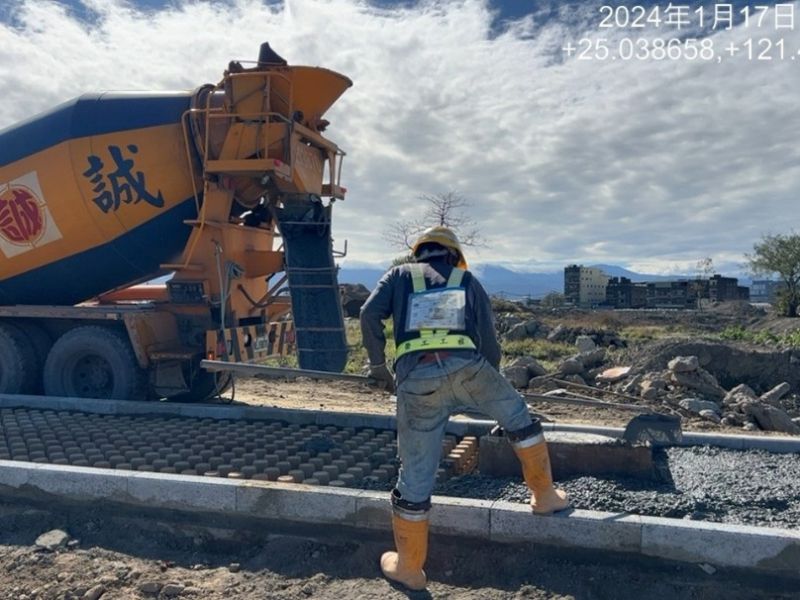

4-4-2人行道紙模澆置
