本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。2. 住三(R3-60)坵塊RD4-3-1-30M道路位置混凝土塊破除施作。
3. 住三(R3-87)碎石軋碎集中堆置施作。
4. 6-2箱涵回填。
5. 人行道工程 緣石鋪設。
6. 人行道工程 路及夯實。
7. RD4-4-1路燈過路段管道開挖。
8. RD4-4-1路燈過路段管道 警示帶鋪設。
排水工程

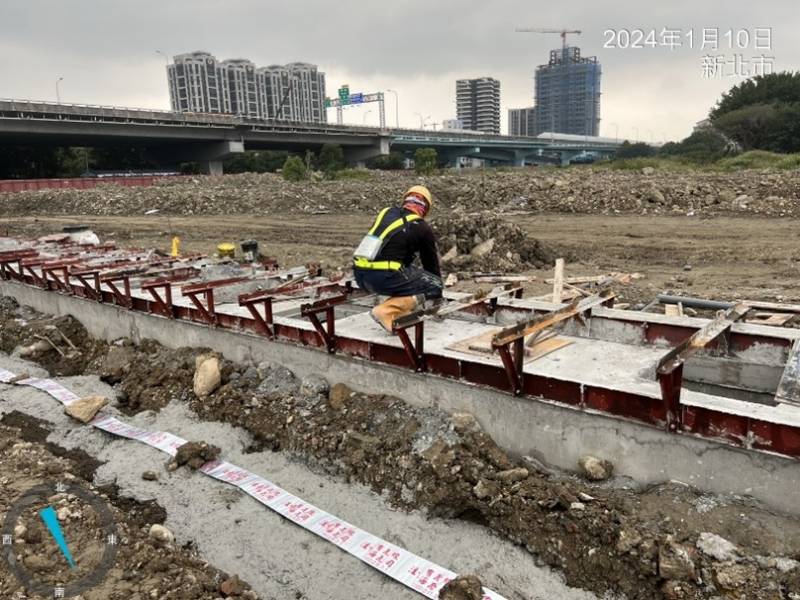

1. RD4-4-1 Ub8120 0k+040~0k+060 U溝底版及牆身模板組立。
2. RD4-4-1 Ub8119 0k+010~0k+52.13 U溝PC模板組立(查驗/澆置。
3.RD4-4-1轉RD10m-15-4 Ub8123 0K+068.41~0K+092.11 PC(查驗/澆置)
4. RD4-4-1轉RD10m-15-4 Ub8124 0K+065.94~0K+077.88 PC (查驗/澆置)

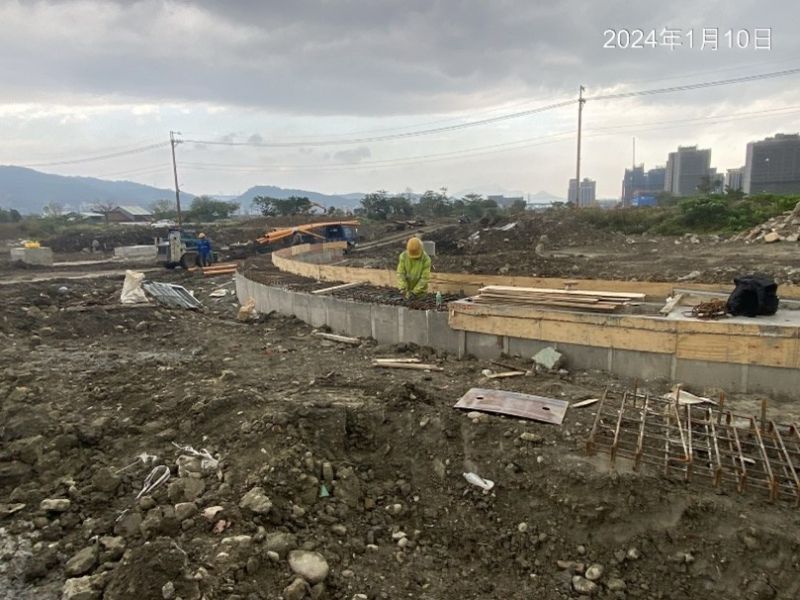

5. RD4-4-1轉RD6-2 Ub8077 0k+000~0k+025 U溝底版及牆身模板組立。
6. RD4-4-1 Ub8075 0K+133~0K+149.69 U溝底版及牆身模板組立(查驗/澆置)
7. RD4-4-1 Ub8074 0K+000~0K+020 U溝底版及牆身模板組立
8. RD4-4-2 Ua4038 0K+000~0K+020 U溝蓋版鋼筋綁紮及模板組立
9. RD4-4-2 Ua4038 0k+140~0K+160.02 U溝蓋版鋼筋綁紮及模板組立。
9. 4-4-2 Ua4034-1 蓋版拆模。
共同管道工程
1. RD4-2-3sta(0+291~0+341) R側開挖 擋土支撐、RD4-2-3sta(0+422~0+475)R側 排管 澆置、RD4-2-3sta(0+450~0+500)L側 鋼筋。
2. RD15M-4L側STA(0+232-254)轉彎段TYPE G鋼筋排管、STA(0+182-232)TYPE G纜管開挖。
3. RD-7-3 STA.0K+269~294 TYPE H R側 排管 澆置、RD-7-3 STA.0K+269~294 TYPE D2 R側 排管 澆置、RD-7-3 STA.0K+227過路段 TYPE H L側 排管、RD7-3~RD10M-15-2 E_7-3_06~E_10m15-15-3_01 TYPE E` 排管、RD7-3~RD10M16-1 T_ 7-3_07-T_10M-1_08 TYPE D2 排管。
污水工程
1. D0034、D0102導水槽澆置。
2. WD03001、WD03002、WD03003、WD03005、WD03006明挖施工。

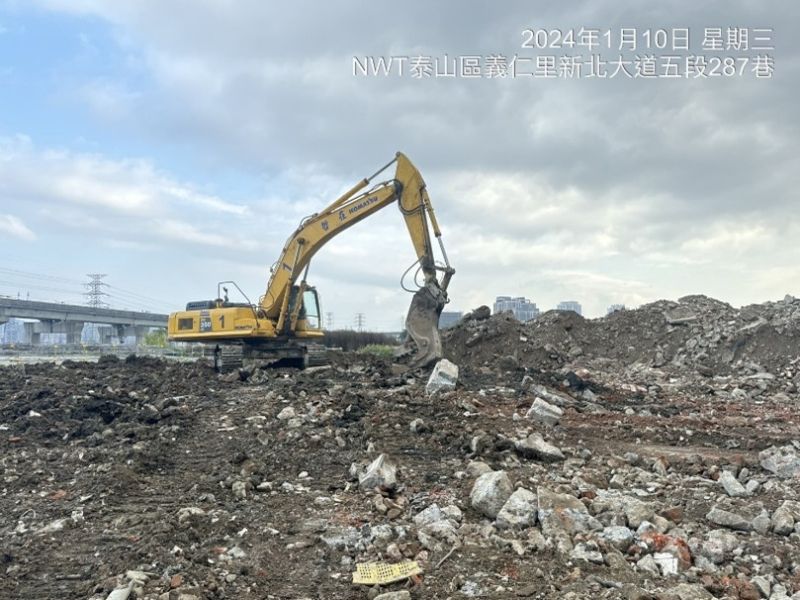

住三(R3-87)碎石軋碎集中堆置施作

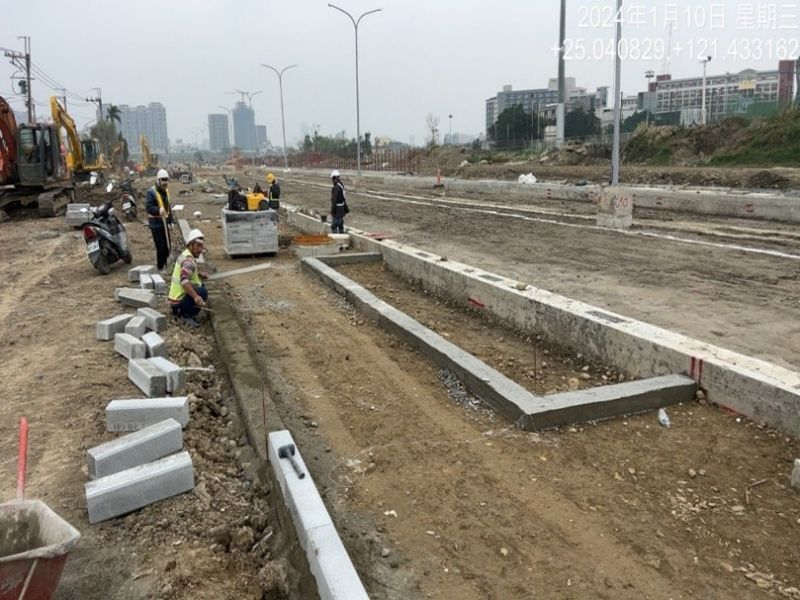

RD4-4-1緣石鋪設
RD4-4-2 Ua4038 0K+000~0K+020 U溝蓋版鋼筋綁紮及模板組立
4-4-2 Ua4034-1 蓋版拆模

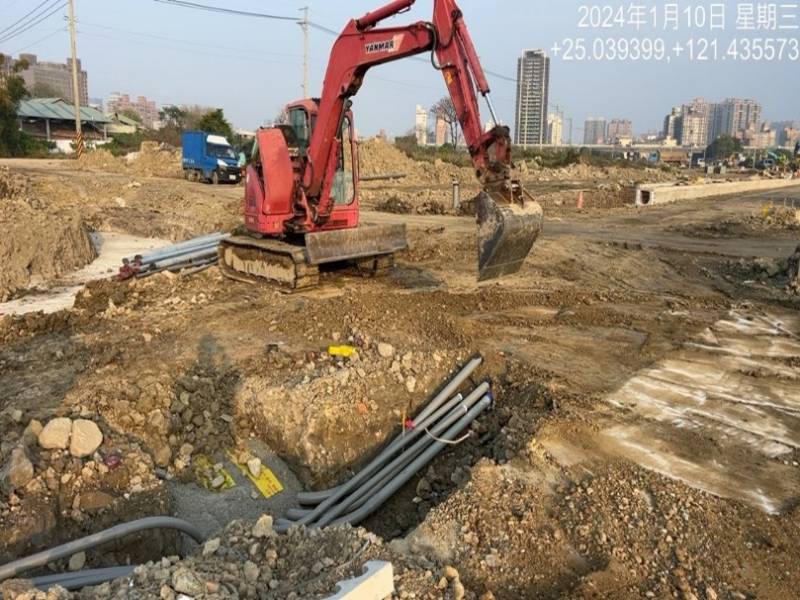

RD4-4-1路燈過路段管道開挖
6-2箱涵回填
