本日天氣:上午陰、下午陰
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-87坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-84坵塊混凝土塊破除。
4. 住三R3-60坵塊營建混合物(混凝土塊)調運。
5. 4-4-1路基整理、分隔島放樣。
6. 4-4-1中央分隔島路燈基座放置。
7. 4-4-1人行道緣石PC模板高程放樣及澆置。
8. 泰林路一段圍籬修復。

排水工程
1. RD4-4-1 Ub8121(0K+80~100)箱涵式側溝底版及牆身鋼筋綁紮,RD4-4-1轉RD10M-22 Ub8125-1(0K+91.10~107.52)箱涵式側溝牆身模板組立及澆置,RD4-4-1 Ub8125-1(0K+0~20)箱涵式側溝蓋版鋼筋綁紮、模板組立及澆置。
2. RD4-4-1轉RD10M-15-4 Ub8123(0K+68.41~92.11)、RD4-4-1轉RD10M-15-4 Ub8124(0K+65.94~77.88)PC模板組立。
3. RD4-4-1 Ub8120(0K+20~40)U溝底版及牆身模板組立、澆置。
4. RD4-4-2 Ua4034-1(0K+74~114)U溝蓋版鋼筋綁紮、模板組立及澆置。
5. RD4-4-1 Ub8075(0K+132.79~149.69)U溝底版及牆身模板組立,RD4-4-2 Ua4038(0K+0~20)U溝蓋版鋼筋綁紮及模板組立,RD4-4-2 Ua4038(0K+60~140)、RD4-4-2 Ua4036(0K+0~20)U溝蓋版路緣石模板組立及澆置,RD4-4-1 Gb8125-1 RCP連接管PC澆置。

共同管道工程
1. RD15M-4((STA.0K+35~107)R側TYPE H、(STA.0K+232~254)R側直線段TYPE H、(STA.0K+107)R側TYPE Q排管施作,(STA.0K+232~254)R側直線段TYPE H澆置,(STA.0K+35、0K+82、0K+132、0K+182、0K+232)R側TYPE Q、(STA.0K+35~57、0K+57~107、0K+207~254)R側TYPE H排管及模板組立,(STA.0K+157~182、0K+182~207)R側TYPE I鋼筋綁紮、排管及模板組立及澆置,(STA.0K+232~254)L側TYPE G開挖、擋土支撐施作及PC澆置,(T_15M-4_05、E_15M-4_07)分歧部接地系統施作。
2. RD4-2-3(STA.0K+422~475)R側TYPE E排管施作,(STA.0K+500~535)L側TYPE E澆置,(STA.0K+266~316)L側TYPE H、RD4-2-3(T_4-2_01)~RD4-3-2(T_4-3_24)L側TYPE H排管、模板組立及澆置,(STA.0K+450~500)L側TYPE H開挖及PC澆置。
3. RD7-3(STA.0K+269~294)R側TYPE H及TYPE D2鋼筋綁紮、排管施作,RD7-3(T_7-3_07)~RD10M-16-1(T_10M-16-1_08)TYPE D2、RD7-3(E_7-3_06)~RD10M-15-2(E_10M-15-2_01)TYPE E'排管施作。
4. RD7-8-1(STA.0K+27~65)R側TYPE I及TYPE J鋼筋綁紮。

污水工程
1. D0034、D0102污水人孔施作。
2. 工區人孔CCTV檢視作業;CCTV校正查驗。

1130109工程現況4-4-2 Ua4034-1(0K+74~114)U溝蓋版澆置

1130109工程現況Ub8125-1(0K+0~20)箱涵式側溝蓋版澆置

1130109工程現況住三R3-88坵塊營建廢棄物及垃圾清運

1130109工程現況4-4-1中央分隔島路燈基座放置

1130109工程現況15M-4共同管道施作
1130109工程現況

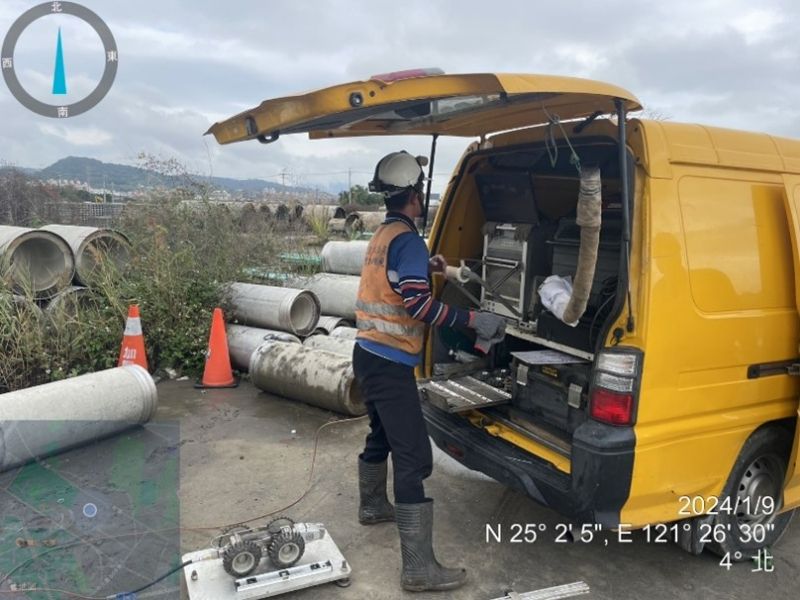

工區人孔CCTV檢視作業
