本日天氣:上午晴、下午陰
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-87坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-84坵塊混凝土塊破除。
4. 住三R3-60坵塊營建混合物(混凝土塊)調運。
5. 住三R3-48坵塊無筋混凝土地坪敲除。
6. 4-4-1路基整理。
7. 10M-16-3箱涵回填及抽水。
8. 4-4-1中央分隔島路燈管線調整。
9. 中正路508巷滯洪池抽水。
10.4-4-1人行道路基整理、土方回填。
11.4-4-1人行道及配層夯實及放樣、緣石PC模板組立。
12.4-4-1懸臂式路名牌基座開挖。
13.4-4-1 Ub8119~Ub8120 PC面放樣、4-4-1 Ub80120(0K+0~66.2)PC面位置及高程檢測。

排水工程
1. RD4-4-1 Ub8121(0K+100~120)箱涵式側溝蓋版模板組立及澆置,RD4-4-1轉RD10M-22 Ub8125-1(0K+80~91.10)箱涵式側溝牆身模板組立及澆置,RD4-4-1 Ub8121(0K+0~100)PC模板組立及澆置,RD4-4-1 Ub8076(0K+80~140)、RD4-4-1 Ub8077(0K+20~60)U溝蓋版路緣石模板組立及澆置。
2. RD4-4-2 Ua4034-1(0K+120~131.37)、RD4-4-2 Ua4034-2(0K+120~131.56)U溝底版及牆身模板組立、澆置。
3. RD4-4-1 Ub8075(0K+133~149.69)U溝底版及牆身鋼筋綁紮,RD4-4-1 Ub8074(0K+20~40)U溝底版及牆身模板組立、澆置,RD4-4-2 Ua4038(0K+20~80)U溝蓋版鋼筋綁紮、模板組立及澆置。
4. RD4-4-1 Ub8120(0K+0~66.2)U溝底版及牆身鋼筋綁紮,RD4-4-1 Ub8120(0K+0~20)U溝底版及牆身模板組立、澆置。
5. RD4-4-1(RT,STA.0K+0~160、LT,STA.0K+0~30)CLSM澆置回填。
6. RD4-4-2 Ua4034-1(0K+74~92)U溝蓋版鋼筋綁紮、模板組立。

共同管道工程
1. RD15M-4(STA.0K+107~157)R側TYPE H、(STA.0K+254)L側TYPE H橫交管、(STA.0K+232)L側TYPE G橫交管排管、模板組立及澆置,(STA.0K+35、0K+82、0K+232)R側TYPE Q、(STA.0K+207~254)R側TYPE H鋼筋綁紮,(STA.0K+35~82)R側TYPE H鋼筋綁紮、排管施作,(STA.0K+157~207)R側TYPE I、(T_15M-4_05、E_15M-4_07)分歧部開挖及PC澆置。
2. RD4-2-3(STA.0K+500~535)L側TYPE E排管施作,(STA.0K+422~475)R側TYPE E鋼筋綁紮、排管施作。
3.RD7-3(STA.0K+269~294)R側TYPE H及TYPE D2擋土支撐施作及PC澆置,RD7-3(T_7-3_07)~RD10M-16-1(T_10M-16-1_08)TYPE D2、RD7-3(E_7-3_06)~RD10M-15-2(E_10M-15-2_01)TYPE E'鋼筋綁紮,RD7-3(STA.0K+227)L側過路段TYPE H排管施作。
4. RD7-8-1(STA.0K+65~115)R側TYPE H、(STA.0K+140~165、0K+165~190)R側TYPE I排管、模板組立及澆置,(STA.0K+27~65)R側TYPE I及TYPE J開挖、PC澆置。
5. 預鑄分歧部材料進場。

污水工程
1. D0034、D0102污水人孔施作。
2. WD03001、WD03002、WD03003、WD03005、WD03006明挖施工。

1130108工程現況4-4-1 Ub8076(0K+80~140)U溝蓋版路緣石澆置

1130108工程現況Ub8125-1(0K+80~91.10)箱涵式側溝牆身模板組立

1130108工程現況10M-16-3箱涵回填及抽水

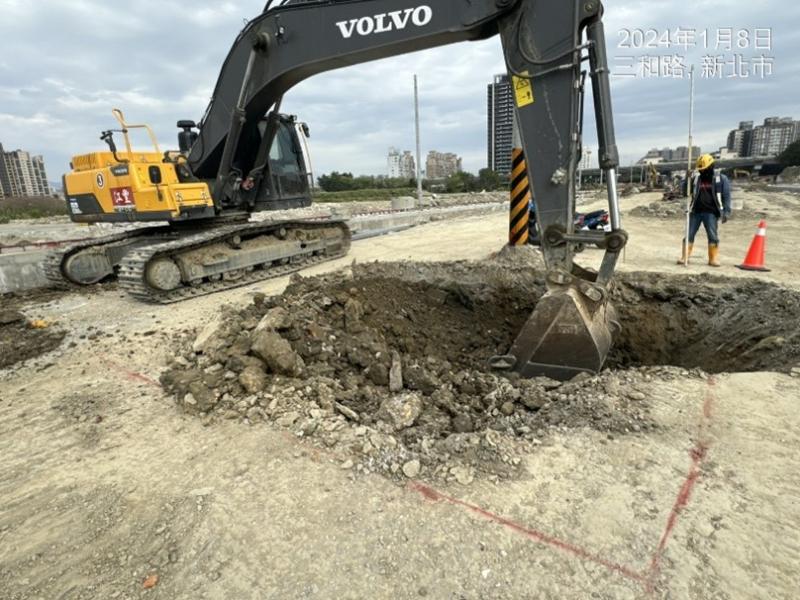

1130108工程現況4-4-1懸臂式路名牌基座開挖

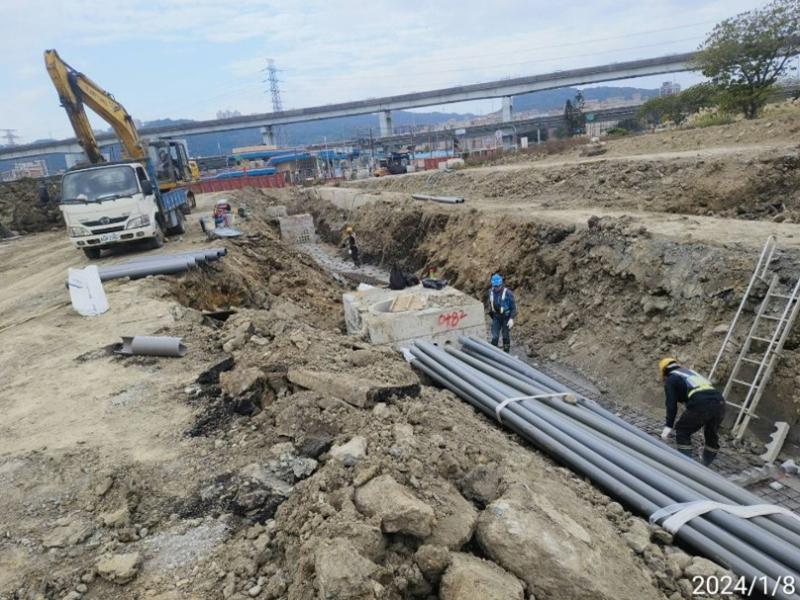

1130108工程現況15M-4(STA.0K+35~82)R側TYPE H排管施作
1130108工程現況
D0034、D0102污水人孔施作
