本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-87坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-84坵塊混凝土塊破除。
4. 住三R3-60坵塊營建混合物(混凝土塊)調運。
5. 住三R3-48坵塊無筋混凝土地坪敲除。
6. 4-4-1側溝開挖。
7. 4-4-1路基整理。
8. 10M-16-3箱涵回填、土方搬運。
9. 三泰路料場軋碎料鋪設。
10.4-4-1人行道級配鋪設。
11.4-4-1人行道地磚鋪設。
12.4-4-2人行道路基整理及夯實。
13.4-4-1中央分隔島路燈基座放置、管線配置。
14.中環路圍籬開口修補。
15.4-4-1圍籬放樣。

排水工程
1. RD4-4-1 Ub8121(0K+120~140)箱涵式側溝蓋版模板組立,RD4-4-1轉RD10M-22 Ub8125-1(0K+80~107.52)箱涵式側溝牆身模板組立,RD4-2-3 Bb841~Bb842(1K+740~1K+760)、RD15M-9 Bb841-1(0K+1.24~11)腹頂版鋼線網綁紮、模板組立及澆置。
2. RD4-4-2轉10M-37-3 Ua4035(0K+0~13.67)U溝底版及牆身模板組立及澆置,RD4-4-1轉10M-22 Ub8076-1環境整理。
3. RD4-4-1 Ub8075(0K+133~149.69)、RD4-4-1 Ub8074(0K+0~0K+40)PC模板組立及澆置,RD4-4-2 Ua4038(0K+0~80)U溝蓋版鋼筋及模板組立,RD4-4-2 Ua4031(0K+0~20)U溝底版及牆身模板組立、澆置。
4. RD4-4-2 Ua4034-1(0K+0~20)、RD4-4-2 Ua4034-2(0K+0~20)U溝底版及牆身模板組立。
5. RD4-4-2 Ua4034-1(0K+38~56)U溝蓋版鋼筋綁紮、模板組立及澆置。
6. RD4-4-1(RT,STA.0K+160~260、LT,STA.0K+170~215)CLSM澆置回填。

共同管道工程
1. RD15M-4(STA.0K+232~254)R側直線段TYPE G排管、模板組立及澆置,(STA.0K+35~82)R側TYPE G鋼筋綁紮、排管、模板組立及澆置,(STA.0K+157~207)R側TYPE H鋼筋綁紮,(T_15M-4_07、E_15M-4_09、T_15M-4_09)分歧部吊放,(STA.0K+82~157)R側TYPE H、(STA.0K+82、0K+132、0K+182)R側TYPE Q開挖及PC澆置。
2. RD4-2-3(STA.0K+535~555)L側TYPE E排管及澆置,(STA.0K+500~535)L側TYPE E鋼筋綁紮、排管施作。
3.RD7-3(STA.0K+269~294)R側TYPE G排管及澆置,(STA.0K+177~202)L側TYPE G排管、模板組立,RD7-3(STA.0K+323~344)L側TYPE G、RD7-3(T_7-3_07)~RD10M-16-1(T_10M-16-1_08)轉彎段TYPE D2、RD7-3(STA.0K+277)L側過路段TYPE H鋼筋綁紮、排管施作。
4. RD4-4-1(T_4-4_22)~RD7-8-1(T_7-8-1_01)L側TYPE H排管施作,RD7-8-1(STA.0K+140~190)R側TYPE G擋土支撐施作、鋼筋綁紮、排管及澆置,(E_7-8-1_07)分歧部開挖及PC澆置。
5. 預鑄分歧部材料進場。

污水工程
1. WD02304、WD02401、WD02402、WD02404、WD02501、WD02502、WD02504明挖施工及CLSM澆置;WD03001、WD03002、WD03003、WD03005、WD03006明挖施工。

1130105工程現況4-4-2 Ua4034-1(0K+38~56)U溝蓋版澆置

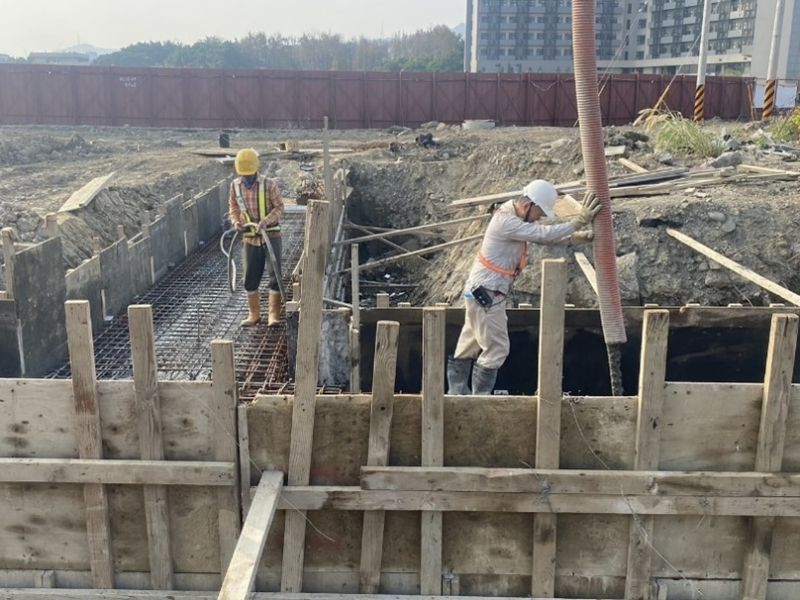

1130105工程現況Bb841~Bb842、Bb841-1腹頂版澆置

1130105工程現況住三R3-84坵塊混凝土塊破除

1130105工程現況4-4-1人行道級配鋪設

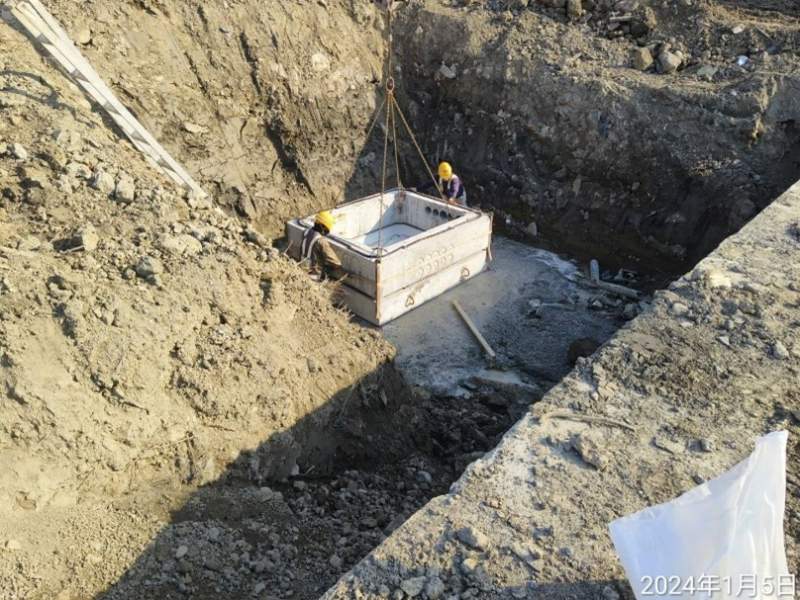

1130105工程現況15M-4分歧部吊放
1130105工程現況

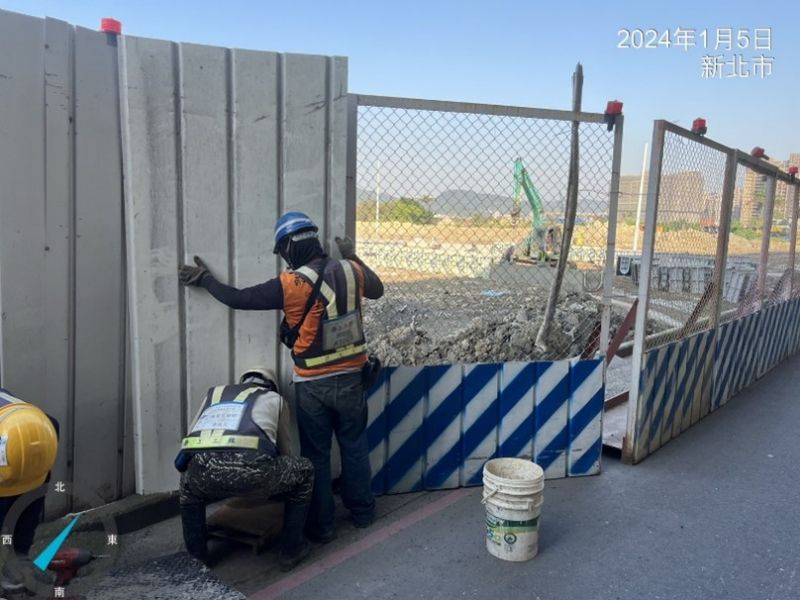

中環路圍籬開口修補
