本日天氣:上午雨、下午陰
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-87坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-84坵塊混凝土塊破除。
4. 住三R3-60坵塊混凝土塊破除。
5. 住三R3-47坵塊無筋混凝土地坪敲除。
6. 4-4-1側溝開挖。
7. 10M-16-3箱涵雜草清除。
8. 4-4-1人行道路紙模澆置。
9. 三泰路料場整理因雨暫停施作。
10.4-4-1中央分隔島澆置因雨暫停施作。

排水工程
1. RD4-4-1 Ub8035(0K+80~97.76)箱涵式側溝牆身模板組立,RD4-4-1 Ub8121(0K+120~140)箱涵式側溝蓋版模板組立,RD4-4-1轉RD10M-22 Ub8125-1(0K+80~107.52)箱涵式側溝牆身鋼筋及模板組立,RD4-4-1 Ub8076(0K+80~140)U溝蓋版路緣石模板組立,RD4-2-3 Bb841~Bb842(1K+740~1K+760)、RD15M-9 Bb841-1(0K+1.24~11)腹頂版版鋼線網及模板組立。
2. RD4-4-2 Ua4034-1(0K+20.1~40.1)U溝蓋版鋼筋綁紮。
3. RD4-4-2 Ua4038(0K+0~160.02)U溝蓋版鋼筋及模板組立,RD4-4-1 Ub4031(0K+0~20)U溝底版及牆身鋼筋綁紮。
4. RD4-4-2 Ua4034-1(0K+100~0K+120)、RD4-4-2 Ua4034-2(0K+100~120)U溝底版及牆身模板組立。
5. RD4-4-1(RT,STA.0K+0~450)共同管道CLSM回填前整地。

共同管道工程
1. RD15M-4(STA.0K+132~182)R側TYPE G鋼筋綁紮、排管及澆置,(STA.0K+82~132)R側TYPE G開挖、擋土支撐施作及PC澆置,(STA.0K+232~254)R側直線段TYPE G(STA.0K+207~254)R側TYPE H開挖及PC澆置。
2. RD4-2-3(STA.0K+475~500、0K+555~580)L側TYPE E排管及澆置,(STA.0K+266~316)L側甩管段排管施作。
3. RD7-3(STA.0K+269~294)R側TYPE G開挖、擋土支撐施作及PC澆置,(STA.0K+177~202)L側TYPE G開挖及PC澆置。

污水工程
1. WD02304、WD02401、WD02402、WD02404、WD02501、WD02502、WD02504明挖施工。

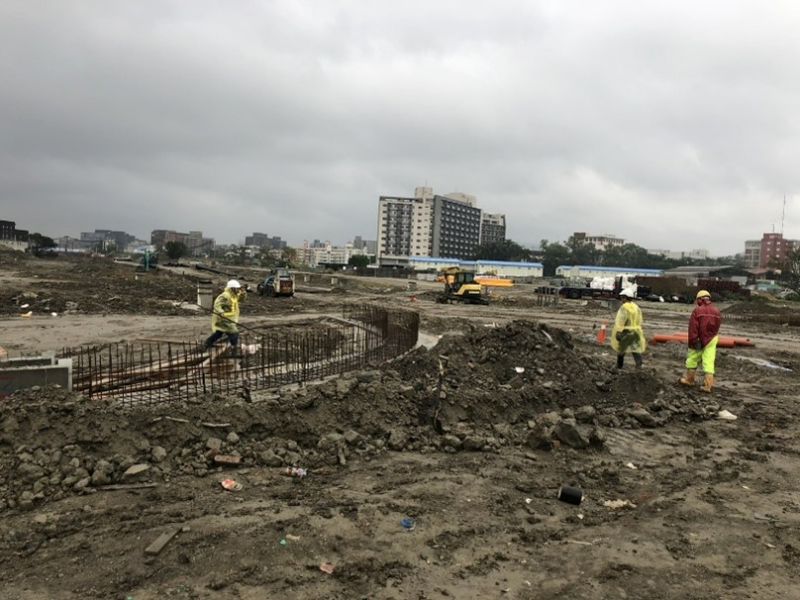

1130103工程現況4-4-2 Ua4034-1(0K+20.1~40.1)U溝蓋版鋼筋綁紮

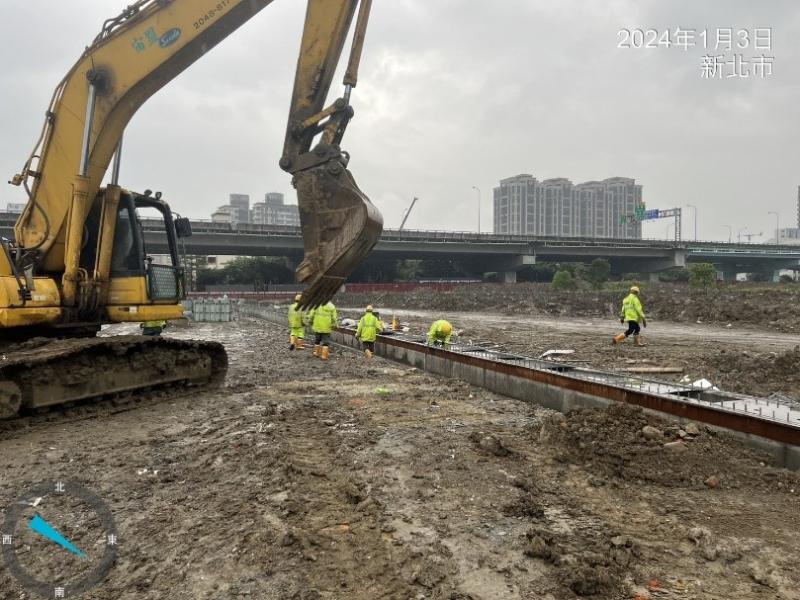

1130103工程現況4-4-1 Ub4031(0K+0~20)U溝底版及牆身鋼筋綁紮

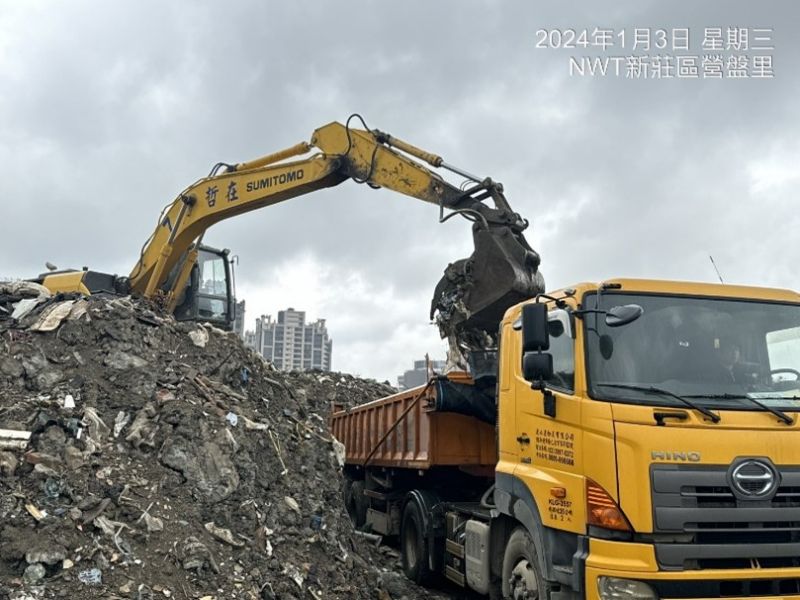

1130103工程現況住三R3-88坵塊營建廢棄物及垃圾清運

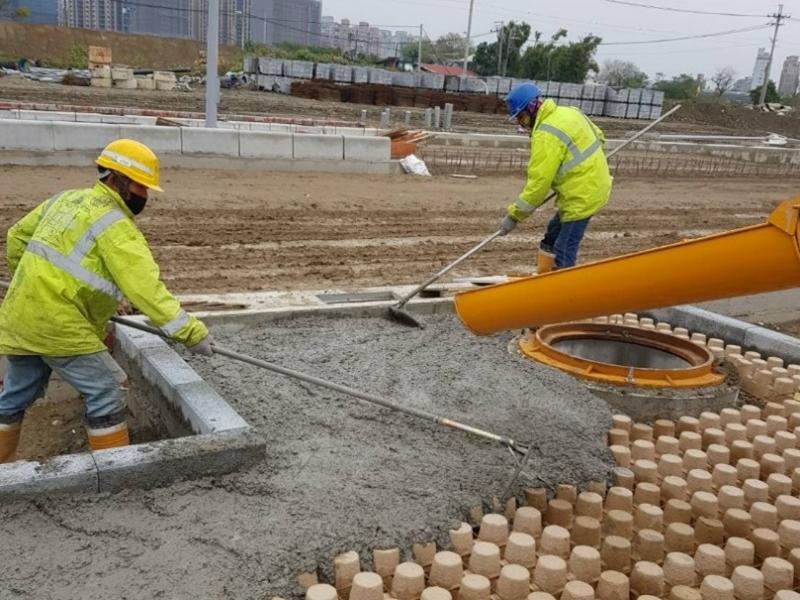

1130103工程現況4-4-1人行道路紙模澆置

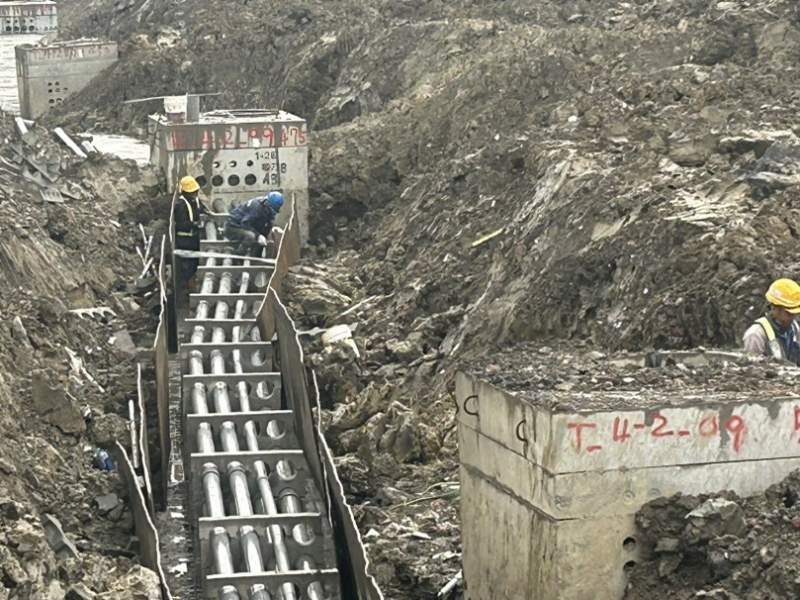

1130103工程現況4-2-3(STA.0K+475~500)L側TYPE E排管施作
1130103工程現況

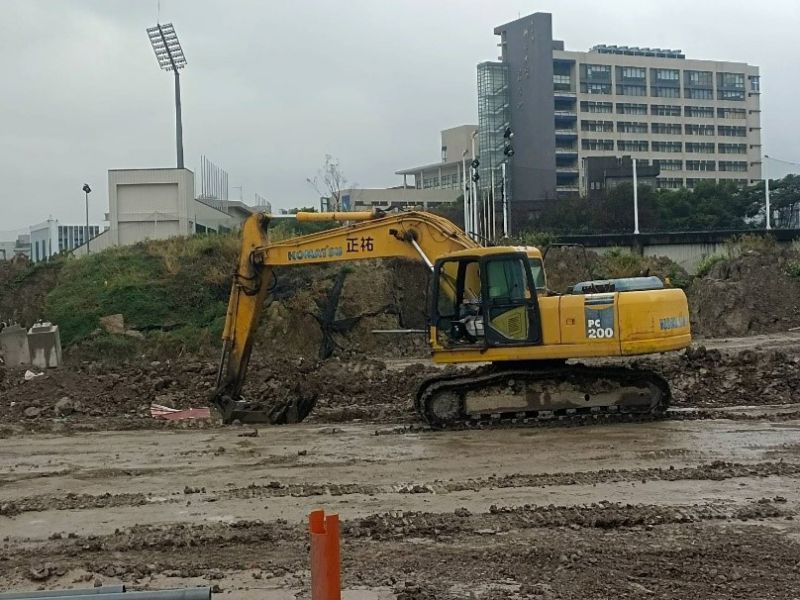

4-4-1側溝開挖
