本日天氣:上午陰、下午陰
本日施作項目
1. 住三R3-87坵塊混凝土塊軋碎、集中堆置。2. 住三R3-61坵塊混凝土塊破除。
3. 住三R3-47坵塊無筋混凝土地坪敲除。
4. 4-4-1路基整理。
5. 10M-16-3箱涵抽水。
6. 15M-4箱涵邊溝整治。
7. 4-4-1中央分隔島A型緣石鋪設。
排水工程

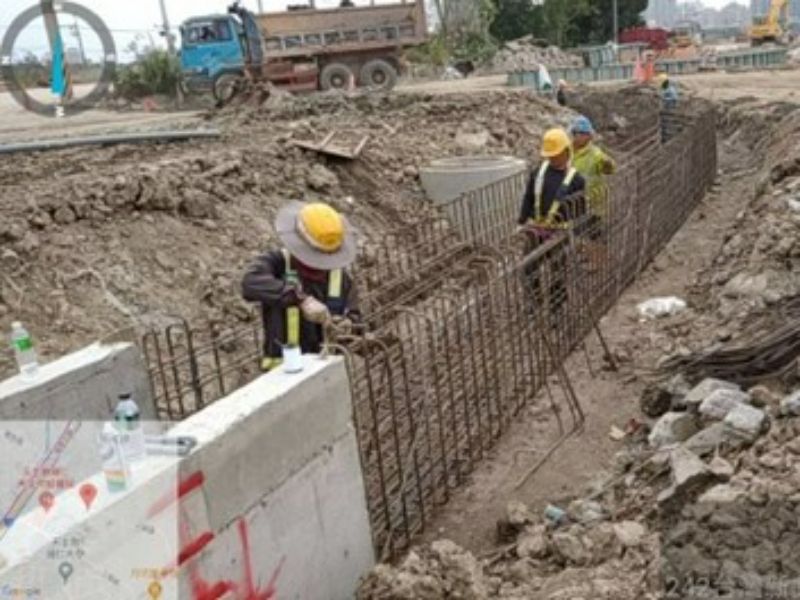

1. RD4-4-1轉RD10M-22 Ub8125-1(0K+80~107.52)箱涵式側溝底版鋼筋綁紮。

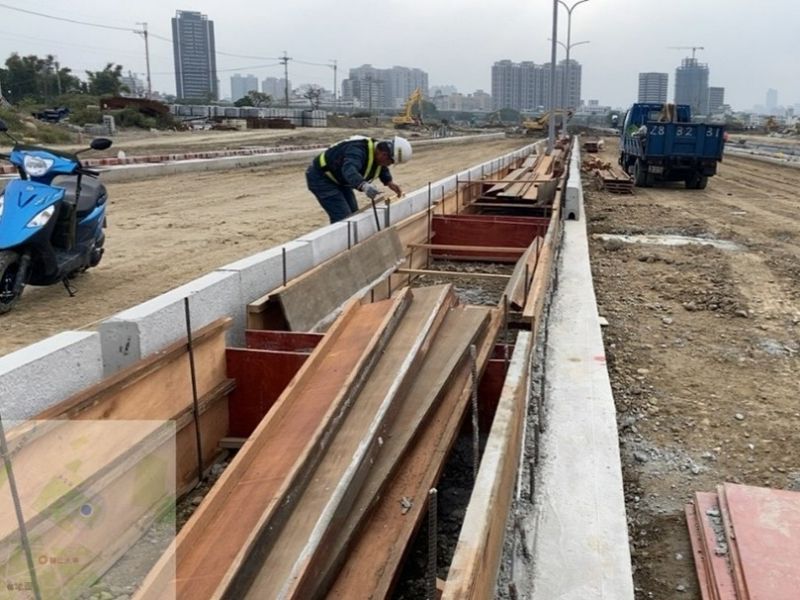

2. RD4-4-2 Ua4031(0K+118~148)U溝蓋版鋼筋綁紮、模板組立。
3. RD4-4-2 Ua4034-1(0K+100~120)、RD4-4-2 Ua4034-2(0K+100~120)U溝底版及牆身模板組立。
共同管道工程

1. RD15M-4共同管道施作。
2. RD4-4-1共同管道施作及抽水。
外部廠商進場
1. 4-4-1自來水管線施作。
Ub8125-1(0K+80~107.52)箱涵式側溝底版鋼筋綁紮
4-4-2 Ua4031(0K+118~148)U溝蓋版施作

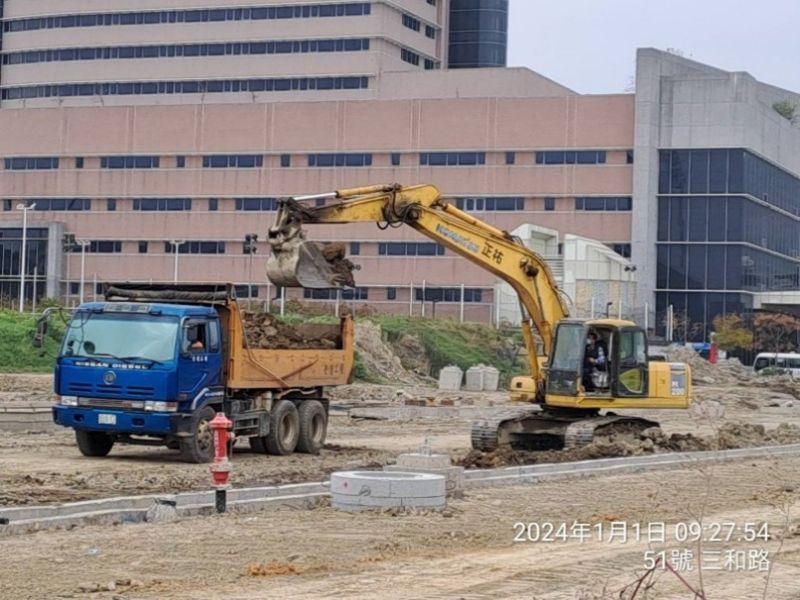

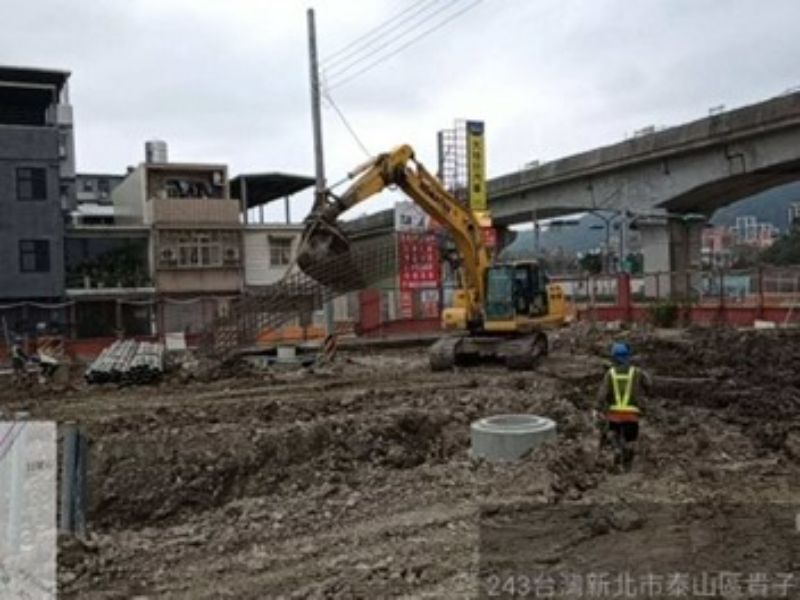

4-4-1路基整理
4-4-1中央分隔島A型緣石鋪設
4-4-1共同管道施作

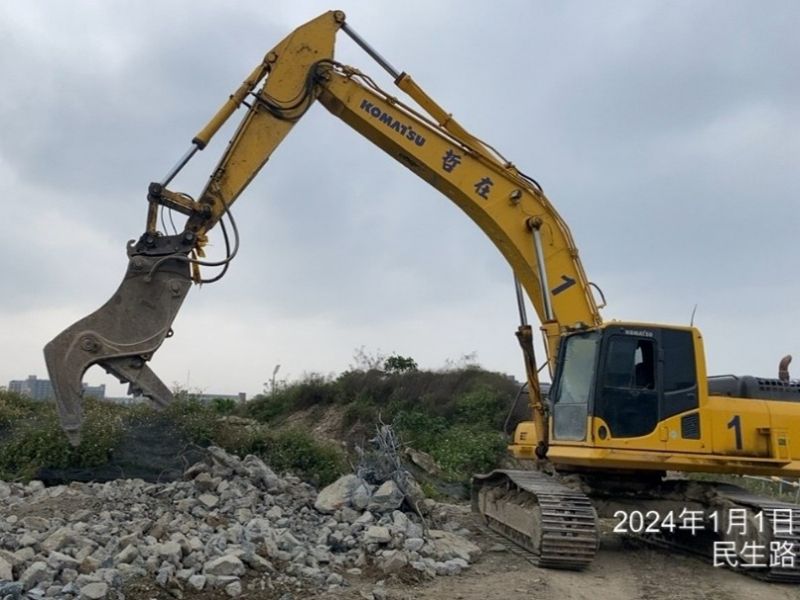

住三R3-61坵塊混凝土塊破除
