本日天氣:上午陰、下午雨
本日施作項目
1. 住三R3-87坵塊混凝土塊軋碎、集中堆置。2. 住三R3-84坵塊混凝土塊破除。
3. 住三R3-47坵塊無筋混凝土地坪敲除。
4. 4-4-1路基整理。
5. 4-4-1(0K+460~560)人行道路緣石PC模板組立及澆置、緣石鋪設。
6. 4-4-1人行道路基整理。
7. 新設料場整理。
8. 4-4-1(0K+440~510)中央分隔島A型緣石放置位置放樣。
9. 10M-16-3箱涵回填前雜草清除。
10.4-4-2與中環路二段口 號誌與行人燈箱過路預埋管埋設、CLSM澆置回填。
11.機電工程置料區整理。
排水工程
1. RD4-4-1 Ub8035(0K+80~97.76)箱涵式側溝底版鋼筋綁紮及澆置,RD4-4-1 Ub8077(0K+20~40)U溝蓋版鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8121(0K+100~160)箱涵式側溝蓋版鋼筋綁紮,RD4-2-3 Bb841~Bb842(1K+740~760)、RD15M-9 Bb841-1(0K+1.24~11)腹頂版鋼線網綁紮、模板組立。
2. RD4-4-2 Ua4031(0K+82~110)U溝蓋版鋼筋綁紮、模板組立,(0K+64~100)U溝蓋板澆置。
3. RD4-4-1轉RD10M-22 Ub8076-1(0K+0~14.45)、RD4-4-2 Ua4031(0K+0~20)U溝底版及牆身鋼筋綁紮,RD4-4-1轉RD10M-35 Ub8040(0K+143.96~160.2)環境整理。
4. RD4-4-2 Ua4038(0K+40~60)U溝底版及牆身模板組立、澆置,RD4-4-2 Ua4037(0K+0~20)、RD4-4-2 Ua4036(0K+0~20)U溝蓋版鋼筋綁紮及模板組立,RD4-4-2 Ua4036(0K+80~109.25)、RD4-4-2 Ua4037(0K+20~60)U溝蓋版路緣石澆置,RD4-4-2 Ga4036 RCP管回填。
5. RD4-4-2 Ua4034-1(0K+60~80)、RD4-4-2 Ua4034-2(0K+80~100)U溝底版及牆身模板組立、澆置。
共同管道工程
1. RD15M-4(T_15M-4_09、E_15M-4_09分歧部開挖,RD15M-4(E_15M-4-02)分歧部接地系統施作及吊放。
2. RD4-2-3(STA.0K+535~580)R側TYPE E排管施作,(STA.0K+555~580)L側TYPE E鋼筋綁紮、排管施作。
3. RD7-3(STA.0K+202~227)L側TYPE G、(STA.0K+227)L側過路段TYPE G鋼筋綁紮,(STA.0K+294~344)R側TYPE H排管及澆置。
4. RD4-4-1(STA.0K+0~236)R側TYPE J及TYPE I施作,(STA.0K+211~236)R側TYPE J鋼筋綁紮。
5. 預鑄分歧部材料進場。
污水工程
1. WD02304、WD02401、WD02402、WD02404、WD02501、WD02502、WD02504明挖施工、高程測量;WD02304、WD02401、WD02402、WD02404大底PC澆置。

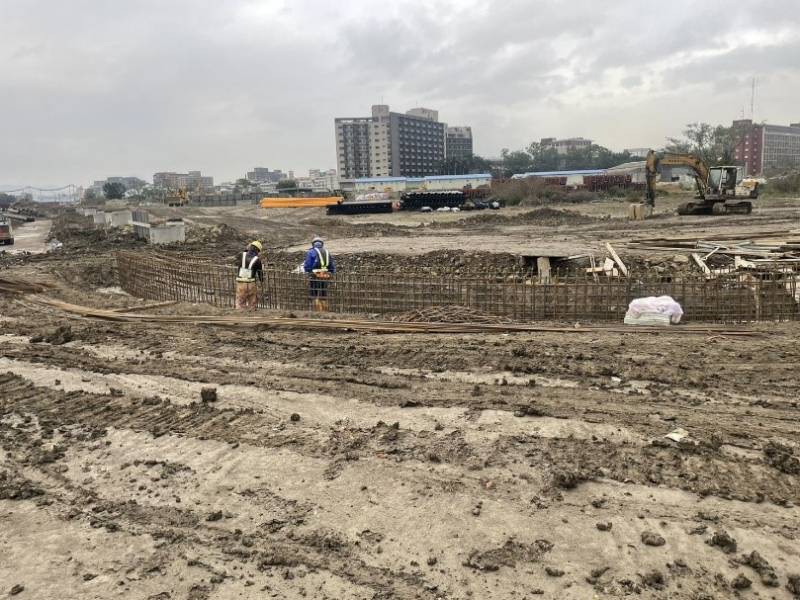

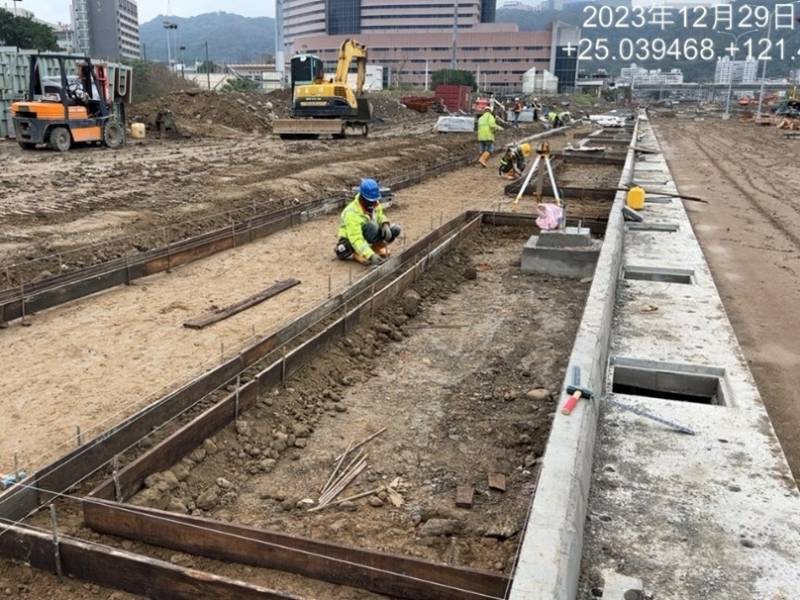

4-4-1 Ub8035(0K+80~97.76)箱涵式側溝底版鋼筋綁紮

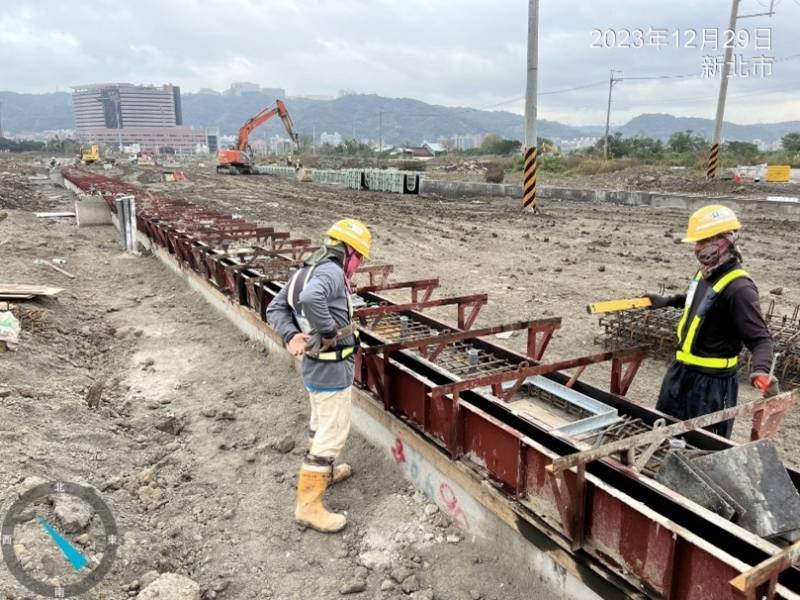

4-4-2 Ua4031(0K+82~110)U溝蓋版施作

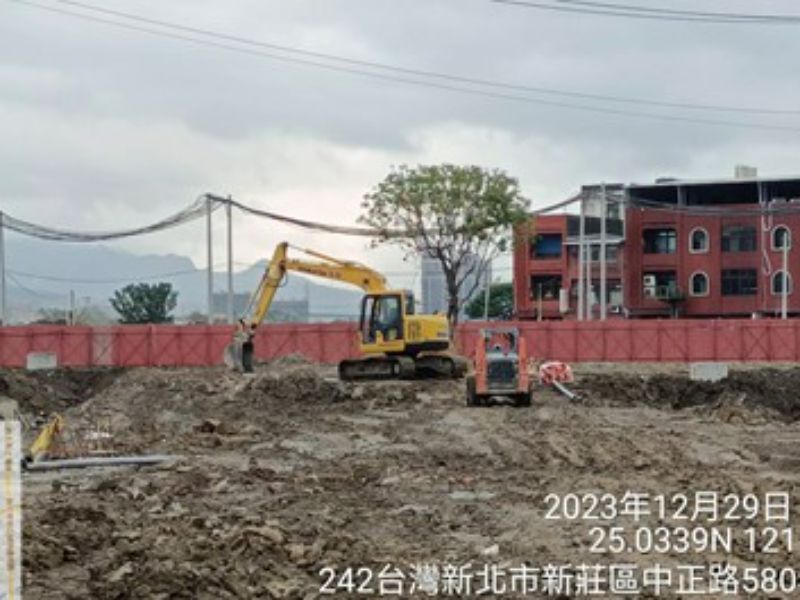

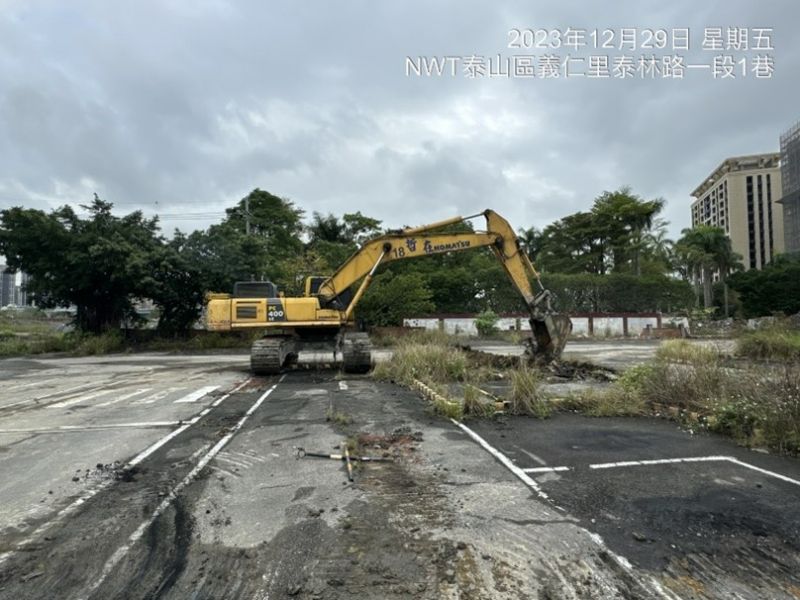

住三R3-47坵塊無筋混凝土地坪敲除
4-4-1人行道緣石PC模板組立、緣石鋪設
7-3(STA.0K+294~344)R側TYPE H排管施作

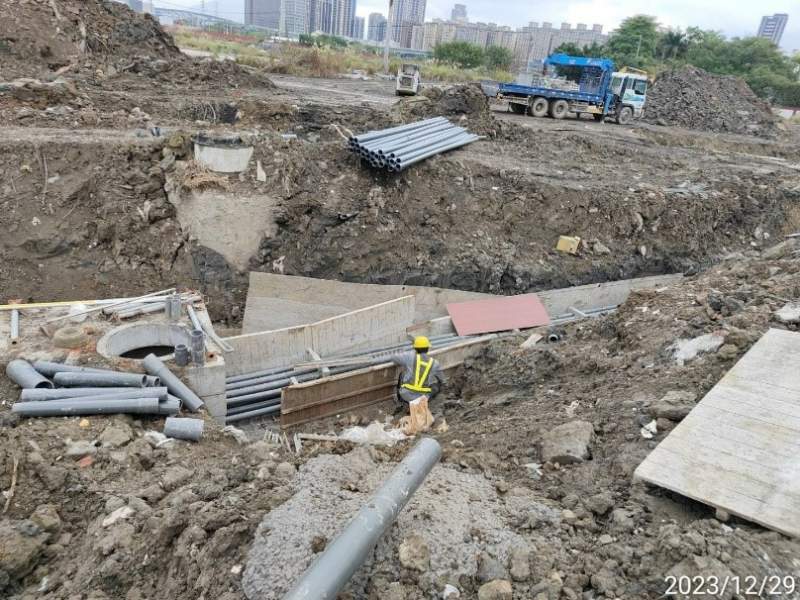

污水明挖施工
