本日天氣:上午晴、下午陰
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。2. 住三R3-87坵塊混凝土塊軋碎、集中堆置。

3. 住三R3-84坵塊混凝土塊破除。
4. 住三R3-52坵塊清除掘除。

5. 4-4-1(LT,0K+240~370)路基CLSM澆置回填。
6. 三泰路與中正路新設料場整理。
7. 4-4-1箱涵回填土搬運。

8. 4-4-1及4-4-2人行道路基整理。

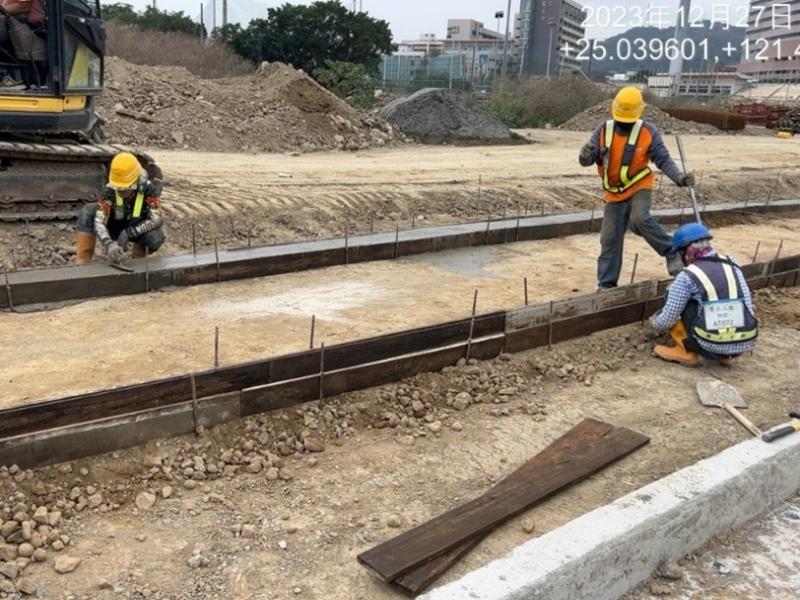

9. 4-4-1人行道緣石模板組立及PC澆置。
10.4-4-1中央分隔島路燈配線。
11.4-4-1(0K+440~510)中央分隔島澆置。
12.4-4-2與中環路二段口 號誌與行人燈箱過路預埋管開挖埋設。
13.RD4-4-1(L20)及RD4-4-2(L6~L8、R6~R8)路燈基座PC澆置。
14.中原路路權移交督導查核缺失改善。
排水工程
1. RD4-4-1 Ub8035(0K+80~97.76)箱涵式側溝底版鋼筋綁紮、澆置,RD4-4-1 Ub8077(0K+20~114.34)U溝蓋版鋼筋綁紮及模板組立,RD4-4-1 Ub8121(0K+100~160)箱涵式側溝蓋版鋼筋綁紮,RD4-4-1 Ub8121(0K+160~177.40)箱涵式側溝蓋版模板組立,RD4-2-3 Bb841~Bb842(1K+740~760)、RD15M-9 Bb841-1(0K+1.24~11)底版鋼線網及模板組立。
2. RD4-4-1轉RD10M-35 Ub8040(0K+143.96~160.20)U溝底版及牆身鋼筋綁紮、模板組立及澆置,RD4-4-1轉RD10M-22 Ub8076-1(0K+0~14.45)U溝底版及牆身鋼筋綁紮,RD4-4-1轉RD6-2 Ub8080(0K+90.65~109.82)、RD4-4-1轉RD6-2 Ub8077(0K+0~25)PC模板組立及澆置。
3. RD4-4-2 Ua4038(0K+20~40)U溝底版及牆身模板組立、澆置,RD4-4-2 Ua4037(0K+0~20)U溝蓋版鋼筋綁紮、模板組立,RD4-4-2 Ga4036 RCP管PC澆置。
4. RD4-4-2 Ua4031(0K+28~64)U溝蓋版鋼筋綁紮、模板組立及澆置。
5. RD4-4-2 Ua4034-1(0K+60~80)、RD4-4-2 Ua4034-2(0K+80~100)U溝底版及牆身模板組立。
6. RD4-4-1、RD4-2-3箱涵抽水。
7. RD4-4-1(RT,STA.0K+580~600)含RD7-8-1(LT,STA.0K+0~20)路口轉彎段CLSM澆置回填。
共同管道工程
1. RD4-2-3(STA.0K+935~985)R側過路段TYPE H(第二次)排管施作,RD15M-4(E_15M-4_02)分歧部、RD4-2-3(0K+985~1K+20)R側過路段TYPE H開挖及PC澆置,RD4-2-3(T_4-2_26)~RD7-8-2(T_7-8-2_11)R側轉彎段TYPE J排管、模板組立及澆置,RD4-2-3(E_4-2_29)、RD15M-4(T_15M-4_02、T_15M-4_04、E_15M-4_04、T_15M-4_06、E_15M-4_06)分歧部接地系統施作及吊放。
2. RD4-2-3(STA.0K+535~580)R側TYPE E鋼筋綁紮、排管施作,(STA.0K+500)分歧部吊放。
3. RD7-3(STA.0K+152~177)R側TYPE G鋼筋綁紮、排管施作,(E_7-3_09)分歧部開挖及PC澆置。
4. 預鑄分歧部材料進場。

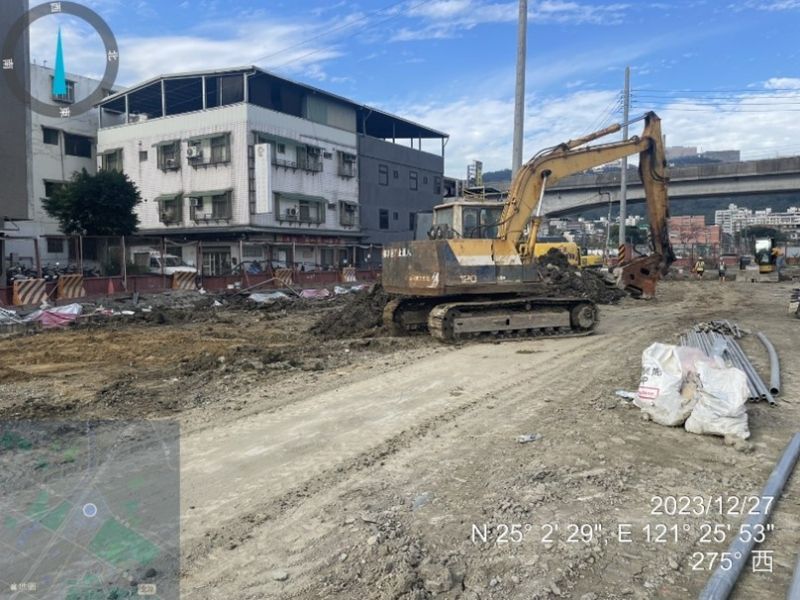

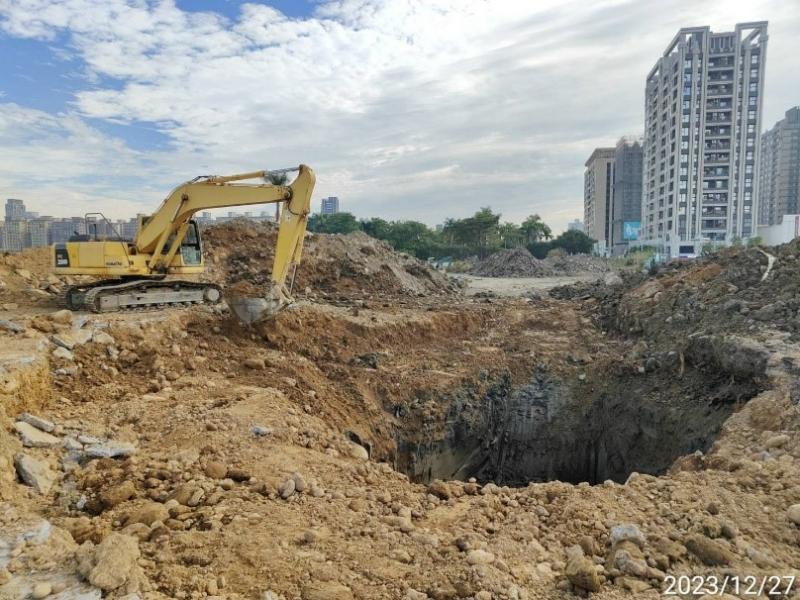

5. RD4-4-1(STA.0K+0~161)R側TYPE J及TYPE I開挖。
污水工程
1. WD00101、WD00201、WD00301、WD00401、WD00402、WD13907、WD11601、WD11603明挖施工、查驗及CLSM澆置。
4-4-2 Ua4031(0K+28~64)U溝蓋版澆置
4-4-1人行道緣石模板組立及PC澆置
住三R3-52坵塊清除掘除
中原路柔性告示派架設
7-3(E_7-3_09)分歧部開挖
污水明挖施工
