本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。2. 住三R3-87坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-60坵塊清除掘除。
4. 住三R3-45坵塊無筋混凝土地坪敲除。

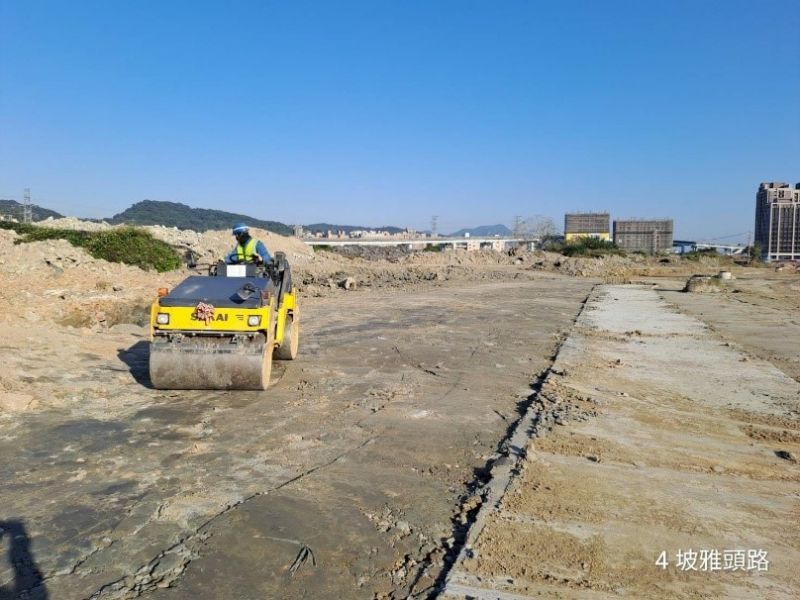

5. 4-4-1路基整理。
6. 三泰路與中正路新設料場整理。
7. 10M-16-3箱涵回填及抽水。
8. 4-4-1(0K+440~520)中央分隔島鋼筋綁紮、模板組立。
9. 4-4-1人行道級配鋪設。
10.4-4-1人行道路基整理。
11.4-4-1路燈管道埋設、路燈管路水線測試。
12.4-3-1道路側邊位置放樣。
13.4-4-1 Ub8076-1(0K+2~14.5)PC面位置及高程檢測、4-4-1(Ub8120、Ub8124、Ub8123)中心線放樣。
14.貴子路67巷37弄路面裂縫修補、中正路508巷水溝抽水。
排水工程

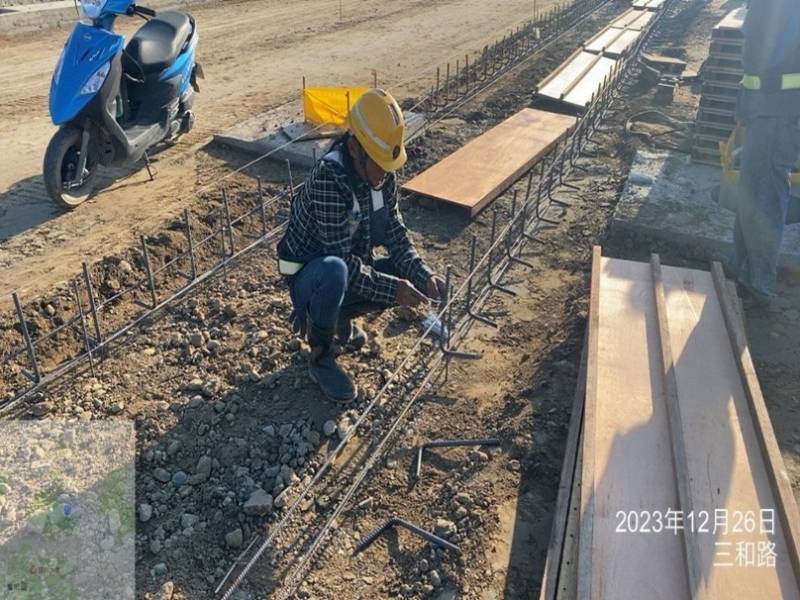

1. RD4-4-1 Ub8035(0K+80~97.76)箱涵式側溝底版鋼筋綁紮,RD4-4-1 Ub8076(0K+120~140)U溝蓋版鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8121(0K+100~160、0K+160~177.40)箱涵式側溝蓋版鋼筋綁紮,RD4-2-3 Bb841~Bb842(1K+740~760)、RD15M-9 Bb841-1(0K+1.24~11)底版鋼線網及模板組立。
2. RD4-4-1轉RD10M-35 Ub8039(0K+144.11~160.66)環境整理,RD4-4-1 Ua4031(0K+0~20)U溝鋼筋綁紮。(開挖機*1、操作手*1、鋼筋工*4)
3. RD4-4-2 Ua4038(0K+60~80)U溝底版及牆身模板組立、澆置,RD4-4-2 Ga4036、Ga4037集水井牆身鋼筋綁紮、模板組立及澆置。
4. RD4-4-2 Ua4031(0K+28~46)U溝蓋版鋼筋綁紮、模板組立。
5. RD4-4-2 Ua4034-1(0K+40~60、0K+80~100)、RD4-4-2 Ua4034-2(0K+60~80)U溝底版及牆身模板組立、澆置。
6. RD4-4-1、RD4-2-3箱涵抽水。
共同管道工程
1. RD4-2-3(STA.0K+935~985)R側過路段TYPE H、(STA.0K+912~935)R側TYPE J排管、模板組立及澆置,(STA.0K+935~985)R側過路段TYPE E(第二次)鋼筋綁紮、排管、模板組立及澆置,RD4-2-3(E_4-2_29)、RD15M-4(T_15M-4_02、T_15M-4_04、E_15M-4_04、T_15M-4_06、E_15M-4_06)分歧部開挖及PC澆置。
2. RD4-2-3(STA.0K+535~580)R側管道開挖、擋土支撐施作及PC澆置。
3. RD7-3(STA.0K+294~344)R側TYPE H鋼筋綁紮、排管施作,(STA.0K+152~177)R側TYPE G擋土支撐施作、PC 140澆置,(E_7-3_07、T_7-3_07)分歧部接地系統施作及吊放,(E_7-3_09)分歧部開挖及PC澆置。
4. RD4-4-1(STA.0K+126~161)L側TYPE J排管施作,(STA.0K+0~161)R側纜管開挖。
污水工程
1. WD00101、WD00201、WD00301、WD00401、WD00402、WD13907、WD11601、WD11603明挖施工。
10M-16-3箱涵回填
4-4-1(0K+440~520)中央分隔島鋼筋綁紮

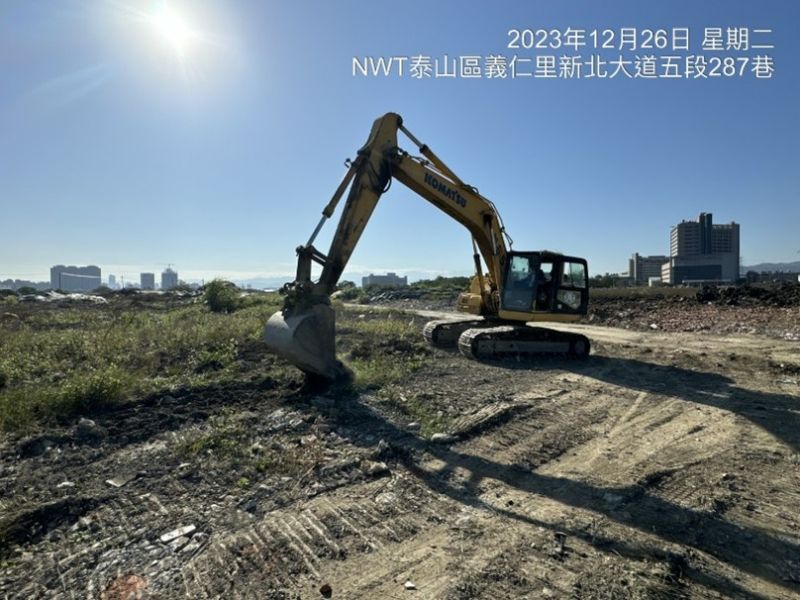

住三R3-60坵塊清除掘除

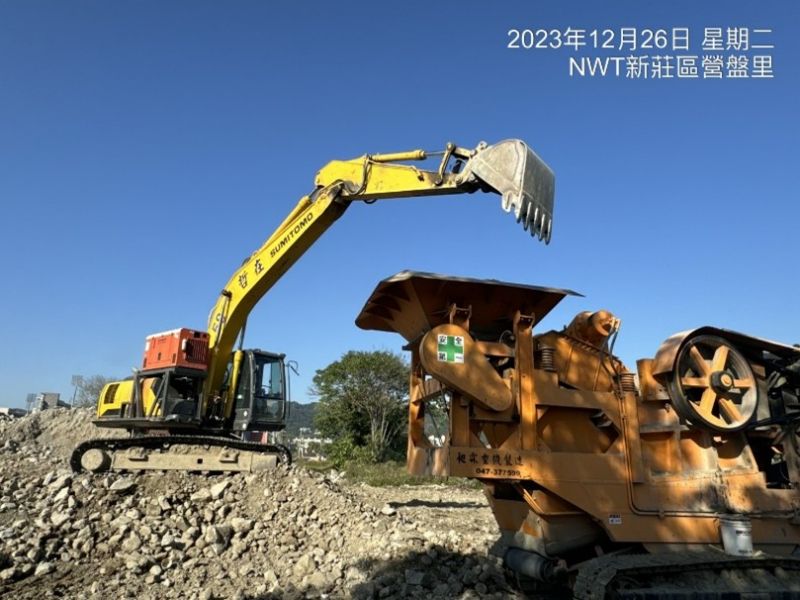

住三R3-87坵塊混凝土塊軋碎、集中堆置

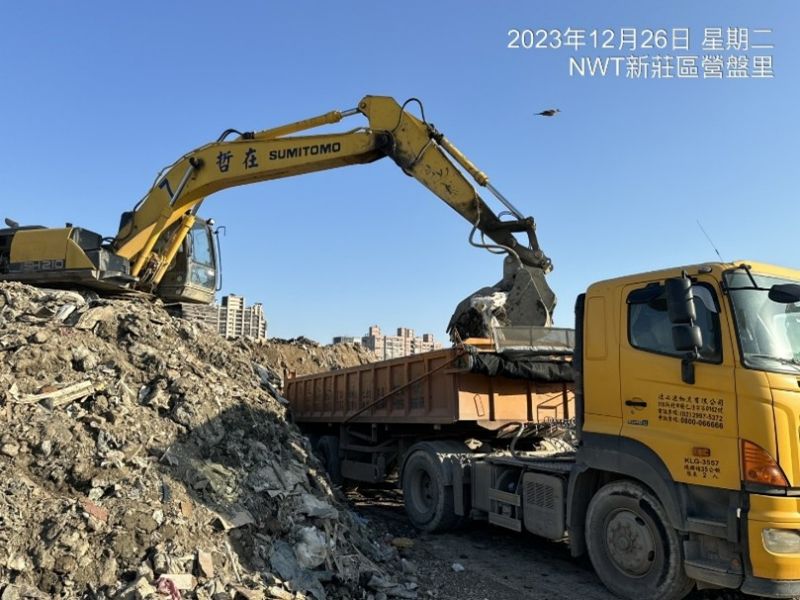

住三R3-88坵塊營建廢棄物及垃圾清運

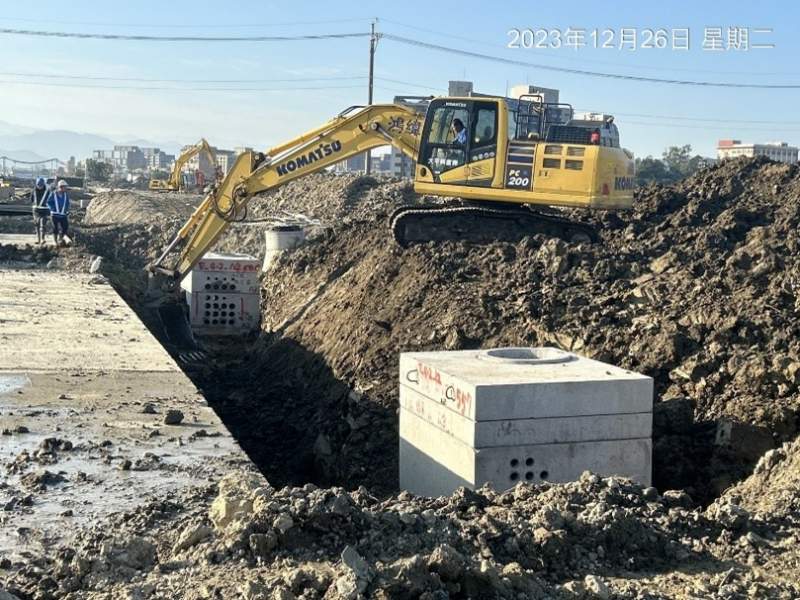

4-2-3(STA.0K+535~580)開挖
