本日天氣:上午陰、下午陰
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-87坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-52坵塊無筋混凝土地坪敲除。
4. 4-4-1路基整理。
5. 4-4-1側溝開挖。
6. 4-4-1人行道碎石及地磚鋪設。
7. 4-4-1人行道路基整理。
8. 4-4-2路燈基座吊放、4-4-2(R2~R4)路燈管道埋設、警示帶鋪設及CLSM澆置回填。
9. 15M-4(T_15M-4_10、E_15M-4_10、T_15M-4_08、E_15M-4_08)分歧部PC面放樣、7-3(E_7-3_07)分歧部PC面放樣、(4-2-3、4-4-1、4-4-2)Ub8036 U溝中心線放樣、4-4-1(Ub8119、Ub8124、Ub8118、Ub8121、Ub8075)U溝中心線放樣、4-4-1(WD00301、WD00401、WD00402)污水用戶位置放樣。
10.貴子路67巷37弄排水溝積水改善及抽水。

排水工程
1. RD4-2-3 Bb841(1K+740~760)PC模板組立及澆置,RD4-4-1 Ub8035(0K+60~80)箱涵式側溝底版鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8035(0K+80~100)箱涵式側溝底版鋼筋綁紮,RD4-4-1 Ub8076(0K+80~100)U溝蓋版鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8121(0K+100~0K+177.40)箱涵式側溝蓋版鋼筋綁紮。
2. RD4-4-1轉RD10M-35 Ub8039(0K+144.11~160.66)U溝底版及牆身模板組立。
3. RD4-4-2 Ua4038(0K+60~0K+80、0K+140~160.02)U溝底版及牆身模板組立,RD4-4-2 Ga4036、Ga4037集水井牆身鋼筋綁紮及模板組立,RD4-4-1 Ua4037(0K+20~108.08)U溝蓋版鋼筋綁紮、模板組立及澆置。
4. RD4-4-1 Ub8074(0K+110~128)U溝蓋版模板組立及澆置。
5. RD4-4-2 Ua4034-1(0K+40~131.37)、RD4-4-2 Ua4034-2(0K+60~131.56)U溝底版及牆身鋼筋綁紮。

共同管道工程
1. RD4-2-3(E_4-2_28)~RD7-8-2(T_7-8-2_12)R側轉彎段TYPE H、RD4-2-3(STA.0K+912~935)R側TYPE H鋼筋綁紮、排管、模板組立及澆置,RD4-2-3(STA.0K+912~935)R側TYPE I、(STA.0K+935~985)R側過路段TYPE H、RD15M-4(T_15M-4_08、E_15M-4_08、T_15M-4_10、E_15M-4_10)分歧部開挖及PC澆置。
2. RD7-3(E_7-3_07)分歧部開挖及PC澆置,(STA.0K+294~323、0K+323~344)R側TYPE G鋼筋綁紮。
3. RD4-2-3(T_4-2_01)~RD4-3-2(T_4-3_24)排管施作,RD4-2-3(STA.0K+422~475)L側TYPE E排管施作,(STA.0K+291~316)TYPE H開挖及PC澆置,(STA.0K+266~316)L側甩管段TYPE H鋼筋綁紮。

污水工程
1. 明挖管段修復。

外部廠商進場

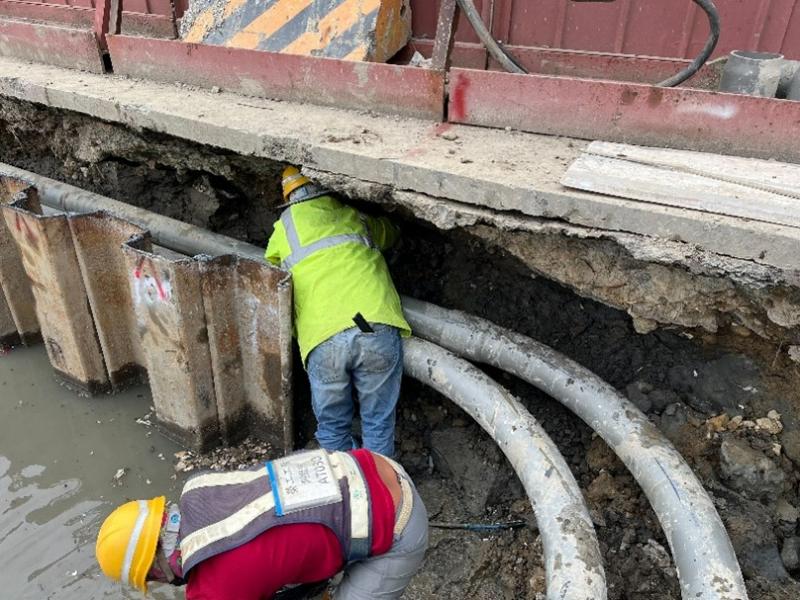

1. RD4-4-1、4-4-2、4-2-3交叉口自來水廠商施作。

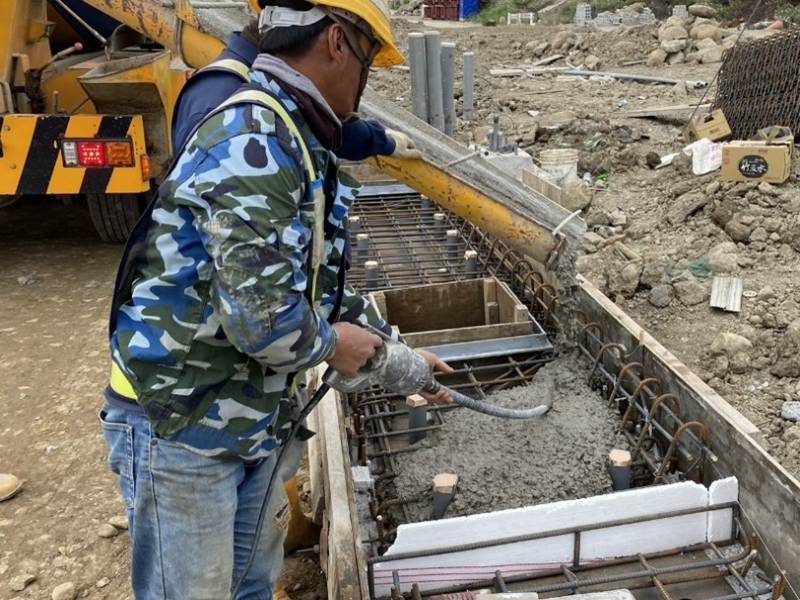

1121223工程現況4-2-3 Bb841(1K+740~760)PC澆置
1121223工程現況4-4-1 Ub8076(0K+80~100)U溝蓋版澆置

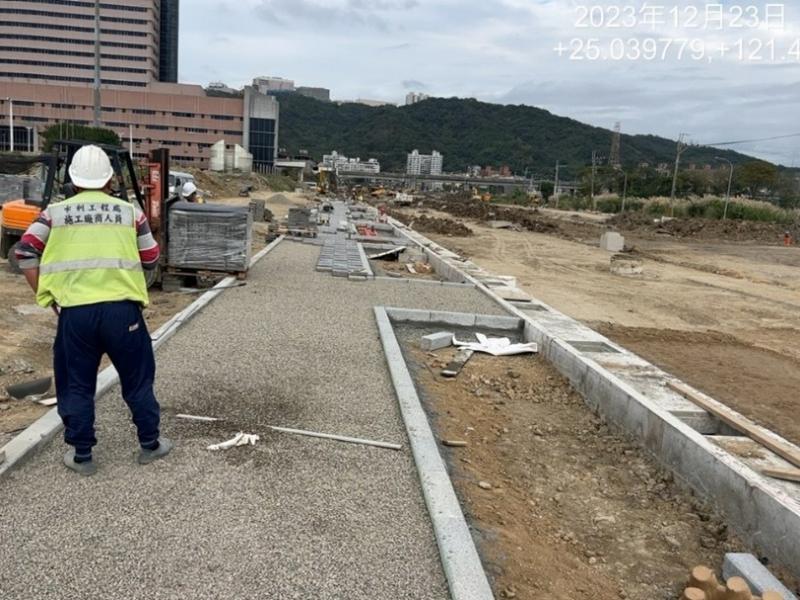

1121223工程現況4-4-1人行道碎石及地磚鋪設

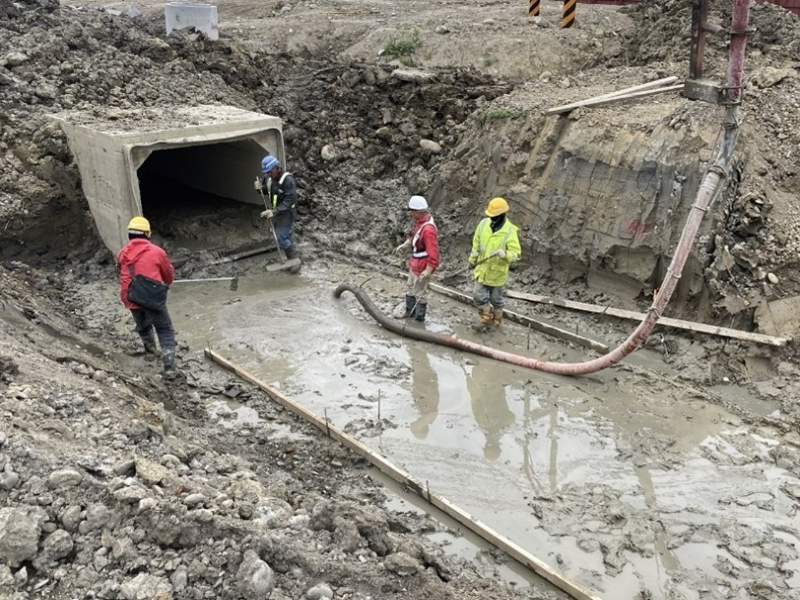

1121223工程現況貴子路67巷37弄排水溝積水改善

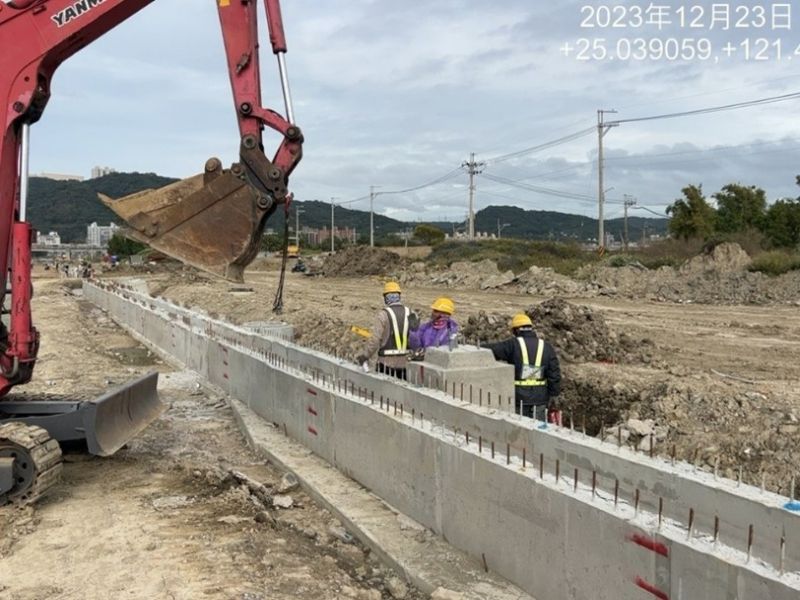

1121223工程現況4-4-2路燈基座吊放
1121223工程現況

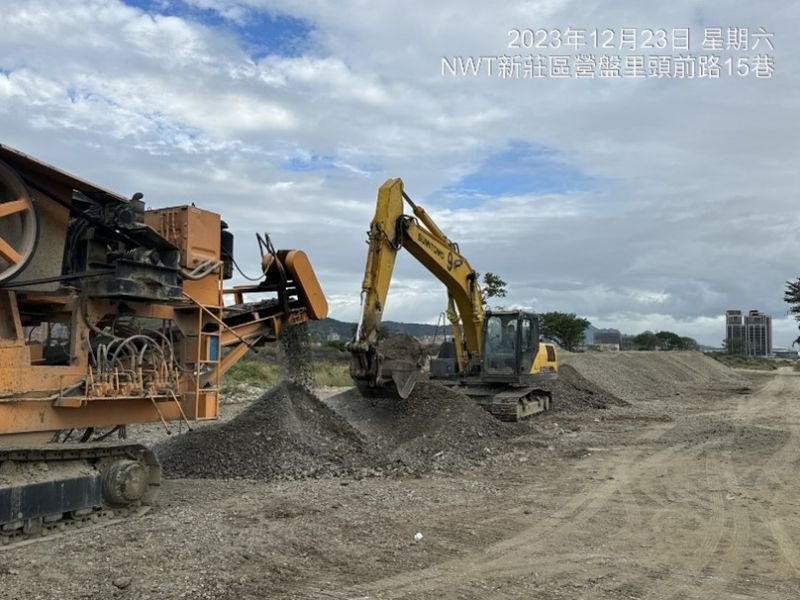

住三R3-87坵塊混凝土塊軋碎、集中堆置
