本日天氣:上午陰、下午陰
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-87坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-52坵塊清除掘除。
4. 4-4-1側溝回填。
5. 4-4-1側溝開挖。
6. 10M-16-3箱涵回填、土方搬運。
7. 4-4-1人行道碎石及地磚鋪設。
8. 4-4-1人行道路基整理。
9. 4-4-1路燈管道埋設、警示帶鋪設及CLSM澆置回填。
10.4-4-1(0K+440~520)級配碎石鋪設。
11.RD7-3(E_7-3_05、T_7-3_05、T_4-2_08)分歧部PC面位置及高程檢測。

排水工程
1. RD4-4-1 Ub8035(0K+60~80)箱涵式側溝底版、RD4-4-1 Ub8036(0K+40~60)箱涵式側溝牆身鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8076(0K+80~100)U溝蓋版鋼筋綁紮及模板組立。
2. RD4-4-2 Ua4031(0K+0~20)U溝底版及牆身鋼筋綁紮,RD4-4-1轉RD10M-35 Ub8039(0K+144.11~160.66)U溝底版及牆身鋼筋綁紮。
3. RD4-4-2 Ua4038(0K+100~120)U溝底版及牆身模板組立、澆置,RD4-4-2 Ga4036、Ga4037集水井底版鋼筋綁紮、模板組立及澆置。
4. RD4-4-1 Ub8074(0K+60~78)U溝蓋版模板整理、(0K+92~110)U溝蓋版澆置。
5. RD4-4-2 Ua4034-1(0K+50~131.37)、RD4-4-2 Ua4034-2(0K+60~131.56)U溝底版及牆身鋼筋綁紮。

共同管道工程
1. RD4-2-3(STA.0K+935~985)R側過路段TYPE E擋土支撐施作、鋼筋綁紮、排管及澆置,(STA.1K+20~66)R側(箱涵底)過路段TYPE A澆置,RD4-2-3(T_4-2_16)~RD4-4-1(T_4-4_25)轉彎段TYPE J PC澆置、鋼筋綁紮、排管、模板組立,RD4-2-3(E_4-2_28)~RD7-8-2(T_7-8-2_12)轉彎段TYPE H、RD4-2-3(STA.0K+912~935)R側TYPE H開挖及PC澆置。
2. RD7-3(E_7-3_05、T_7-3_05、T_4-2_08)分歧部接地系統施作及吊放,(STA.0K+294~323)R側TYE G PC澆置,0K+323~344)R側TYE G鋼筋綁紮、排管及澆置。
3. RD4-2-3(T_4-2_01)~RD4-3-2(T_4-3_24)排管施作,RD4-2-3(STA.0K+422~475)L側TYPE E鋼筋綁紮。

污水工程
1. 工區人孔TV檢視作業。

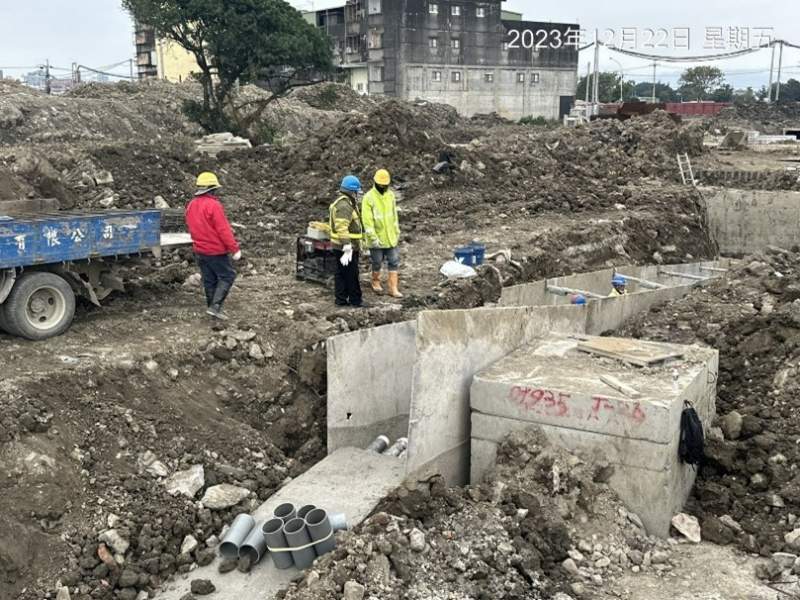

1121222工程現況4-4-1 Ub8074(0K+92~110)U溝蓋版澆置

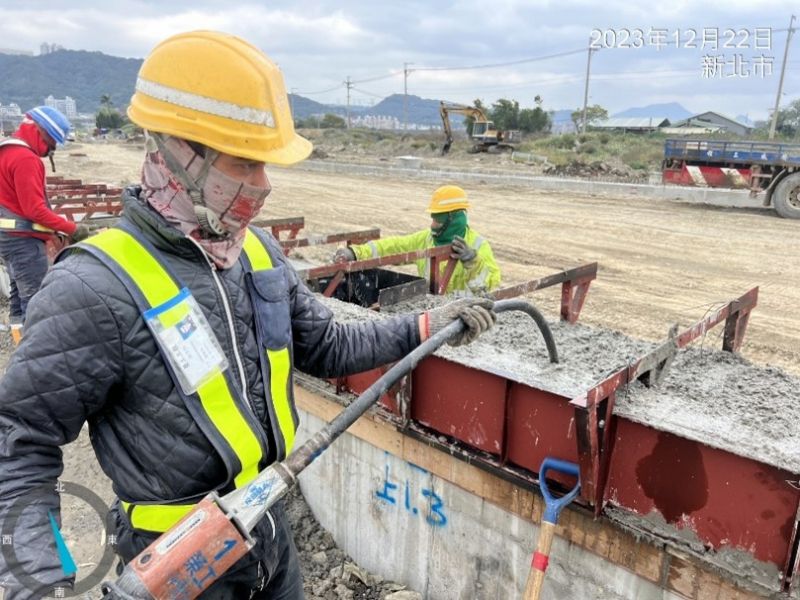

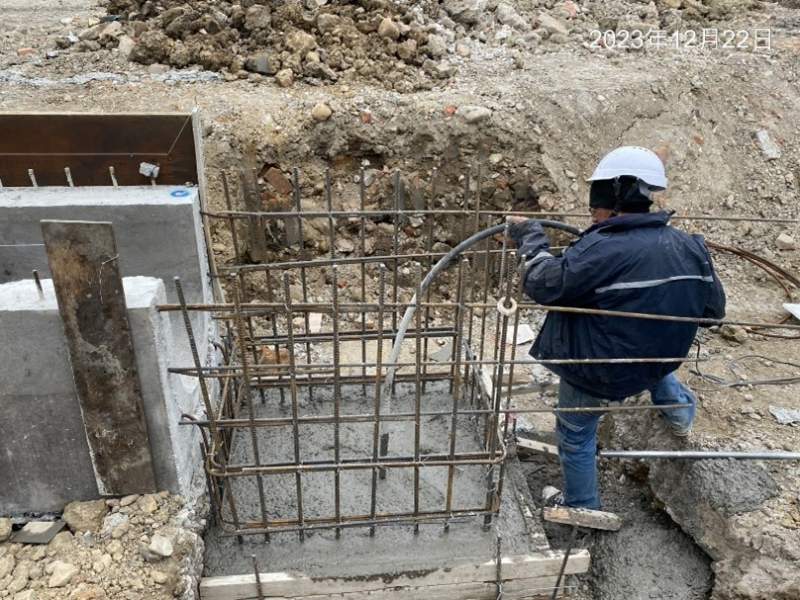

1121222工程現況4-4-2 Ga4037集水井底版澆置
1121222工程現況4-4-1人行道路基整理

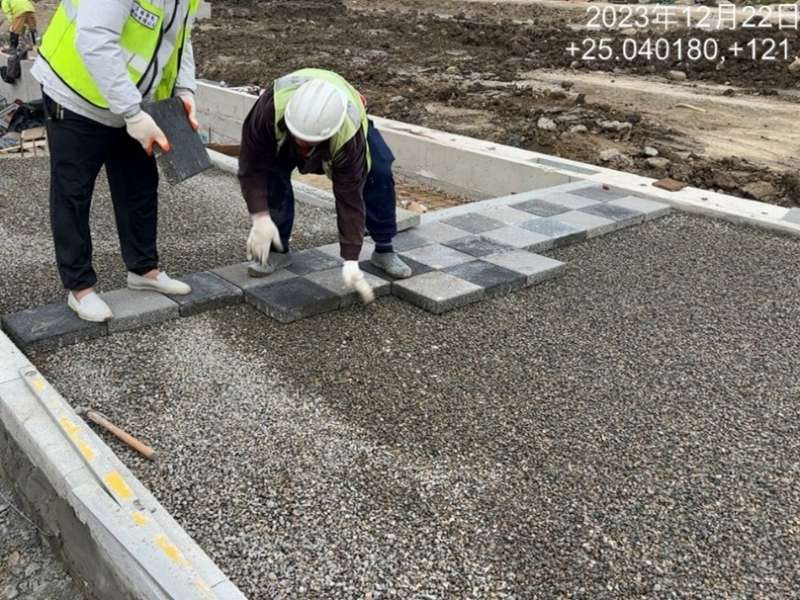

1121222工程現況4-4-1人行道碎石及地磚鋪設

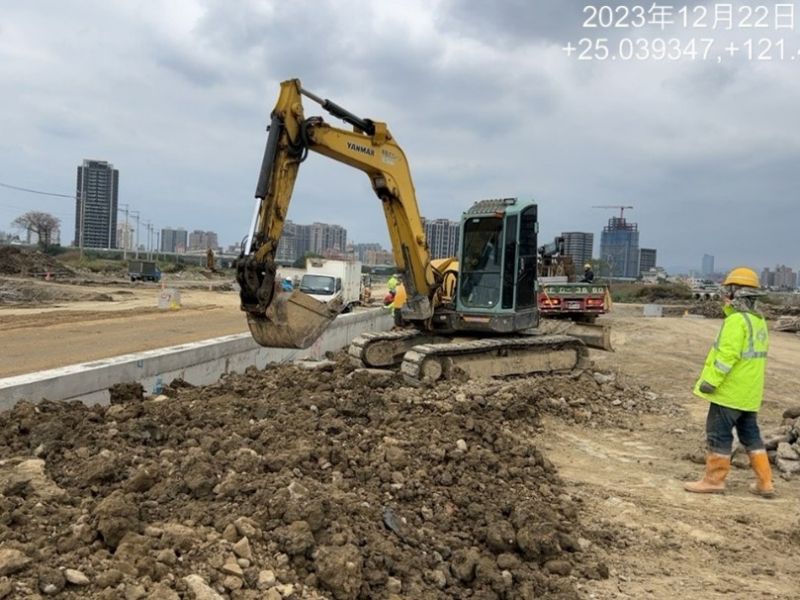

1121222工程現況4-2-3(STA.0K+935~985)過路段TYPE E管道施作
1121222工程現況

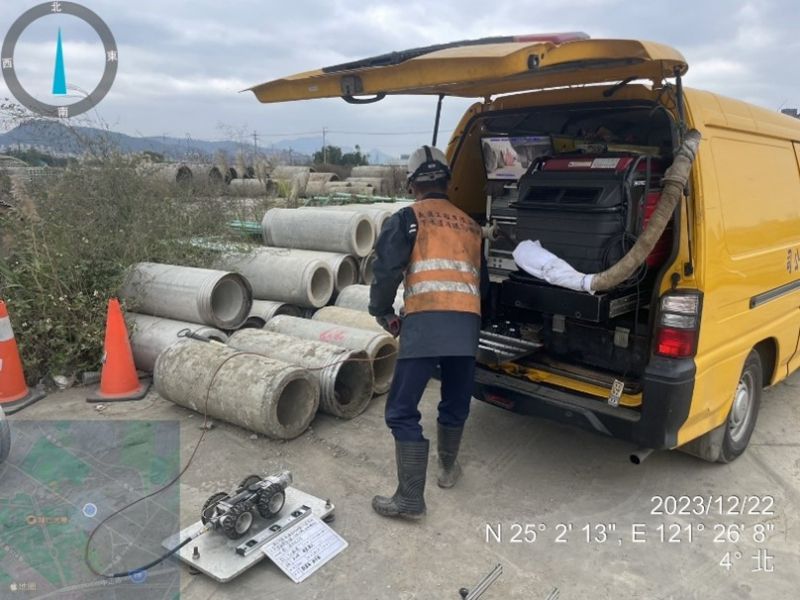

工區人孔TV檢視作業
