本日天氣:上午陰、下午陰
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。2. 住三R3-87坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-45坵塊無筋混凝土地坪敲除、清除掘除。
4. 4-4-1側溝開挖。
5. 7-8-1轉彎段側溝開挖。
6. 4-4-1路基整理。
7. 4-4-1級配回填。
8. 4-2-3箱涵邊坡修整及抽水。
9. 4-4-1人行道紙模開孔、碎石、不織布鋪設、路基整理、(0K+340~460)人行道紙模澆置。
10.4-4-1及4-4-2路燈基座位置開挖及PC澆置,4-4-1及4-4-2路段路燈基座澆置。
11.中原路防撞桿修復、雜草清除。
12.10M-16-3箱涵回填前抽水。
13.Ua4031(0K+0~18)PC面位置及高程檢測、Ua4038(0K+0~18)PC面位置及高程檢測、4-4-1(0K+730~800)左右側路燈位置放樣、4-4-2(0K+0~300)左右側路燈位置放樣、WD13907污水人孔位置放樣。
排水工程

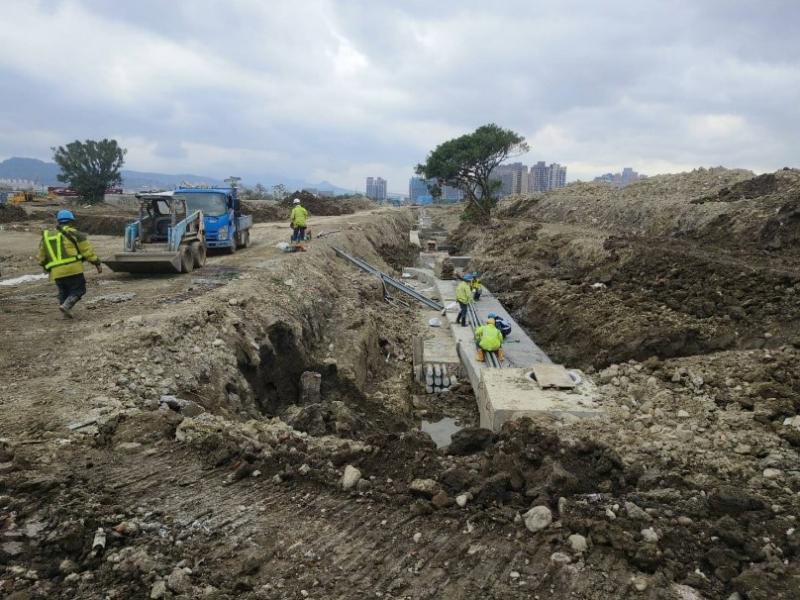

1. RD4-4-1 Ub8035(0K+60~80)箱涵式側溝底版鋼筋綁紮及模板組立,RD4-4-1 Ub8076(0K+60~80)U溝蓋版鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8121 U溝蓋版鋼筋綁紮。
2. RD4-4-2 Ua4031(0K+0~20、0K+150~162.01)、RD4-4-2 Ub8039(0K+144.11~160.66)、RD4-4-2 Ub8040(0K+143.96~160.20)U溝底版及牆身鋼筋綁紮,RD4-4-1 Ub8076-1(0K+80~98.55)PC模板組立及澆置。
3. RD4-4-2 Ua4038(0K+80~100)U溝底版及牆身模板組立、澆置,RD4-4-2 Ua4037(0K+0~108.08)U溝蓋版鋼筋綁紮及模板組立,RD4-4-2 Ua4036(0K+20~80)U溝蓋版路緣石模板組立及澆置。
4. RD4-4-1 Ub8074(0K+40~60)U溝蓋版模板整理、(0K+100~110)U溝蓋版鋼筋綁紮、(0K+78~92)U溝蓋版澆置。
5. RD4-4-2 Ua4034-1(0K+50~131.37)、RD4-4-2 Ua4034-2(0K+60~131.56)U溝PC澆置。
6. RD4-4-1(LT,STA.0K+150~170)含RD10M-15-4 RT路口轉彎段CLSM澆置回填。
共同管道工程
1. RD4-2-3(STA.0K+887~912)R側TYPE J、(STA.0K+985~1K+020)L側TYPE J排管、模板組立及澆置,(STA.0K+935~985)R側過路段TYPE E開挖及PC澆置,RD15M-4(T_15M-4_08、E_15M-4_08、E_15M-4_10)分歧部開挖。
2. RD7-3(E_7-3_05、T_7-3_05、T_4-2_07)分歧部開挖及PC澆置,(STA.0K+323~344)R側TYPE E擋土支撐施作及PC澆置。
3. RD4-2-3(STA.0K+242~266)L側轉彎段TYPE H、(STA.0K+266~291)L側甩管段TYPE H鋼筋綁紮、排管施作,(STA.0K+422~475)L側TYPE E開挖、擋土支撐施作及PC澆置,RD4-2-3(T_4-2_01)~RD4-3-2(T_4-3_24)TYPE H鋼筋綁紮。
4. RD4-4-1STA.0K+63)R側TYPE H橫交管開挖、鋼筋綁紮、排管及澆置。
污水工程
1. WD00101、WD00201、WD00301、WD00401、WD00402、WD13907明挖施工。

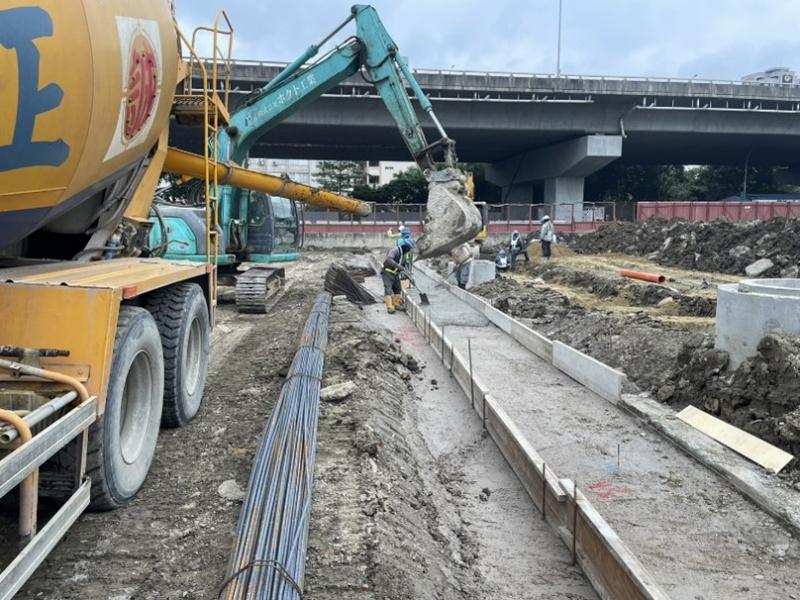

4-4-2 Ua4034-1(0K+50~131.37)PC澆置

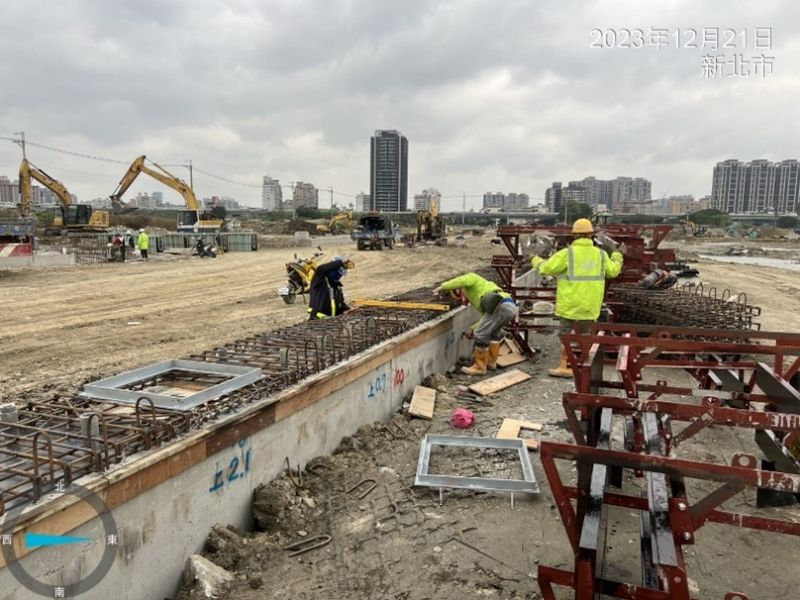

4-4-1 Ub8074(0K+100~110)U溝蓋版鋼筋綁紮

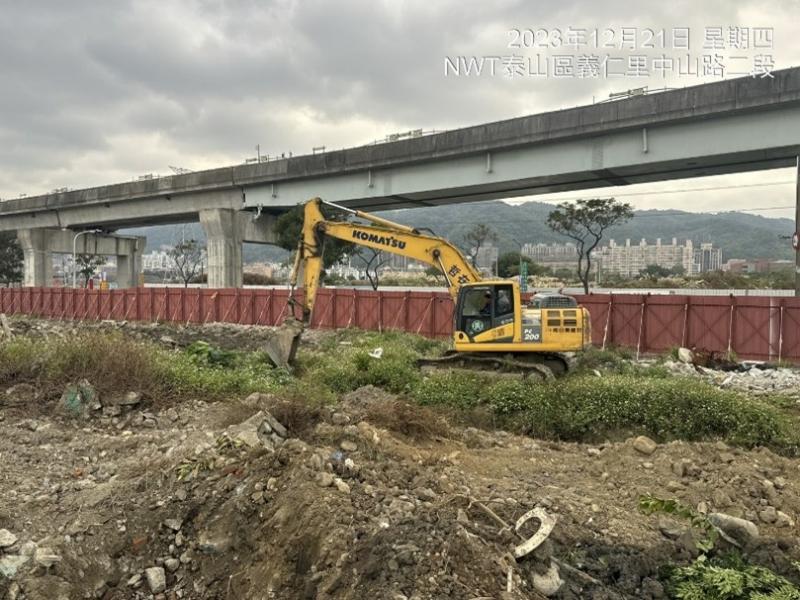

住三R3-45坵塊清除掘除

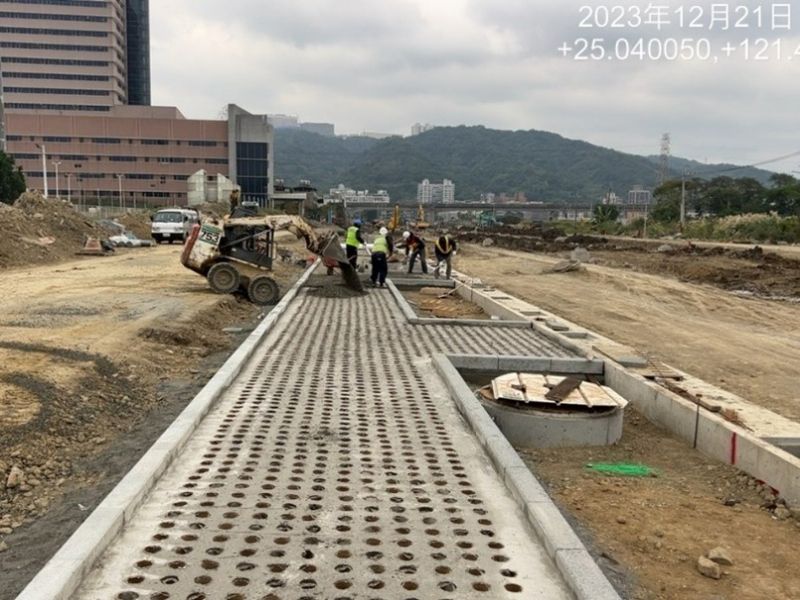

4-4-1人行道紙模開孔、碎石鋪設
4-2-3(STA.0K+985~1K+020)TYPE J排管施作

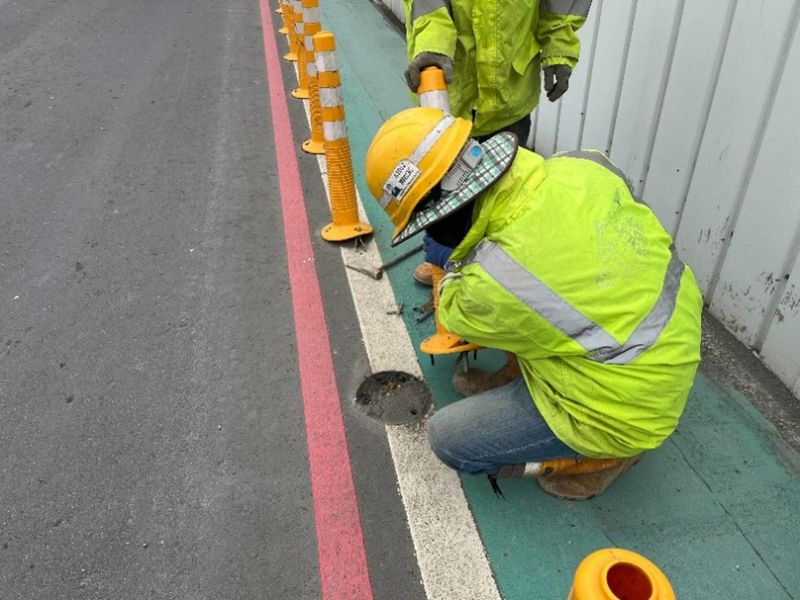

中原路防撞桿修復
