本日天氣:上午陰、下午雨
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-84坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-52坵塊清除掘除。
4. 10M-16-2箱涵位置餘方土清運至住三R3-53坵塊暫置。
5. 4-4-2餘土整平。
6. 4-4-1側溝開挖。
7. 4-4-1路基整理。
8. 4-2-3、15M-9箱涵抽水。
9. 機電工程置料場整理、材料準備。
10.三和路改道圍籬拆除。
11. 4-4-2(Ga4029、Ga4038、Ga4031)集水井放樣、、4-4-1(UB8039、Ub8040、Ub8035)轉彎段PC位置及高程檢測、4-4-1(UB8078、Ub8080)轉彎段中心線放樣、4-4-1(Ub8125-1、Ub8076-1、Ub8123、Ub8124)轉彎段中心線放樣、4-2-3(T_4-2_16)分歧部PC面位置及高程檢測、(WD00101、WD00201)污水用戶明挖放樣。

排水工程
1. RD4-4-1 Ub8035(0K+60~80)箱涵式側溝底版鋼筋綁紮、模板組立,RD4-4-1 Ub8036(0K+40~60)箱涵式側溝底版鋼筋綁紮,RD4-4-1 Ub8076(0K+40~60)U溝蓋版鋼筋綁紮、模板組立及澆置,RD4-4-1 Gb8121-1、Gb8125-1箱涵式側溝集水井牆身模板組立及澆置。
2. RD4-4-2 Ua4031(0K+0~20)PC模板組立及澆置。
3. RD4-4-2 Ua4038(0K+0~160.02)U溝底版及牆身鋼筋綁紮,RD4-4-2 Ua4037(0K+0~108.08)U溝蓋版綁筋綁紮、模板組立,RD4-4-2 Ua4036(0K+0~20U溝底版及牆身模板組立、澆置,RD4-4-2 Ua4038(0K+0~10)PC模板組立及澆置,RD4-4-2 Ga4036、Ga4037集水井PC澆置。
4. RD4-4-1 Ub8074(0K+40~60)U溝蓋版鋼筋綁紮、模板組立及澆置。
5. RD4-4-1(RT、LT,0K+550~600)含6-2轉彎段CLSM澆置回填。

共同管道工程
1.  RD4-2-3(STA.0K+650)L側及R側TYPE H橫交管、(STA.0K+912~935)R側TYPE E鋼筋綁紮、排管施作,RD4-2-3(E_4-2_28)~RD7-8-2(T_7-8-2_12)TYPE F開挖,RD4-2-3(STA.0K+887~912)R側TYPE I、(STA.0K+912)R側TYPE Q、RD4-2-3(T_4-2_25)~RD7-8(E_7-8_05)轉彎段TYPE J排管、模板組立及澆置,RD4-2-3(STA.0K+887~912)R側TYPE E鋼筋綁紮,(T_4-2_16)分歧部接地系統施作,RD4-2-3(STA.0K+985~1K+20)L側TYPE I、(STA.0K+650)L側及R側TYPE H橫交管、(STA.0K+985)L側TYPE Q、RD4-2-3(E_4-2_27)~RD7-8(E_7-8_06)轉彎段TYPE I澆置,RD4-2-3(STA.1K+20)R側TYPE H橫交管開挖及PC澆置。
2. RD4-4-1(STA.0K+521~555)R側TYPE J排管、模板組立及澆置。
3. RD4-2-3(STA.0K+291~341)L側TYPE E排管、模板組立。
4-. RD7-3(E_7-3_06、T_7-3_06)分歧部開挖及PC澆置、(E_7-3_10、E_7-3_11、T_7-3_10、T_7-3_11)分歧部接地系統施作及吊放。

污水工程

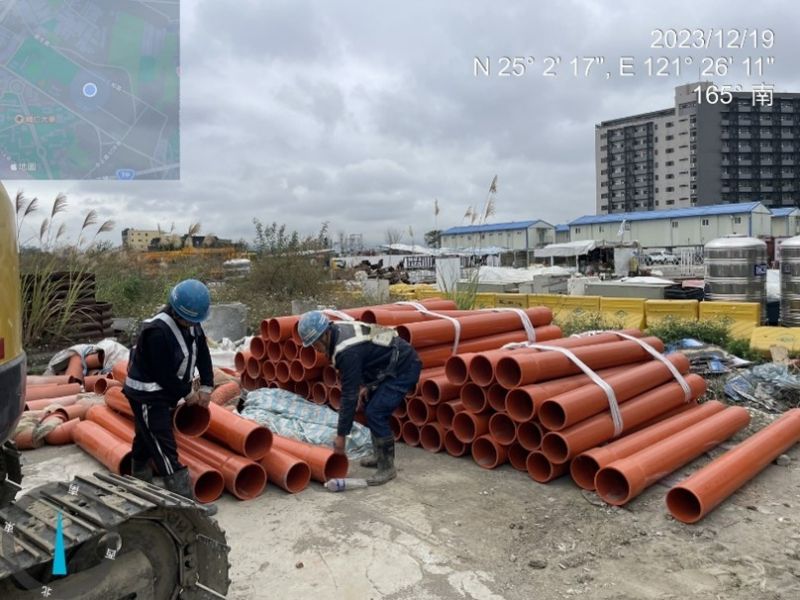

1. D0101~D0100∮300mm推進施作。
2. D0112、D0137推進管段修復前置作業。

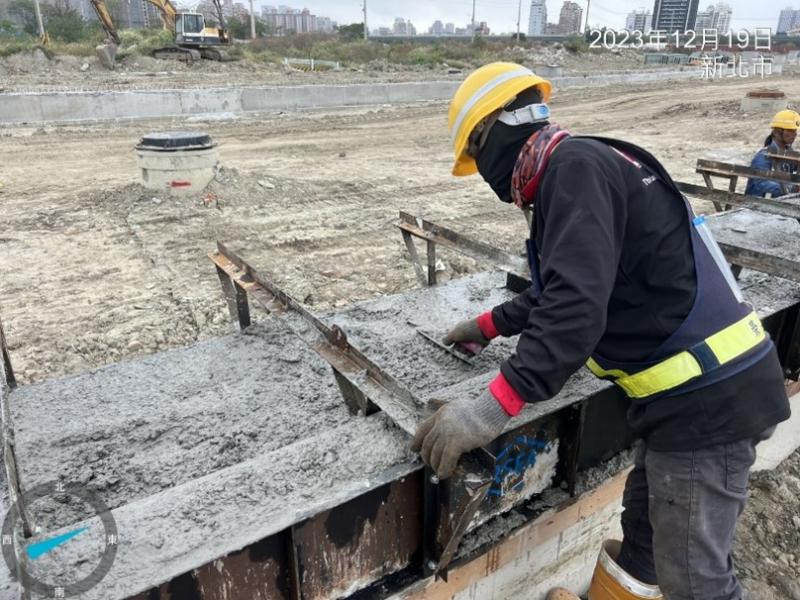

1121219工程現況4-4-2 Ua4038(0K+0~10)PC澆置

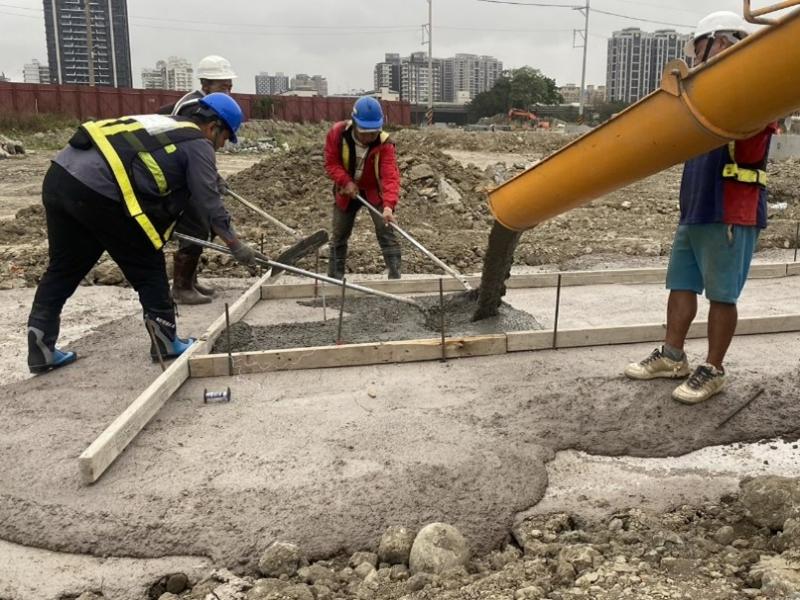

1121219工程現況4-4-1 Ub8074(0K+40~60)U溝蓋版澆置

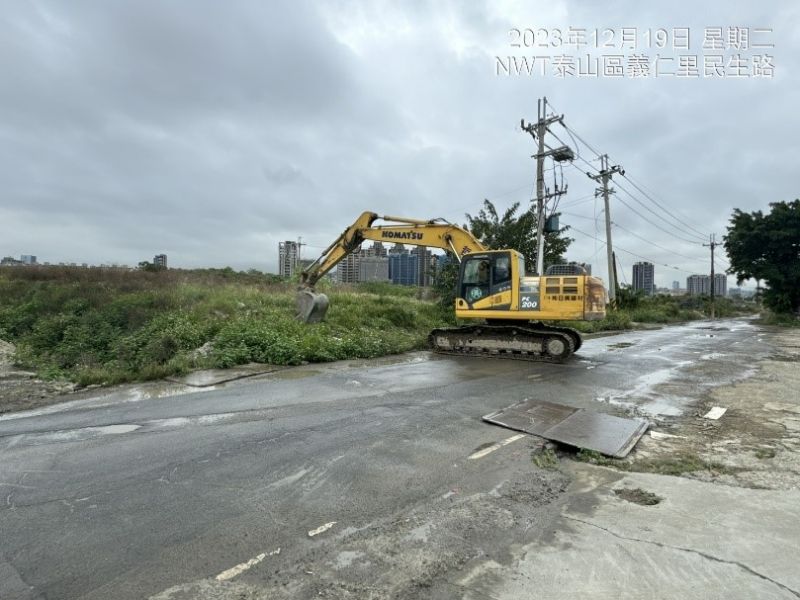

1121219工程現況住三R3-52坵塊清除掘除

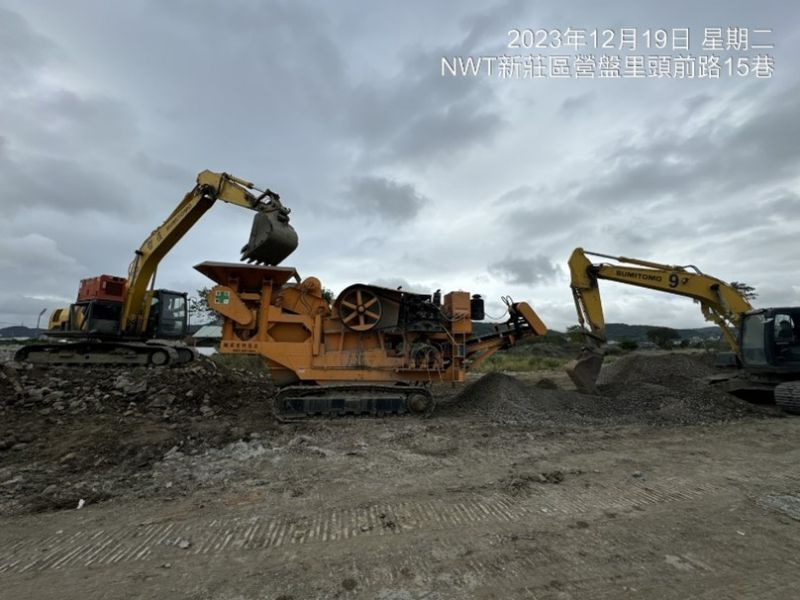

1121219工程現況住三R3-84坵塊混凝土塊軋碎、集中堆置

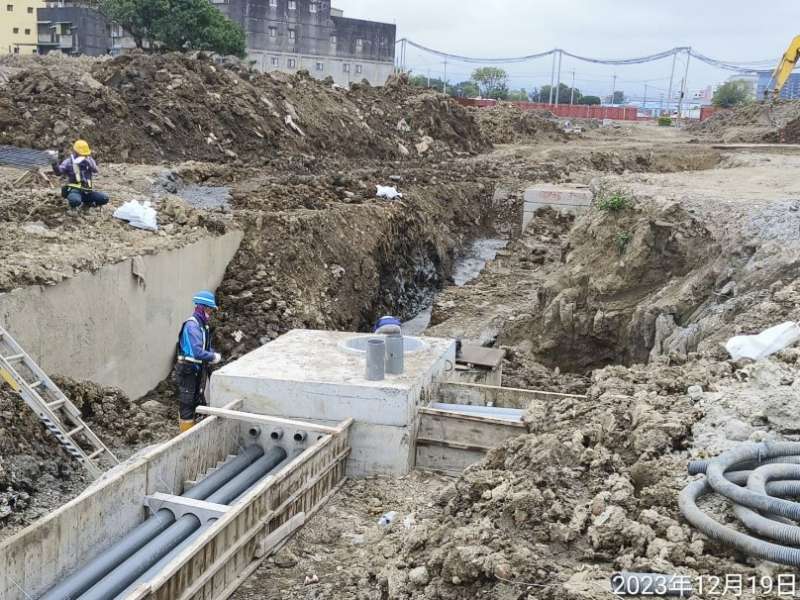

1121219工程現況4-2-3共同管道施作
1121219工程現況
D0112、D0137推進管段修復前置作業
