本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。2. 住三R3-87坵塊混凝土塊破除。

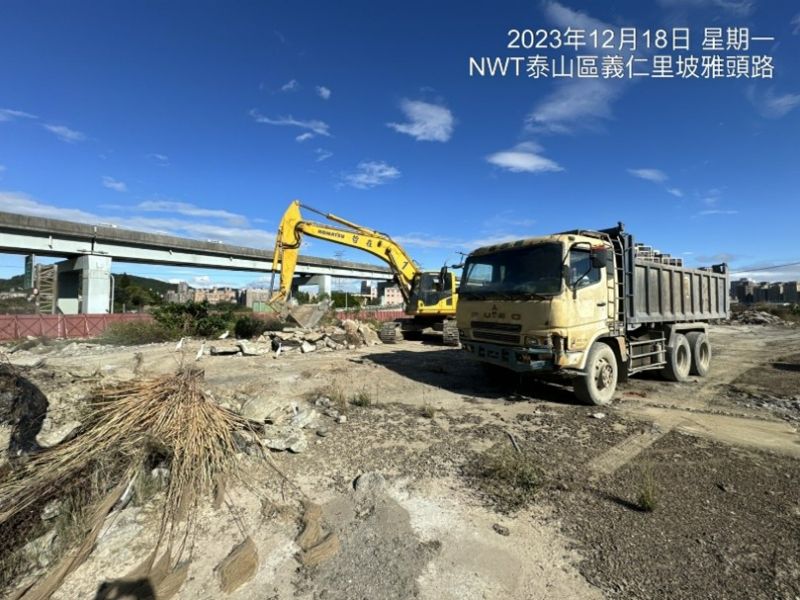

3. 住三R3-84坵塊混凝土塊軋碎。
4. 4-4-2餘土整平。
5. 4-4-1路基整理、(0K+440~560)右側路基回填補強澆置。
6. 住三R3-45(7-3箱涵位置)營建混合物(混凝土塊)清運至住三R3-45坵塊暫置。
7. 4-4-1及4-4-2路燈管道回填、料場整理。
8. Ub8036 PC面位置及高程檢測、4-4-1(RT、LT,0K+600~730)路燈基座中心點放樣。
排水工程
1. RD4-4-1 Ub8035(0K+40~60)箱涵式側溝牆身鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8036(0K+40~60)箱涵式側溝底版鋼筋綁紮,RD4-4-1 Ub8076(0K+40~60)U溝蓋版鋼筋綁紮及模板組立,RD4-4-1 Gb8121-1、Gb8125-1箱涵式側溝集水井牆身鋼筋綁紮及模板組立,RD4-4-1 Ub8036(0K+55~82.51)、RD4-4-1 Ub8035(0K+70~97.76)PC模板組立及澆置。
2. RD4-4-2 Ua4038(0K+0~160.02)U溝底版及牆身鋼筋綁紮,RD4-4-2 Ua4037(0K+0~108.08)U溝蓋版綁筋綁紮、模板組立,RD4-4-2 Ua4036(0K+0~20U溝底版及牆身模板組立。
3. RD10M-35 Ub8040(0K+140~160.2)、RD10M-35 Ub8039(0K+140~160.66)U溝PC模板組立及澆置。
4. RD4-4-1 Ub8074(0K+40~60)U溝蓋版鋼筋綁紮、模板組立。
5. RD4-4-2(STA.0K+350~410)L側及R側CLSM澆置回填。
共同管道工程
1. RD4-2-3(STA.0K+650)L側及R側TYPE H橫交管、(T_4-2_16)分歧部、(STA.0K+912~935)R側TYPE E開挖及PC澆置,RD4-2-3(STA.0K+650)L側及R側TYPE H橫交管擋土支撐施作,(STA.0K+985~1K+020)L側TYPE I、(STA.0K+985)L側TYPE Q、(STA.0K+887~912)R側TYPE I、(STA.0K+912)R側TYPE Q、RD4-2-3(T_4-2_25)~RD7-8(E_7-8_05)轉彎段TYPE J鋼筋綁紮、排管施作。
2. RD7-3分歧部施作,RD4-4-2(STA.0K+350~410)L側及R側警示帶鋪設。
3. RD4-2-3(STA.0K+291~341)L側TYPE E排管施作。
4. 預鑄分歧部材料進場。
污水工程

1. D0101~D0100∮300mm推進施作。

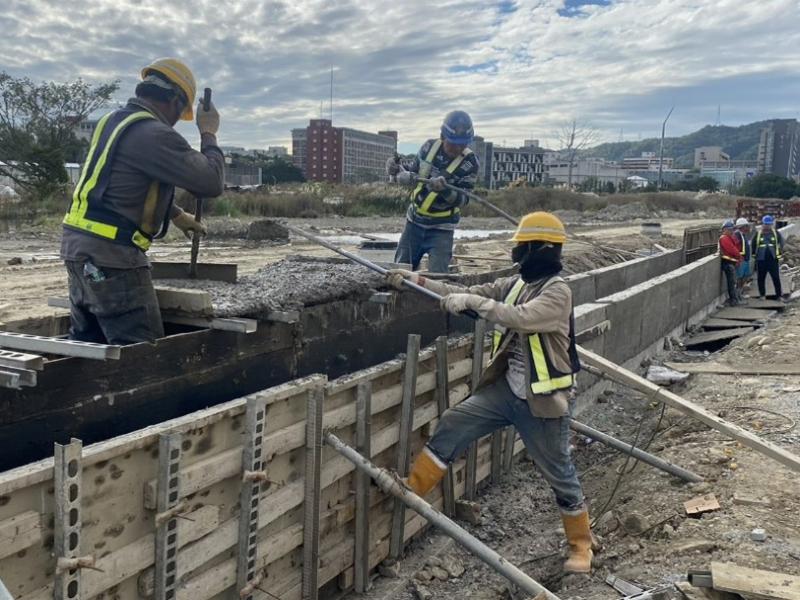

4-4-1 Ub8035(0K+40~60)箱涵式側溝牆身澆置

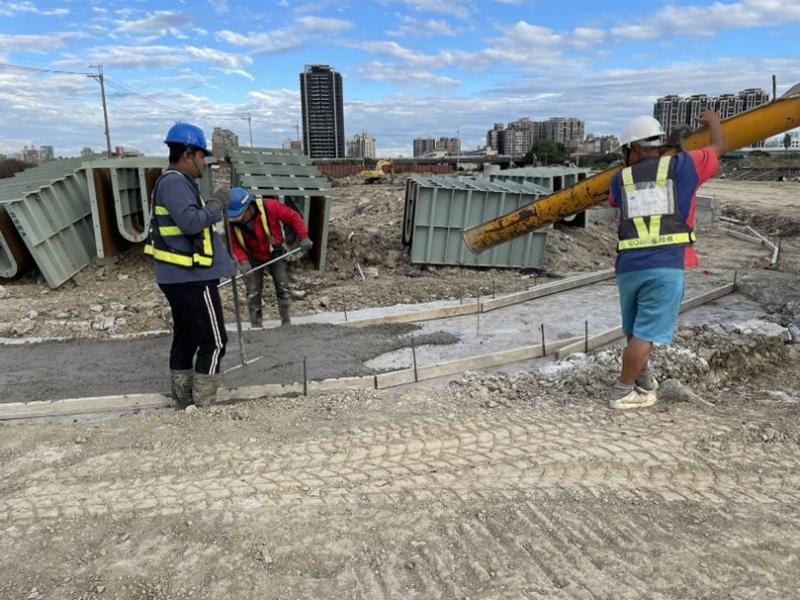

10M-35 Ub8040(0K+140~160.2)PC澆置

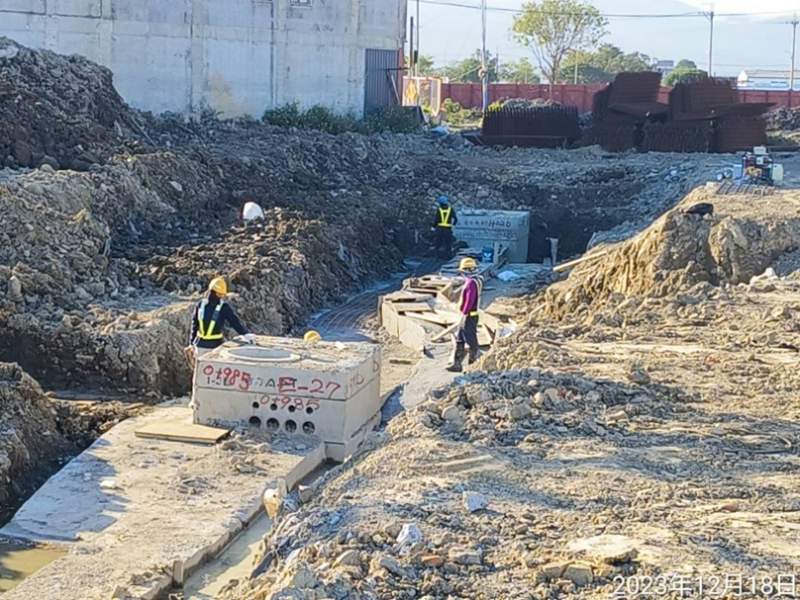

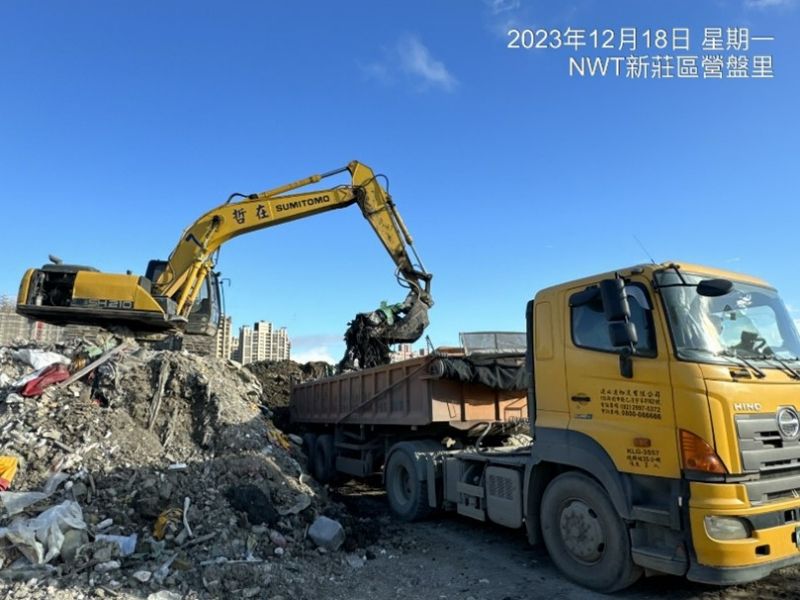

住三R3-45營建混合物(混凝土塊)清運至R3-45坵塊暫置
住三R3-88坵塊營建廢棄物及垃圾清運
4-2-3共同管道鋼筋綁紮
D0101~D0100∮300mm推進施作
