本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。2. 住三R3-84坵塊混凝土塊軋碎。
3. 住三R3-87坵塊混凝土塊破除。
4. 4-2-3餘土整平。
5. 4-4-1路基整理。
6. 10M-16-2箱涵回填及抽水。
7. 10M-15-2箱涵位置 既有餘方土清運至住三R3-53坵塊暫置。
8. 公四公園土方整理及過篩。
9. 4-4-1 人行道工程 路基夯實及測量回填。
10.4-4-1計畫道路 人行道工程管路開挖及回填。
11.4-4-1計畫道路路燈基座預鑄。
12.RD4-4-1(C11~C13、C14~C18)電管CLSM澆置回填。
排水工程

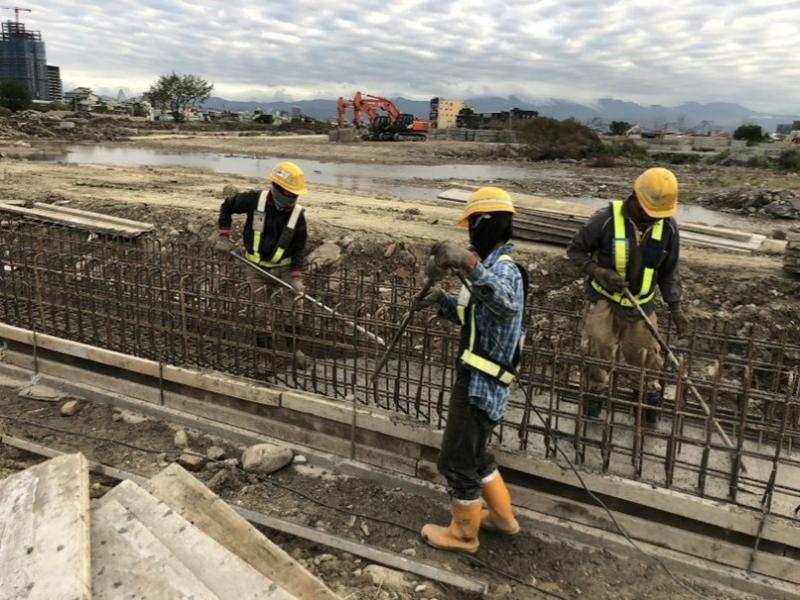

1. RD4-4-1 Ub8122(0K+0~89.8)路緣石模板組立,RD4-4-1 Ub8036(0K+20~40)箱涵式側溝牆身模板組立,RD4-4-1 Ub8035(0K+20~40)箱涵式側溝底版模板組立及澆置,RD4-4-1 Ub8076(0K+0~20)U溝蓋版鋼筋綁紮、模板組立。
2. RD4-2-3 Bb835~Bb836(0K+920~940)腹頂版鋼線網綁紮、模板組立及澆置。
3. RD4-4-2 Ua4031(0K+20~40)U溝底版及牆身模板組立、澆置,RD4-4-2 Ua4031(0K+150~162.01)U溝鋼筋綁紮。
4. RD4-4-2 Ua4037(0K+20~40、0K+100~108.08)U溝底版及牆身模板組立、澆置,RD4-4-2 Ua4036(0K+0~20)U溝蓋版鋼筋綁紮、模板組立。
5. RD4-4-2 Ua4034-1(0K+20~40)U溝底版及牆身模板組立,RD4-4-2 Ua4034-2(0K+20~40)U溝底版及牆身模板組立。
6. RD4-4-1 Ub8075(0+80~120)U溝蓋版模板組立及澆置,(0K+120~149.7)U溝蓋板鋼筋綁紮。
共同管道工程
1. RD4-2-3(STA.0K+985~1K+020)L側過路段TYPE H鋼筋綁紮、排管施作,(STA.1K+165、1K+215)R側TYPE Q排管支撐施作,RD4-2-3(T_4-2_26)~RD7-8-2(T_7-8-2_11)轉彎段共同管道開挖,RD4-2-3(STA.1K+140~165、1K+165~190、1K+190~215)R側TYPE I、(STA.1K+190)L側TYPE H橫交管開挖及PC澆置,(STA.1K+115~240、1K+215~240)R側TYPE I鋼筋綁紮,RD4-2-3(E_4-2_26)~RD7-8-2(T_7-8-2_11)轉彎段TYPE F擋土支撐施作及PC澆置。
2. RD4-4-2(STA.0K+380~中環路)R側及L側過路段TYPE J鋼筋綁紮、排管、模板組立及澆置,10M園道(STA.1K+973~2K+005)TYPE H排管、模板組立及澆置,RD10M-16-1(STA.0K+51、0K+101、0K+156)TYPE Q'橫交管、RD10M-16-2(STA.0K+15、0K+50)TYPE Q'橫交管澆置。
3. RD7-8-1(STA.0K+0~27)R側TYPE I鋼筋綁紮、排管、模板組立,(STA.0K+90~140)R側TYPE G排管及澆置,RD4-4-1(STA.0K+555~599)R側TYPE J鋼筋綁紮、排管、模板組立。
4. 預鑄分歧部材料進場。
污水工程
1. D0100~D0099∮300mm推進施作。

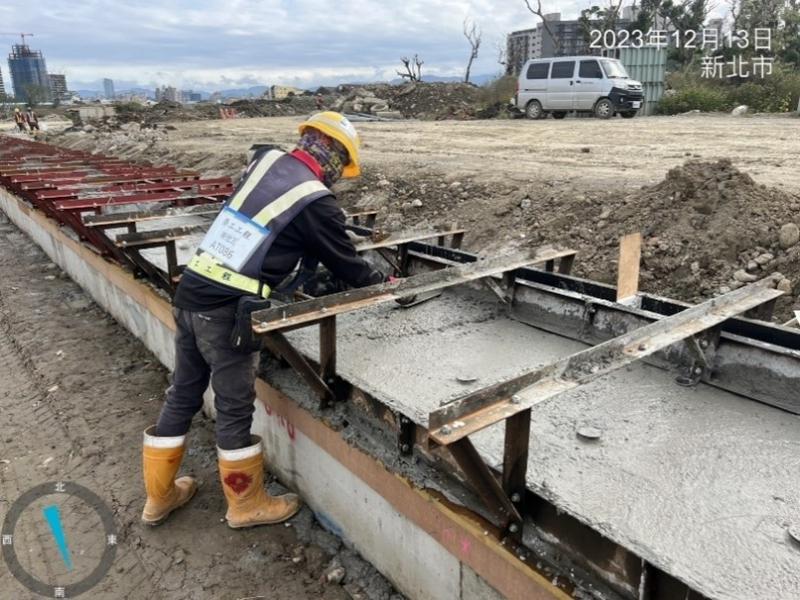

4-4-1 Ub8075(0+80~120)U溝蓋版澆置

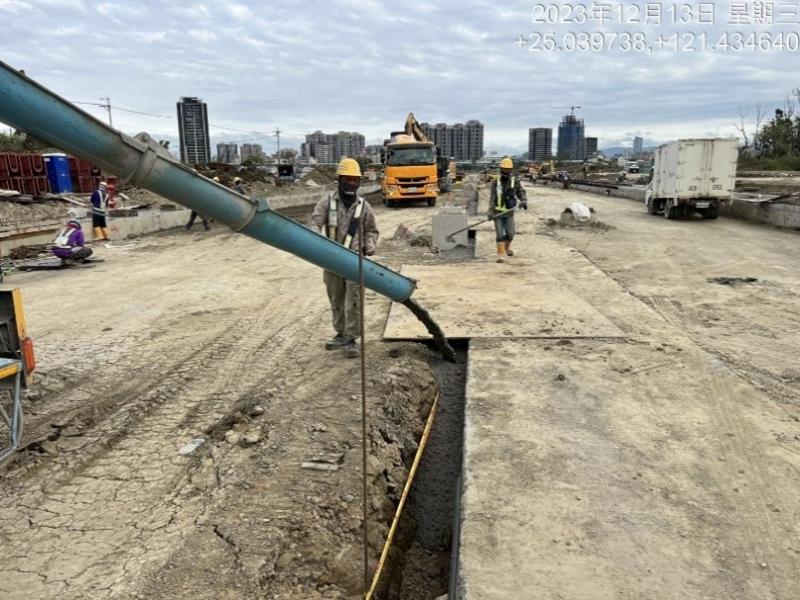

4-4-1 Ub8035(0K+20~40)箱涵式側溝底版澆置

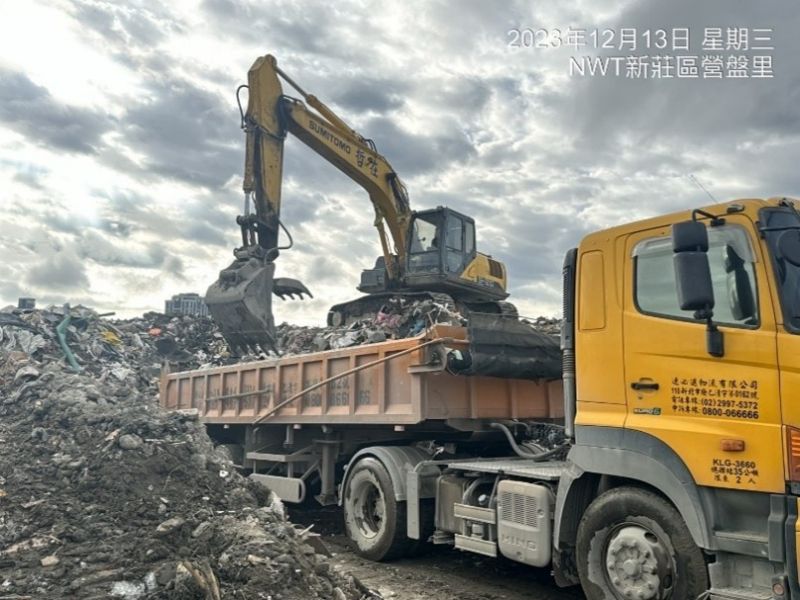

住三R3-88坵塊營建廢棄物及垃圾清運

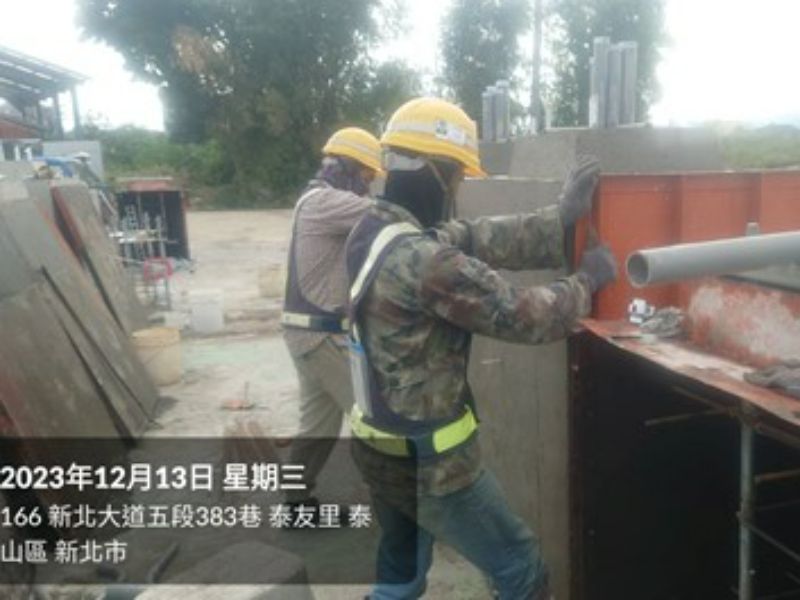

4-4-1(C11~C13、C14~C18)電管CLSM澆置回填

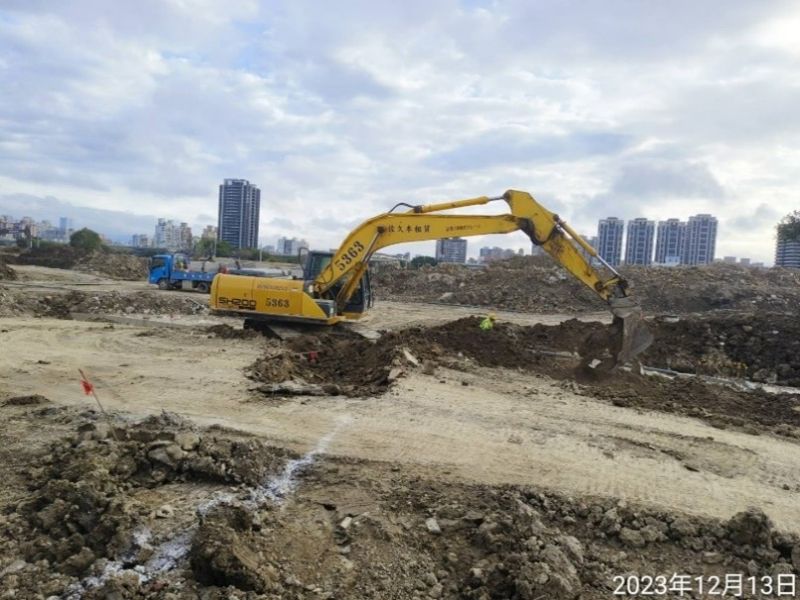

4-2-3共同管道開挖
4-4-1計畫道路路燈基座預鑄
