本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-87坵塊混凝土塊破除。
3. 住三R3-53坵塊清除掘除、營建混合物(混凝土塊)清運至住三R3-46坵塊暫置。
4. 4-2-3餘土整平。
5. 4-4-1路基整理。
6. 15-9箱涵抽水及開挖、4-2-3(1K+720~740)箱涵開挖。
7. 台65橋下 4-4-2計畫道路基地及路幅開挖。
8. 公四公園土方整地及回填。
9. 7-3分歧部中心放樣。

排水工程
1. RD4-4-1 Ub8122(0K+60~89.7)U溝蓋版鋼筋綁紮、模板組立,RD4-4-1 Ub8036(0K+20~40)箱涵式側溝底版鋼筋綁紮、模板組立,RD4-4-1 Ub8035(0K+0~20)箱涵式側溝牆身模板組立。
2. RD4-2-3 Bb835~Bb836(0K+920~940)腹頂版鋼線網綁紮、模板組立。
3. RD4-4-2 Ua4031(0K+20~40、0K+60~80)U溝底版及牆身模板組立。
4. RD4-4-2 Ua4037(0K+0~108.08)PC澆置。
5. RD4-4-2 Ua4034-1(0K+0~40)、RD4-4-2 Ua4034-2(0K+0~40)U溝鋼筋綁紮。
6. RD4-4-1 Ub8075(0+0~40)U溝蓋版模板組立及澆置,(0K+40~80)U溝蓋板鋼筋綁紮。
7. RD15M-4 Ba902環境整理。

共同管道工程
1.  RD4-2-3(STA.1K+140~165、1K+165~190、1K+190~215)L側TYPE J排管、模板組立及澆置,(STA.1K+215~240)R側TYPE E開挖及PC澆置。
2. RD4-2-3(E_4-2_16~E_4-2_15)共同管道抽水、PC澆置,RD4-2-3(STA.0K+242~266)L側共同管道擋土支撐施作。
3. 10M園道(STA.2K+05)轉彎段TYPE J、10M園道(STA.2K+69)轉彎段TYPE I開挖及PC澆置。
4. RD4-4-1(STA.0K+0~93)R側CLSM澆置回填、警示帶鋪設,(STA.0K+63~126)R側TYPE H(第二次)、(STA.0K+126~186)R側TYPE H PC澆置。
5. 預鑄分歧部材料進場。

污水工程
1. D0100∮300mm推進佈場。
2. WD02503明挖管損修復。

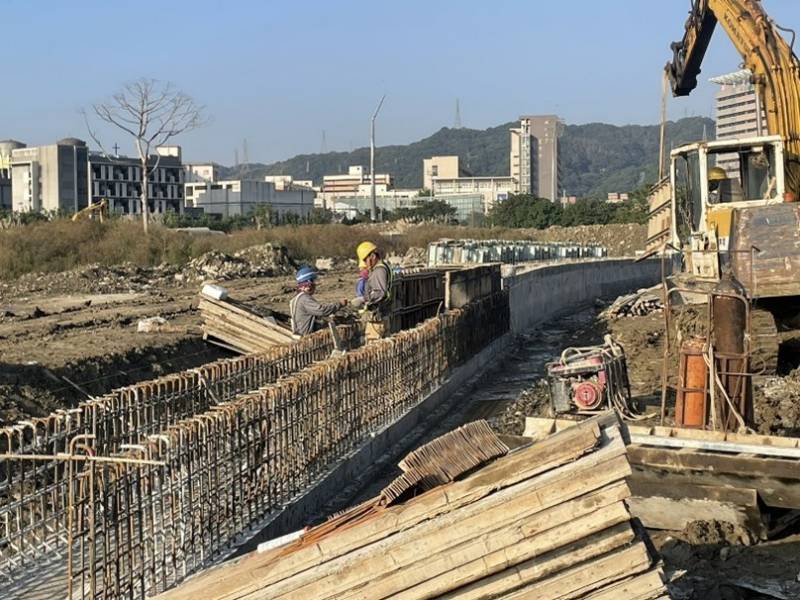

1121208工程現況4-4-1 Ub8035(0K+0~20)箱涵式側溝牆身模板組立

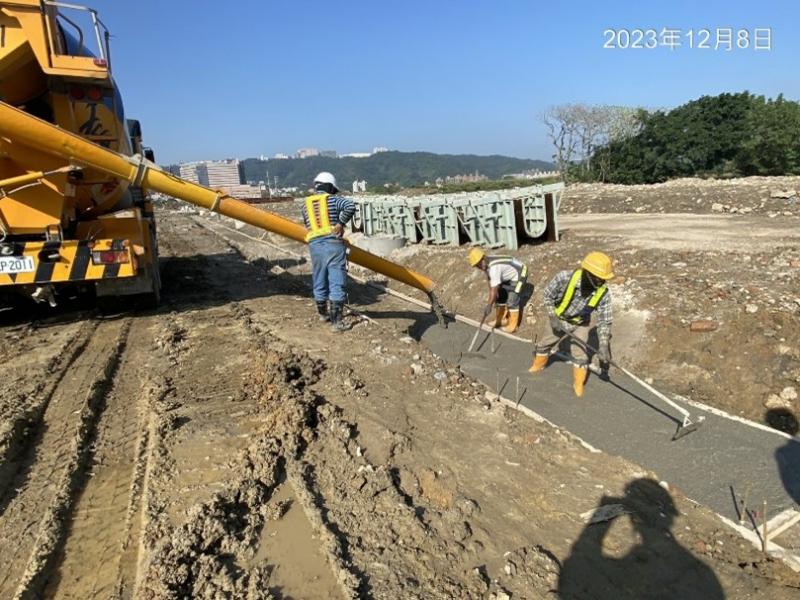

1121208工程現況4-4-2 Ua4037(0K+0~108.08)PC澆置

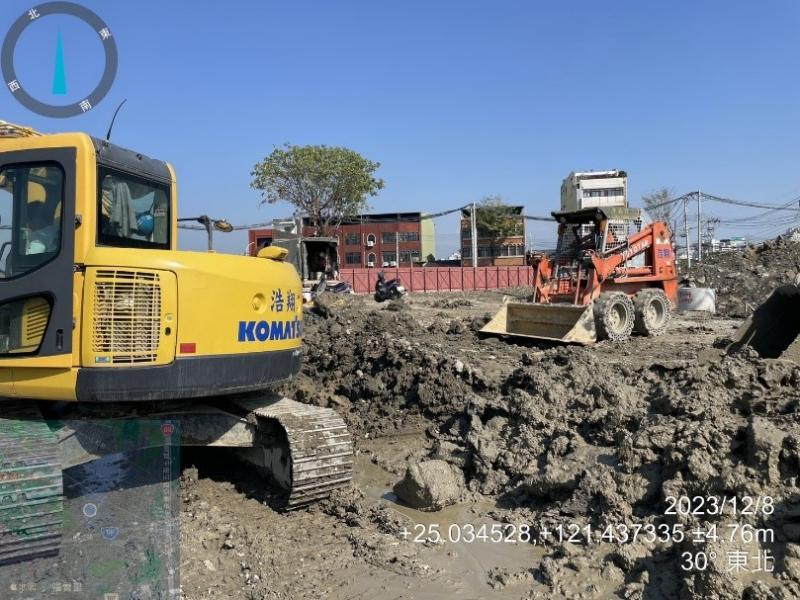

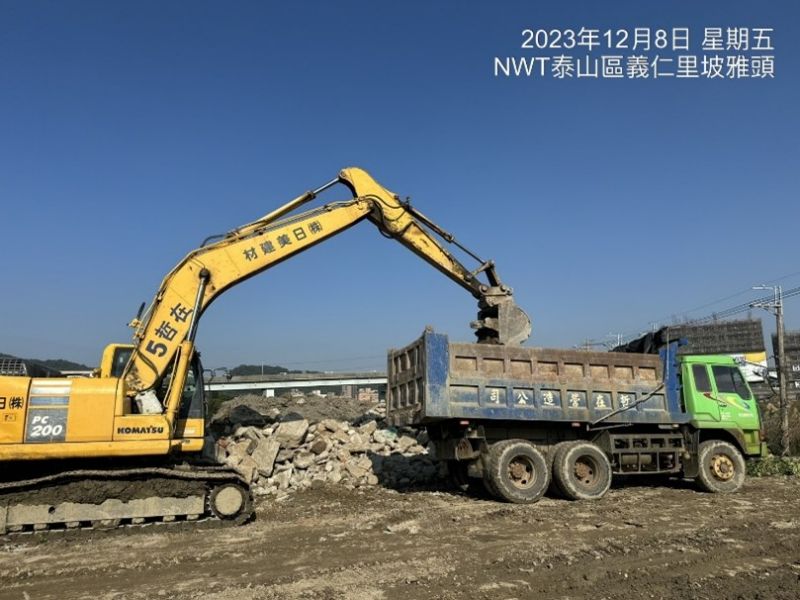

1121208工程現況住三R3-53坵塊營建混合物(混凝土塊)清運

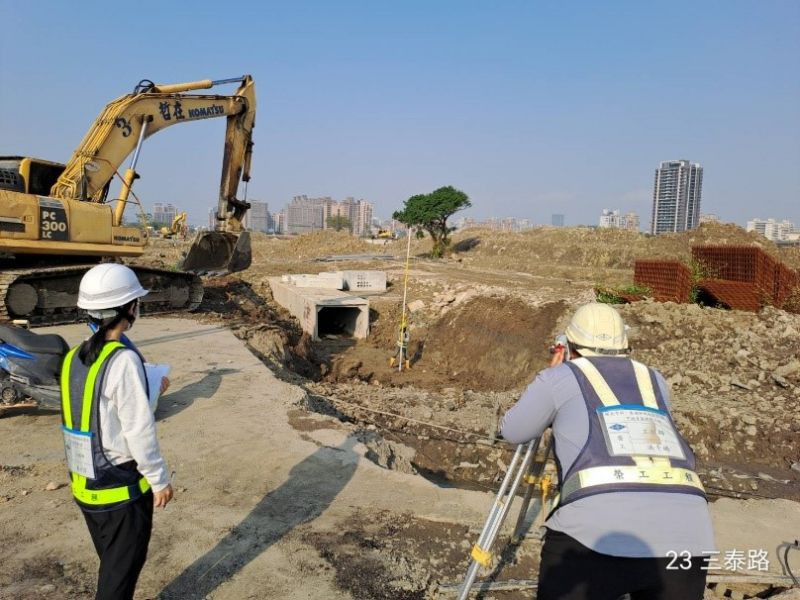

1121208工程現況4-2-3(1K+720~740)箱涵開挖

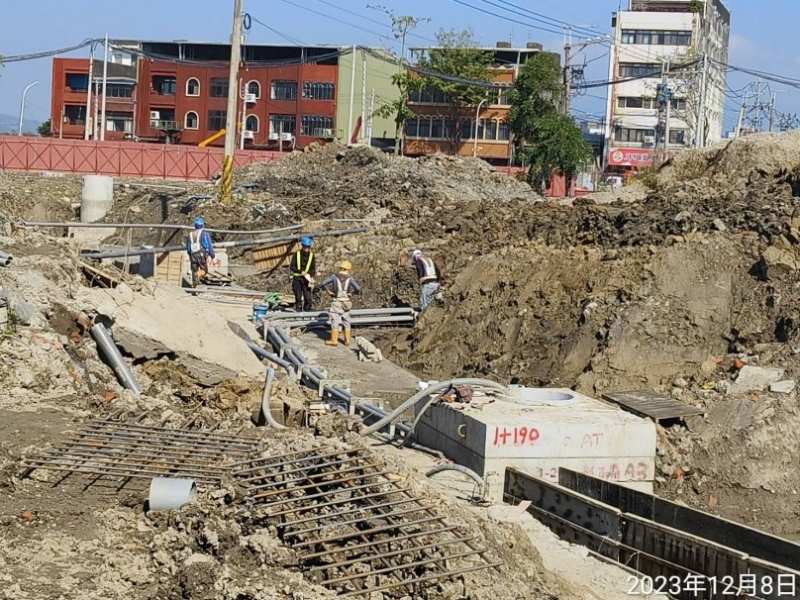

1121208工程現況4-2-3共同管道施作
1121208工程現況
明挖管損修復
