本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-87坵塊混凝土塊破除。
3. 住三R3-46、R3-53間坵塊(10M-15-2箱涵位置)既有餘方土調運。
4. 住三R3-46、R3-53間坵塊(10M-16-2箱涵位置)既有餘方土調運。
5. 4-2-3箱涵抽水。
6. 台65橋下 4-4-2計畫道路基地及路幅開挖。
7. 公四公園地坪整理。
8. 4-4-1 Ub8036(0K+0~20)放樣、4-2-3(1K+300~340)橫交管及污水陰井位置放樣。
9. 貴子路(魔鬼巷至平面停車場)雜草清除。

排水工程
1. RD4-4-1 Ub8122(0K+40~60)U溝蓋版鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8122(0K+60~80)U溝蓋版鋼筋綁紮、模板組立,RD4-4-1 Ub8036(0K+0~20)箱涵式側溝底版鋼筋綁紮、模板組立及澆置,RD4-4-1 Un8035(0K+0~20)箱涵式側溝牆身模板組立,RD4-4-1 Ub8077(0K+100~114.2)U溝底版及牆身模板組立、澆置。
2. RD4-4-2 Ua4031(0K+40~60、0K+80~100)U溝底版及牆身模板組立、澆置。
3. RD4-4-2 Ua4036(0K+40~60)U溝底版及牆身模板組立、澆置。
4. RD4-4-2 Ua4034-1(0K+0~40)、RD4-4-2 Ua4034-2(0K+0~40)U溝鋼筋綁紮。
5. RD4-4-1 Ub8121-1(0K+60~94.2)U溝蓋版模板整理,RD4-4-1 Ub8075(0+0~40)U溝蓋版模板組立、(0K+40~80)U溝鋼筋綁紮。

共同管道工程
1.  RD4-2-3(STA.1K+190~215)R側TYPE E鋼筋綁紮,(STA.1K+140~165、1K+165~190、1K+190~215)L側TYPE I、(STA.1K+165)L側TYPE Q、(STA.1K+190~215)R側TYPE E排管、模板組立及澆置,(STA.0K+887~912、0K+912~935)L側TYPE J排管、模板組立,(STA.1K+215~240)R側TYPE E開挖。
2. RD4-2-3(STA.0K+242~266)L側共同管道開挖。
3. RD4-4-2(STA.0K+380~中環路)R側及L側過路段TYPE H、(STA.0K+380~中環路)R側及L側過路段TYPE E、10M園道(STA.1K+973~2K+005)TYPE H抽水、鋼筋綁紮。
4. RD4-4-1(STA.0K+0~126)R側TYPE E及TYPE H(第二次)鋼筋綁紮、排管、模板組立及澆置。

污水工程
1. D0099~D0098∮300mm推進施作。
2. 明挖管損修復。

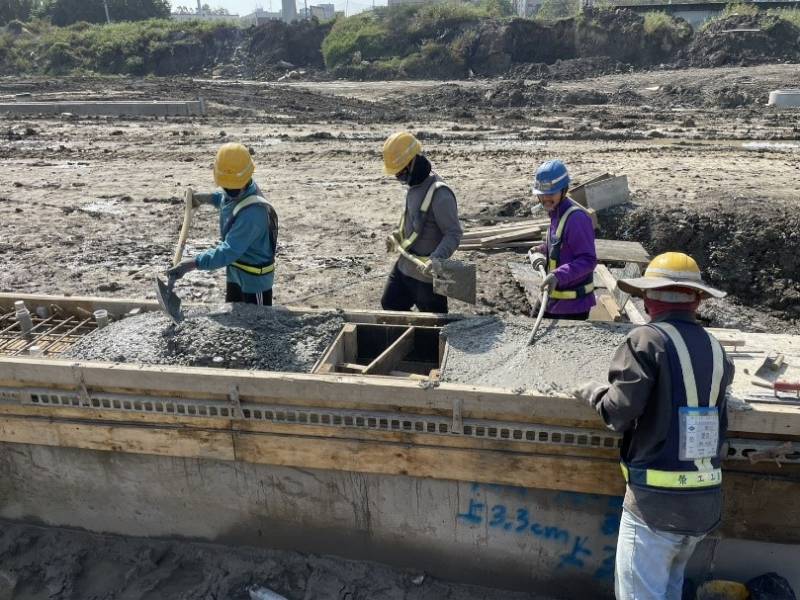

1121207工程現況4-4-2 Ua4036(0K+40~60)U溝底版及牆身模板組立

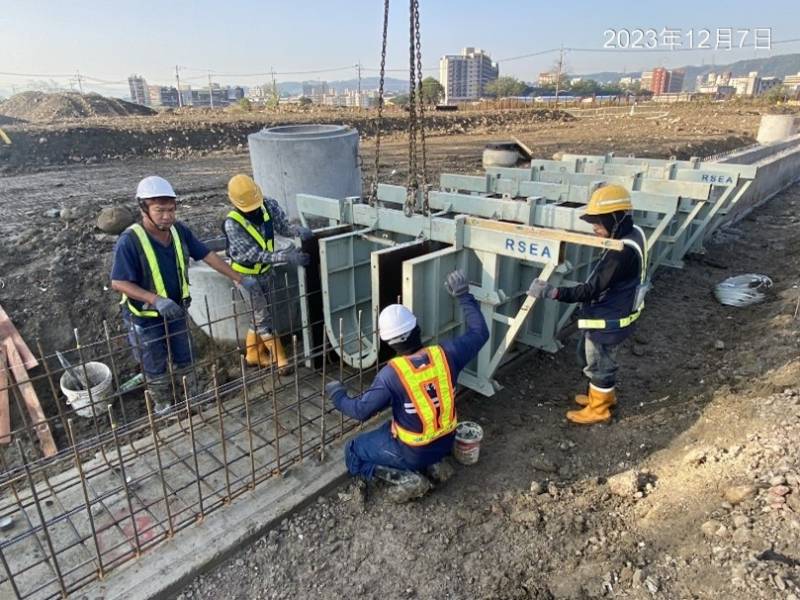

1121207工程現況4-4-1 Ub8122(0K+40~60)U溝蓋版澆置

1121207工程現況住三R3-88坵塊營建廢棄物及垃圾清運

1121207工程現況貴子路(魔鬼巷至平面停車場)雜草清除

1121207工程現況4-4-2共同管道抽水
1121207工程現況

D0099~D0098∮300mm推進施作
