本日天氣:上午陰、下午陰
本日施作項目
1. 住三R3-87坵塊混凝土塊破除。
2. 住三R3-84坵塊混凝土塊破除。
3. 住三R3-53坵塊無筋混凝土地坪敲除、清除掘除。
4. 商二C2-10坵塊營建混合物(混凝土塊)清運至文中二坵塊暫置。
5. 4-4-1計畫道路土方搬運。
6. 4-2-3箱涵開挖。
7. 4-4-2箱涵開挖、4-2-3餘土整平。
8. 4-4-1計畫道路路燈基座預鑄及澆置。
9. 4-4-1計畫道路路燈點位開挖、PC澆置。
10.台65橋下 4-4-2計畫道路基地及路幅開挖、土方搬運。
11.(文中二、住三R3-63、R3-53、R3-61、R3-62坵塊)地坪敲除完面積收測。
12.三和路改道圍籬拆除。
13.三泰路缺失改善。
14.4-4-1水溝側邊夯壓。

排水工程
1. RD4-4-1 Ub8121(0K+160~177.4)箱涵式側溝牆身模板組立及澆置,RD4-4-1 Ub8122(0K+0~20)U溝蓋版鋼筋加工及綁紮,RD4-4-1 Ub8077(0K+0~114.34)U溝鋼筋綁紮。
2. RD4-2-3 Bb836(0K+940~960)底版鋼線網及模板組立。
3. RD4-4-1 Ub8074(0K+90~110)U溝底版及牆身模板組立,RD4-4-2 Ua4031(0K+20~149.5)PC模板查驗及澆置。
4. RD4-4-1 Ub8121-1(0K+20~40、0K+40~60)U溝蓋版模板組立及澆置。
5. RD4-4-2 Ua4036(0K+13.65~109.25)U溝鋼筋綁紮。

共同管道工程
1. RD4-2-3(0K+887~912)L側TYPE I、(STA.0K+912)L側TYPE Q、(STA.1K+140~190、1K+190~-215)L側TYPE H排管、模板組立及澆置,(STA.0K+935~1K+020)L側甩管段TYPE H、RD4-2-3(T_4-2_27)~RD7-8(T_7-8_06)L側轉彎段TYPE H鋼筋綁紮,(STA.1K+115~290)R側TYPE E開挖及PC澆置。
2. 10M園道(2K+05~69)TYPE H(第二次)排管、模板組立及澆置,10M園道(STA.1K+973~2K+069)甩管段TYPE E鋼筋綁紮、排管施作。
3. RD7-8-1(STA.0K+27~90)L側TYPE G PC澆置,RD4-4-1(STA.0K+35~93)R側TYPE E開挖,鋼筋加工作業。
4. RD4-4-1分歧部開挖土方搬運。

污水工程
1. WD03101、WD03102、WD03103、WD03105、WD03106明挖施工及CLSM澆置及查驗,WD00804明挖管段維修。
2. A0001、A0002、A0003、A0004、D0134、D0135導水槽澆置。

1121129工程現況4-4-1 Ub8077(0K+0~114.34)U溝鋼筋綁紮

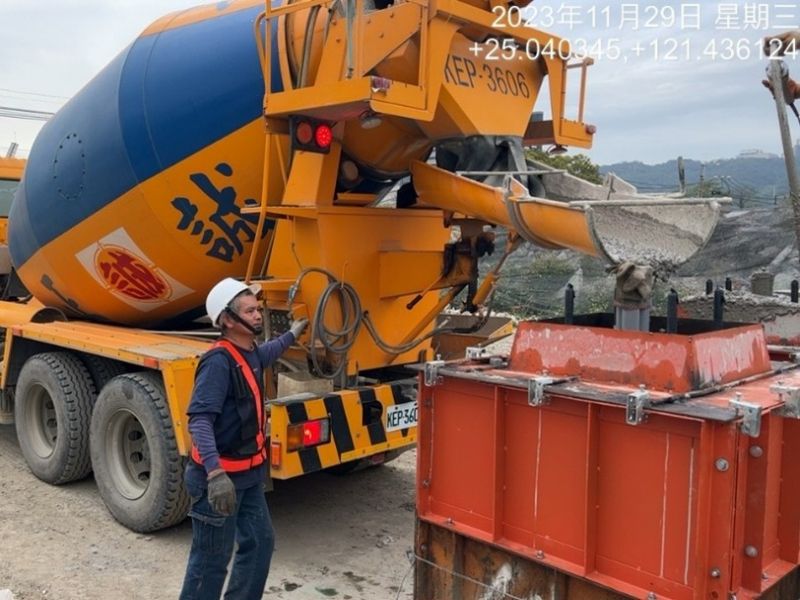

1121129工程現況4-4-1 Ub8121-1(0K+20~60)U溝蓋版澆置

1121129工程現況4-2-3箱涵開挖

1121129工程現況4-4-1計畫道路路燈基座澆置

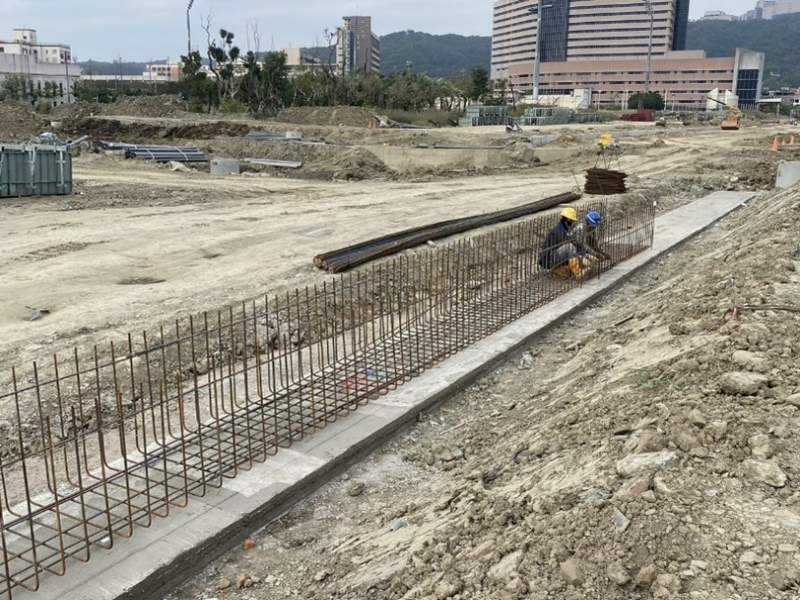

1121129工程現況10M園道(STA.1K+973~2K+069)鋼筋綁紮
1121129工程現況

4-4-1計畫道路路燈點位開挖
