本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-85坵塊級配料進場堆置。
3. 住三R3-84坵塊混凝土塊軋碎、集中堆置。
4. 住三R3-62坵塊無筋混凝土塊破除、清除掘除。

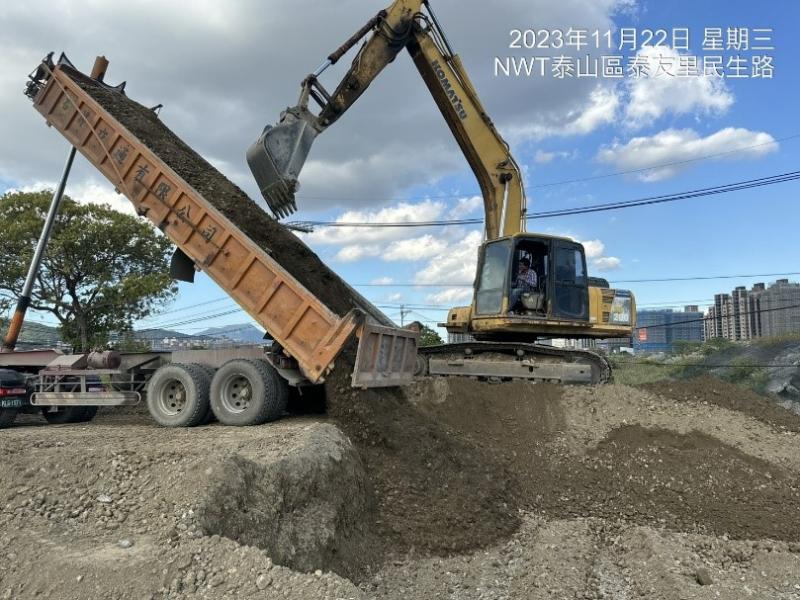

5. 4-4-1計畫道路土方搬運。
6. 4-2-3 Bb842箱涵回填。
7. 4-4-2側溝開挖。
8. 15M-2分歧部放樣、4-2-3(E_4-2_04、T_4-2_04)分歧部放樣、4-4-2(Ua4038、Ua4031)中心放樣、4-4-1 Ub8077中心線放樣。
9. 4-4-1計畫道路路燈基座預鑄及澆置。
10.中正路508巷抽水、水路清疏、雜草清除。
11.台65橋下舊有組合屋拆除。

排水工程
1. RD4-4-1 Ub8121(0K+100~120)箱涵式側溝澆置,Ub8121(0K+140~160)箱涵式側溝鋼筋綁紮,Ub8077(0K+25~85)PC澆置。
2. RD4-2-3 Bb836(0K+920~940)底版鋼線網及模板組立。
3. RD4-4-1 Ub8074(0K+40~127.18)U溝鋼筋綁紮,RD4-4-1 Ub8121-1(0K+0~94.15)U溝蓋版鋼筋加工及綁紮。

共同管道工程
1. RD4-2-3(STA.0K+912~985)L側過路段TYPE E鋼筋綁紮、排管、模板組立及澆置,(STA.1K+165~190)L側TYPE E鋼筋綁紮。
2. RD4-4-1轉RD10M-22、6-2、10M-15路口開挖。
3. RD4-4-2(E_4-4_40)~10M園道(E_65_54)轉彎段TYPE E模板組立及澆置,RD4-4-2(E_4-4_39)~10M園道(E_65_52)轉彎段TYPE E鋼筋綁紮、排管施作。
4. RD4-2-3(E_4-2_01、E_4-2_03、E_4-2_04、T_4-2_01、T_4-2_04)分歧部開挖及PC澆置。
5. RD4-4-1(STA.0K+0~186)R側擋土圍囹支撐施作。

污水工程
1. WD13902、WD13903、WD13905、WD13906、WD04603明挖施工及查驗。
2. A0001、A00002、A00003、A00004污水人孔底座施工。

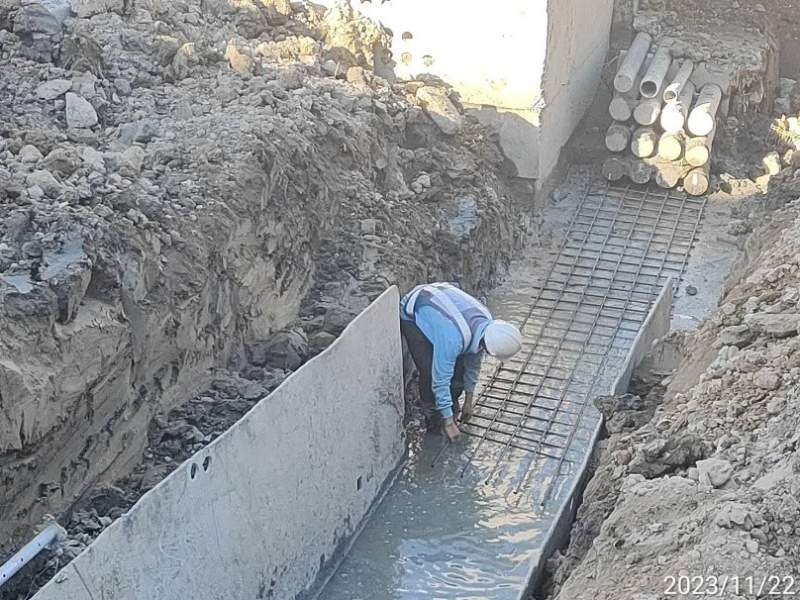

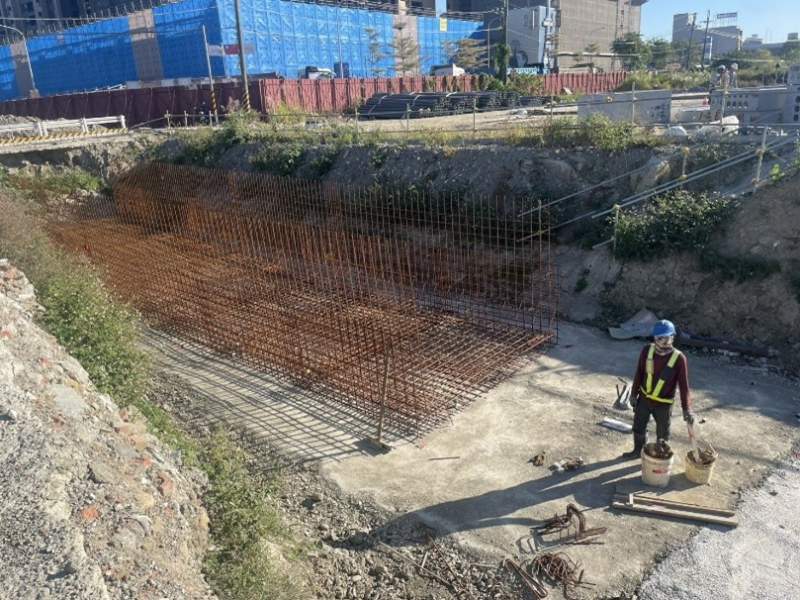

1121122工程現況4-2-3 Bb836(0K+920~940)底版鋼線網綁紮

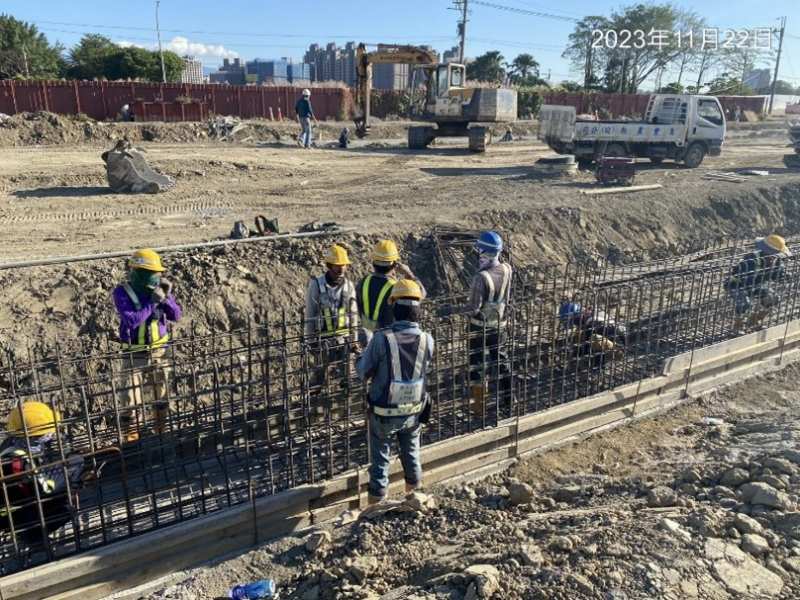

1121122工程現況4-4-1 Ub8121箱涵式側溝鋼筋綁紮
1121122工程現況住三R3-85坵塊級配料進場堆置

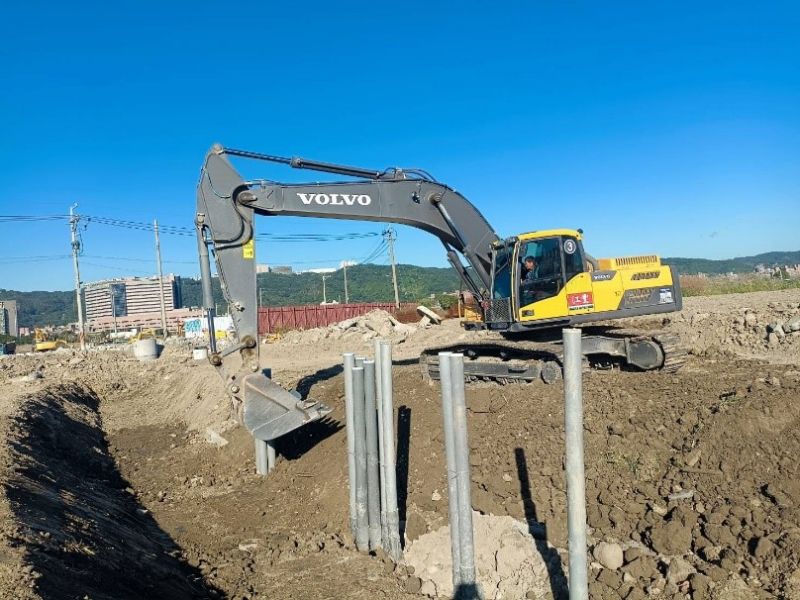

1121122工程現況4-4-2側溝開挖
1121122工程現況4-4-2~10M園道轉彎段鋼筋綁紮
1121122工程現況

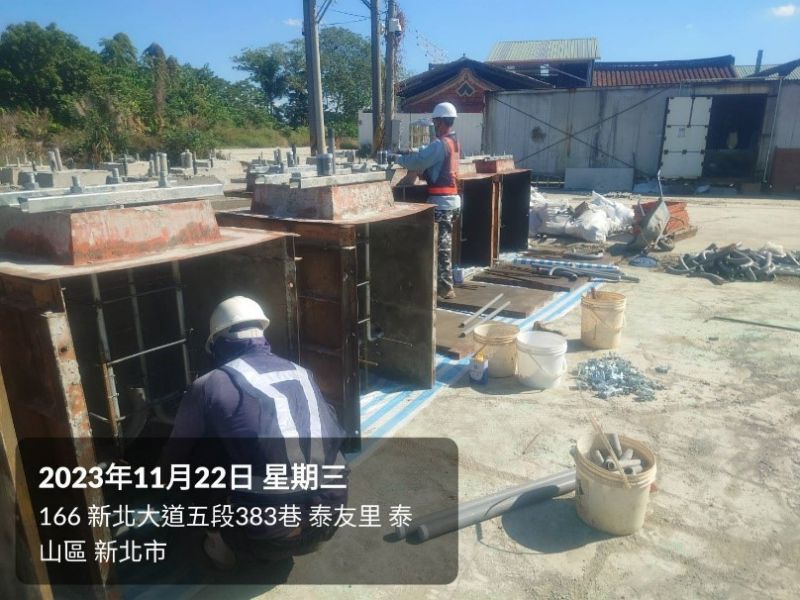

4-4-1計畫道路路燈基座預鑄
