本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。2. 住三R3-87坵塊營建混合物集中分類、混凝土塊破除。
3. 住三R3-63坵塊無筋混凝土地坪敲除。
4. 文小三營建混合物(混凝土塊)清運至住三R3-87坵塊暫置。

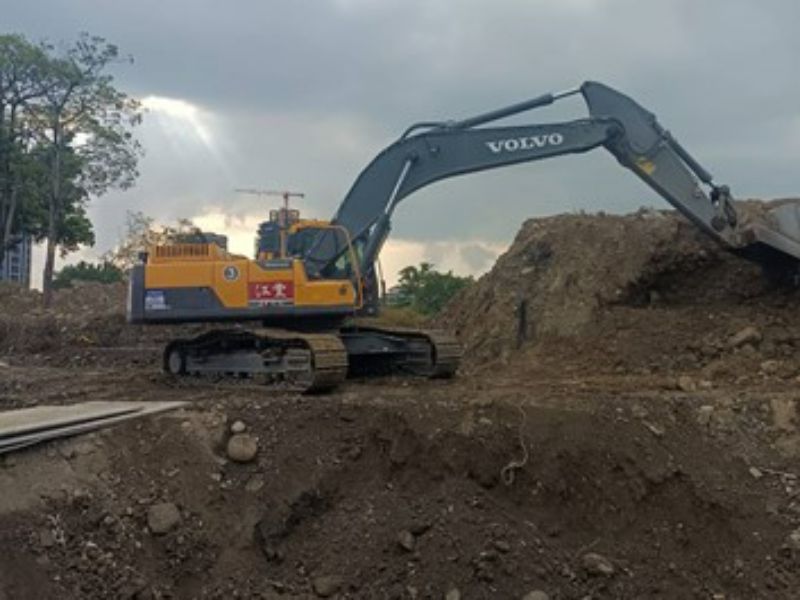

5. 4-4-1計畫道路土方搬運。
6. 10M-36-2、10M-36-3箱涵回填。
7. 4-4-2餘方整理。
8. (E_4-2_05、T_4-2_03、T_4-2_05、T_4-2_07、E_4-2_07)分歧部PC面位置及高程檢測、(T_7-8-1_01、T_7-8-1_03、T_7-8-1_05)分歧部位置放樣、Gb8121-2位置放樣。
9. 台65橋下清潔隊組合屋水電管線拉設,台65橋下光纖拉設。
10.台65橋下臨時出入口安裝。
11.4-4-1計畫道路路燈基座安裝。
排水工程
1. RD4-4-1 Ub8121(0K+100~177.4)箱涵式側溝、RD4-4-1 Ub8122(0K+0~20)U溝鋼筋綁紮,RD4-4-1 Mb8-38-6環境整理。
2. RD4-4-1 Ub8074(0K+40~127.18)U溝鋼筋綁紮,RD4-4-1 Ub8121-1(0K+0~94.15)U溝蓋版鋼筋加工及綁紮。

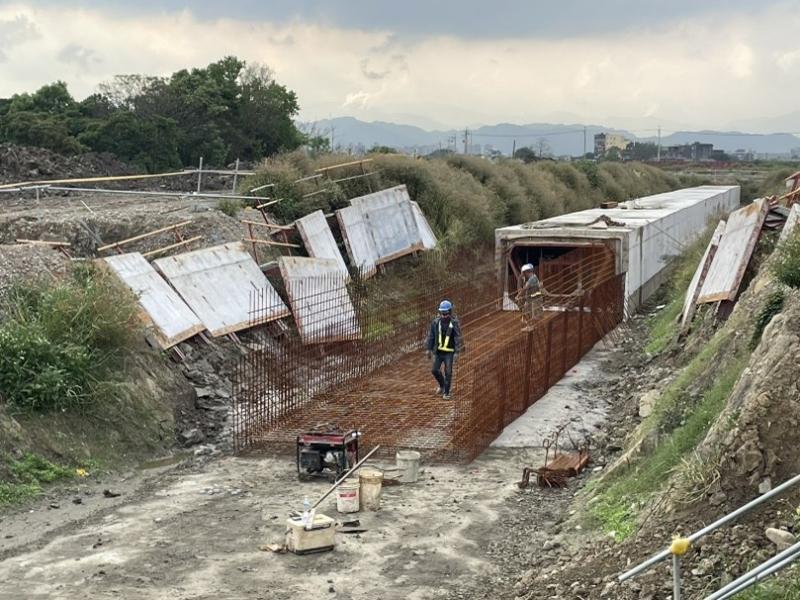

3. RD10M-15-2 Bb812(0K+320~340)腹頂版、RD10M-16-2 Bb821(0K+280~300)腹頂版澆置,RD4-2-3 Bb836(0K+960~980)底版鋼線網及模板組立。
共同管道工程

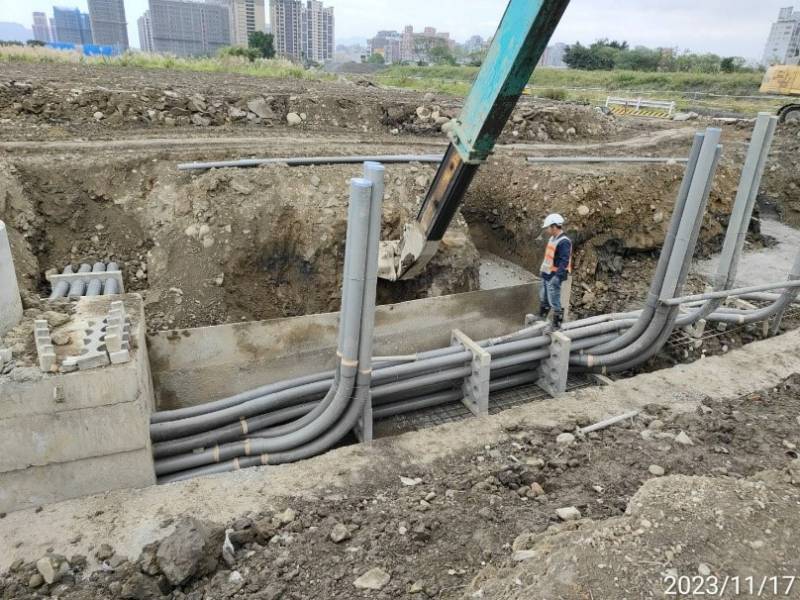

1. RD4-2-3(STA.0K+985)R側TYPE G橫交管排管、模板組立及澆置,RD4-2-3(STA.0K+985)L側TYPE G橫交管開挖,(E_4-2_34)分歧部接地系統施作及吊放,(E_4-2_33)分歧部吊放。
2. RD4-4-2(E_4-4_4)L側基礎台、RD4-4-2(STA.0K+125~145)R側TYPE J排管、模板組立。
3. RD7-8-1(E_7-8-1_01、E_7-8-1_03、E_7-8-1_05、E_7-8-1_07、T_7-8-1_01、T_7-8-1_03、T_7-8-1_05 )分歧部開挖、抽水及PC澆置,RD4-4-1(E_4-4_20)~RD7-8-1(E_7-8-1_02)轉彎段TYPE G開挖。
4. 預鑄分歧部材料進場。
污水工程
1. 明挖管線管損修復。

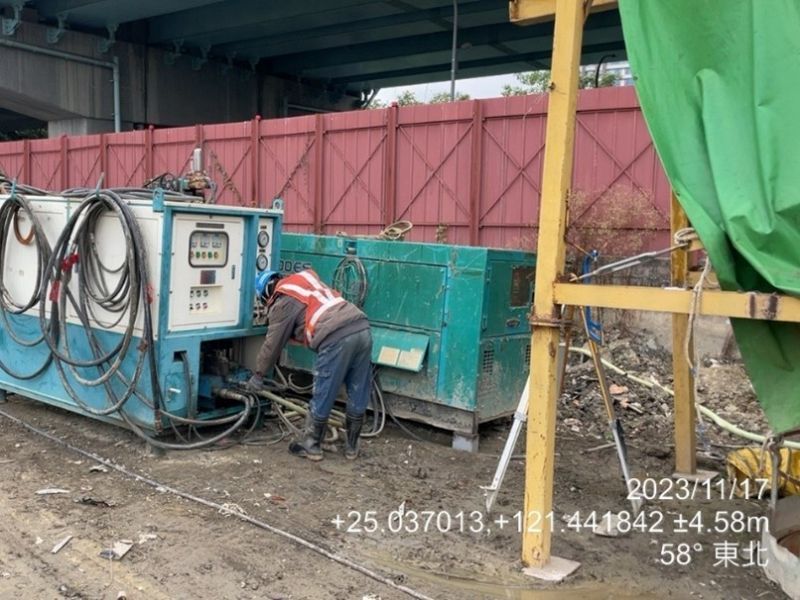

2. D0135~D0134∮300mm污水推進施作。

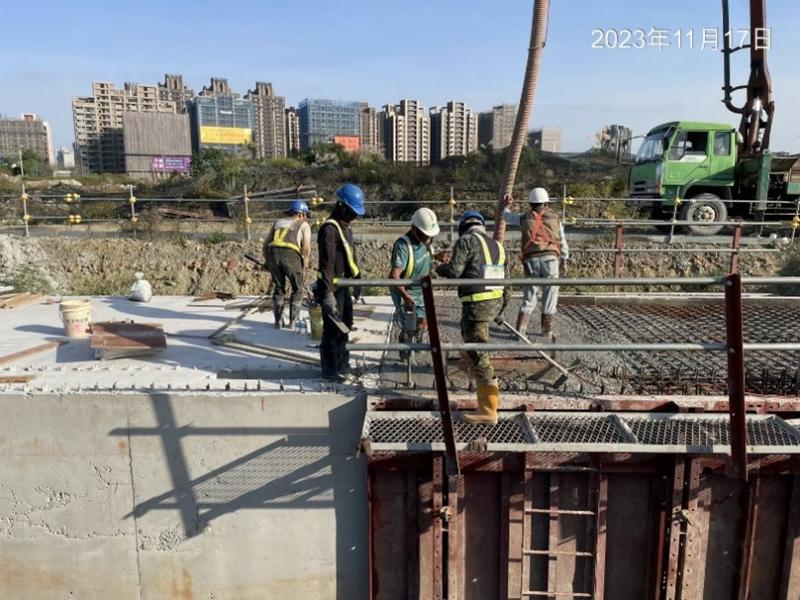

4-2-3 Bb836(0K+960~980)底版鋼線網綁紮
10M-15-2 Bb812(0K+320~340)腹頂版澆置
4-4-2餘方整理

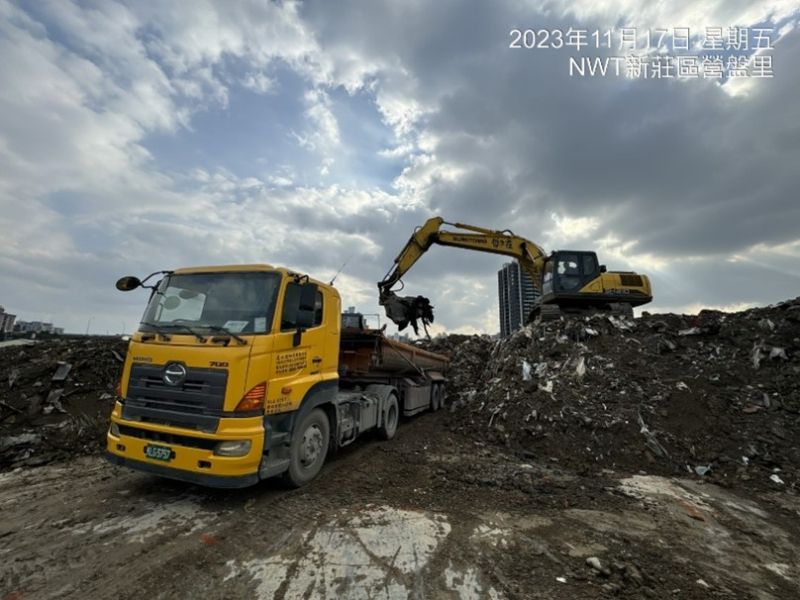

住三R3-88坵塊營建廢棄物及垃圾清運
4-4-2共同管道施作
D0135~D0134∮300mm污水推進施作
