本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-87坵塊混凝土塊破除。
3. 住三R3-84坵塊混凝土塊軋碎、集中堆置。
4. 文中二營建混合物集中分類堆置。
5. 4-4-1計畫道路土方搬運。
6. 4-2-3、7-8-2箱涵回填。
7. 7-8-2箱涵回填調土施作。
8. 輔醫急診便道對面 道路綠美化工程 日揚物料暫置區整地。
9. 台65橋下清潔隊臨時出入口PC澆置、環境整理。
10.三泰路人行道樹穴復舊、行道樹移植。
11.(E_4-2_09、T_4-2_09、 E_4-2_11、T_4-2_11、E_4-2_13)分歧部PC檢測、(T_4-4_T6)光化箱放樣、(T_4-2_25~E_7-8_05轉彎段、E_4-2_27~E_7-8_06轉彎段)界線放樣、(E_4-2_33、T_4-2_33、E_4-2_34、T_4-2_34)分歧部中心點放樣。

排水工程
1. RD4-4-1 Ub8076(0K+100~120)U溝模板組立,Ub8125-1(0K+60~80)箱涵式側溝牆身澆置,RD4-4-1 Bb838-6(0K+620~632.77)腹頂版鋼線網綁紮、模板組立。
2. RD10M-15-2 Bb812(0K+300~320)腹頂版、RD10M-16-2 Bb821(0K+280~300)底版澆置。
3. RD4-4-1 Ub8121-1(0K+0~94.15)U溝蓋版鋼筋加工及綁紮,RD4-4-1 Ub8075(0K+0~133)U溝鋼筋綁紮。
4. RD5-2 Ba801(0K+0~60)PC澆置。

共同管道工程
1. RD4-2-3(STA.0K+887~912)L側TYPE E鋼筋綁紮、排管、模板組立及澆置、(STA.0K+737~762)L側TYPE I澆置,(STA.0K+762~787、0K+787~812)L側TYPE J排管施作,(STA.0K+912~935)L側TYPE E、(T_4-2_33)分歧部、RD4-2-3(T_4-2_25)~RD7-8(E+7-8_05)轉彎段TYPE E開挖及PC澆置,(STA.0K+912~935)L側TYPE E擋土支撐施作。
2. RD4-4-1(STA.0K+0~68)L側TYPE H排管、模板組立及澆置,(STA.0K+186~236)R側TYPE H、(STA.0K+186~211)R側TYPE I開挖及PC澆置。
3. RD4-4-1(STA.0K+725)~RD10M-35 L側TYPE D2、RD4-4-1(STA.0K+725~760)L側TYPE J、RD4-4-2(STA.0K+125~145、0K+145過路段)R側TYPE H鋼筋綁紮,RD4-4-2(E_4-4_33)~RD10M-36-2(E_10M-36-2_06)TYPE E、RD4-4-2(E_4-4_34)~RD10M-36-3(E_10M-36-3_01)TYPE E、RD4-4-2(STA.0K+330~355)R側及L側TYPE J、RD4-4-2(STA.0K+355)R側TYPE Q排管、模板組立。

污水工程
1. WD01202、WD01203、WD01303、WD01304、WD01503、WD01504明挖施工。
2. (D0132~D0133、D0133~D0121、D0054~D0055、D0055~D0038)污水人孔CCTV檢視作業。

1121108工程現況4-4-1 Ub8075(0K+0~133)U溝鋼筋綁紮

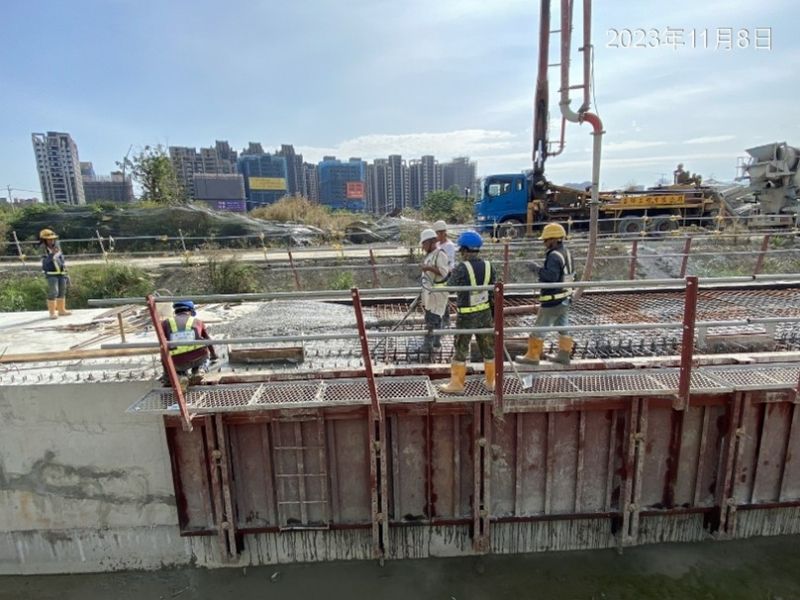

1121108工程現況10M-15-2 Bb812(0K+300~320)腹頂版澆置

1121108工程現況住三R3-88坵塊營建廢棄物及垃圾清運

1121108工程現況三泰路行道樹移植

1121108工程現況4-2-3共同管道施作
1121108工程現況

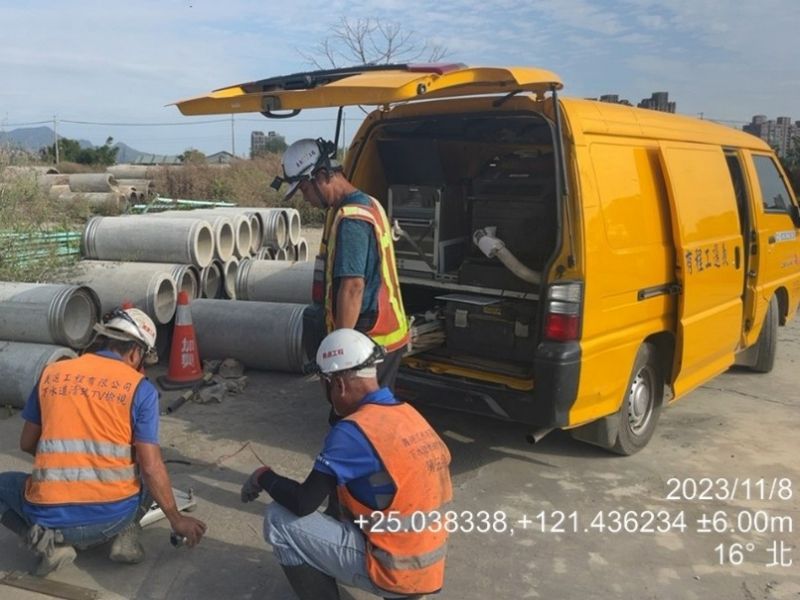

工區人孔CCTV檢視作業
