本日天氣:上午雨、下午陰
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。2. 住三R3-84坵塊混凝土塊破除。

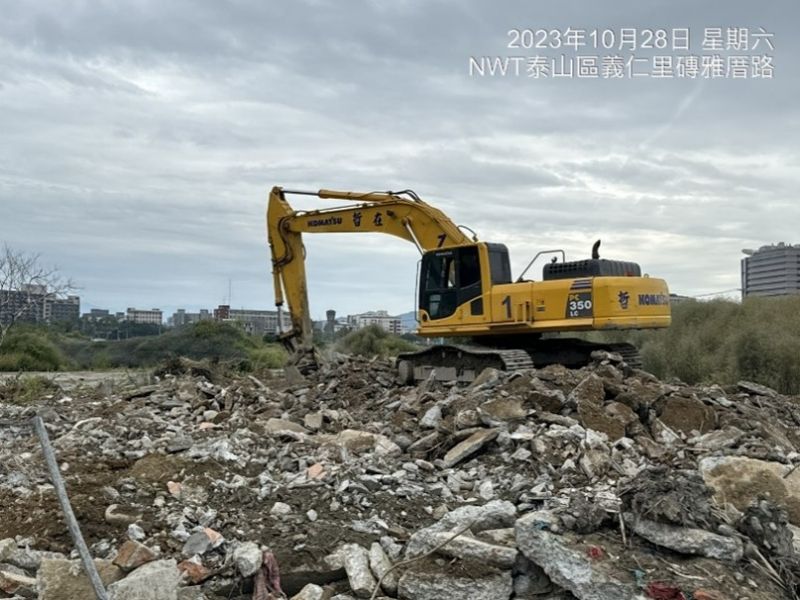

3. 公四坵塊整地(表土雜物清除),文中二無筋混凝土地坪敲除。

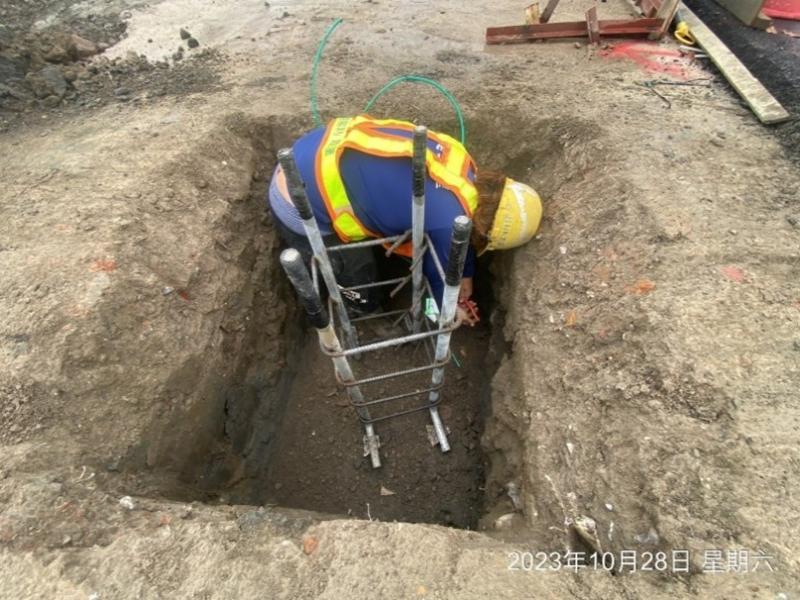

4. 10M-16-2箱涵回填前邊坡雜草清除。
5. 4-4-1計畫道路土方搬運及回填。
6. 4-4-2分歧部位置鋼筋混凝土地下結構物敲除,鋼筋混凝土塊近運至住三R3-84坵塊暫置。
7. 工區覆蓋防塵網。
8. 義豐街雜草清除。
排水工程

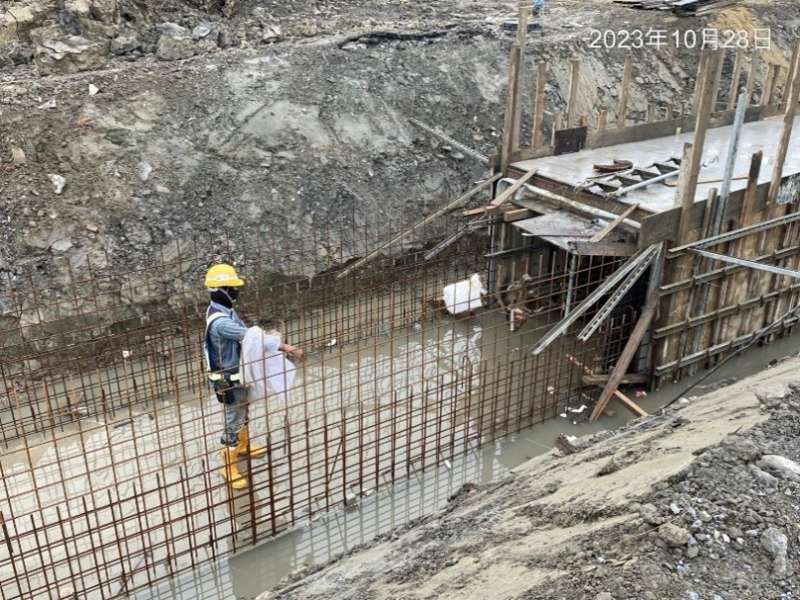

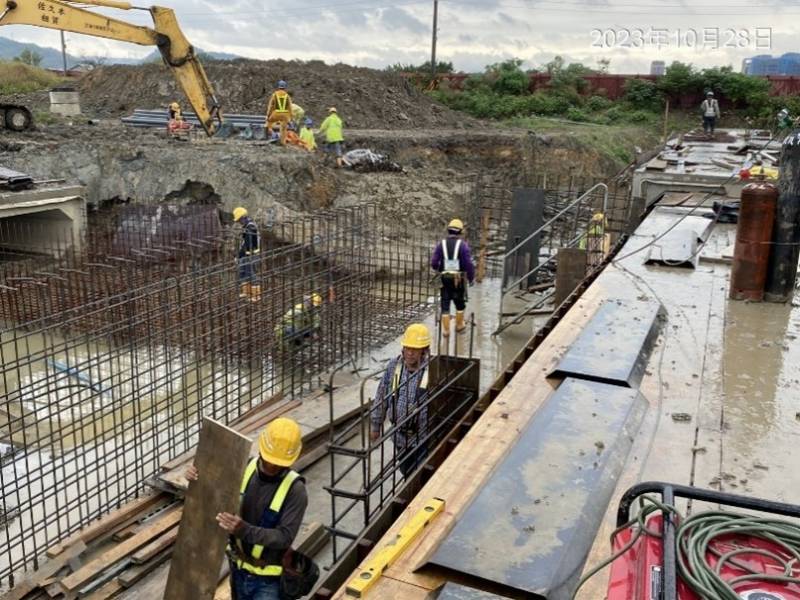

1. RD4-4-1 Ub8076(0K+60~80、0K+120~140)U溝模板組立,RD4-2-3 Bb842(1K+860~880)腹頂版、RD4-2-3 Bb839(1K+380~400)腹頂版(側向溢流堰)、RD4-4-1 Bb838-6(0K+620~632.77)底版鋼線網綁紮、模板組立。
2. RD4-4-1 Ub8075 U溝整地。
共同管道工程

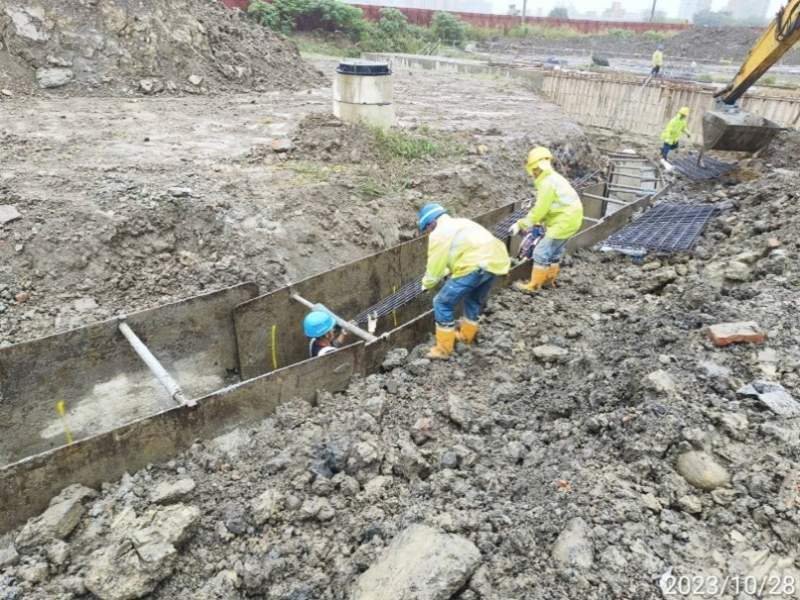

1. RD4-2-3(T_4-2_16)~RD4-4-1(E_4-4_25)轉彎段TYPE E鋼筋綁紮、排管及澆置,RD4-2-3(STA.0K+650~684)L側過路段TYPE E擋土支撐施作,RD4-2-3(STA.0K+650~718)L側過路段TYPE E PC澆置。
交通維持工程
1. 三泰路與中正路508巷改道臨時號誌桿及基礎安裝、混凝土澆置。
4-2-3 Bb839、Bb838-6鋼線網綁紮
4-2-3 Bb842(1K+860~880)腹頂版鋼線網綁紮
文中二無筋混凝土地坪敲除

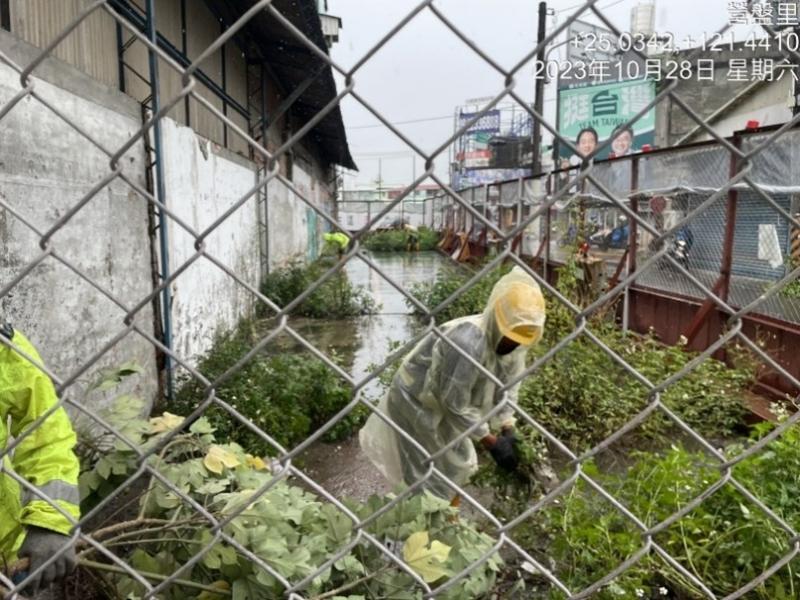

義豐街雜草清除
4-2-3~4-4-1轉彎段鋼筋綁紮
三泰路與中正路508巷改道號誌基礎安裝
