本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-84坵塊混凝土塊破除。
2. 住三R3-88營建廢棄物及垃圾清運。
3. 住三R3-88坵塊混凝土碎塊堆置物料調降。
4. 4-2-3(0K+880~940)試挖前路面切割。
5. 三泰路施工便道夯實及調土施作。
6. 文中三環保局清潔隊用地停車格位置放樣及畫設。
7. UB8076(0K+60~141)PC面放樣。

排水工程
1.RD4-4-1 Ub8125-1(0K+20~40、0K+60~80)箱涵式側溝底版模板組立及澆置,RD4-4-1 Ub8122(0K+20~40、0K+60~80)底版鋼筋綁紮,RD4-2-3 Bb842~Bb843(1K+888~907)底版鋼線網綁紮、模板組立及澆置,RD4-2-3 Bb843(1K+860~880)底版鋼線網及模板組立,RD4-4-1 Bb838-6(0K+620~630)含側溢堰PC澆置。
2. RD10M-15-2 Bb811(0K+260~280)腹頂版澆置,RD10M16-1~RD10M-16-2 Bb820~Bb821(0K+100~200)PC澆置。
3. RD4-4-1 Ub8121-1(0K+0~80)U溝模板組立。
4. U溝開挖、整地。
5. RD10M-16-1箱涵抽水。

共同管道工程
1. 預鑄分歧部材料進場。
2. RD4-2-3(STA.0K+718~762)L側TYPE E電力纜管鋼筋綁紮、排管施作,(STA.0K+787~837)R側TYPE H弱電纜管、(STA.0K+812~837)R側TYPE I、Q接戶纜管排管施作,(E_4-2_27)分歧部接地系統施作及吊放,(T_4-2_25)分歧部開挖及PC澆置。
3. RD4-4-1(STA.0K+311~336、0K+336~361)R側TYPE J接戶纜管鋼筋綁紮,分歧部清淤,(STA.0K+161~211)R側TYPE E電力纜管開挖及PC澆置。
4. RD4-4-2(STA.0K+75~125)L側TYPE E電力纜管、(STA.0K+258~300)L側TYPE H弱電纜管鋼筋綁紮,(STA.0K+75~125)L側TYPE E電力纜管、(STA.0K+300)L側過路段TYPE H弱電纜管排管、模板組立。

1121017工程現況4-2-3 Bb843(1K+860~880)底版鋼線網綁紮

1121017工程現況10M-15-2 Bb811(0K+260~280)腹頂版澆置

1121017工程現況住三R3-84坵塊混凝土塊破除

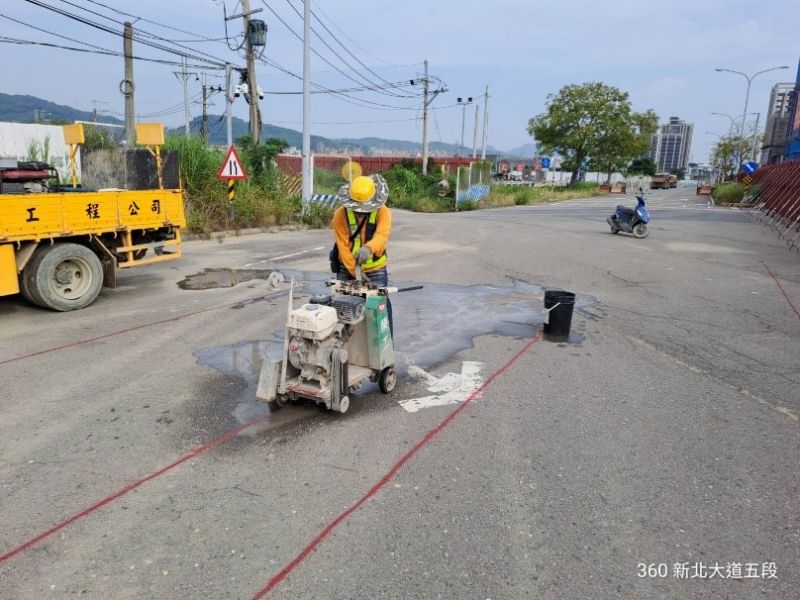

1121017工程現況4-2-3(0K+880~940)試挖前路面切割

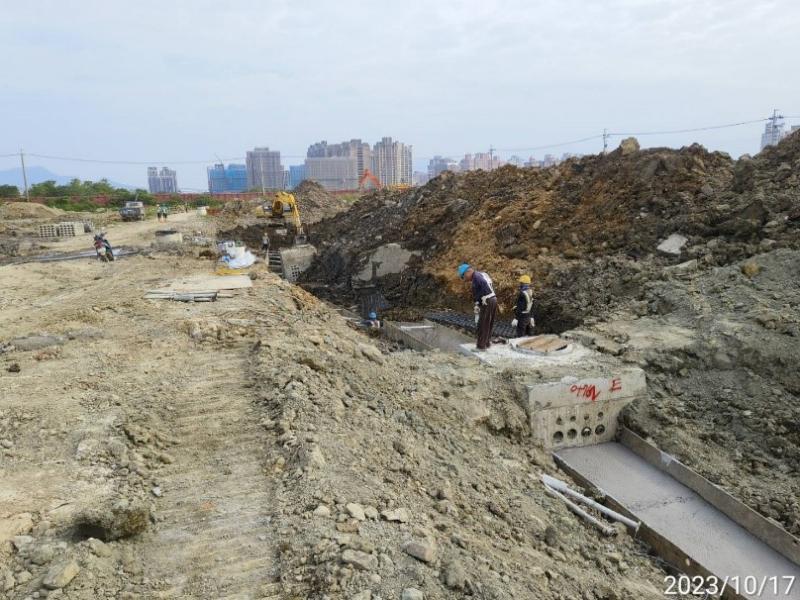

1121017工程現況4-2-3共同管道施作
1121017工程現況

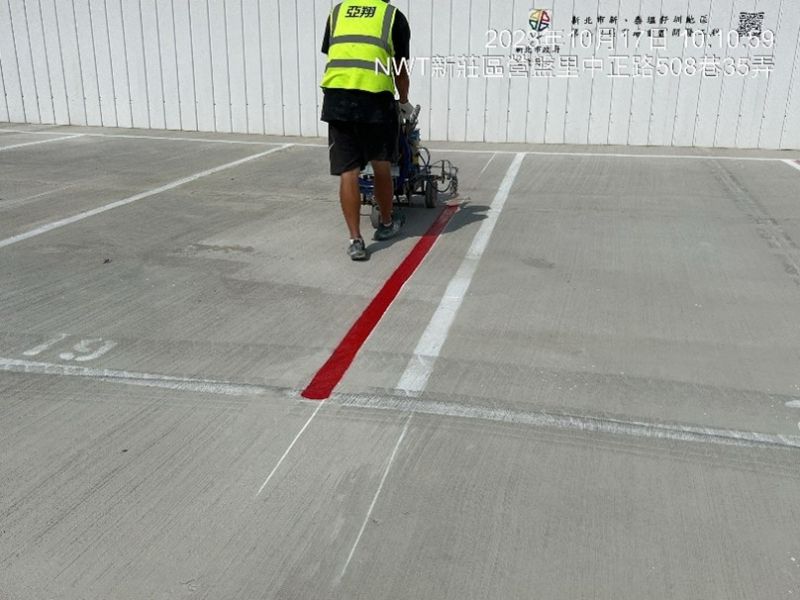

文中三環保局清潔隊用地停車格畫設
