本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊混凝土塊軋碎、集中堆置。2. 10M-37-3 Ba407箱涵抽水及細部修整。
3. 商二C2-14坵塊餘方近運至商二C2-12坵塊暫置。
4. 貴子路67巷37弄路面及水溝敲除。
5. 10M-15-2 Bb811(0K+220~240)中心線放樣、4-4-2(E_4-4_34、T_4-4_36、E_4-4_36)分歧部放樣、三泰路施工便道範圍收測、4-2-3(T_4-2_21、E_4-2_23)分歧部位置放樣(。
排水工程
1. RD10M-15-2 Bb811~812(0K+280~300)底版、Bb811(0K+220~240)腹頂版鋼線網及模板組立。
2. RD4-2-3 Bb838(1K+340~360)底版、RD10M-36-3 Ba408(0K+260~280)腹頂版、RD4-4-1 Bb818(0K+120~140)腹頂版、RD10M-36-3 Ba408(0K+300~320)底版、RD4-2-3 Bb841(1K+700~720)底版鋼線網綁紮、模板組立及澆置。
3. RD5-2 Ba804(0K+190~209)底版、(0K+155~171)腹頂版鋼線網及模板組立。
共同管道工程
1. RD4-2-3(STA.1K+90-115)L側TYPE H弱電纜管及TYPE I接戶纜管排管、模板組立及澆置,(STA.0K+668~718)R側纜管開挖,(T_4-2_24)分歧部吊放。
2. RD4-4-2(STA.0K+75)L側TYPE G橫交管開挖及PC澆置,(STA.0K+182)L側TYPE G橫交管、(STA.0K+206)L側TYPE H橫交管鋼筋綁紮。
3. RD4-4-2(STA.0K+31~75)L側TYPE H弱電纜管排管、模板組立及澆置。
4. RD4-4-2(E_4-4_34、T_4-4_34)分歧部開挖及PC澆置。
5. RD4-4-1(T_4-4_15、E_4-4_17、T_4-4_17)L側TYPE Q、I 接戶纜管、(E_4-4_20)TYPE G橫交管排管、模板組立及澆置,(T_4-4_T2)L側光化箱TYPE P、P1纜管、(E_4-4_11、T_4-4_11)TYPE Q、I、J接戶纜管PC澆置。
污水工程
1. WD00901、WD00902、WD01001、WD01002、WD01003、WD01005、WD01006明挖施工;WD14101明挖管段修繕;WD01202、WD01203、WD01204、WD01205、WD01206、WD01303、WD01304、WD01403、WD01404、WD01503、WD01504陰井PC澆置。

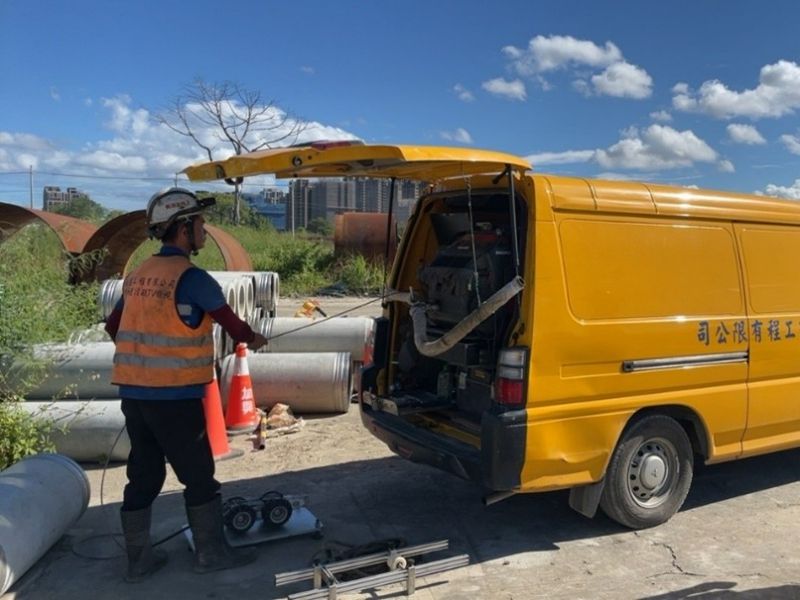

2. 工區人孔CCTV檢視作業。

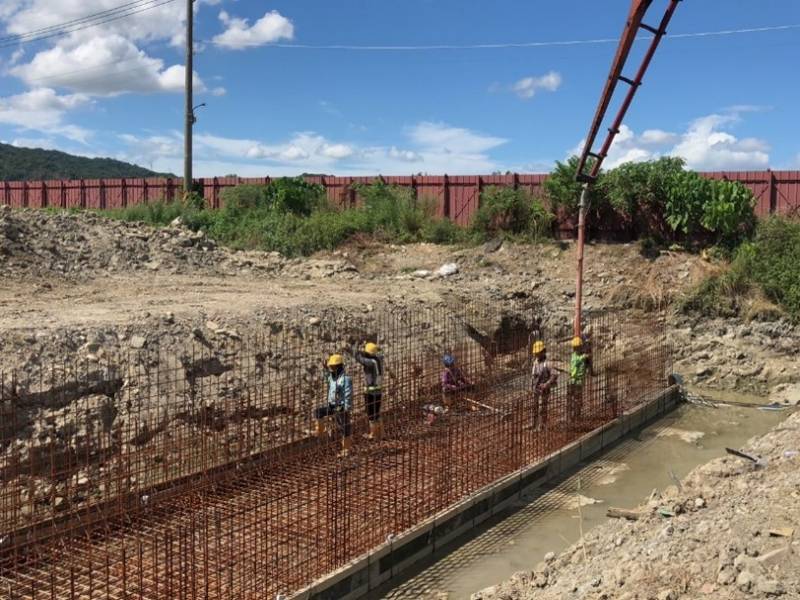

5-2 Ba804(0K+155~171)腹頂版鋼線網綁紮

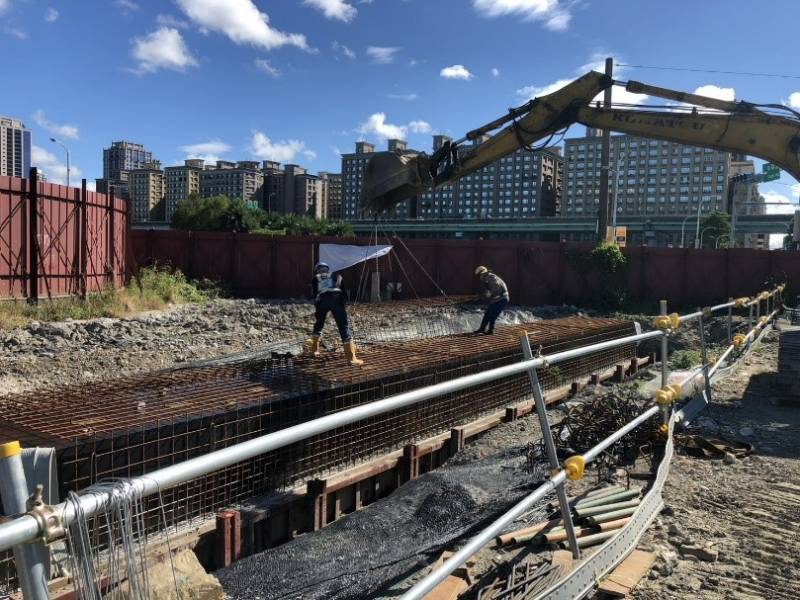

4-2-3 Bb838(1K+340~360)底版澆置

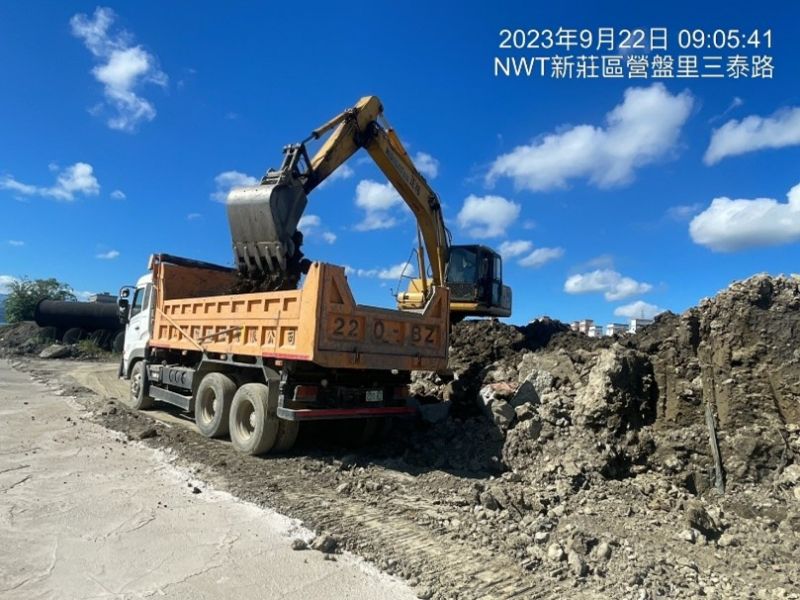

商二C2-14坵塊餘方近運至商二C2-12坵塊

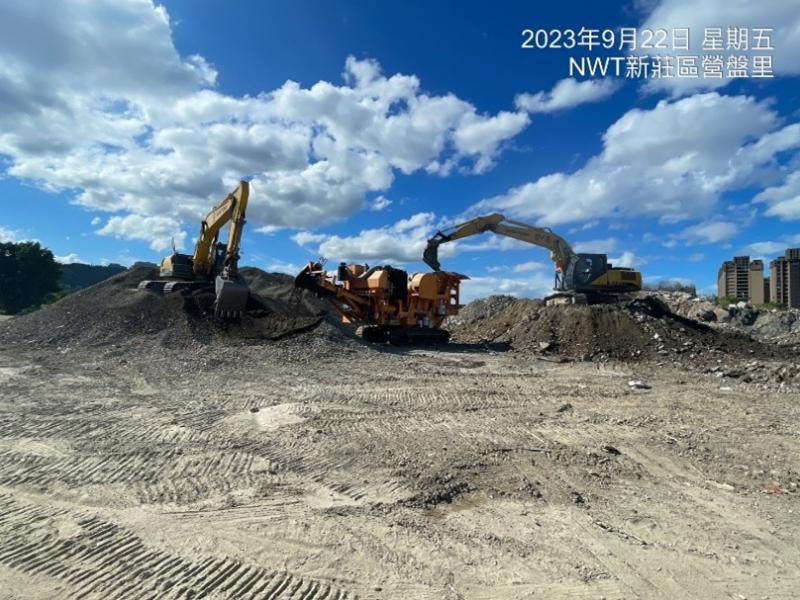

住三R3-88坵塊混凝土塊軋碎、集中堆置

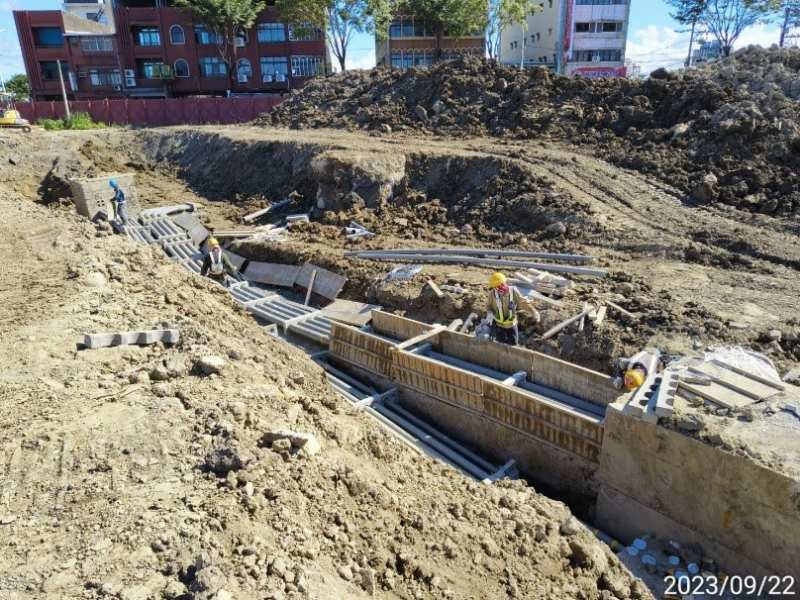

4-2-3(STA.1K+90-115)弱電纜管排管施作
工區人孔CCTV檢視作業
