本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊混凝土塊軋碎、集中堆置。2. 住三R3-54坵塊無筋混凝土地坪敲除、清除掘除。
3. 10M-37 Ba407箱涵開挖。
4. 三泰路施工便道施作。
5. 公七廢棄物探挖,共5孔。
6. 貴子路67巷37弄路面及水溝敲除。
7. 三泰路樹木移植。
8. 公七探挖位置放樣、Ba408(0K+320~380)PC面位置及高程檢測、4-2-3(T_4-2_24、E_4-2_26)分歧部位置放樣。
9. Ba407箱涵抽水。

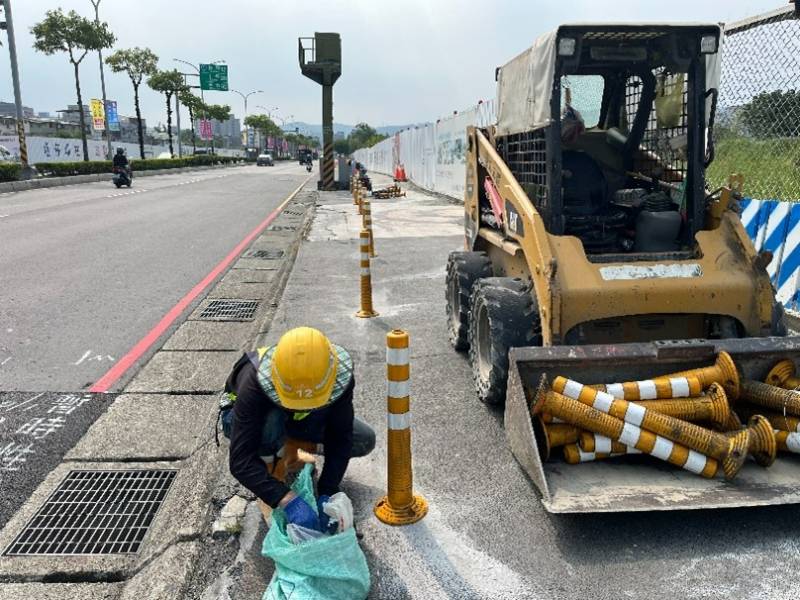

10.中正路人行道環境整理、防撞桿安裝。
排水工程
1. RD10M-16-2 Bb821~822(0K+320~340)腹頂版鋼線網及模板組立,RD10M-15-2箱涵PC清洗。
2. RD4-4-1 Bb838(1K+340~360)底版、RD10M-36-3 Ba408(0K+260~280)腹頂版、RD4-4-1 Bb818(0K+120~140)腹頂版、RD4-2-3 Bb841(1K+700~720)底版鋼線網綁紮、模板組立,RD4-4-1 Ub8125-1(0K+20~40、0K+60~80)箱涵式側溝底版澆置。
3. RD4-1-2 Ba803模板吊運至Ba804,鋼模整理。
4. RD4-4-1箱涵抽水。
5. 側溝鋼模進場。
共同管道工程
1. RD4-2-3(STA.1K+90-115)L側TYPE E電力纜管鋼筋綁紮、排管及澆置,(E_4-2_21、T_4-2_23、T_4-2_24)分歧部開挖。
2. RD4-4-2(STA.0K+31~75)R側TYPE H弱電纜管模板組立及澆置。
3. RD4-4-2(STA.0K+31~75)L側TYPE H弱電纜管鋼筋綁紮。
4. RD4-4-2(STA.0K+180~258)L側TYPE E電力纜管鋼筋綁紮。
5. 預鑄分歧部材料進場。
6. RD4-4-1(T_4-4_15、E_4-4_17、T_4-4_17)TYPE Q、I、J接戶管、(T_4-4_T3)弱電光化箱開挖,分歧部開挖前整地,鋼筋加工。
污水工程

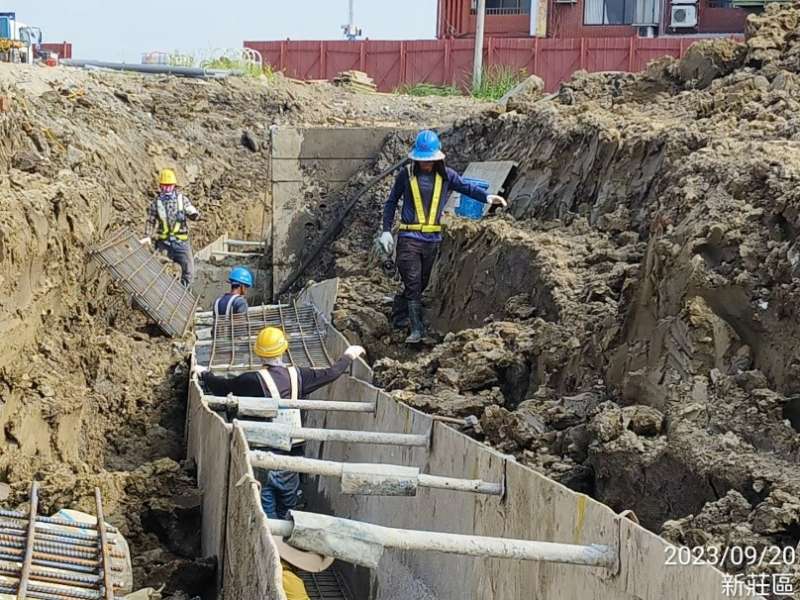

1. WD00901、WD00902、WD01001、WD01002、WD01003、WD01005、WD01006明挖施工。
2. 工區CCTV檢視作業。
交通維持工程
1. 清潔隊用地半阻隔式圍籬施作。

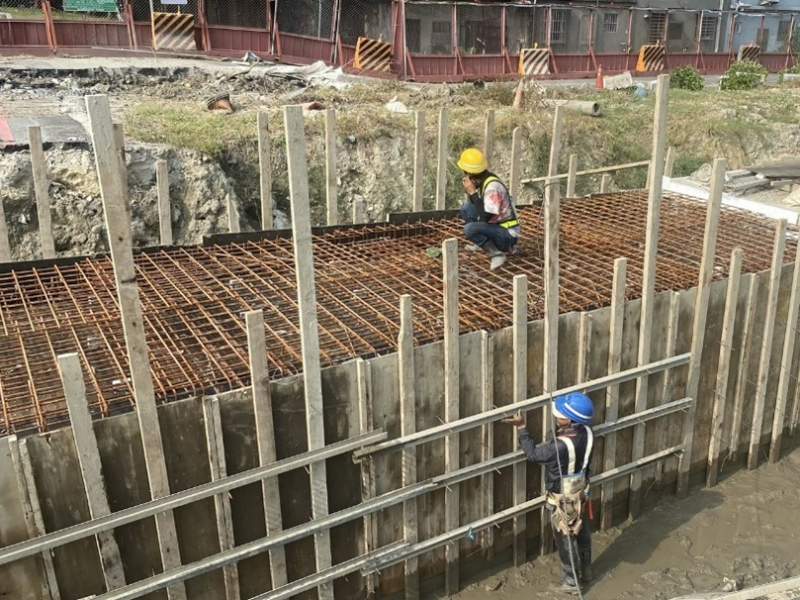

4-4-1 Bb818(0K+120~140)腹頂版模板組立

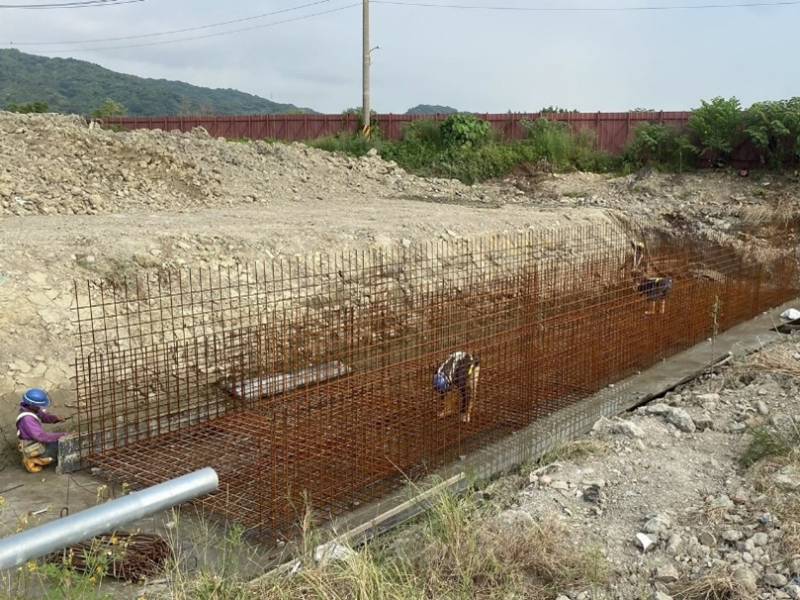

4-2-3 Bb841(1K+700~720)底版鋼線網綁紮

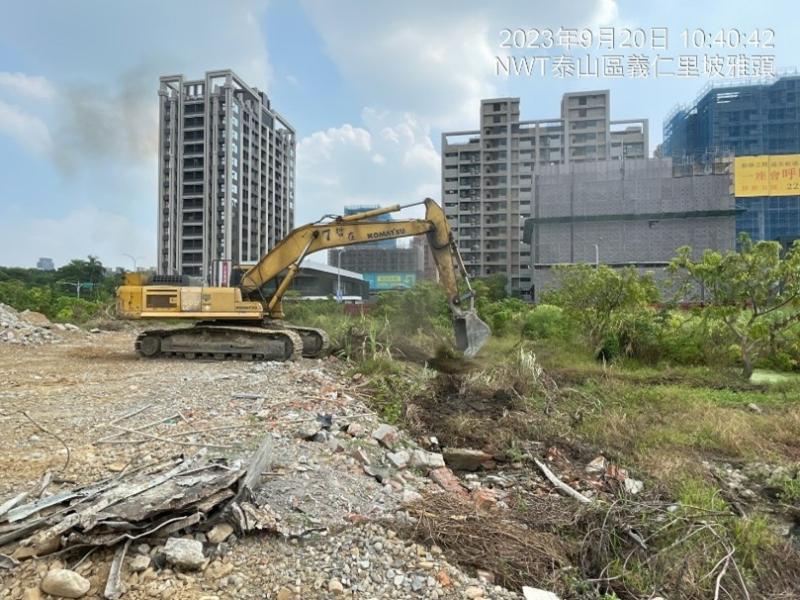

R3-54坵塊清除掘除

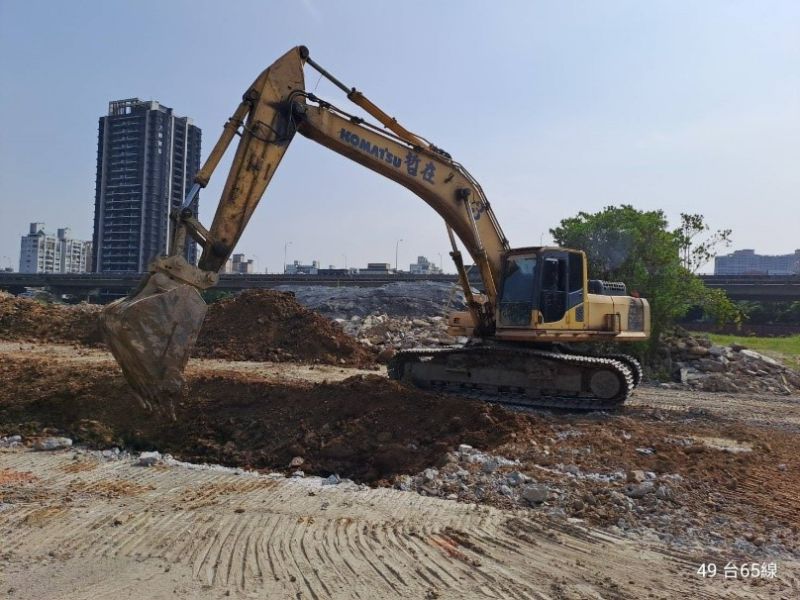

10M-37 Ba407箱涵開挖
4-2-3(STA.1K+90-115)電力纜管鋼筋綁紮
中正路人行道防撞桿安裝
