本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-75坵塊營建廢棄物及垃圾清運至住三R3-88坵塊堆置。2. 住三R3-88坵塊營建廢棄物及垃圾堆置。
3. 三泰路施工便道施作。

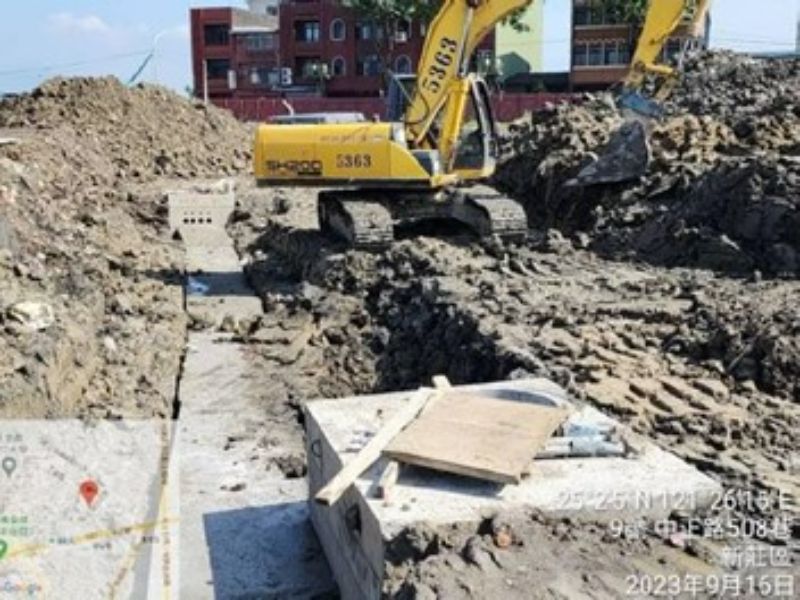

4. 中正路人行道整平。
5. 貴子路67巷37弄、輔大急診室前雜草清除。
6. 4-4-1 Ub8121-1(0K+0~94.2)U溝PC面位置及高程檢測、4-2-3(E_4-2_18、T_4-2_18、E_4-2_20、T_4-2_20)分歧部PC面位置及高程檢測、4-2-3(E_4-2_22)分歧部放樣。
排水工程
1. RD10M-15-2 Bb811(0K+200~220)腹頂版澆置, RD10M-15-2 Bb811(0K+240~260)底版清洗,RD10M-16-2 Bb821~822(0K+320~340)腹頂版、RD4-2-3 Bb841(1K+700~720)底版鋼線網及模板組立。
2. RD10M-36-3 Ba408(0K+260~280)腹頂版、RD4-4-1 Bb818(0K+120~140)腹頂版鋼線網綁紮、模板組立,RD4-4-1 Ub8125-1(0K+60~80)箱涵式側溝底版鋼筋綁紮。
共同管道工程
1. RD4-2-3(E_4-2_18、T_4-2_18、E_4-2_20、T_4-2_20)分歧部接地系統施作,(STA.1K+90)L側橫交管鋼筋綁紮、排管及澆置,(E_4-2_22)分歧部、(STA.1K+115~140)L側TYPE H弱電纜管開挖及PC 140澆置。
2. RD4-4-2(STA.0K+31~75)L側甩管段TYPE E電力纜管排管施作。
污水工程
1. WD04304、WD04404明挖施工。

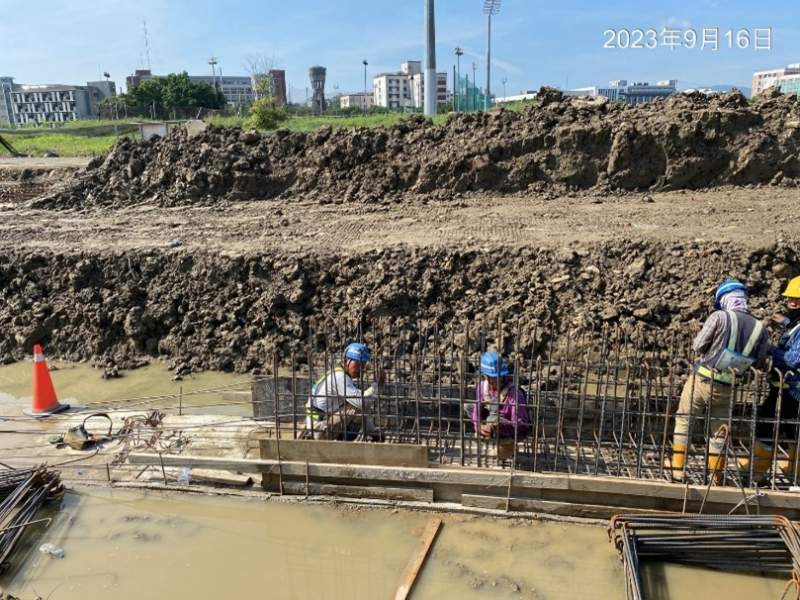

4-4-1 Ub8125-1箱涵式側溝底版鋼筋綁紮
4-4-1 Bb818(0K+120~140)腹頂版模板組立

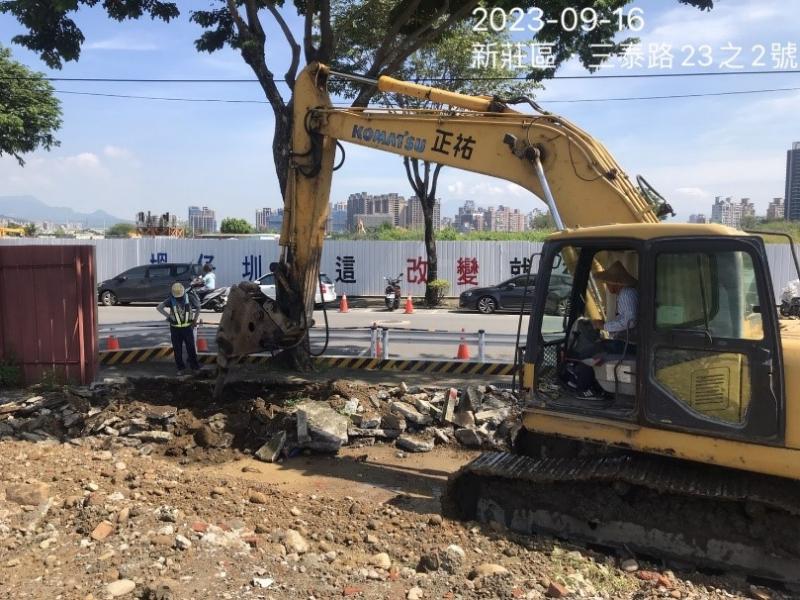

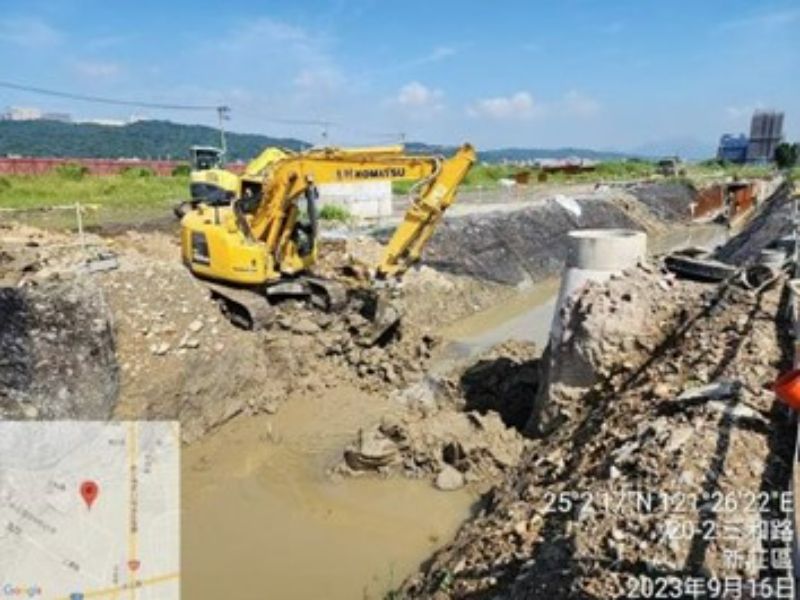

三泰路施工便道施作

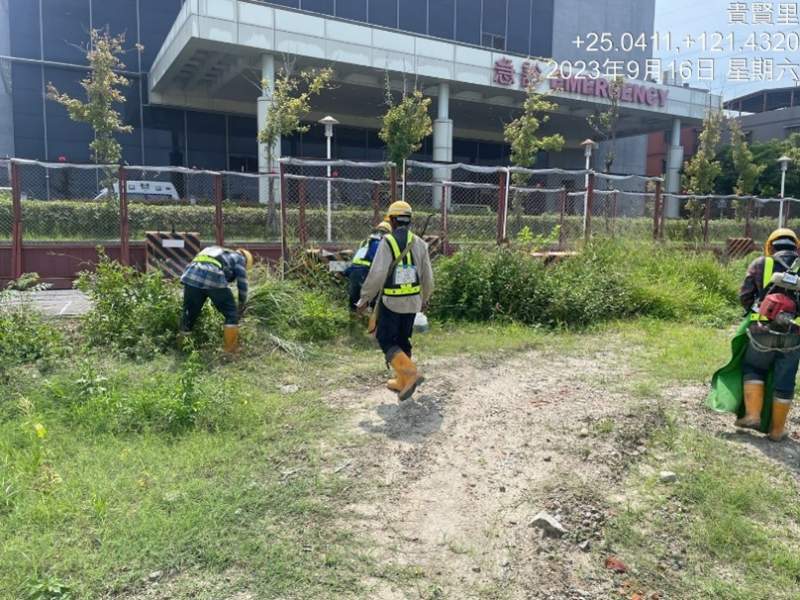

輔大急診室前雜草清除
4-2-3(STA.1K+115~140)弱電纜管開挖

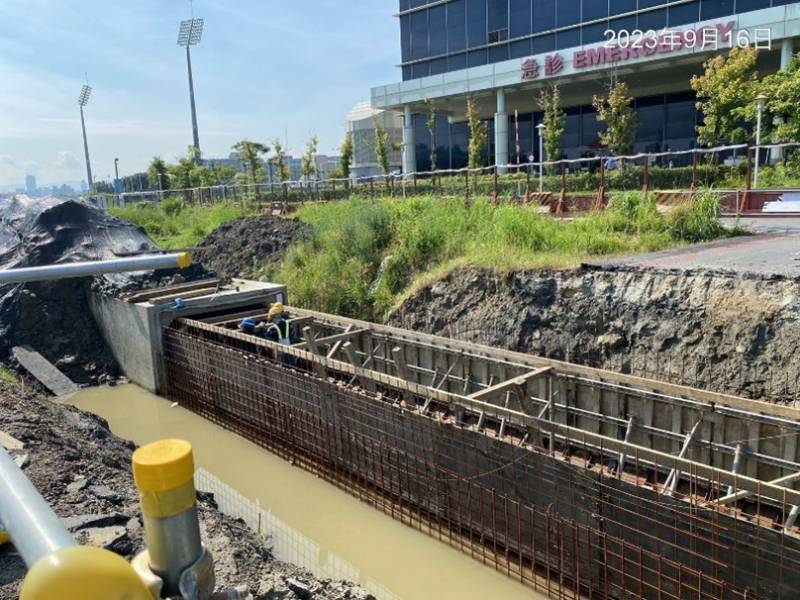

WD04404明挖施工
