本日天氣:上午晴、下午雨
本日施作項目
1. 住三R3-88坵塊混凝土塊軋碎及破除。
2. 三泰路施工便道施作。
3. RD4-2-3 Ba841箱涵邊坡開挖及細部修整。
4. RD4-4-1北側U溝開挖。
5. 中正路508巷道路修補。
6. 污水用戶明挖段(WD08101、WD08102、WD08104、WD08105、WD02202、WD01001、WD01002、WD01003)放樣、Ub8121-1 U溝中心點放樣、4-4-2(E_4-4_27、T_4-4_27)分歧部PC面及位置放樣。
7. 三和路圍籬修復。

排水工程

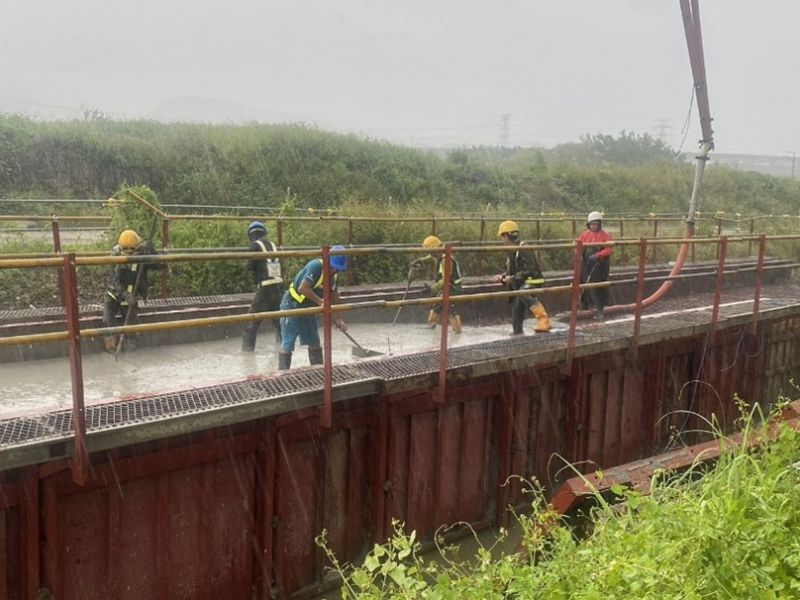

1. RD7-8-2 Bb840-1(0K+1.85~20)腹頂版、RD4-2-3 Bb840(0K+660~680)腹頂版鋼線網及模板組立,RD4-4-1 Ub8125-1(0K+20~40、0K+60~80)箱涵式側溝底版鋼筋綁紮,RD4-4-1 Bb818(0K+120~140)PC澆置。
2. RD10M-16-2 Bb822(0K+360~380)腹頂版澆置,RD10M-15-1~10M-15-2 Bb810-Bb811(0K+180~200)腹頂版鋼線網及模板組立。
3. RD4-1-2 Ba803(0K+38~57)腹頂版鋼線網綁紮、模版組立。
4. RD4-4-2 Ba406(0K+1.55~19)腹頂版、RD10M-36-2~10M-36-3 Ba405~408(0K+240~254)腹頂版、Bb822箱涵混凝土養護。

污水工程
1. WD02603管損修復,WD02208、WD02213、WD02301、WD02302、WD02401、WD08101、WD08102、WD08104、WD08105管段PC澆置及WB01402、WB01502導水槽澆置,WD02603管段CLSM澆置,WD08104、WD08105、WD11201、WD11202明挖施工。

共同管道工程
1. RD4-2-3(STA.1K+66~90)R側TYPE E電力纜管開挖、擋土支撐施作及PC澆置,分歧部開挖。
2. RD4-4-2(STA.0K+300~355)R側TYPE H、D2纜管PC澆置,(STA.0K+330)R側甩管段TYPE H弱電纜管、(STA.0K+355)R側甩管段TYPE E電力纜管鋼筋綁紮。
3. RD4-4-2(E_4-4_27、T_4-4_27)分歧部開挖及PC澆置。

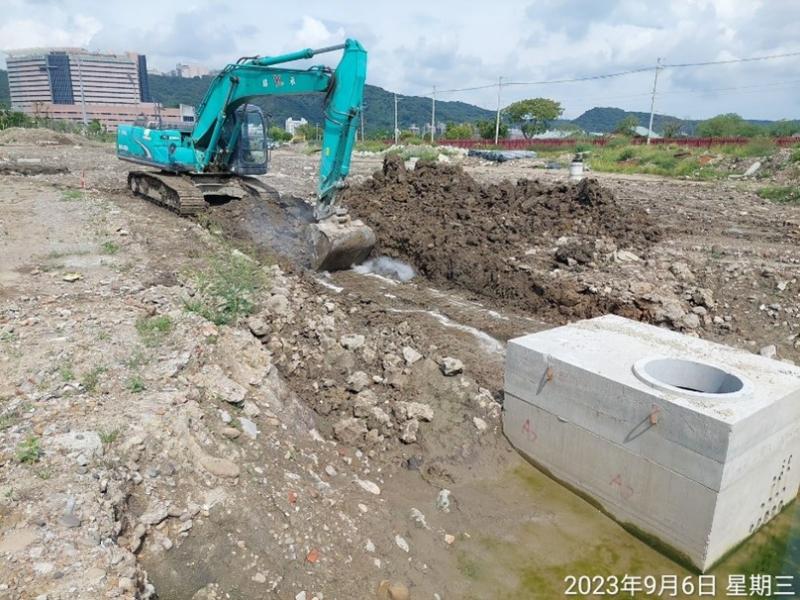

4. RD4-4-1(STA.0K+628~760)R側接戶纜管開挖及PC澆置。
5. RD4-4-2(STA.0K+31~75)R側TYPE E電力纜管開挖及PC澆置。
1120906工程現況4-4-1 Bb818(0K+120~140)PC澆置
1120906工程現況10M-16-2 Bb822(0K+360~380)腹頂版澆置

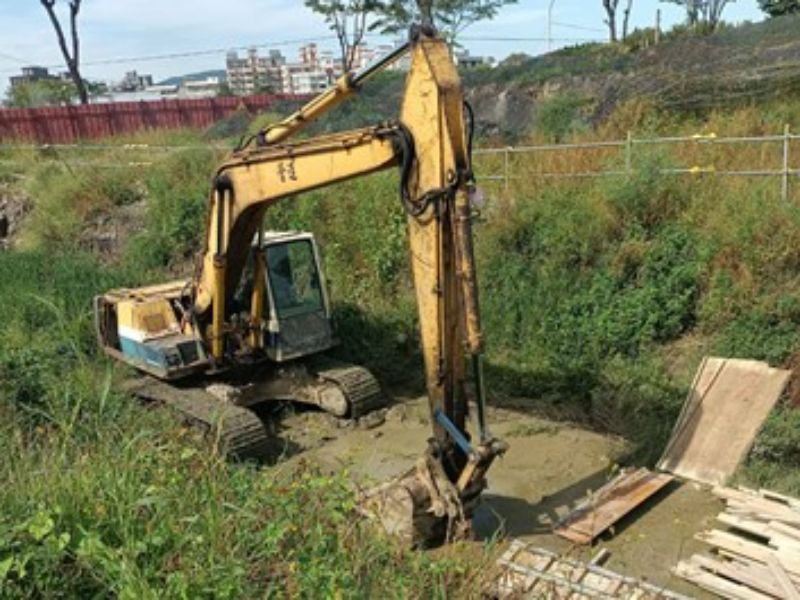

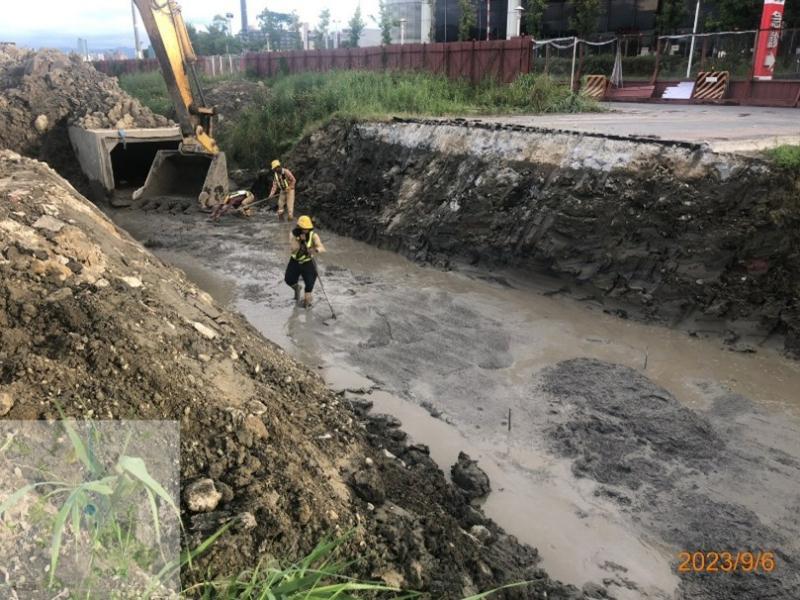

1120906工程現況4-2-3 Ba841箱涵邊坡開挖及細部修整

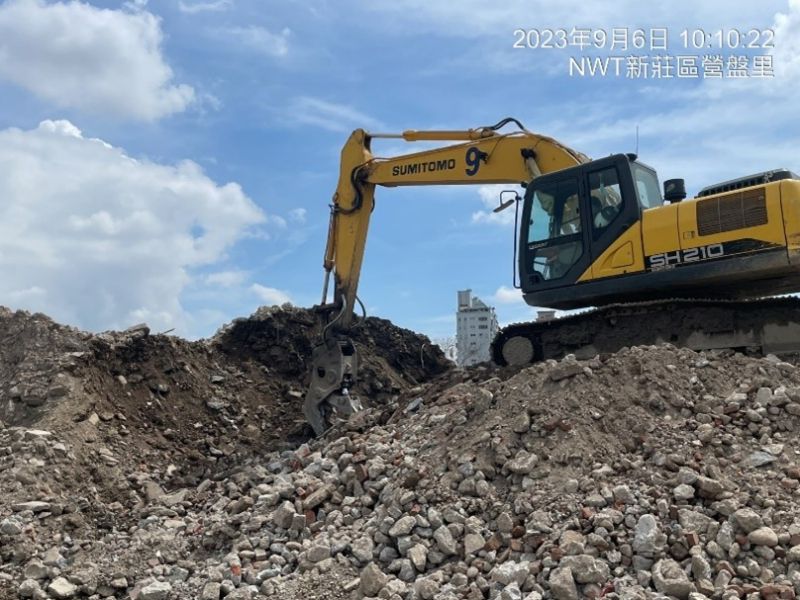

1120906工程現況住三R3-88坵塊混凝土塊破除

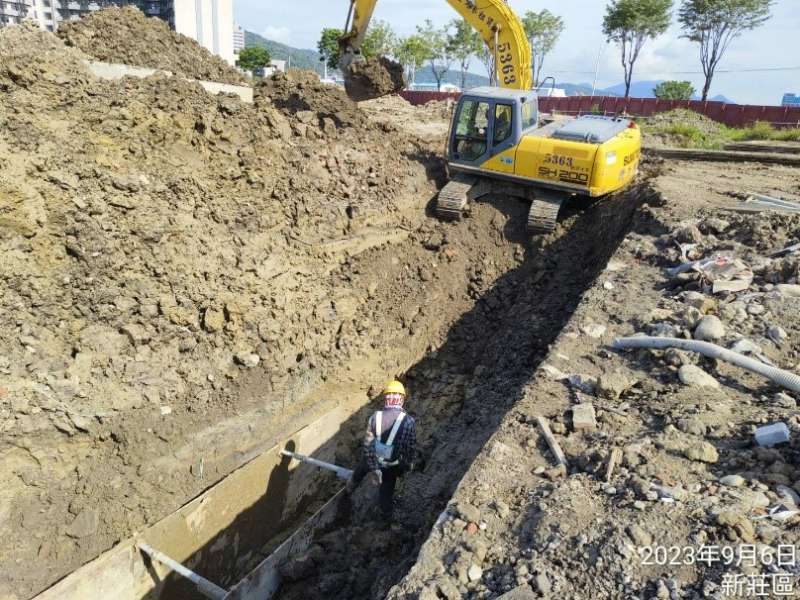

1120906工程現況4-2-3電力纜管開挖及擋土支撐施作
1120906工程現況
4-4-1(STA.0K+628~760)接戶纜管開挖
