本日天氣:上午晴、下午陰
本日施作項目
1. 住三R3-88坵塊混凝土塊軋碎及破除。
2. 住三R3-75坵塊營建廢棄物及垃圾清運。
3. RD4-4-1 Bb818箱涵開挖。
4. 中正路508巷雜草及垃圾清除。
5. 輔大名廈水塘排水路開挖。
6. RD4-4-1北側U溝開挖。
7. 污水用戶明挖段(WD04101、WD04103、WD04201、WD04204、WD04301、WD04304、WD04401、WD04404)放樣。

排水工程
1. RD4-4-2 Ba406(0K+1.55~19)腹頂版、RD10M-36-2~10M-36-3 Ba405~408(0K+240~254)腹頂版、RD4-4-1 Ub8125-1(0K+0~20、0K+40~60)側溝底版、RD4-4-1 Ub8076(0K+20~40)U溝澆置,RD7-8-2 Bb840-1(0K+1.85~20)腹頂版、RD4-2-3 Bb840(0K+660~680)腹頂版鋼線網及模板組立。
2. RD10M-16-2 Bb822(0K+360~380)腹頂版、RD10M-15-1~10M-15-2 Bb810~811(0K+180~200)腹頂版抽水、鋼線網綁紮、模板組立。
3. RD4-1-2 Ba803(0K+38~57)腹頂版鋼線網及模版組立。

污水工程
1. WD02603管損修復,WD02208、WD02301、WD02302、WD11201、WD11301明挖施工。

共同管道工程
1. RD15M-9(T_15M-9_04)~RD4-2-3(E_4-2_30)轉彎段鋼筋綁紮、排管及模板組立。
2. RD4-4-2(STA.0K+300~380)R側TYPE H弱電纜管開挖。
3. RD4-4-1(STA.0K+599~628)R側轉彎段及甩管段TYPE H弱電纜管排管、模板組立及澆置。
4. RD4-4-1(STA.0K+236~286)L側TYPE H弱電纜管澆置。

交通維持工程
1. 中原路(中平國中旁)半阻隔式圍籬施作。

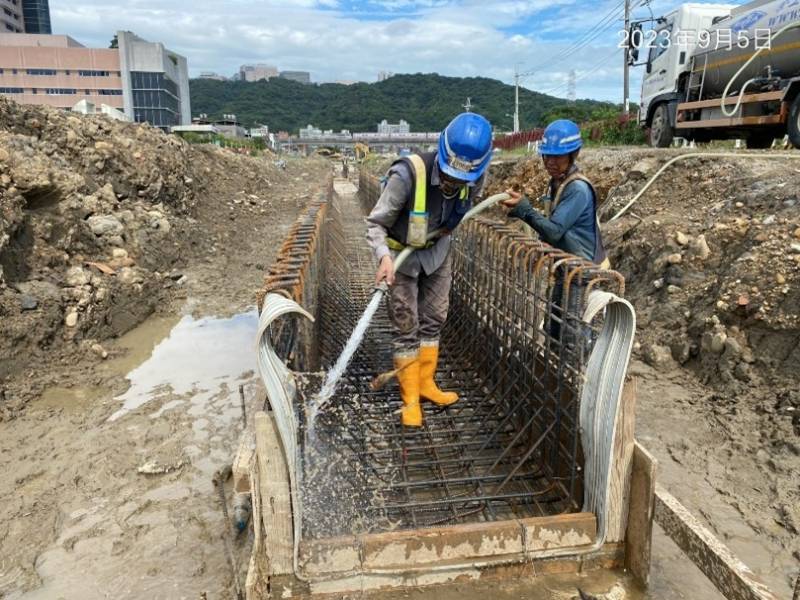

1120905工程現況4-4-1 Ub8125-1(0K+40~60)側溝澆置前清洗

1120905工程現況4-1-2 Ba803(0K+38~57)腹頂版模版組立
1120905工程現況住三R3-75坵塊營建廢棄物及垃圾清運

1120905工程現況住三R3-88坵塊混凝土塊軋碎

1120905工程現況4-4-2(STA.0K+300~380)弱電纜管開挖
1120905工程現況

中原路(中平國中旁)半阻隔式圍籬施作
