本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊混凝土塊軋碎、集中堆置。2. 住三R3-88坵塊營建廢棄物及垃圾清運。

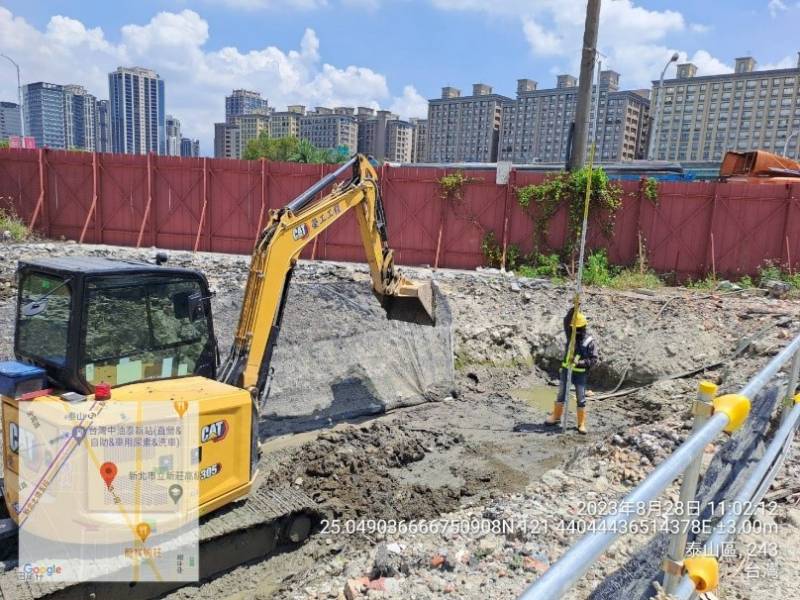

3. 10M-36-3 Ba409箱涵整地、開挖及開挖線放樣。
4. 5-2 Ba804~805箱涵細部修整及測量。
5.貴子路67巷35弄既有水溝敲除。
6. 磚雅厝路環境整理。
7. 磚雅厝路水溝消毒,泰林路一段一巷雜草清除。
8. 4-2-3(T_4-2_29、E_4-2_31)分歧部PC面檢測、10M-36-3 Ba409(0K+470~519.83)中心點放樣。
排水工程

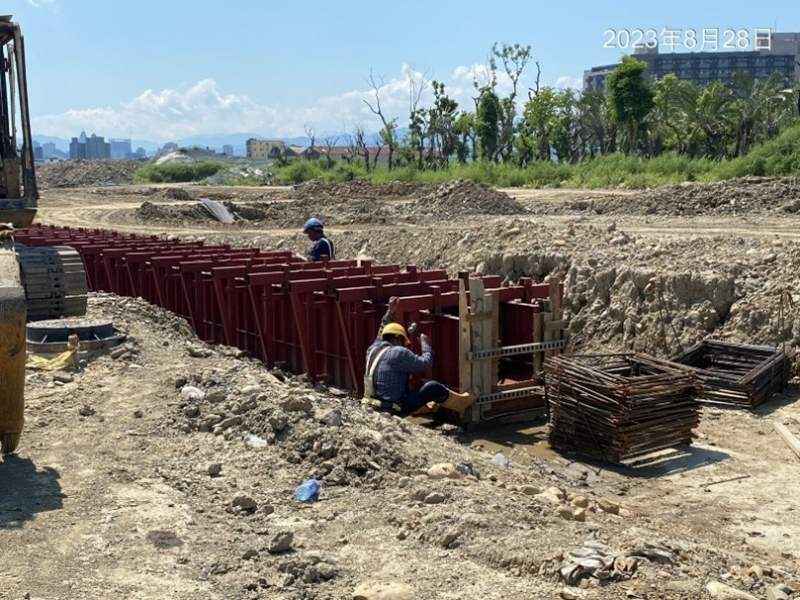

1. RD4-4-2 Ba406(0K+38~0K+57)腹頂版、RD7-8-1 Bb840-1(0K+0~20)底版、RD10M-36-2 Ba405(0K+240~254)腹頂版鋼線網及模板組立,RD4-4-1 Ub8076(0K+0~20、0K+40~60)側溝鋼模組立,RD4-4-1 Ub8125-1(0K+0~90)側溝PC模板組立及澆置。
2. RD4-1-2 Ba803(0K+38~57)底版鋼線網綁紮、模板組立及澆置,鋼模整理。
3. RD10M-16-2 Bb822(0K+380~400)腹頂版澆置,RD10M-15-1 Bb810(0K+160~180)腹頂版鋼線網及模板組立。
共同管道工程
1. RD4-2-3(T_4-2_29、E_4-2_31)分歧部接地系統施作,RD15M-9~RD4-2-3(T_15M-9_03~E_4-2_30)轉彎段纜管開挖及PC澆置,RD4-2-3(1K+215,E_4-2_35~1K+124,T_4-2_35)纜管抽水、排管及模板組立,RD4-2-3(STA.1K+215~290)兩側纜管清洗。
2. RD4-4-2(0K+355~380)R側TYPE E電力纜管開挖、PC澆置。
3. RD4-4-2(STA.0K+300~330)L側纜管模板組立。
RD4-4-2(T_4-4_28、E_4-4_28)分歧部接地系統施作,(E_4-4_30)分歧部開挖。
4. RD4-4-1(STA.0K+35~93、0K+126~161)L側TYPE E電力纜管、(E_4-4_05、T_4-4_03)轉彎段TYPE E電力纜管、(STA.0K+126~186、0K+186~236、0K+236~286)L側TYPE H弱電纜管開挖、擋土支撐施作及PC澆置。
5. 預鑄分歧部材料進場。
污水工程

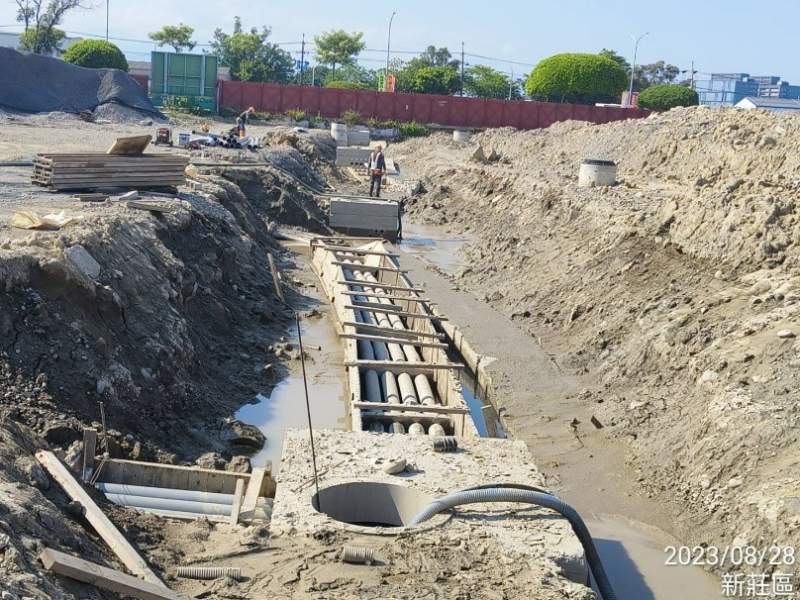

1. WD0602、WD0702、WD10301明挖施工。
4-4-1 Ub8076側溝鋼模組立

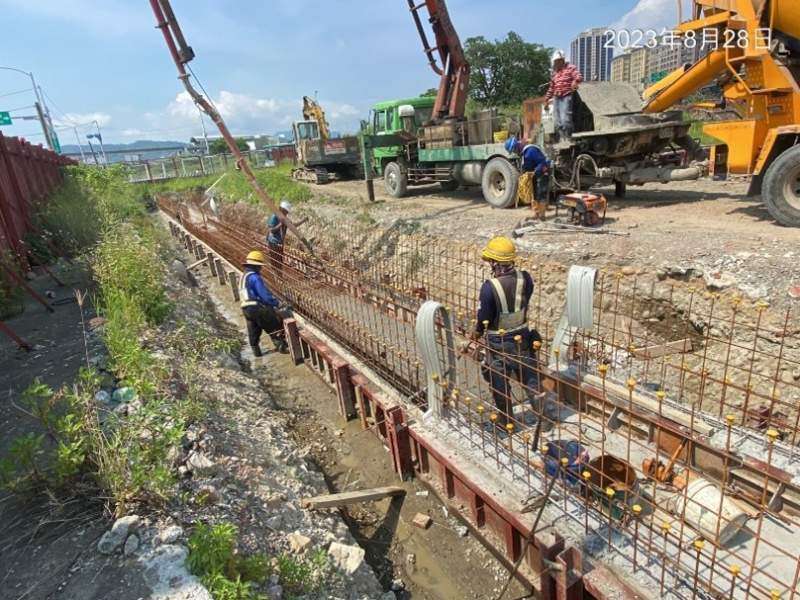

4-1-2 Ba803(0K+38~57)底版澆置
5-2 Ba804~805箱涵細部修整及測量

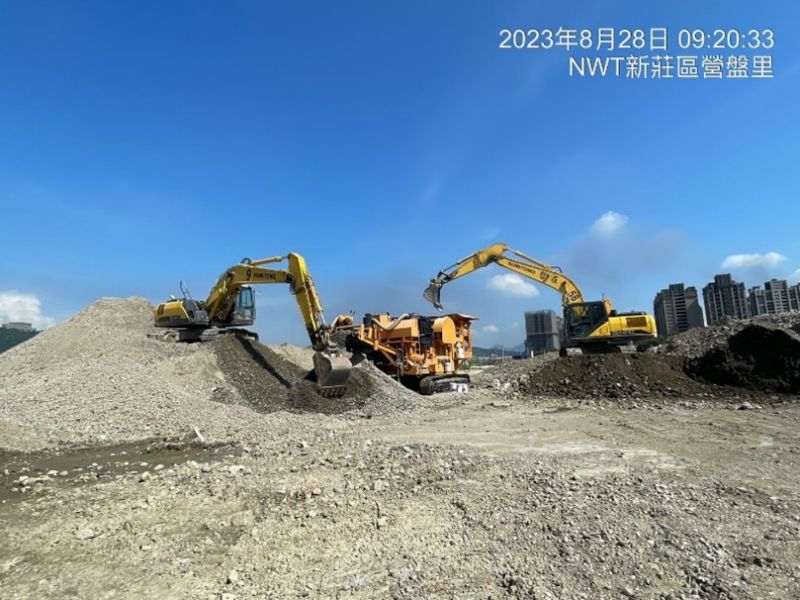

住三R3-88坵塊混凝土塊軋碎、集中堆置
4-2-3(STA.1K+215~1K+124)纜管施作

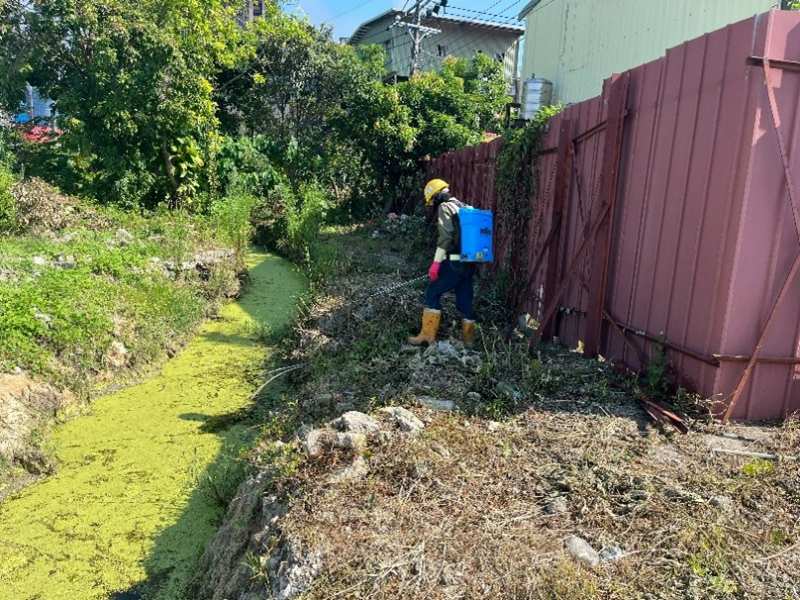

磚雅厝路水溝消毒
