本日天氣:上午晴、下午陰
本日施作項目
1. 住三R3-88坵塊混凝土塊破除。2. Ba409箱涵開挖。

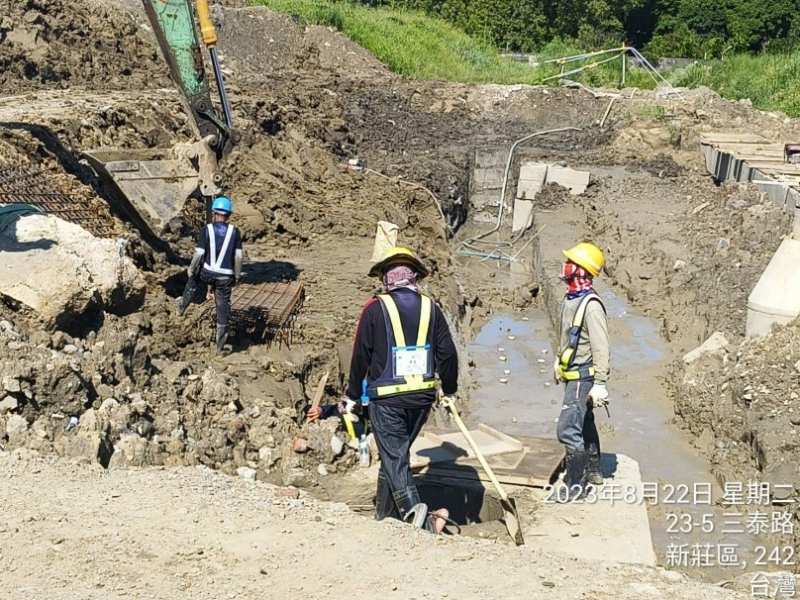

3. Ba804箱涵抽水。
4. 7-8-1分歧部中心位置放樣、Ba803(0K+25~71.3)箱涵PC面位置及高程檢測。

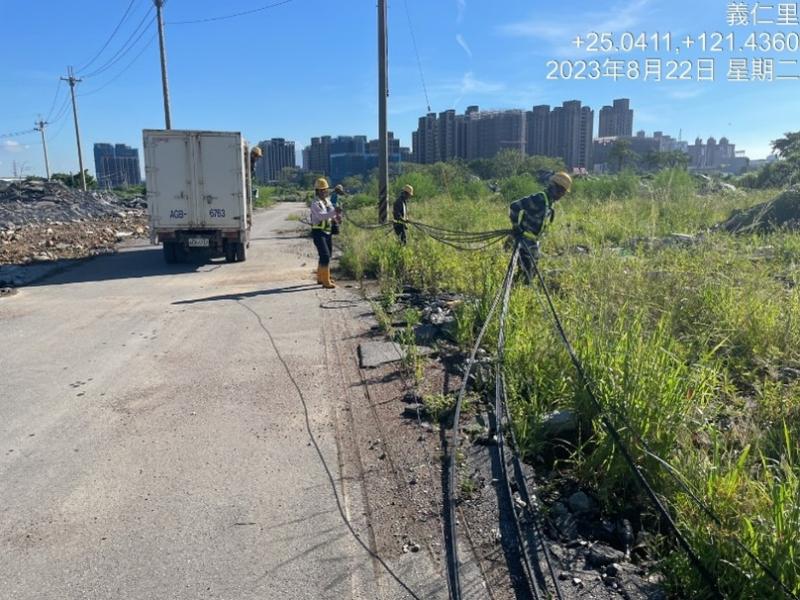

5. 民生路廢棄電線清理。
排水工程
1. RD4-4-2 Ba406(0K+57~76)腹頂版、RD10M-36-2 Ba405(0K+220~240)腹頂版鋼線網及模板組立,RD7-8-2 Bb840-1(0K+20~40)腹頂版澆置,RD4-4-1 Bb818(0K+34.9~50)腹頂版模板整理。
2. RD4-1-2 Ba802模板整理並吊運至Ba803。
3. RD10M-15-1 Bb810(0K+140~160)腹頂版澆置。
4. RD10M-36-2箱涵抽水。
共同管道工程
1. RD15M-9(STA.0K+104~139)右側TYPE H弱電纜管抽水、鋼筋綁紮。
2. RD4-4-2(E_4-4_38、E_4-4_40)分歧部、(T_4-4_37)分歧部橫交管開挖、修整及PC澆置,(STA.0K+300~380)左側共同管道、(T_4-4_38、T_4-4_40)分歧部抽水。
3. RD4-2-3(T_4-2-3_26~E_4-2-3_28)過路段TYPE A纜管施作,RD4-4-1(E_4-4_B3)電力基礎台施作,RD4-4-1(E_4-4_20)轉彎段開挖。
4. 預鑄分歧部材料進場。
污水工程
1. WB00205、WB00305、WB00405、WB01402、WB01502明挖施工及CLSM回填,WD00501、WD00502、WD00204、WD07901明挖施工。
2. D0136、D0137、D0138、D0139、D0140、D0144、D0145污水人孔漏水試驗。
交通維持工程
1. 貴子路67巷37弄活動式半阻隔式圍籬後撤1M。

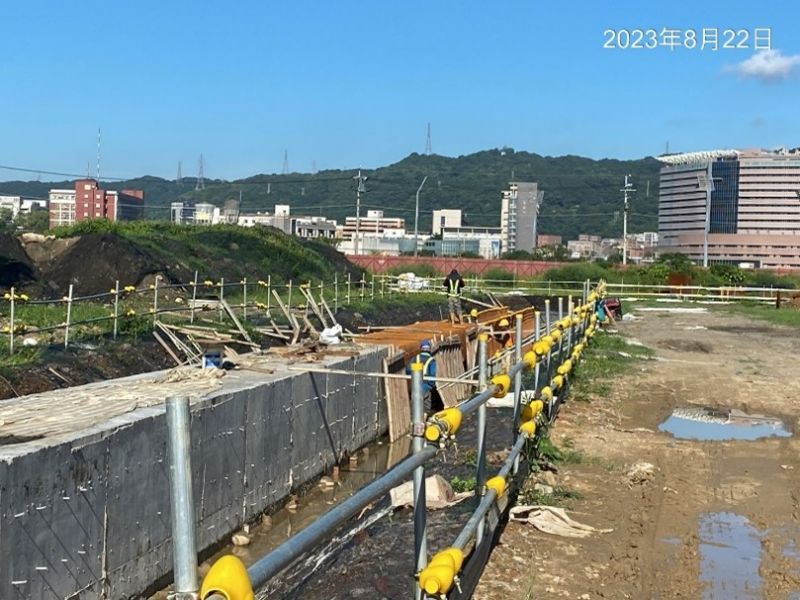

4-4-2 Ba406(0K+57~76)腹頂版模板組立

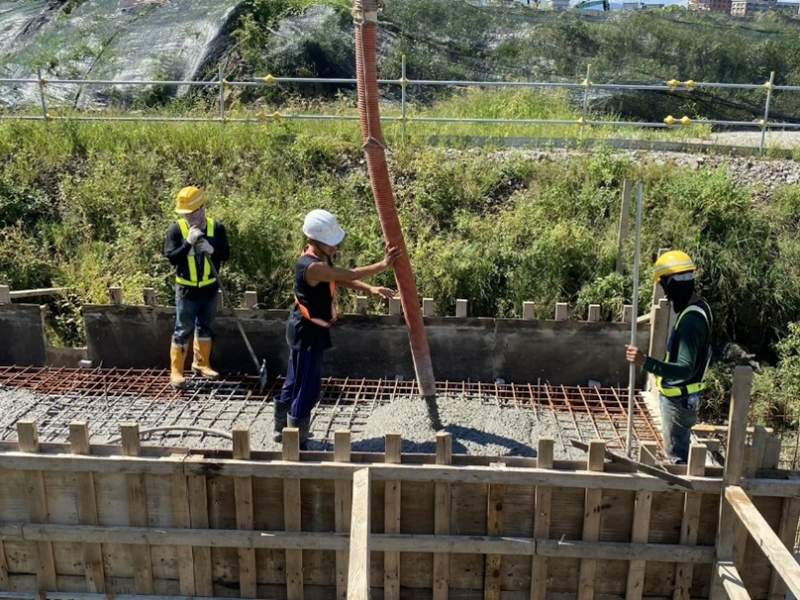

7-8-2 Bb840-1(0K+20~40)腹頂版澆置

Ba409箱涵開挖

住三R3-88坵塊混凝土塊破除
15M-9(STA.0K+104~139)弱電纜管抽水
民生路廢棄電線清理
