本日天氣:上午晴、下午陰
本日施作項目
1. 住三R3-88坵塊混凝土塊破除、營建廢棄物及垃圾分類。
2. 住三R3-70坵塊清除掘除。
3. Ba408箱涵安全護欄拆除及開挖線放樣。
4. Ba408箱涵開挖。
5. Ba804箱涵抽水。
6. 7-8-1旁環保局用地整理。
7. 民生路雜草清除、中原路及中正路508巷圍籬帆布固定。
8. 文化局帆布掛設。

排水工程
1. RD4-4-2 Ba406(0K+76~95)腹頂版、RD7-8-2 Bb840-1(0K+40~60)底版澆置,RD10M-36-2 Ba405(0K+240~252)底版、RD7-8-2 Bb840-1(0K+20~40)腹頂版鋼線網及模板組立,RD4-4-1 Ub8076(0K+0~60)側溝鋼筋綁紮。
2. RD4-1-2 Ba802(0K+11~30)腹頂版鋼線網綁紮、模板組立及澆置。

共同管道工程
1. RD15M-9共同管道抽水,(STA.0K+104~139)左側TYPE I、TYPE Q纜管開挖及PC澆置。
2. 預鑄分歧部材料進場,(T_4-4_38、T_4-4_40)分歧部吊放。
3. RD4-4-2(STA.0K+355~380)左側纜管抽水,(T_4-4_38、T_4-4_40)分歧部抽水,RD4-4-2(STA.0K+330~380)左側TYPE H、TYPE E、TYPE D2纜管轉彎段PC澆置。
4. RD4-4-1共同管道抽水。
5. RD4-4-1共同管道鋼筋綁紮。

1120818工程現況4-4-1 Ub8076(0K+0~60)側溝鋼筋綁紮

1120818工程現況4-1-2 Ba802(0K+11~30)腹頂版澆置

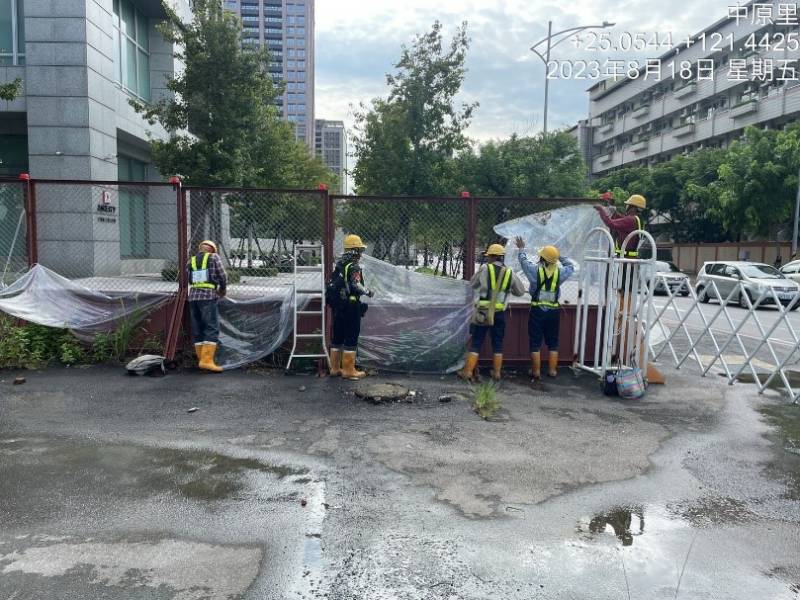

1120818工程現況中原路圍籬帆布固定

1120818工程現況住三R3-70坵塊清除掘除

1120818工程現況15M-9(STA.0K+104~139)TYPE I纜管開挖
1120818工程現況
Ba408箱涵開挖線放樣
