本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊混凝土塊軋碎、集中堆置、營建廢棄物及垃圾分類。
2. 住三R3-60坵塊無筋混凝土地坪敲除、清除掘除。
3. 15M-11施工便道施作。
4. 5-2 Ba804箱涵抽水。
5. 5-2 Ba801箱涵細部修整。
6. WB1502污水明挖管段放樣、RD4-4-2(E_4-4_38、E_4-4_40、T_4-4_40)分歧部開挖面放樣、Ba801(0K+0~60)箱涵中心線及橫交管放樣、RD7-8-1分歧部PC高程檢測、RD4-4-2(E_4-4_30)分歧部放樣。
7. 中正路508巷水溝消毒。
8. 新泰路357巷及泰林路一段雜草清除、環境整理。
9. 中原路水溝清淤。

排水工程
1. RD4-4-1 Bb818(0K+34.9~50)腹頂版、RD7-8-2 Bb840-1(0K+20~40)底版、RD4-4-2~RD10M-37-3 Ba406~Ba407(0K+95~114)腹頂版、RD10M-36-2 Ba405(0K+220~240)底版澆置。
2. RD4-1-2 Ba802(0K+11~30)腹頂版鋼線網及模板組立,Ba803(0K+20~71)PC模板組立及澆置,料廠鋼筋加工作業。
3. RD10M-15-2箱涵抽水。

污水工程
1. WB00205、WB00305、WB00405、WB01402、WB01502明挖施工。

共同管道工程
1.  RD15M-9(STA.0K+104~139)左側TYPE H弱電纜管排管、模板組立及澆置,(STA.0K+104~139)右側TYPE G纜管開挖、擋土支撐施作、PC澆置及鋼筋綁紮。
2. 預鑄分歧部材料進場,RD7-8-1(E_7-8-1_08、T_7-8-1_07、T_7-8-1_08)分歧部吊放。
3. RD7-8-1(E_7-8-1_02、E_7-8-1_04、E_7-8-1_06、T_7-8-1_02、T_7-8-1_04、T_7-8-1_06)分歧部開挖。
4. RD4-4-1共同管道抽水。
5. RD4-4-2(STA.0K+300~355)左側TYPE E電力纜管澆置。
6. RD4-4-1(STA.0K+599~628)右側TYPE H弱電纜管、RD4-4-2(T_4-4_38、T_4-4_40)分歧部PC澆置,RD4-4-2(STA.0K+300~330)共同管道抽水。

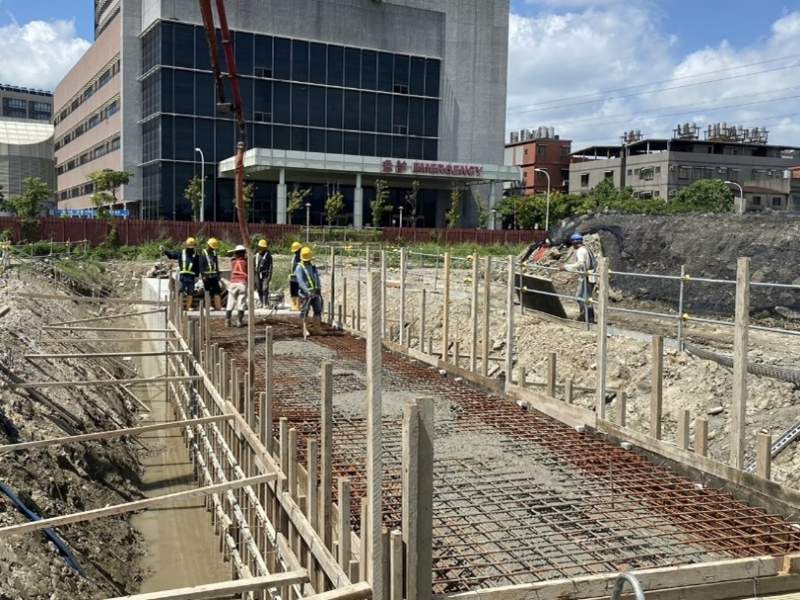

1120815工程現況4-1-2 Ba803(20K+20~71)PC澆置

1120815工程現況4-4-1 Bb818(0K+34.9~50)腹頂版澆置

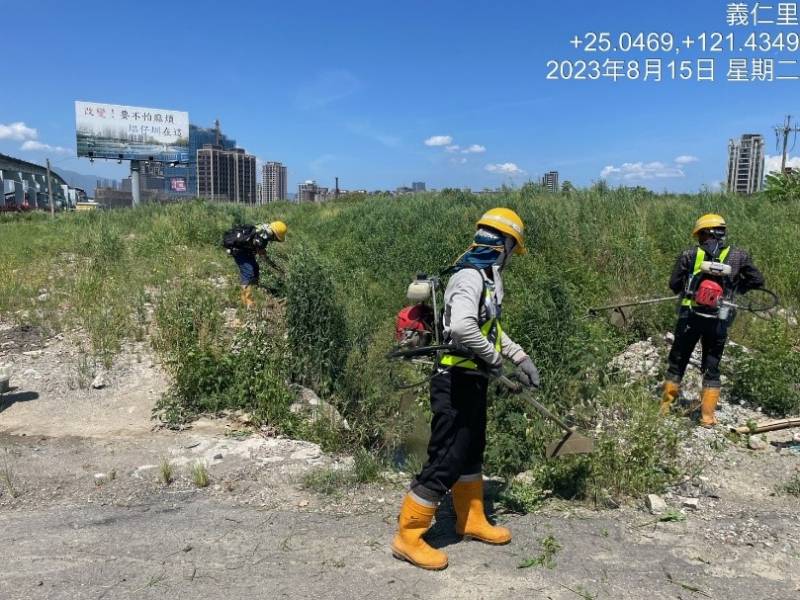

1120815工程現況民生路雜草清除

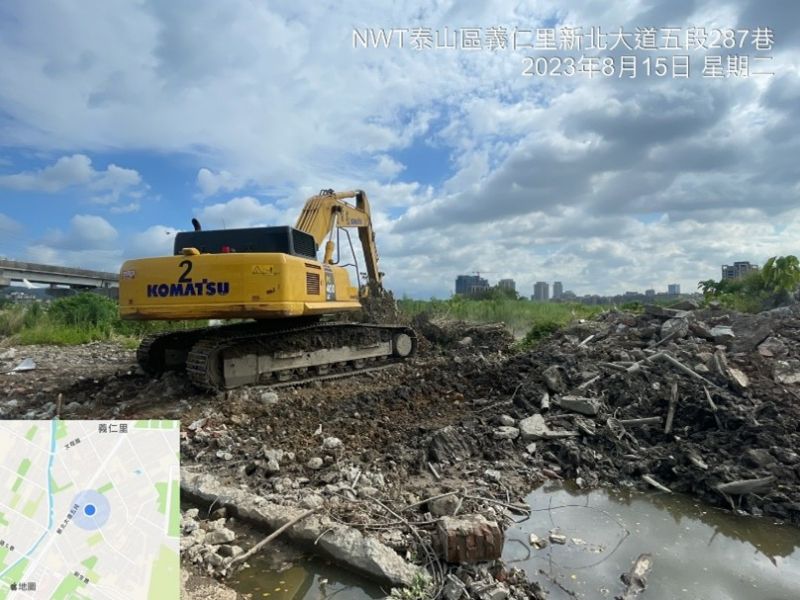

1120815工程現況住三R3-60坵塊無筋混凝土地坪敲除

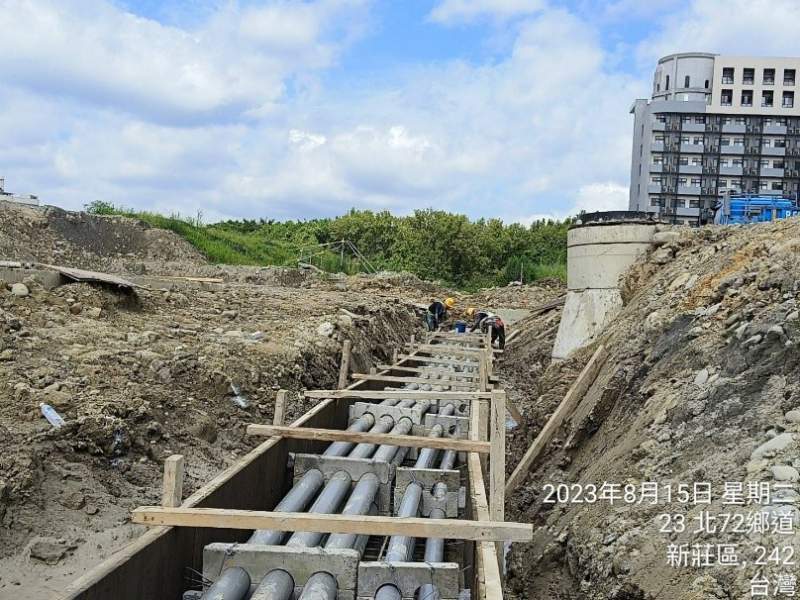

1120815工程現況15M-9(STA.0K+104~139)纜管排管及模板組立

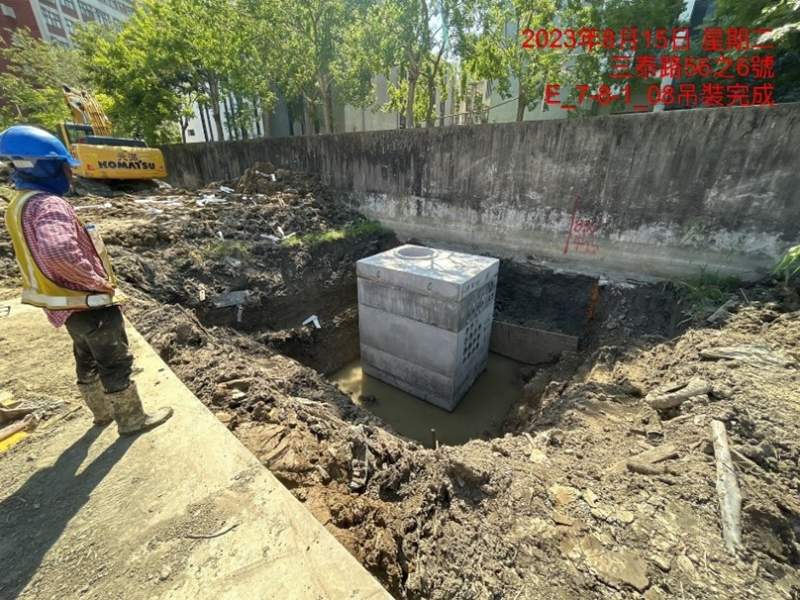

1120815工程現況7-8-1(E_7-8-1_08)分歧部吊放
