本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-91坵塊混凝土塊軋碎。2. 住三R3-76坵塊營建廢棄物及垃圾分類。
3. 10M-36-2 Bb405箱涵開挖。
4. 7-8-2 Bb840-1、7-8-1 Bb828箱涵清淤及整地作業。
5. RD4-4-2(E_4-4_37、T_4-4_37、T_4-4_39)分歧部PC高程檢測、E_4-4_39分歧部位置及高程檢測。
排水工程

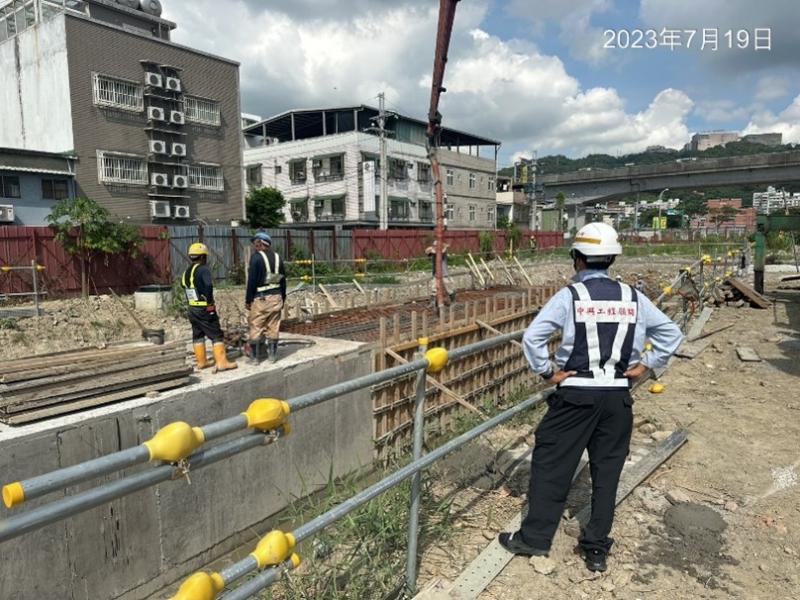

1. RD4-2-3 Bb839(1K+400~420)底版、RD4-4-1 Bb818(0K+160~170)腹頂版、(0K+170~180.8)底版澆置,RD4-2-3 Bb839(1K+460~480)腹頂版鋼線網及模板組立,RD7-8-2 Bb840-1(0K+1.85~60)PC澆置。
2. RD10M-15-1 Bb810(0K+120~140)腹頂版、RD10M-16-2 Bb822(0K+420~440)腹頂版鋼線網及模板組立。
3. RD4-1-2 Ba802(0K+68~87.68)腹頂版鋼線網及鋼模組立。
4. RD4-2-3 Bb839(1K+400~420)底版、RD4-4-1 Bb818(0K+160~170)腹頂版、(0K+170~180.8)底版混凝土養護。
共管工程
1. RD4-4-1(STA.0K+628~691)右側TYPE H弱電纜管鋼筋綁紮、排管及模板組立。
2. RD4-4-2(E_4-4_37、T_4-4_37、T_4-4_39)分歧部邊坡修整、接地系統施作。

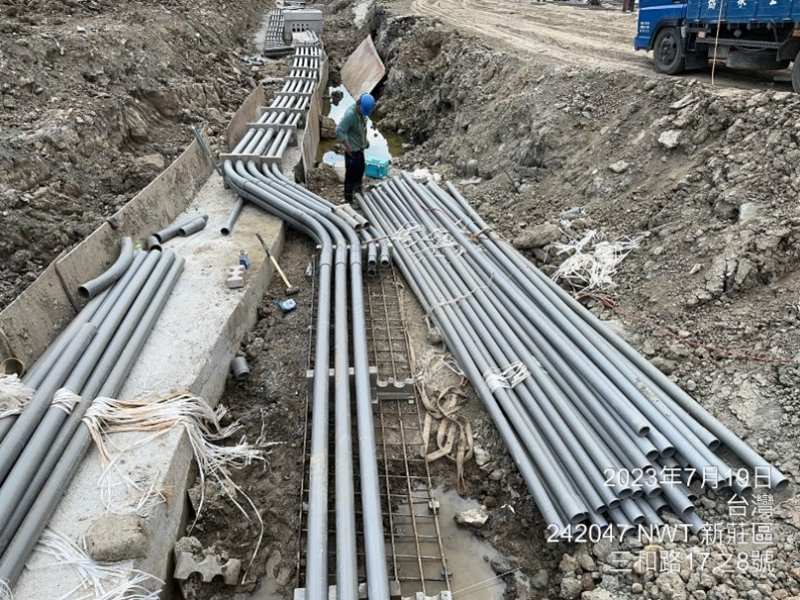

3. RD4-4-1(STA.0K+521~599)右側TYPE E電力纜管、(T_4-4_20)分歧部接管排管施作。
4. 預鑄分歧部材料進場。
5. RD4-2-3(STA.1K+240~300)右側TYPE H弱電纜管開挖。
4-2-3 Bb839(1K+460~480)腹頂版模板組立

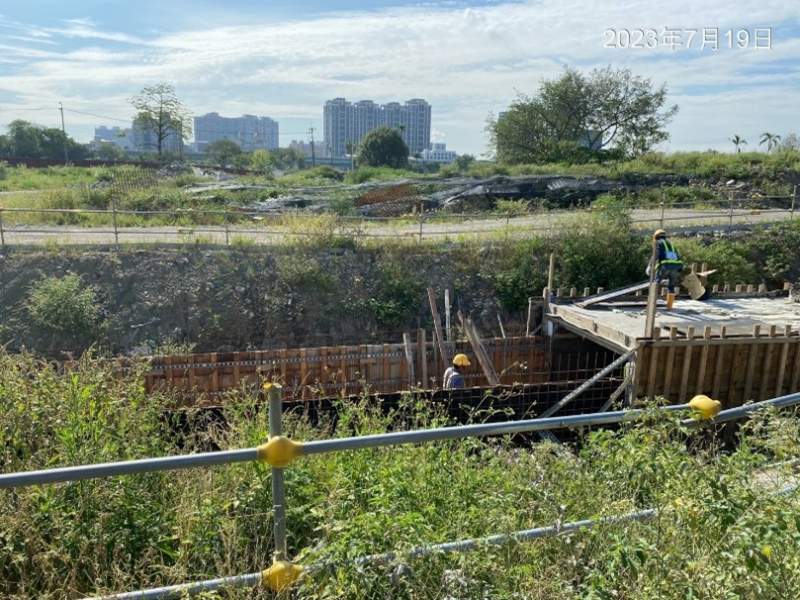

4-4-1 Bb818(0K+160~170)腹頂版澆置

10M-36-2 Bb405箱涵開挖

住三R3-91坵塊混凝土塊軋碎

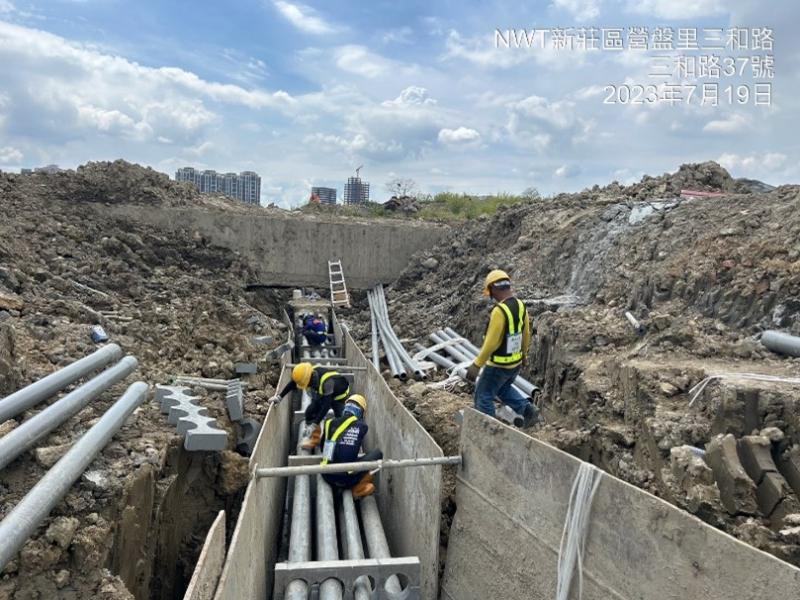

4-4-1(T_4-4_20)分歧部接管排管施作
4-4-1(STA.0K+628~691)纜管排管施作
