本日天氣:上午晴、下午雨
本日施作項目
1. 住三R3-91坵塊混凝土塊軋碎。2. 住三R3-90坵塊營建混合物(混凝土塊)清運至住三R3-92坵塊堆置。
3. 住三R3-92坵塊營建混合物集中分類堆置。
4. 住三R3-79坵塊臨時排水開挖及既有排水溝清疏。
5. 住三R3-71坵塊無筋混凝土地坪敲除。
6. 住三R3-70坵塊營建混合物集中分類。
7. 4-2-3 Bb835~836箱涵橫交管開挖。
8. 10M-36-3 Ba408箱涵開挖前清除掘除。
9. 4-2-3(0K+920~940)箱涵中心線放樣、Bb818(0K+20~60)箱涵中心線放樣。
10.4-4-1 Bb818箱涵開挖線放樣。
排水工程
1. RD4-4-1 Bb827-1(0K+75~94)腹頂版、RD4-2-3 Bb839(1K+500~520)腹頂版澆置、RD4-4-1 Bb818(0K+140~160)腹頂版、RD15M-9 Bb841-1(0K+68~87)腹頂版鋼線網及模板組立。
2. RD10M-15-2 Bb811(0K+240~260)底版淤泥清洗、鋼線網及模板組立。
3. RD10M-15-1 Bb810(0K+100~120)腹頂版混凝土養護。
污水工程
1. D0138、D0121污水人孔施作。
2. WD02201明挖管段施工、CLSM澆置。
共管工程
1. RD4-4-1(STA.0K+599~628)左側TYPE H弱電纜管排管施作。
2. RD4-4-1共同管道鋼筋綁紮、(STA.0K+211~261)右側TYPE E電力纜管模板組立及澆置。
3. RD4-2-3(T_4-2_37、T_4-2_38)分歧部接管排管及模板組立、(E_4-2_37、E_4-2_38)分歧部接管前置作業及鋼筋綁紮。
4. 預鑄分歧部材料進場。

4-4-1 Bb818(0K+140~160)腹頂版鋼線網綁紮

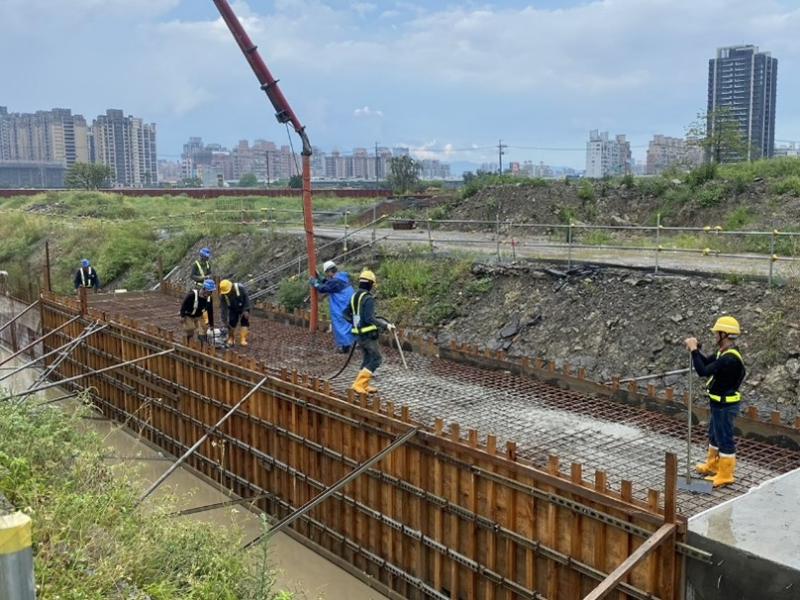

4-2-3 Bb839(1K+500~520)腹頂版澆置

4-2-3 Bb835~836箱涵橫交管開挖

住三R3-71坵塊無筋混凝土地坪敲除

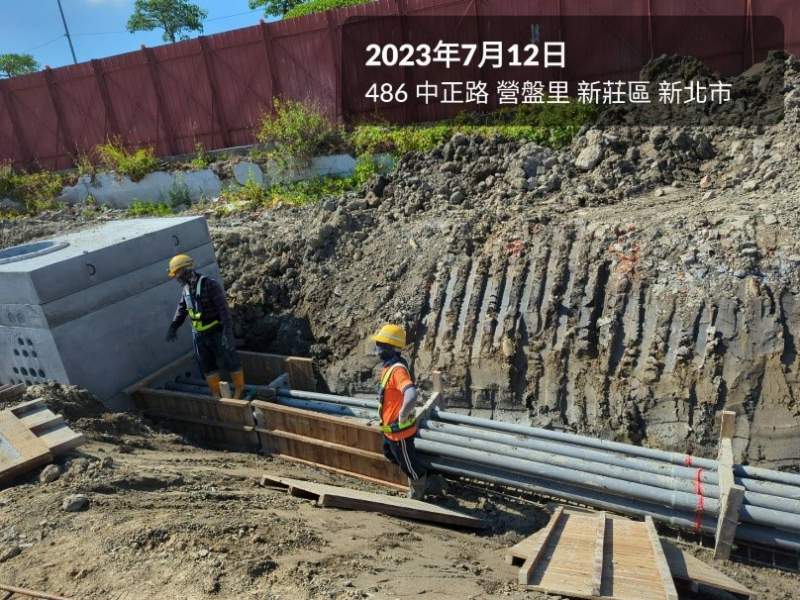

4-2-3分歧部接管模板組立

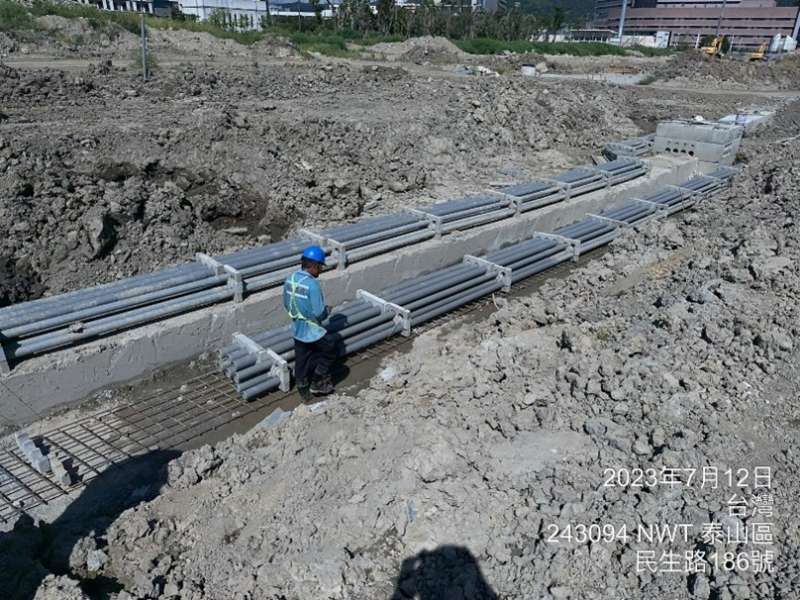

4-4-1(STA.0K+599~628)弱電纜管排管施作
